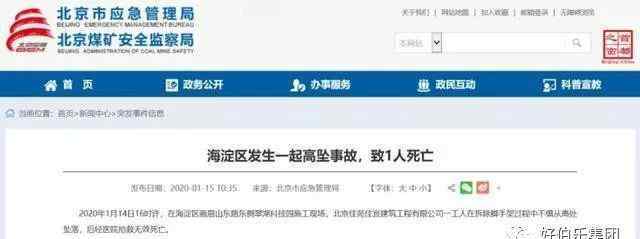

来自官网消息,北京市应急管理局:2020年1月14日16时许,北京佳缘佳怡建筑工程有限公司一名工人在海淀区华山山东路东侧翠湖科技园施工现场拆除脚手架过程中,不慎从高处坠落,经医院抢救无效死亡。
请记得拆脚手架:从上到下,先拿,再拆,再拿
一、脚手架拆除准备工作
1、根据检查框架结构和现场条件,编制拆除方案并经有关部门批准。
2.脚手架拆除前,划定安全范围,设置警戒线。项目负责人应召集相关人员和操作人员对脚手架现场进行全面检查,重点检查扣件是否连接固定,支撑系统是否符合安全要求。操作人员熟悉现场脚手架的搭建。
3.确认建筑物和楼层的材料已经运输,确认不需要脚手架时方可拆除。
4.拆除前,应仔细检查并及时清除各架体上残留的落地灰、混凝土块等材料或杂物,不得遗留有安全隐患的材料和杂物。
5、架卸钢丝绳、脚手架刚性墙杆、悬臂杆的拆除,未经项目部施工员、质安员同意,任何操作人员不得拆除,以免影响脚手架的质量和安全。
6.脚手架拆除时,现场工人必须采取防护措施,系好安全带,经项目部施工员检查同意,并由现场安全员监护后,方可拆除。
7、脚手架拆除时,根据拆除现场的情况,在外面设置警示带,必须有人看守,严禁与拆除无关的人员进入。
8.组织拆解人员进行安全技术交底,由交底人签字,并将工作中应注意的相关安全技术要求交给操作人员。并准备好安全带、绳索、吊索、工具和运输人员。
9、拆除人员必须是专职架子工,持有特殊工种操作证方可参与操作。
10、具体安全交底由项目安全部进行专项安全交底。

二、外框拆除施工步骤及施工要点

脚手架的拆除应遵循“自上而下,先搭后拆,先拆后拆,循序渐进”的原则。严禁上下同时作业,不得分步、分段或分开拆除。所有墙杆应随脚手架逐步拆除。拆除架体前,严禁拆除整层或几层墙杆。同时,应设置临时墙体连接杆进行加固。
1、脚手架拆除施工技术
脚手架拆除的一般顺序是:
安全密目网挡脚竹笆板剪刀撑(只能在拆除层上拆除)斜杆剪刀撑(只能在拆除层上拆除)抛剪刀撑(只能在拆除层上拆除)小横杆、主横杆、立杆、连墙杆。
其中,每个悬挑脚手架的悬挑槽钢和卸载钢丝绳,要等其上的脚手架全部拆除后才能拆除。
2.拆除钢筋时的注意事项
工人必须在操作前检查个人防护设备,然后将其投入使用。检查使用的工具是否牢固,防止人员坠落。高空空或悬挂空作业必须佩戴安全帽和安全带。
立杆-首先握住立杆,然后松开对接紧固件。立即平稳拉出立杆,平放在下一根架管上,然后取出扣件,扣件不能留在下一根立杆上。紧固件松开后,绝不允许螺柱处于独立自由状态,不及时拆除;拆除人员不得单独作业,但应两人或两人以上配合拆除,确保拆除安全。
主轨、剪刀撑、斜撑——先拆下中间对接扣件,抓住中间,再解开端部扣件;剪刀撑和斜撑只能在拆除层拆除,不能一次全部拆除。拆除支撑时,必须系好安全带,并由两人以上配合拆除。
现浇——现浇只有在用临时支撑加固后才能拆除。
所有墙杆和卸载钢丝绳应随脚手架逐步拆除。拆除脚手架前,严禁拆除整层或多层墙杆。分段拆除的高差不超过2步,如果高差超过2步,应加设临时墙钢筋。
当脚手架拆除到下部最后一根长钢管,高度约6.0m时,应临时抛掷或绑扎到位加固,然后拆除墙杆。
拆除的钢管应自上而下转移,放置在下层未拆除的脚手板上。但堆放的数量、高度和形式应按安全标准用塔吊或施工梯运至地面,不得抛高空以确保安全。注意保护内外墙的装饰面和幕墙,保证成品保护。
松开的扣件应及时拆除,放置在室内,不得高空抛掷,用塔吊包装或随施工梯一起运至地面。
拆除安全平板挡板时,应在适当位置临时加固,然后才能拆除斜撑。
在拆架过程中,中间不允许换人。如果需要换人的话,离开前要说明拆解情况。操作人员在离开现场前,必须对自己或邻居拆除的脚手架进行检查,并对松动的架子进行善后处理后,方可离开。
周围必须设置围栏或竖立警告标志。在拆除脚手架的过程中,应有专人统一指挥,上下呼应,协调行动。当与另一方有关的绳结解开时,应先通知对方,以防掉落。
材料工具采用塔吊运输,拆除的材料严禁抛掷。起吊前,必须将待起吊的材料或部件捆绑牢固。起吊时不要伤害他人或损坏建筑物和公共财产。运至地面的材料应在指定地点拆除运输,分类堆放,当天拆除清理,拆除的紧固件应回收利用。
3、外架拆除安全措施
外架拆除工作人员必须持有专门的失业证。拆除脚手架必须认真对操作人员进行安全技术交底。班组长必须向操作人员明确脚手架拆除的相关安全技术要求。
操作人员必须戴安全帽,系安全带,穿防滑鞋,配备工具袋。工具使用后应放在袋子里,不要放在架子上,以免摔倒伤人。
严禁酒后拆解。脚手架拆除人员必须身体健康,有高血压和恐高症病史的人员不得上架。
外框拆除应在白天进行,并做好区域维护工作。在通道明显的地方应悬挂警示牌,并有专人监管。在整个拆除作业过程中,项目安全员应认真进行现场检查,在主要通道设置警戒区,并安排警戒员巡逻,以确保拆除作业的顺利进行。
拆除外框首先拆除所有竹笆板和安全网,然后从上到下拆除。拆除时,先拆除横杆,再拆除立杆,不能上下同时作业。甚至墙片也必须与脚手架同时拆除。一般情况下,不允许拆除分段和分离的表面。如果因施工需要必须拆除分离面,应在暂时未拆除的两端增加侧墙点和水平支撑。拆下的紧固件和附件应及时运至地面,严禁高空空抛掷。
所有松动的钢管和紧固件应及时拆除并运走。
拆除的钢管严禁扔到楼下,应逐层向下传递。
拆迁要四面同时进行。严禁先拆一边再拆另一边。
工作人员在机架上工作时,应注意自身安全保护和他人安全,避免碰撞、事故和物体坠落;严禁在架子上嬉闹或坐在栏杆上,在不安全的地方休息。
作业中,严禁随意拆除脚手架的基础架杆、整体杆、连接扣件和墙片;如需拆除,必须经技术总工程师批准,并采取相应的补救措施。
所有拆除的周转材料应分类堆放整齐。入库前逐个检查。有变形和损伤的部位要挑出来修复,有掉漆皮的要重新上漆。
遇大风、大雨等恶劣天气,应立即停止作业,并对脚手架进行保护。如有必要,应加强与墙体的连接,以确保其可靠性。
在拆除外框的过程中,项目部各区工长和专职安全员在现场进行巡视和全程监控,确保没有其他人员在拆除外框的有限区域内工作。
三、架子工安全技术操作规程
1、拆除脚手架必须按专项施工方案进行,操作人员必须经过专业培训,考试合格后,颁发操作证,持证操作。
2、拆除脚手架必须正确使用安全带。拆除脚手架时,必须特别小心,周围应设置围栏或警示标志,非工作人员不得进入。拆除墙点前,先检查。采取加固措施后,自上而下,循序渐进。不允许上下同时交叉作业。
3、拆除脚手架大横杆、剪刀撑时,应先打开中间按钮,再打开两头按钮,由中间操作人员顺杆往下拉。
4、拆除脚手架、脚手架、钢管、扣件、钢丝绳等材料,严禁向下抛掷。
5.拆除的外脚手架构件必须分类堆放整齐,不得混乱。如果不能及时运输,应预留足够的空土地堆放。

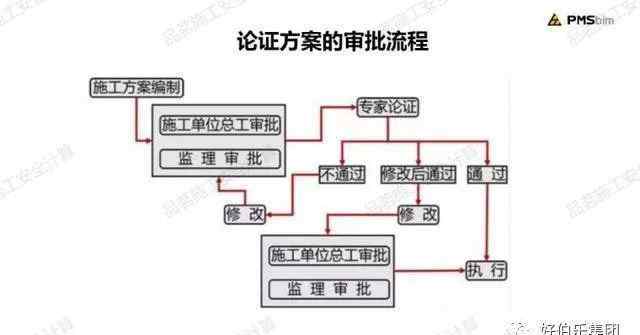

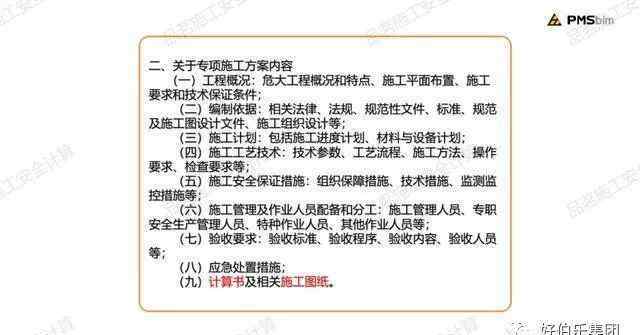

四.建筑脚手架专项方案的编制
