如果想获得帮助,想结识圈内资深人士,请加微信:lj13986197058
一.一般要求

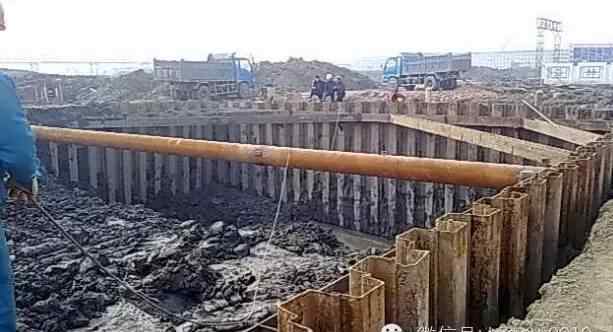

1.钢板桩的设置位置应符合设计要求,便于沟槽基础土方施工,即在基础最突出的边缘外有模板支撑和拆模的空间。
2.基坑槽内钢板桩的支撑平面布置形状应尽可能平直整齐,避免出现不规则转角,便于标准钢板桩的利用和支撑设置。所有外围尺寸应尽可能层压。
3.整个基础施工过程中,在挖土、吊装、钢筋、浇筑混凝土等施工作业过程中,严禁碰撞支架、任意拆除支架、任意切割焊接支架、在支架上放置重物。
二、支撑线测量
根据基坑和沟槽开挖的设计断面宽度要求,测量钢板桩的定位线,并用白灰标记。
三、钢板桩进场及堆放区域
根据施工进度或现场情况,组织钢板桩进场时间,确保钢板桩施工满足进度要求。钢板桩的堆放位置根据施工要求和现场情况沿支撑线分散布置,避免集中堆放造成二次搬运。
四、钢板桩施工顺序
钢板桩定位放线-挖沟-安装导梁-打钢板桩-拆除导梁-清理锚杆标高土方-挖土-污水管及检查井施工-回填石屑及土方-拔出钢板桩。
动词 (verb的缩写)钢板桩的检查、吊装和堆放
1.钢板桩检验
钢板桩一般有材料检验和外观检验,以纠正不合格的钢板桩,降低打桩难度。
外观检查:包括表面缺陷、长度、宽度、厚度、端矩形比、直线度、锁形等。应注意:
A.对打入钢板桩有影响的焊件应切断;
b、切割孔洞、截面缺陷应加固;
c、如果钢板桩腐蚀严重,应测量实际截面厚度。原则上所有钢板桩都要进行外观质量检查。
材料检验:对钢板桩母材的化学成分和力学性能进行全面测试。包括钢材的化学成分分析、构件的拉伸和弯曲试验、锁定强度试验和伸长率试验等。每根钢板桩至少应进行一次拉伸和弯曲试验:每20-50t钢板桩应进行两次试验。
2.钢板桩的吊装
钢板桩装卸应采用两点吊装法。起吊时,每次起吊的钢板桩数量不应过多,并应注意保护锁,以免损坏。吊装方式有捆吊和单吊。捆吊一般用绳索,单吊一般用专用吊索。
3.钢板桩堆放
钢板桩的堆放地点应选择在平坦坚实的场地,不会因重压而产生较大的沉降变形,并应便于运输至打桩施工现场。堆放时应注意:
堆放顺序、位置、方向和平面布置应考虑未来施工;
钢板桩按型号、规格、长度分别堆放,堆放处设置标志。
钢板桩应分层堆放,每层桩数一般不超过5根。轨枕应分层铺设,垫木间距一般为3~4m,上下垫木应在同一垂线上,堆垛总高度不超过2m。
不及物动词导向架的安装
钢板桩施工中,为了保证沉桩的正确轴向位置和桩的垂直度,控制桩的打桩精度,防止钢板桩的屈曲变形,提高桩的贯入能力,一般需要设置具有一定刚度的牢固的导向架,也称“施工檩条”。
导架采用单层双面形式,通常由导梁和围檩条桩等组成。围檩条桩间距一般为2.5~3.5m,两侧间距不宜过大,一般比板桩墙厚8~15mm。安装导向架时应注意以下几点:
用经纬仪和水准仪控制和调整导梁的位置。
导梁的高度应适合控制钢板桩的施工高度,提高施工效率。
导梁不会随着钢板桩的深入施工而下沉变形。
导梁的位置应尽可能垂直,不应与钢板桩碰撞。
七、钢板桩打桩
拉森钢板桩施工关系到止水和安全,是本工程施工中最关键的工序之一。施工中注意以下施工要求:
拉森钢板桩采用履带式挖掘机驱动。打桩前,熟悉地下管线和构筑物,并仔细放出准确的支撑桩中心线。
打桩前,逐个检查钢板桩,排除连接锁处腐蚀变形严重的钢板桩。必须经过修复整合合格后才能使用,改造不合格的禁止使用。
打桩前,可在钢板桩的锁口涂上油脂,以利于钢板桩的打入和拔出。
在插入钢板桩的过程中,每根桩的坡度不得超过实测和监测值的2%。当偏差过大,无法用拉在一起的方法调整时,必须拉起来再打。
紧固牢固,确保开挖后埋深不小于2m,以保证钢板桩顺利合拢;特别是检查井的四角要用转角钢板桩。如果没有这种钢板桩,应采用旧轮胎或破布等辅助措施进行密封,以免漏水造成地面塌陷。

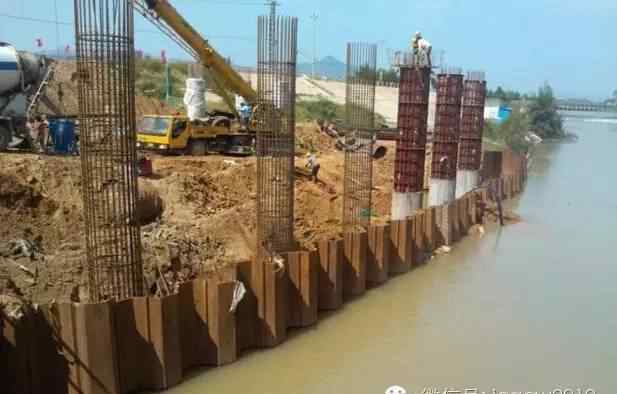

为避免沟槽土方开挖后钢板桩被侧向土压力压倒,钢板桩打入后,明渠两侧的拉森钢板桩用H _ 200 * 200 * 11 * 19 mm工字钢连成一体,工字钢位于桩顶以下1.5m左右,用焊条焊接牢固,然后用空圆钢基槽开挖过程中,随时观察钢板桩的变化。如果有明显的倾覆或隆起状态,应立即在倾覆或隆起部分加对称支撑。
八、钢板桩的拆除
基坑回填后,钢板桩应拔出重复使用。拔出钢板桩前,应仔细研究拔桩方法顺序、拔桩时间和土洞处理。否则,由于拔桩的振动,以及拔桩时泥土过多,会引起地面沉降和位移,给正在施工的地下结构带来危害,影响邻近原有建筑物、构筑物或下面管线的安全。拔桩时尽量减少土是非常重要的。目前主要采用灌溉和填砂措施。
拔桩法
本工程可采用振动锤拔桩:振动锤产生的强迫振动扰动土质,破坏钢板桩周围土体的凝聚力,克服拔桩阻力,通过附加提升力拔桩。
拔桩时的注意事项
A.拔桩的起点和顺序:当封闭钢板碰到墙体时,拔桩的起点应大于5根角桩。拔桩起点可根据沉桩情况确定,必要时也可采用跳拔法。最好按照打桩的反顺序拔桩。
B.振动拔桩:拔桩时,可用振动锤振动板桩的锁口,减少土的粘附,然后边振动边拔桩。对于难以拔出的板桩,可以用柴油锤将桩向下振100 ~ 300毫米,然后用振动锤交替振动拔出。
c、起重机应随着振动锤的启动逐渐加载,提升力一般略小于减震器弹簧的压缩极限。
d .振动锤的电源是振动锤本身额定功率的1.2~2.0倍。
如果钢板桩无法拔出,可采取以下措施:
a、用振动锤再打一遍,克服咬口间粘土生锈造成的阻力;
b、按照板桩的倒序拔桩;
c、板桩承受土压力一侧土体密实,在其附近平行打入另一根板桩,可使原板桩顺利拔出;
d、在板桩两侧开槽,加入鹏润土浆,可以减少拔桩时的阻力。
钢板桩施工中常见问题及处理方法:
a、倾斜。产生这个问题的原因是打入桩与相邻桩锁之间的阻力大,但打入方向的贯入阻力小;处理方法如下:施工中随时用仪器检查、控制、校正;发生倾斜时,用钢丝绳拉桩身,边拉边打,逐渐矫正;先打入的板桩应留有适度偏差。
B.扭曲。产生这个问题的原因有:锁口是铰链连接;处理方法如下:用夹板将板桩前锁锁定在打入方向;在两侧钢板桩之间的空隙处设置滑轮支架空,以阻止沉桩时钢板桩的转动;在两个板桩的锁扣两侧,用垫铁和木榫填充。
C.连接。原因:钢板桩倾斜弯曲,增加缺口阻力;处理方法是:及时纠正板桩倾斜;已铺设的相邻桩通过角铁焊接临时固定。
九、钢板桩土孔处理
拔桩后留下的桩孔必须及时回填。回填方法采用充填法,充填法所用材料为石屑或中粗砂。
1.《钢板桩 9个步骤解析钢板桩施工(推荐收藏)》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《钢板桩 9个步骤解析钢板桩施工(推荐收藏)》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guonei/1672119.html
