13日下午和送变电公司领导、工程部、安监部等一起再次对施工流程和注意事项进行交代。

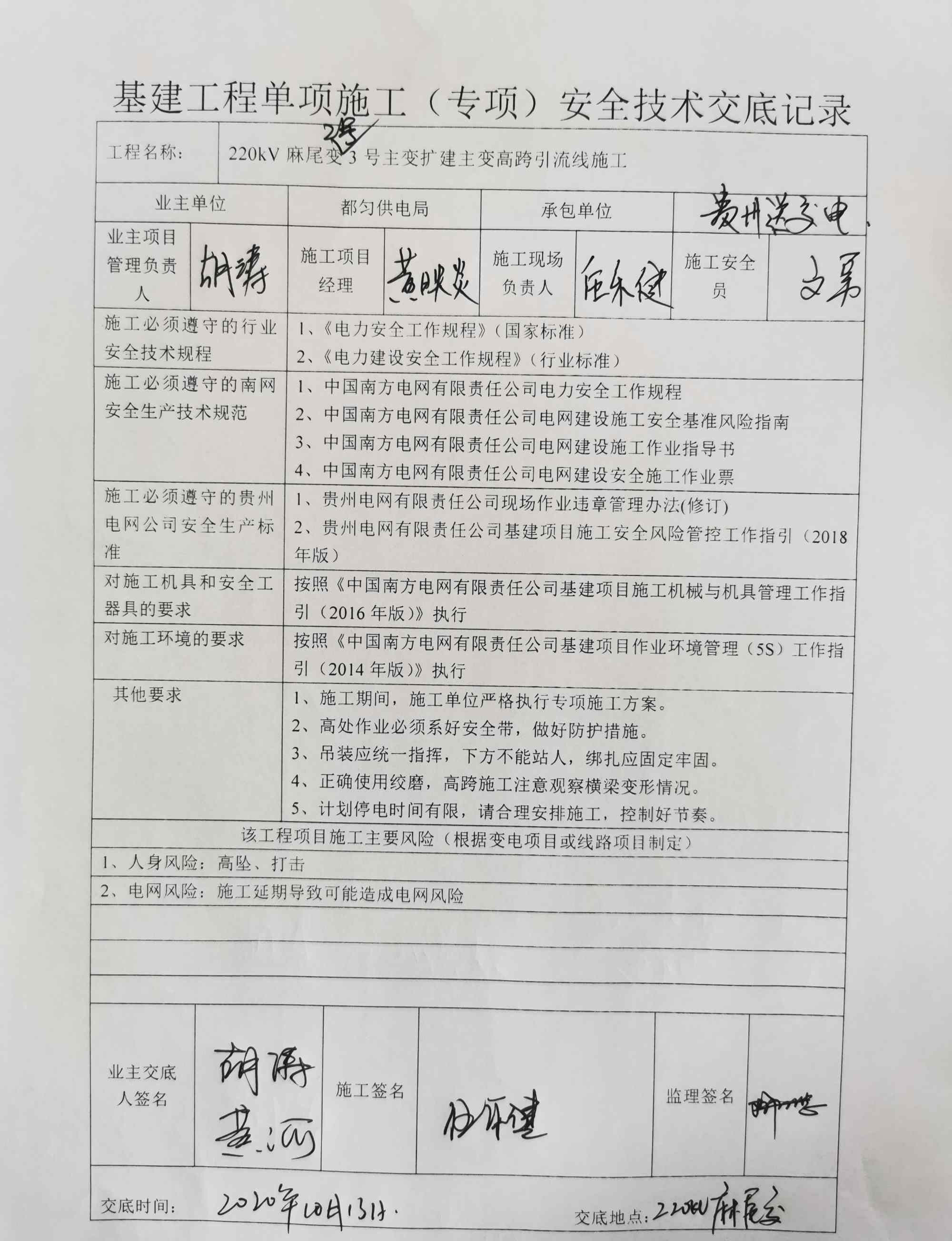

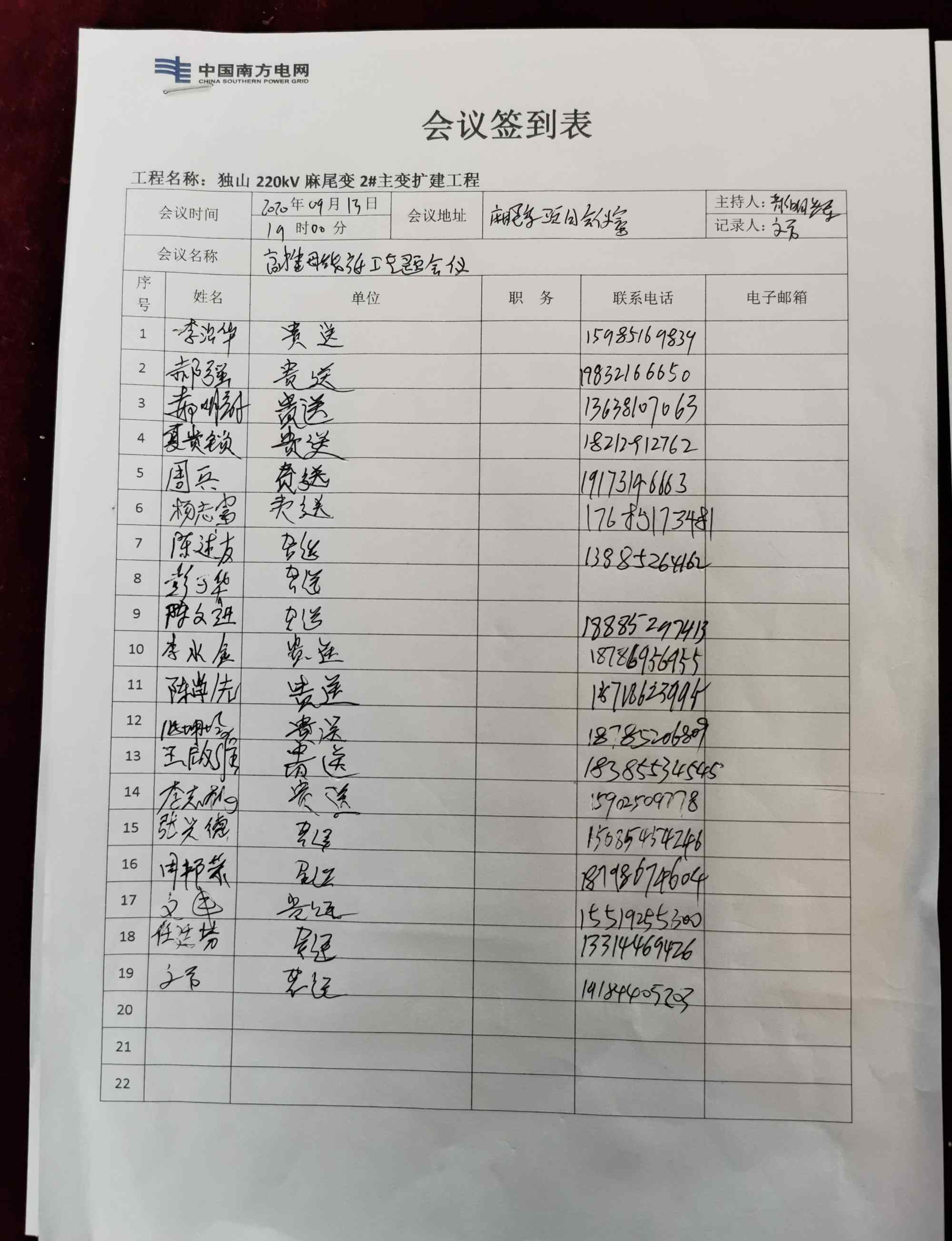

13日下午在施工项目部对施工单位进行专项安全交底

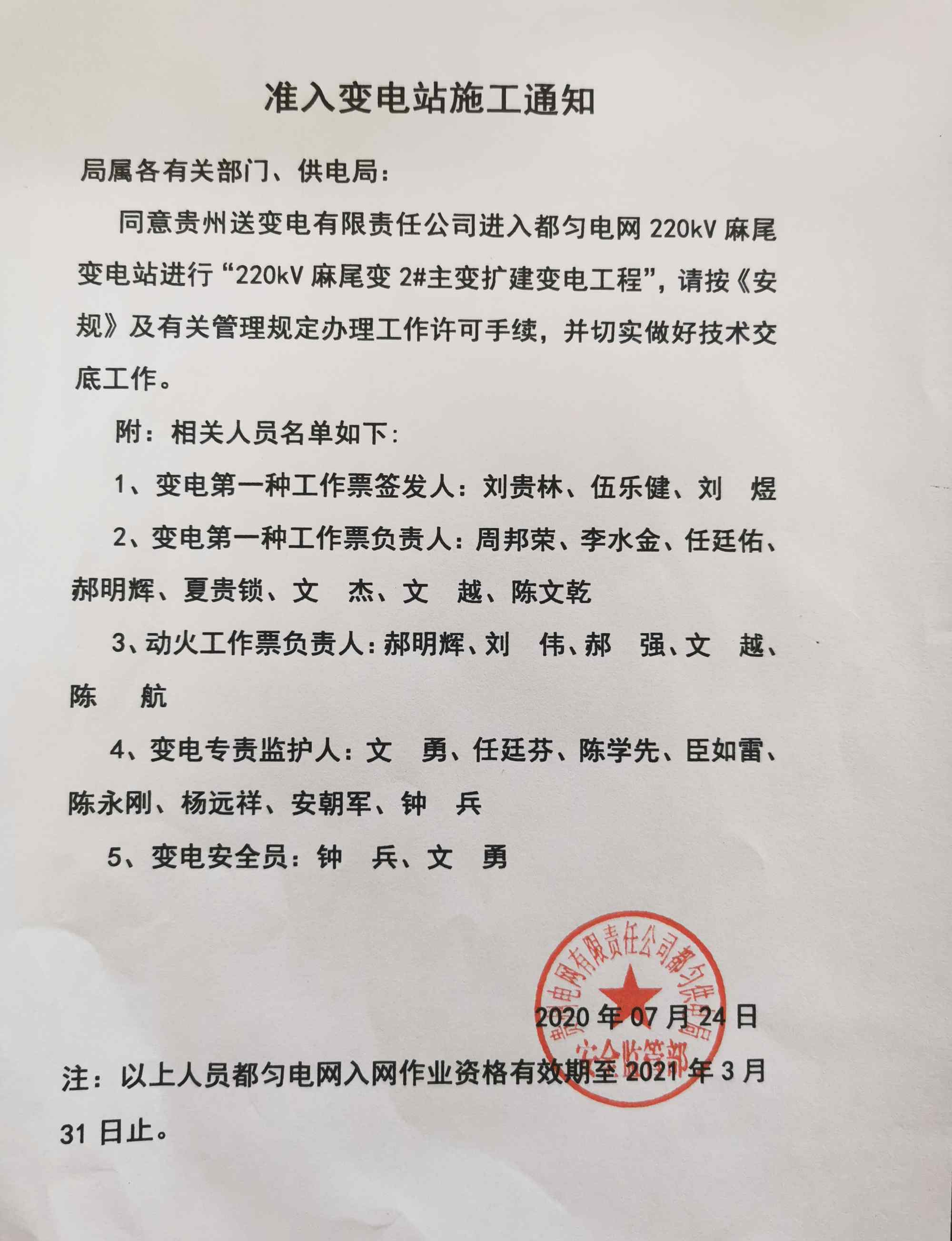

检查进站许可和人员资质

对施工班组每个人进行交代和任务分工。
对施工班组每个人进行交代和任务分工。
对施工班组每个人进行交代和任务分工。

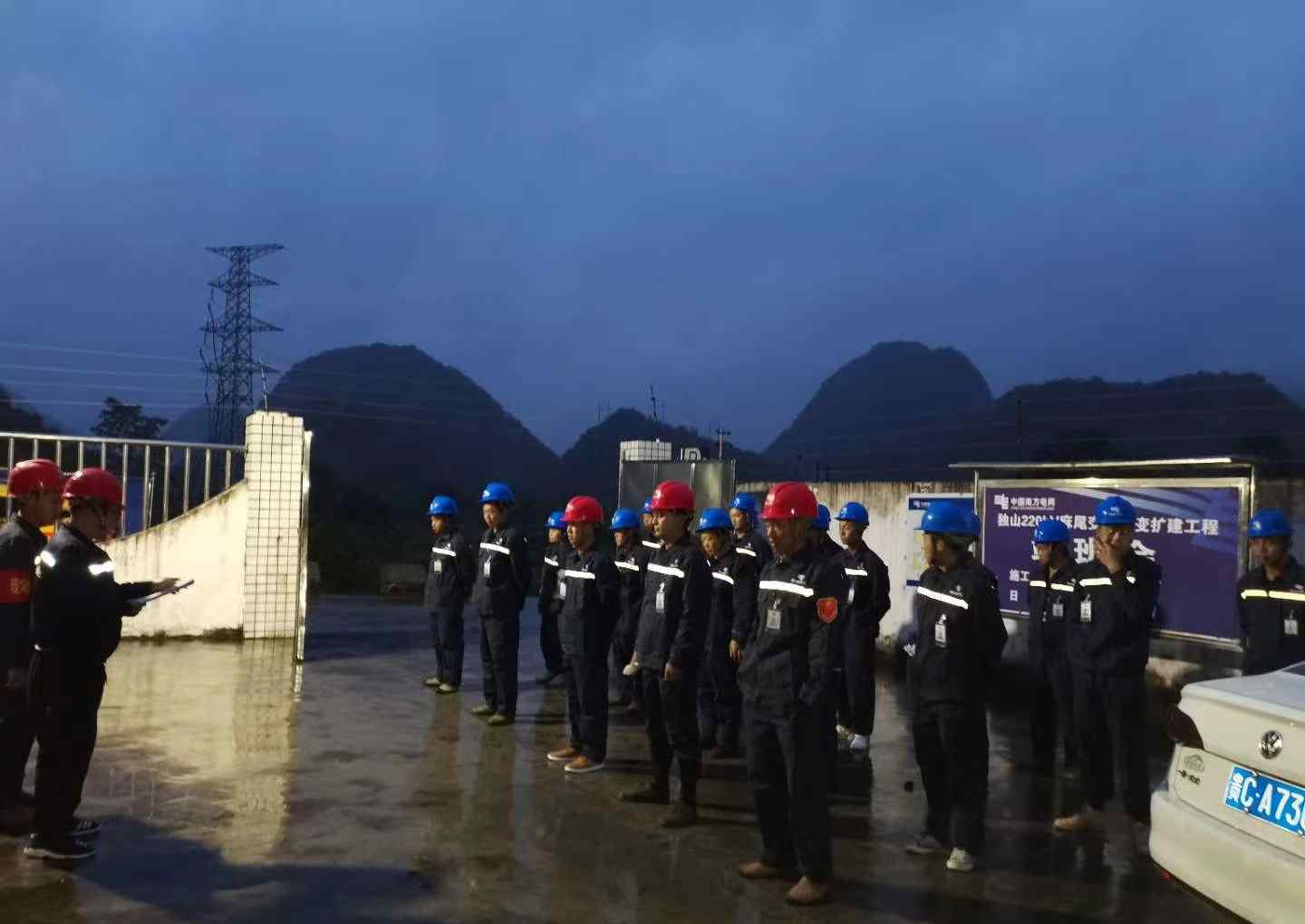

14号6点半开始进行站班会

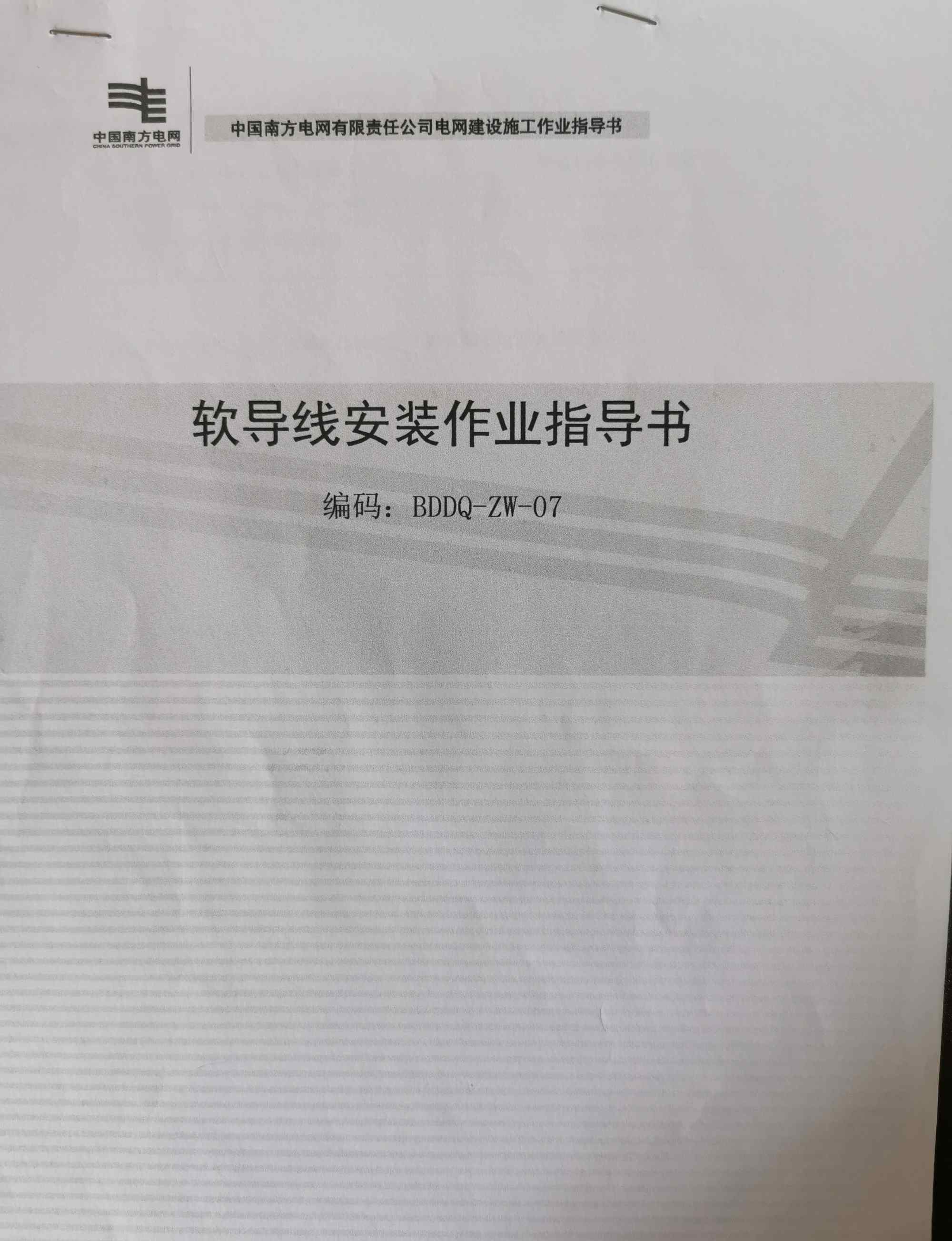

作业指导书

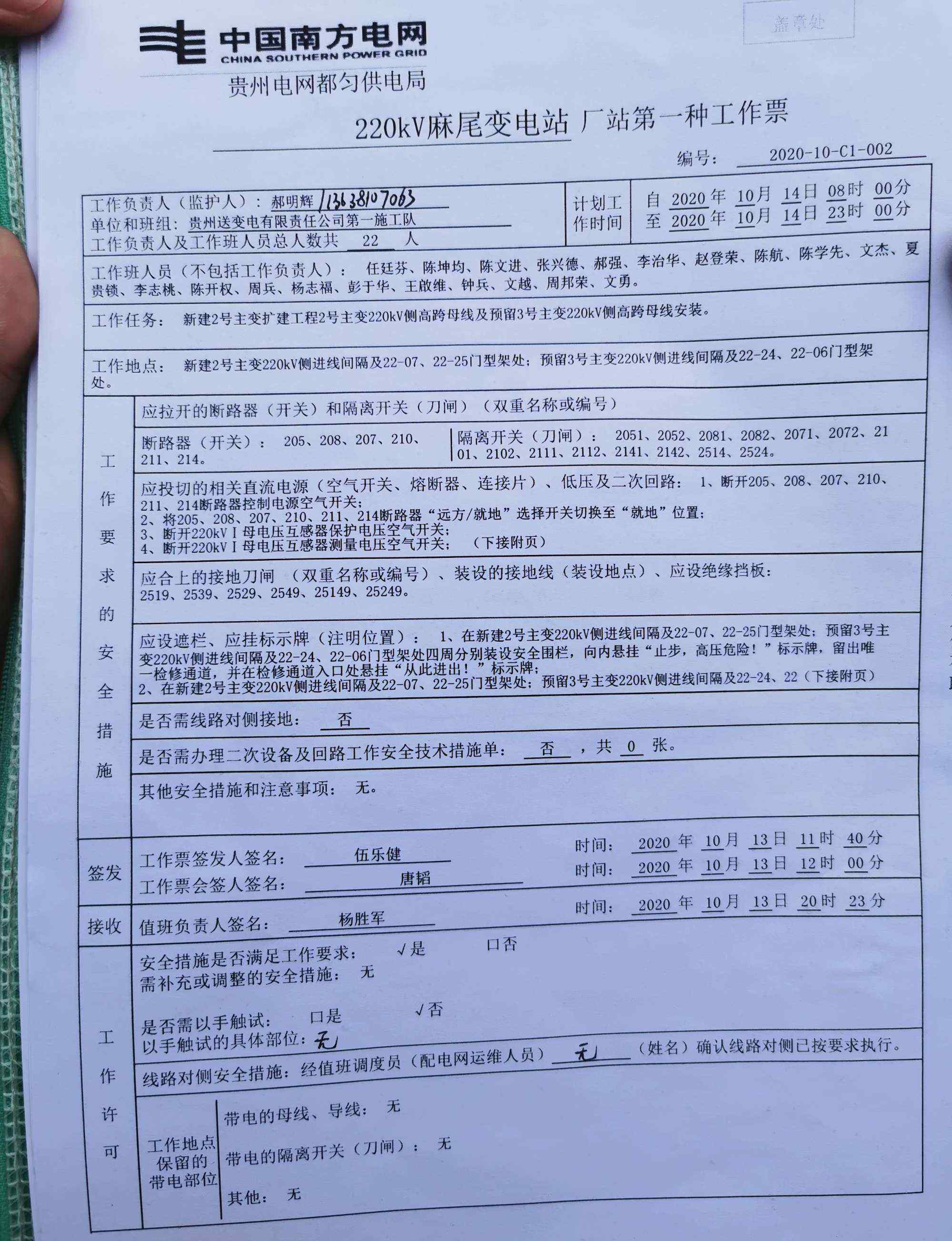

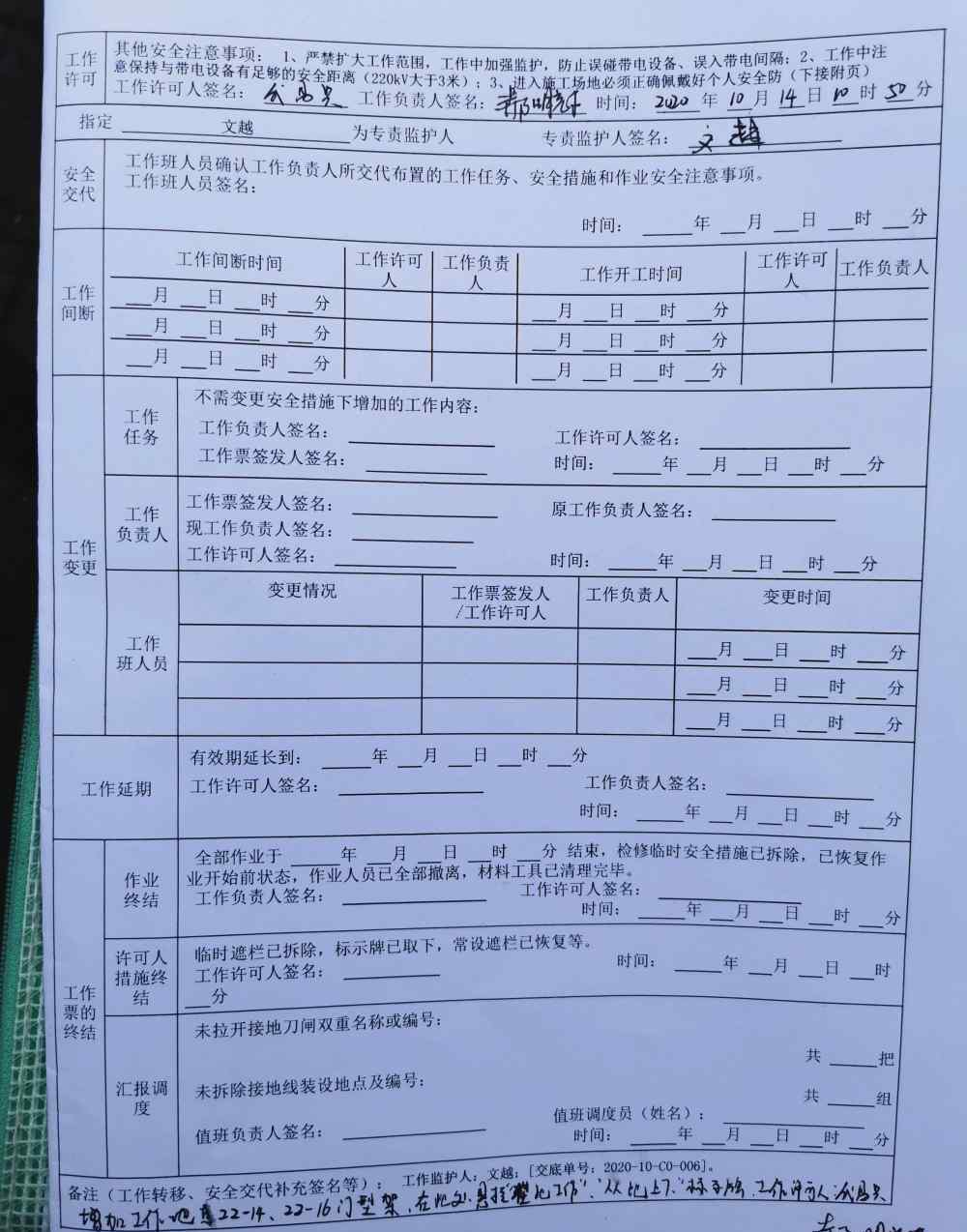

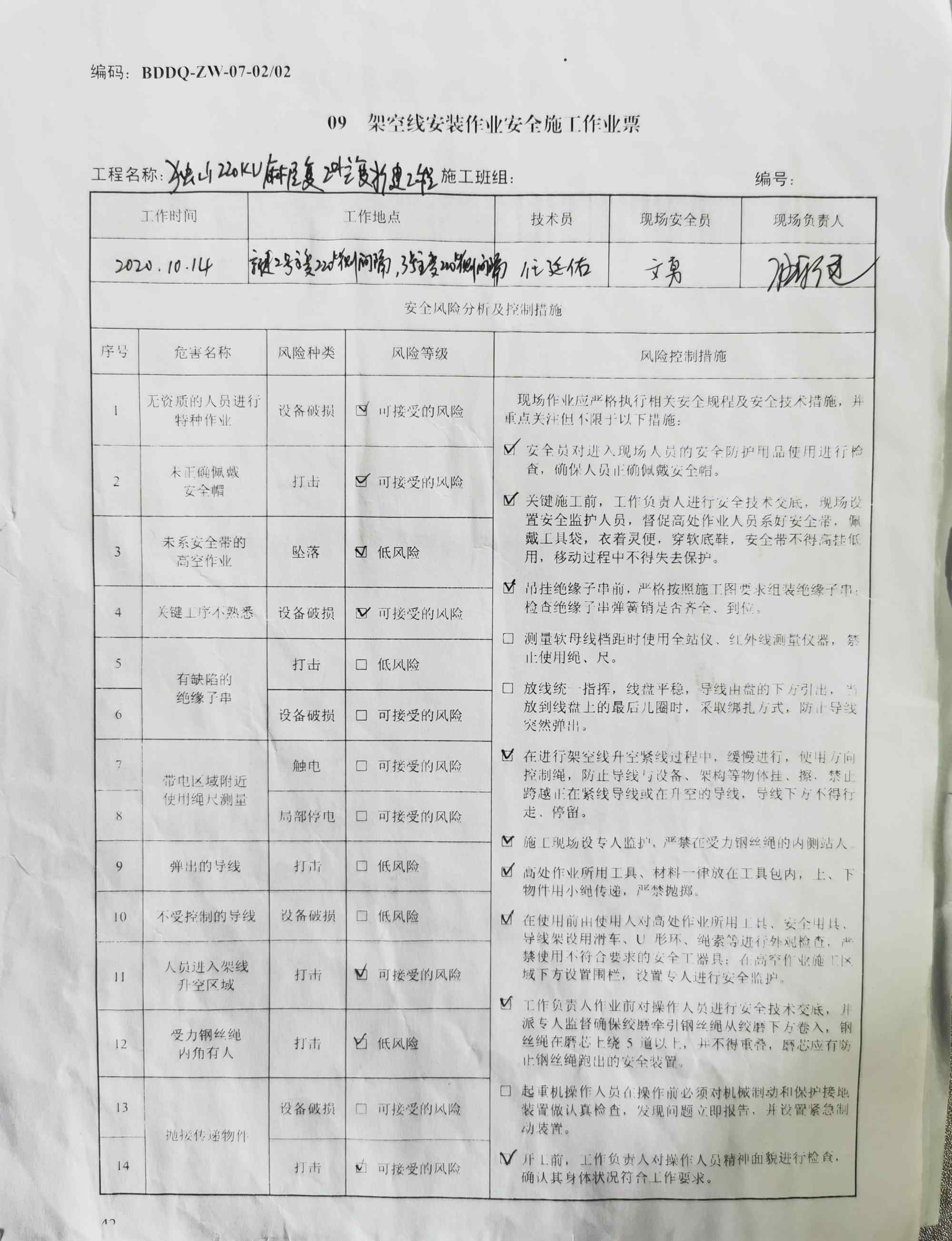

施工作业票
施工作业票

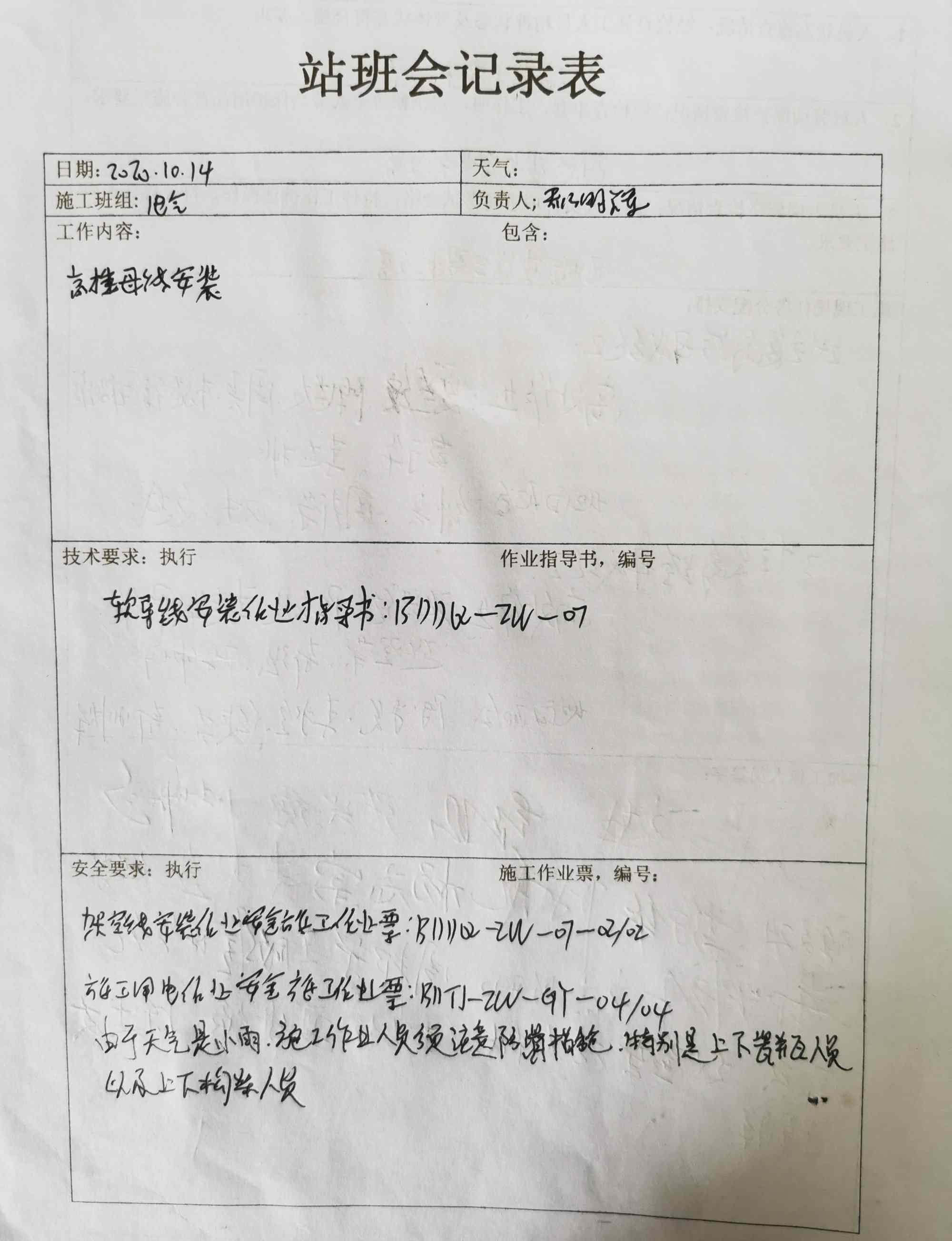

站班会记录

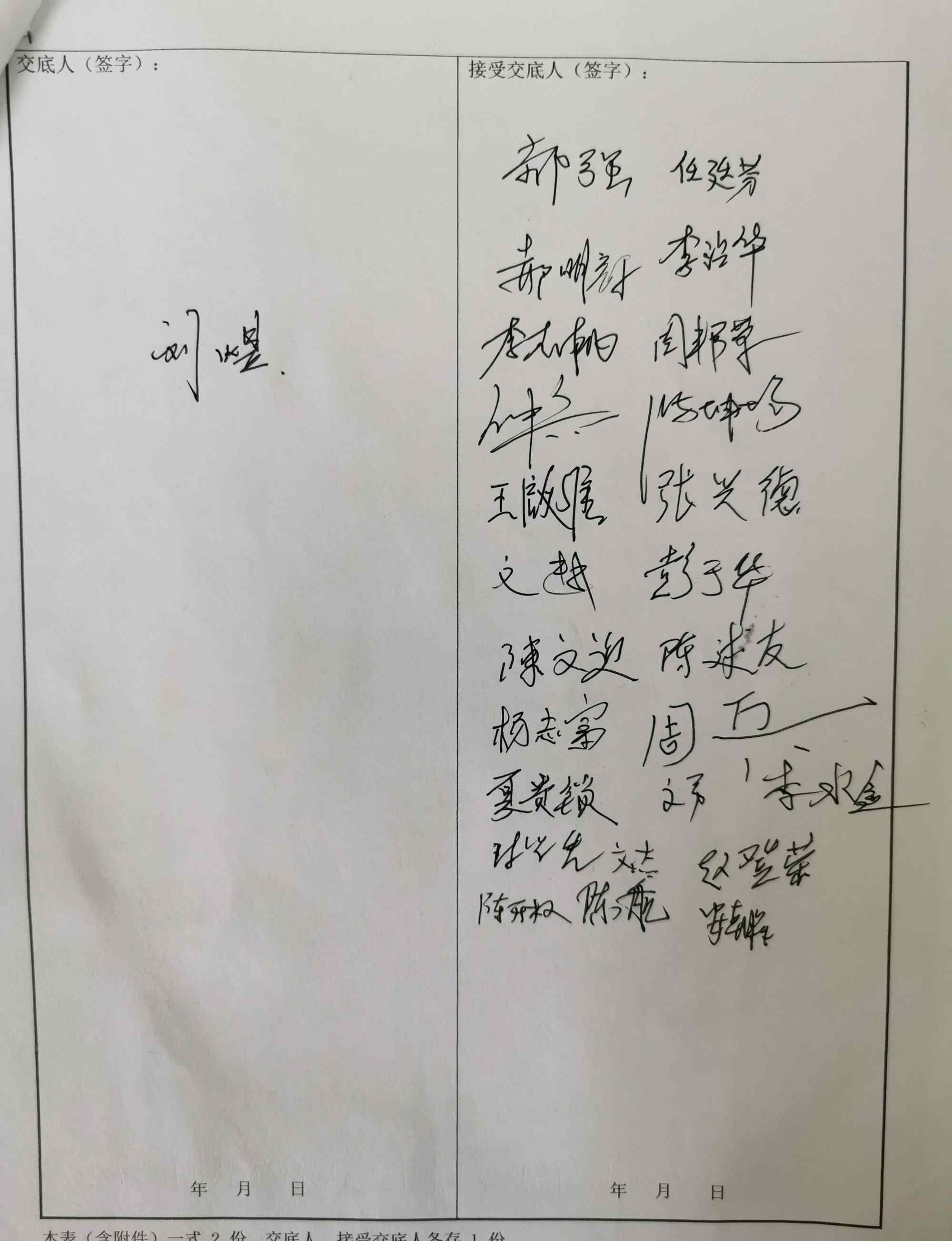

站班会签字

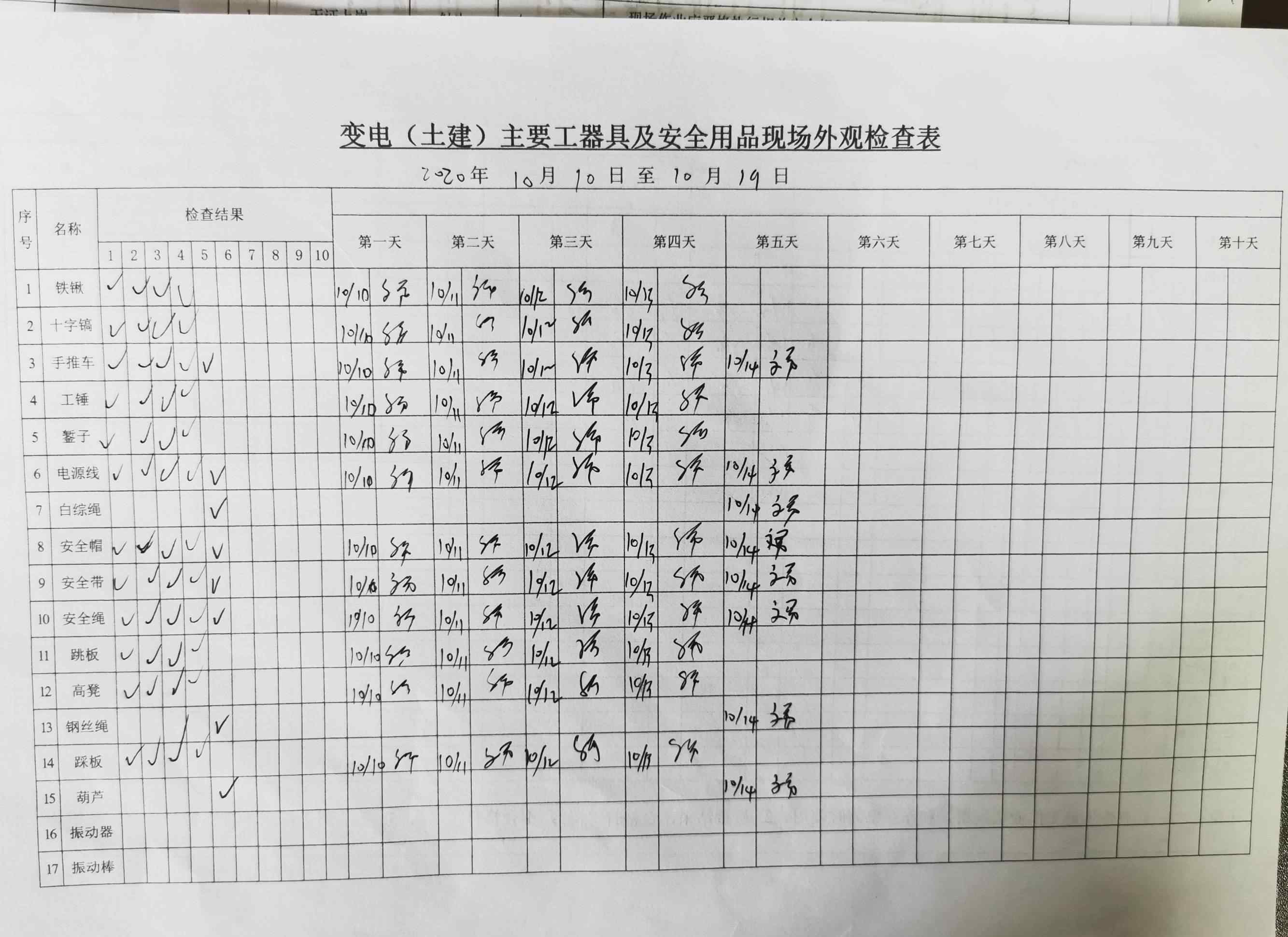

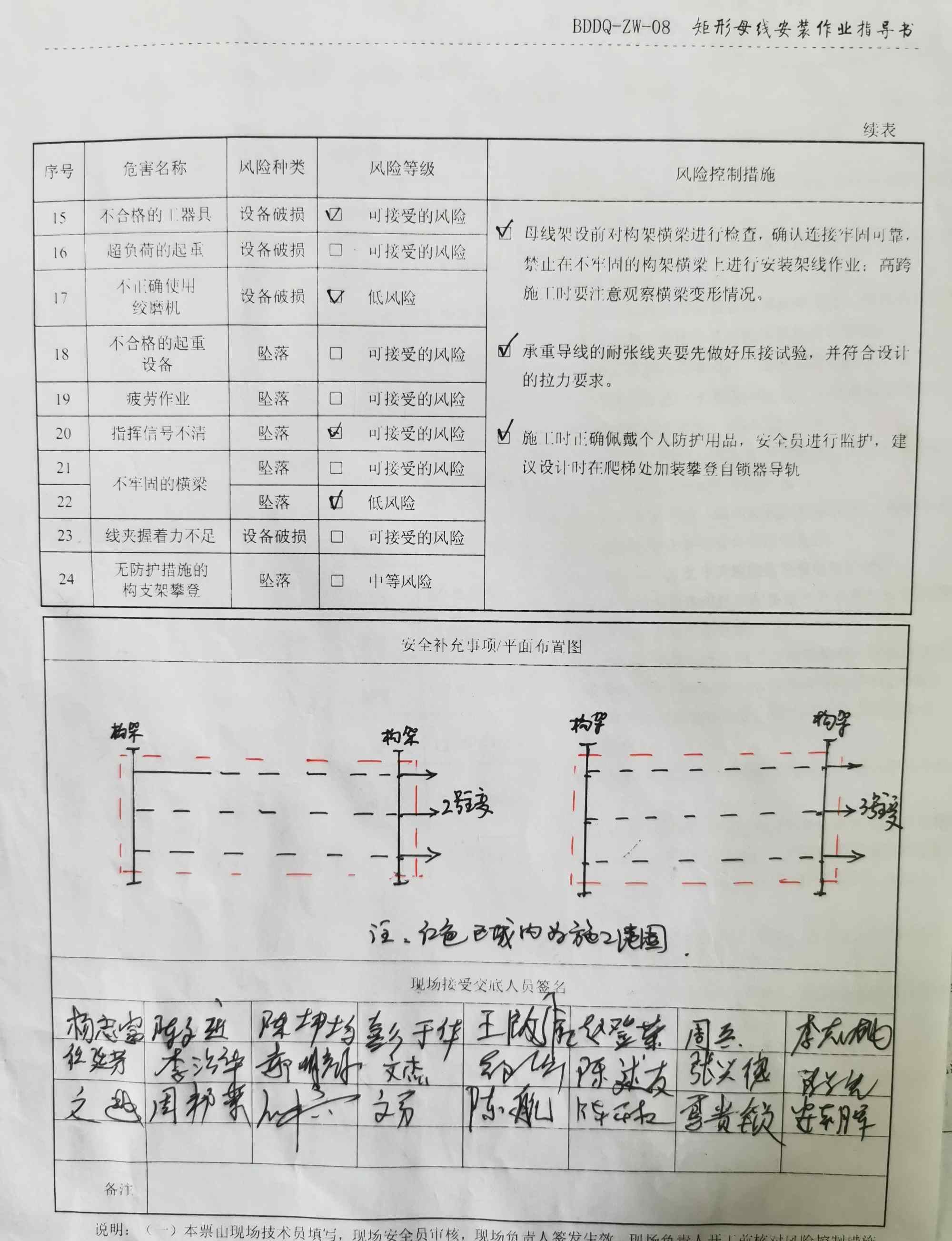

工器具检查
母线地刀锈蚀比较严重,花很长时间才合到位

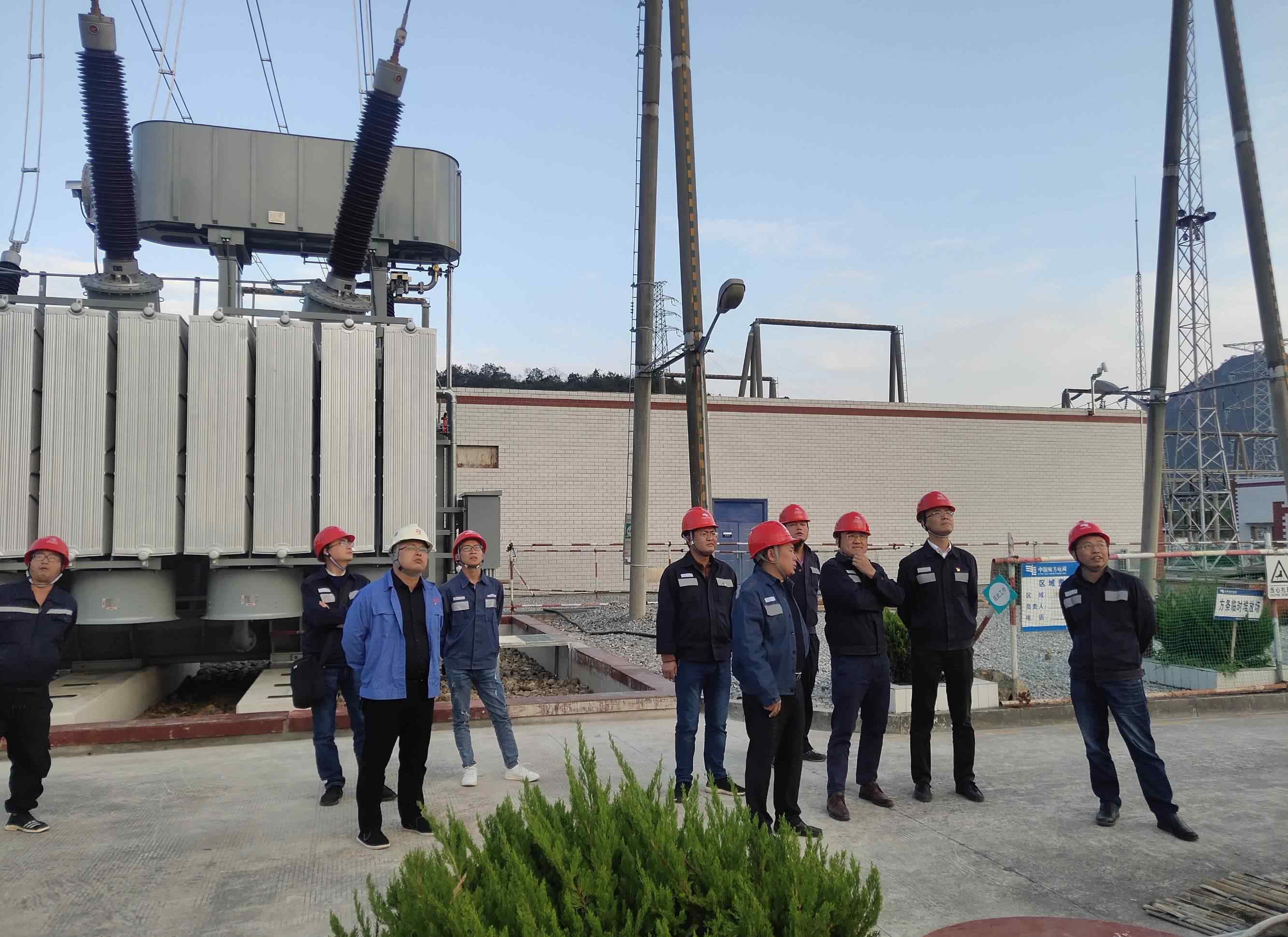

曾晓蕾副总经理到现场指导工作
14日10点50分开始许可工作
14日10点50分开始许可工作

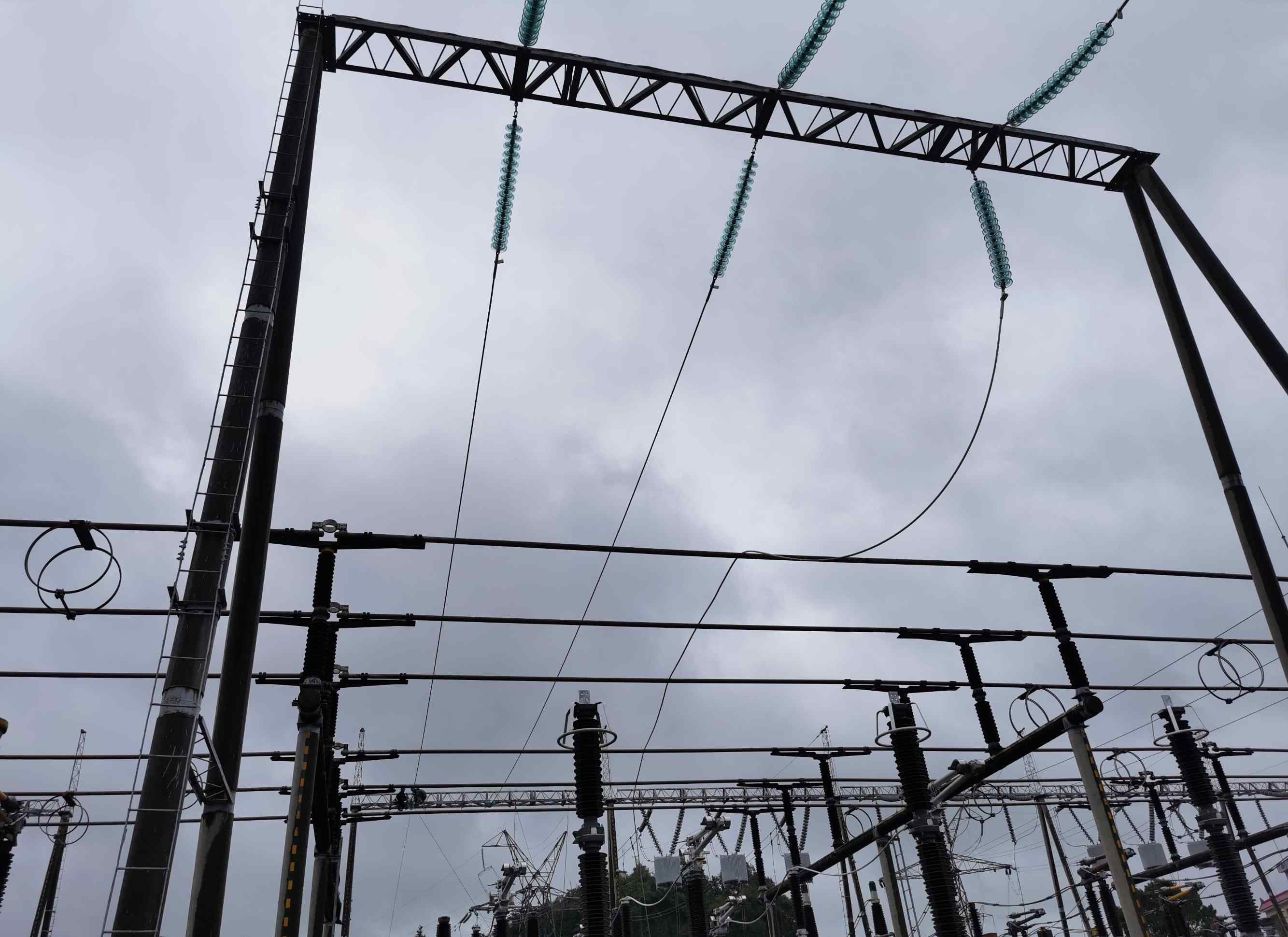

14号11点58分,完成六根高跨导线翻双母线,并完成三根导线紧固
14号12点12分,六根导线全部提升完,正在紧固
12点20分,工作结束,人员下构架。
