一、现场产值完成情况
1、本项目为EPC工程,总造价103,701万元(其中医疗专用配套设施项目为23807万元,目前处于图纸设计阶段),本日完成产值115万,累计已完成产值40,845万元,累计已完成产值占总造价39.39%。
2、本项目合同工期900天,今日为施工第646天,占合同工期71.78%
3、“奋战四个月,夺取双丰收”行动:“奋战四个月”活动产值指标22000万元,今日为第44天,今日产值115万,累计产值5356万元,占活动目标产值24.35%。

二、今日人员及机械设备投入情况
1、在场班组人员: 钢筋16人,给排水25人,塔吊6人,杂工13人,模架42人,外架7人,混凝土5人,铁件10人,后浇带7人,消防40人,泥水75人,植筋5人,施工电梯司机10人,钢结构5人,ALC内隔墙班组40人。合计306人。
2、在场机械设备:
塔吊2台,施工电梯4台,土方车4台,挖机2台,铲车2台;合计14台。
三、今日工作内容汇总
1、施工进度
1.1、医疗专项目前处于图纸设计中。
1.2、A栋主楼6层ALC内隔墙施工58%。
1.3、A栋主楼8层砌体施工完成73%。
1.4、裙楼三层15区砌体施工72%。
1.5、B栋主楼12层砌体施工完成50%
1.6、地下室消防管安装。
1.7、裙楼三层6区砌体施工完成91%。
1.8、裙楼三层14区砌体施工完成74%。
1.9、A栋主楼12层砌体施工完成84%。
2.0、B栋主楼8层ALC内隔墙施工51%。
2.1、裙楼三层12区砌体施工83%。
2.2、地下室内墙粉刷。
2.3、裙楼一层桥架安装完成76%。

2.4、裙楼一层线管配管完成17%。
四、今日加班情况。

五、明日工作计划:
1、裙楼三层14区砌体施工完成79%。
2、A栋主楼12层砌体施工完成90%。
3、裙楼三层12区砌体施工89%。
4、裙楼三层6区砌体施工完成95%。
5、A栋主楼8层砌体施工完成78%。
6、裙楼三层15区砌体施工77%。
7、B栋主楼8层ALC内隔墙施工55%。
8、地下室消防管道安装。
9、地下室内墙粉刷。
10、裙楼一层桥架安装完成77%。
11、裙楼一层线管配管完成18%。
六、项目进展过程存在问题


七、需公司相关部门协助解决的问题


八、施工现场实际情况

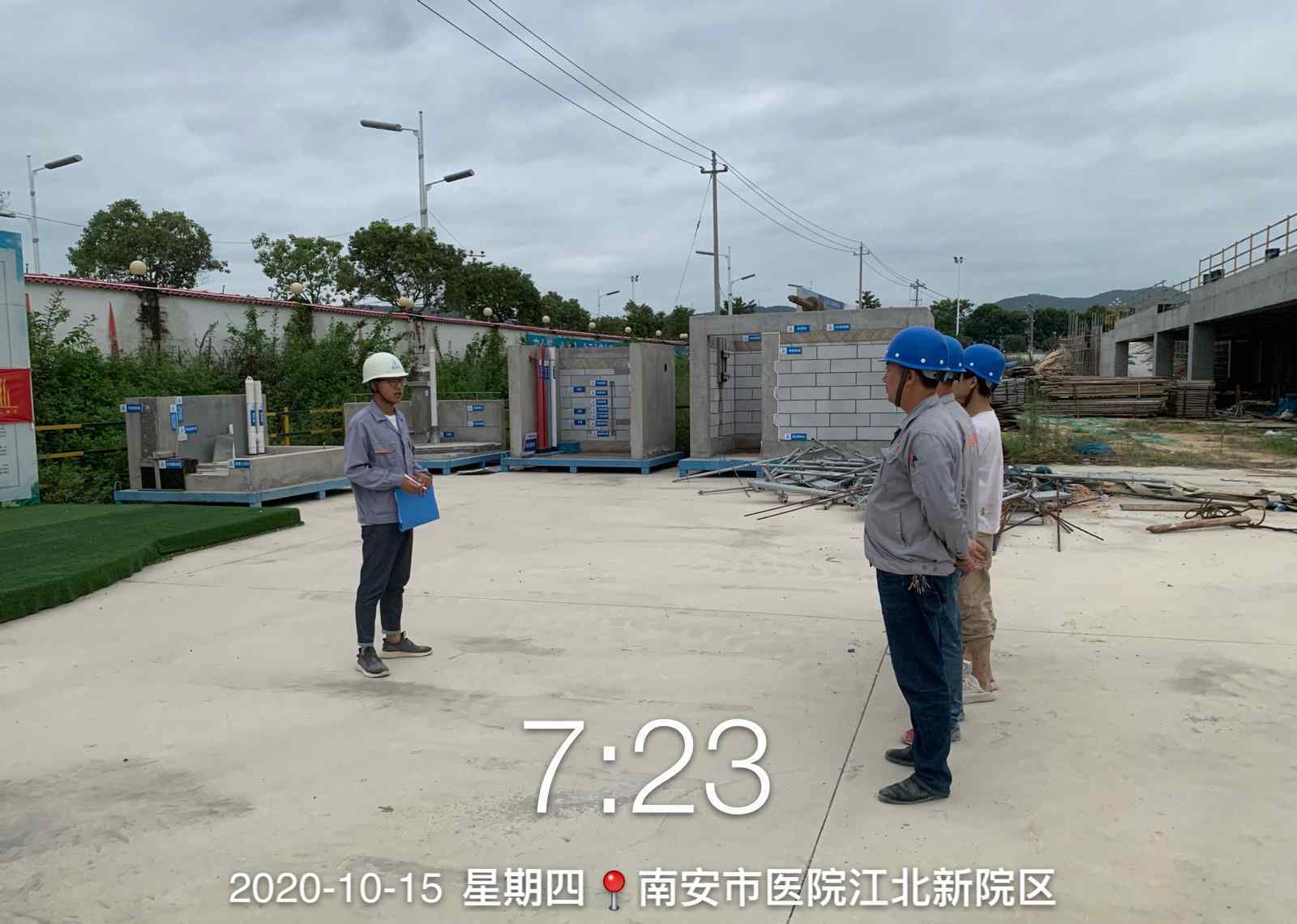

图一:班前教育

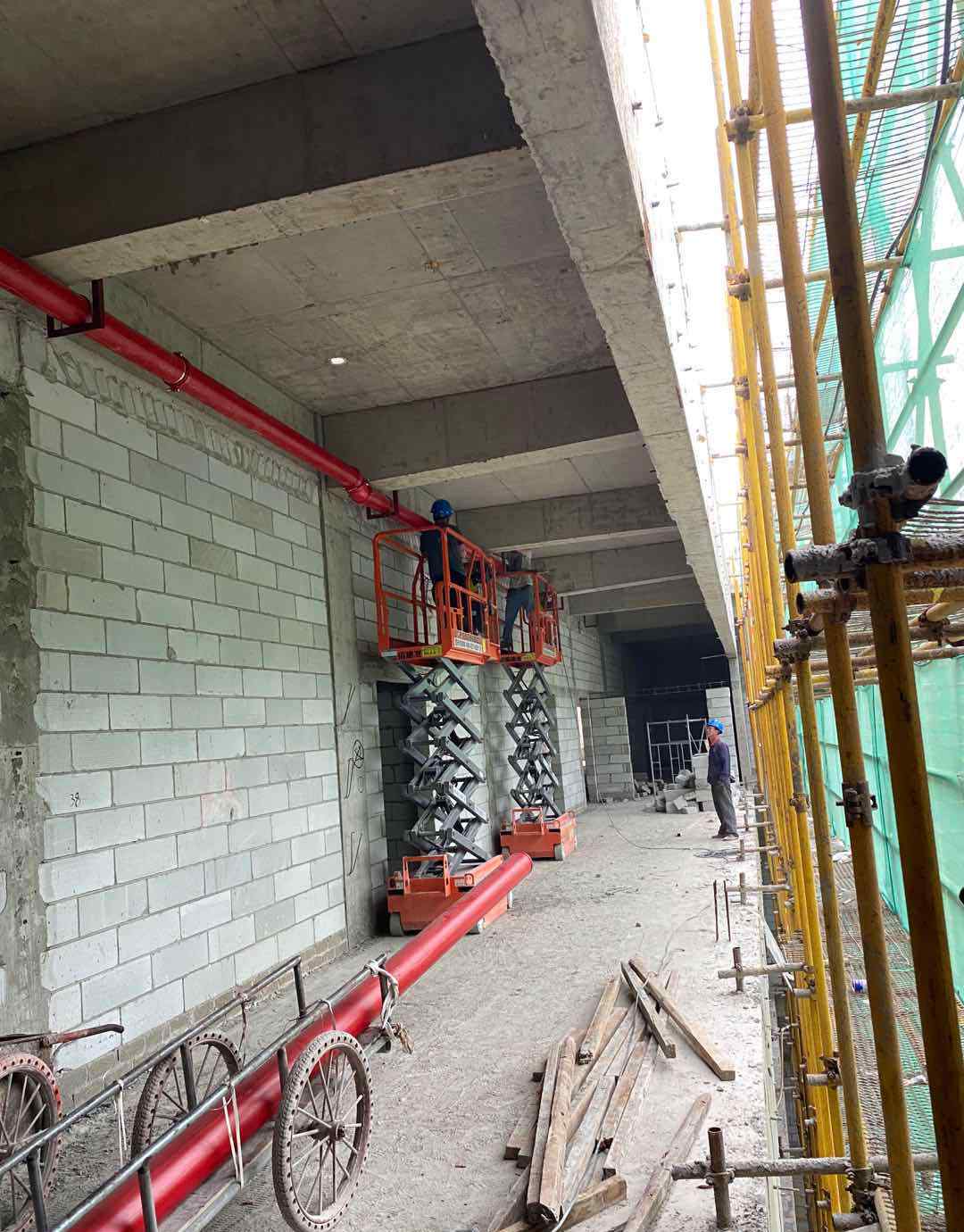

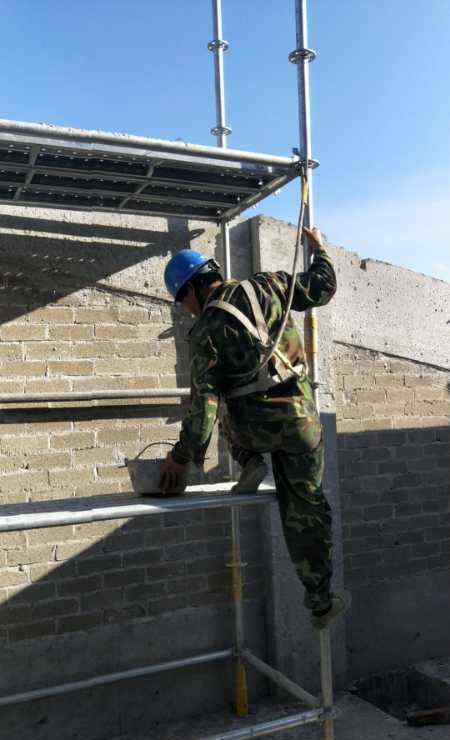

图二:B栋屋面抹灰

图三:裙楼一层消防管安装

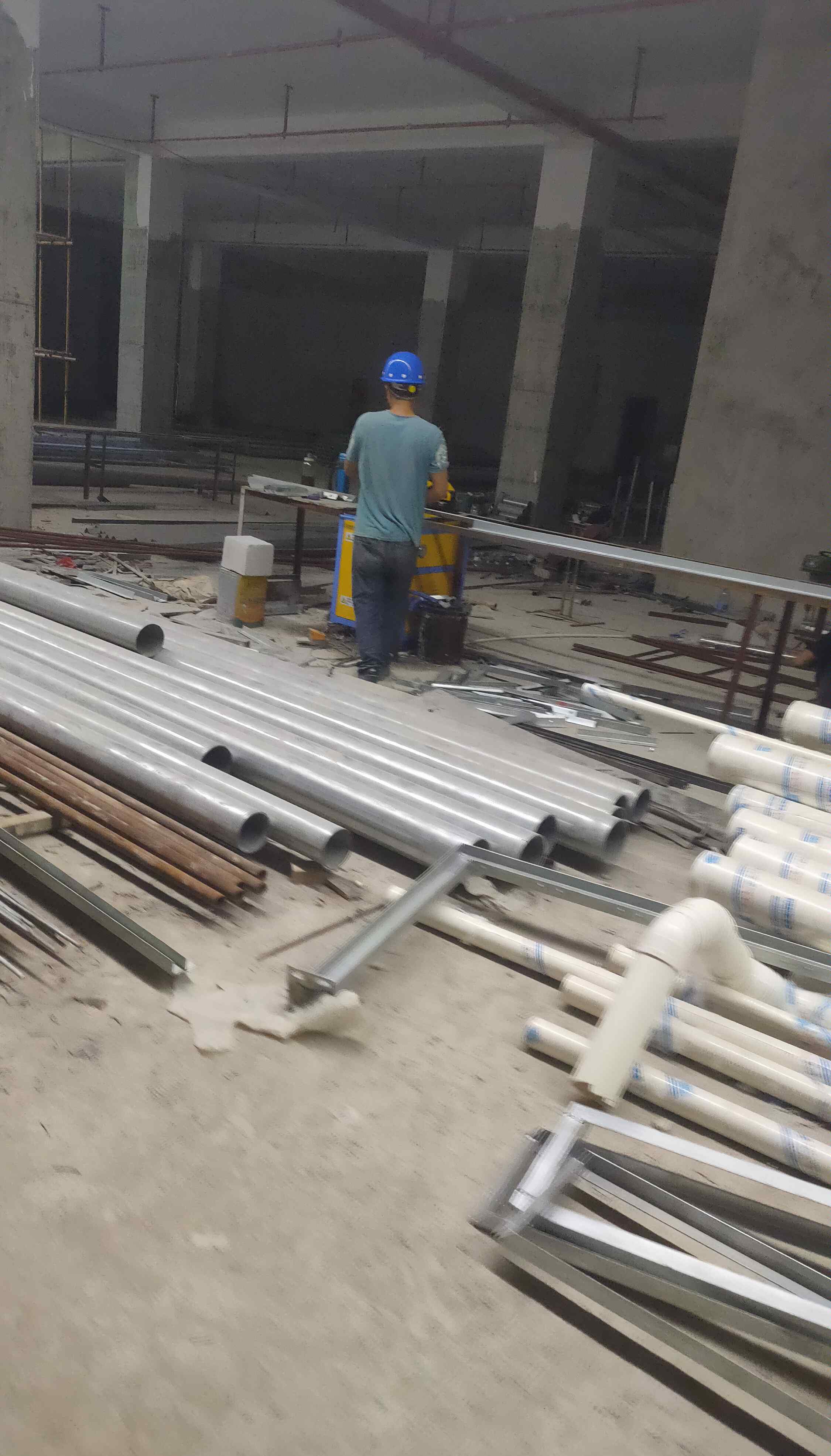

图四:地下室给水管制作

图五:裙楼喷淋管安装
