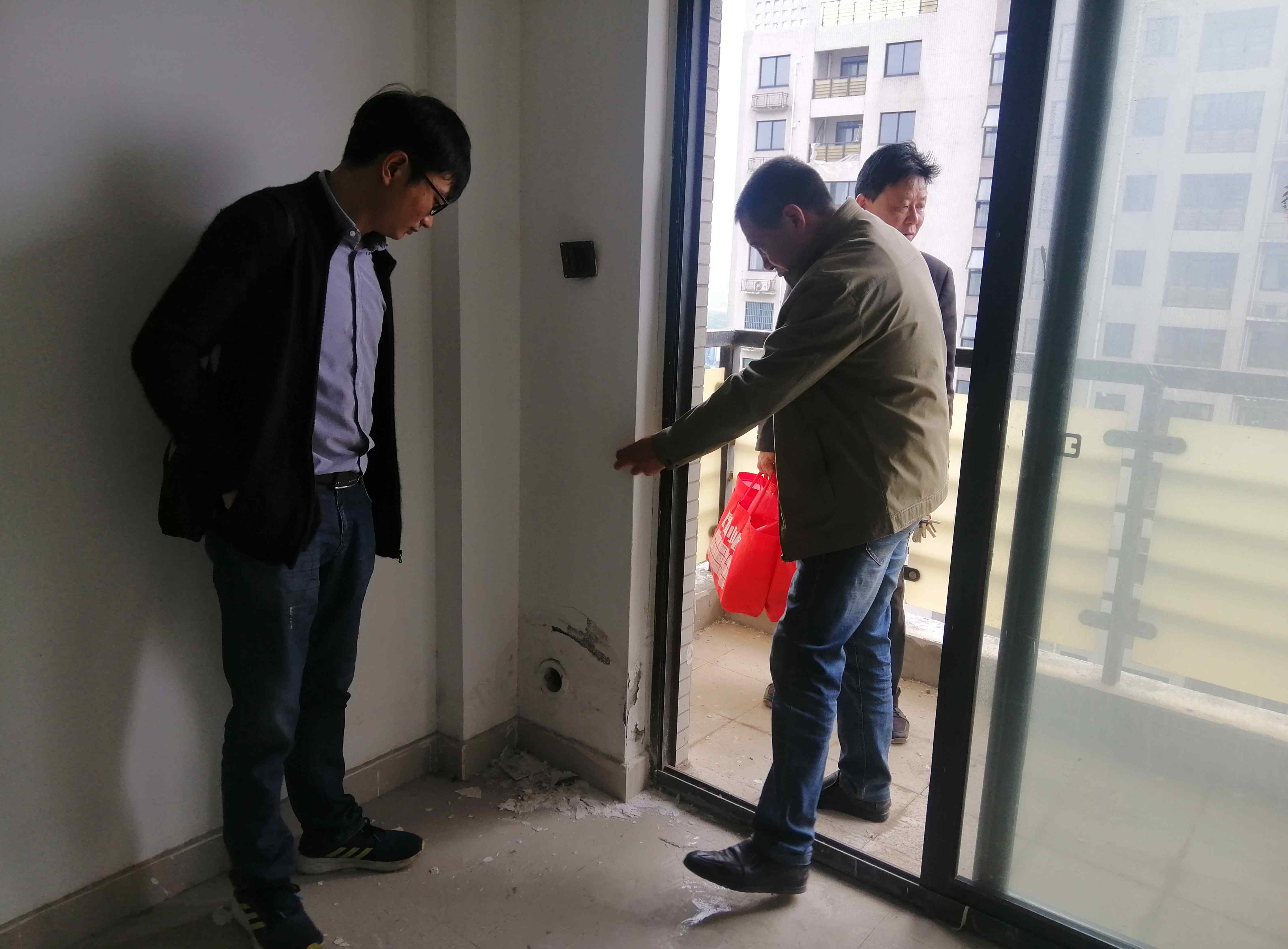

1.因物业反应双塘小区公廉租房卫生间存在渗水问题,上午,董事长杨珉一行前往该小区查看情况,在逐户查看找出渗水原因后,要求施工单位迅速制定整改方案,尽快修复到位,让承租户住的安心。

2.彩金湖畔边坡施工。
3.虹桥新村二期:
4#楼斜屋面、电梯机房支模;

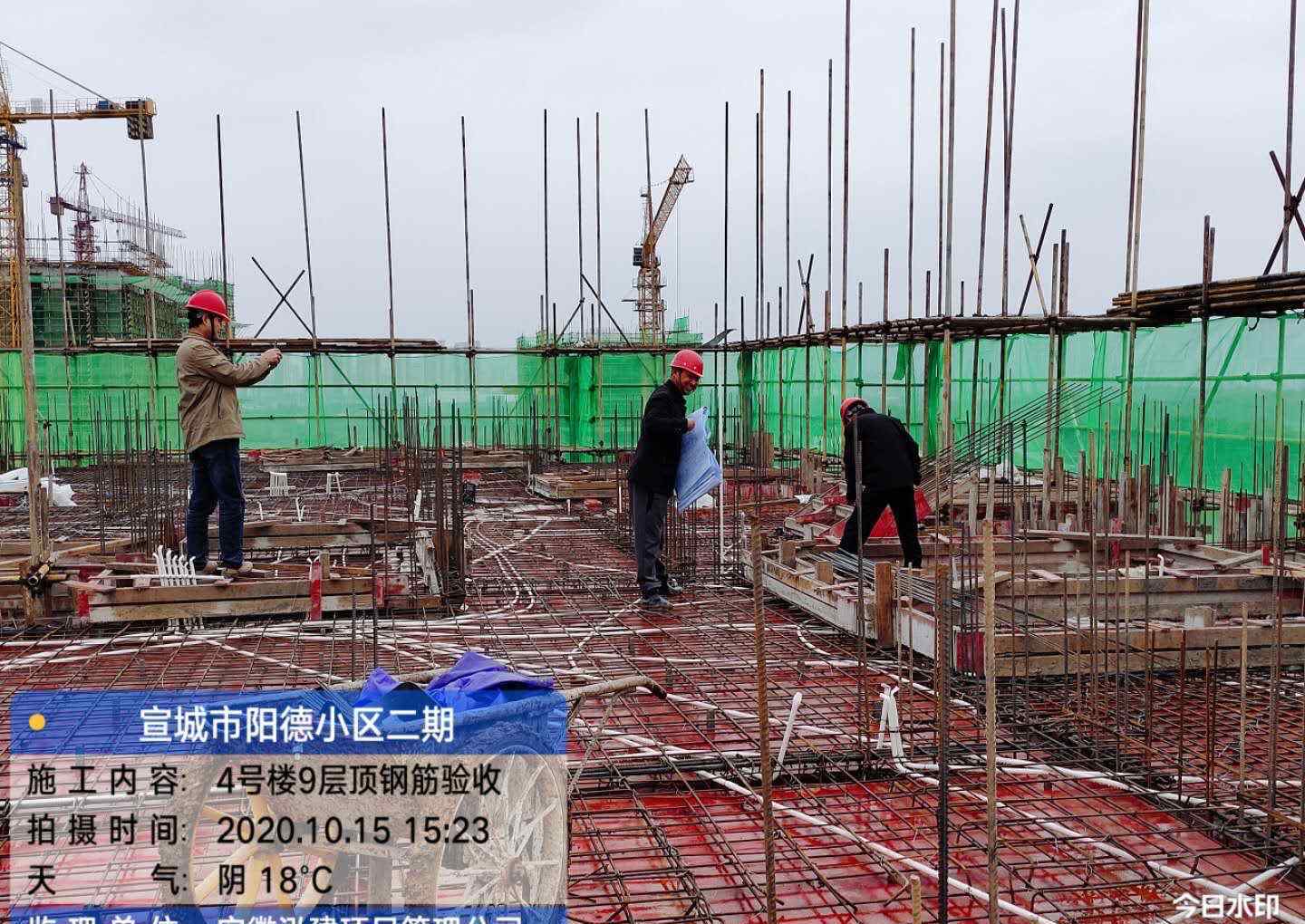

4#楼9层顶钢筋验收;
(2)支护桩完成4根,累计完成49根;人防桩基1根;3#楼7根,工程桩累计完成8根;

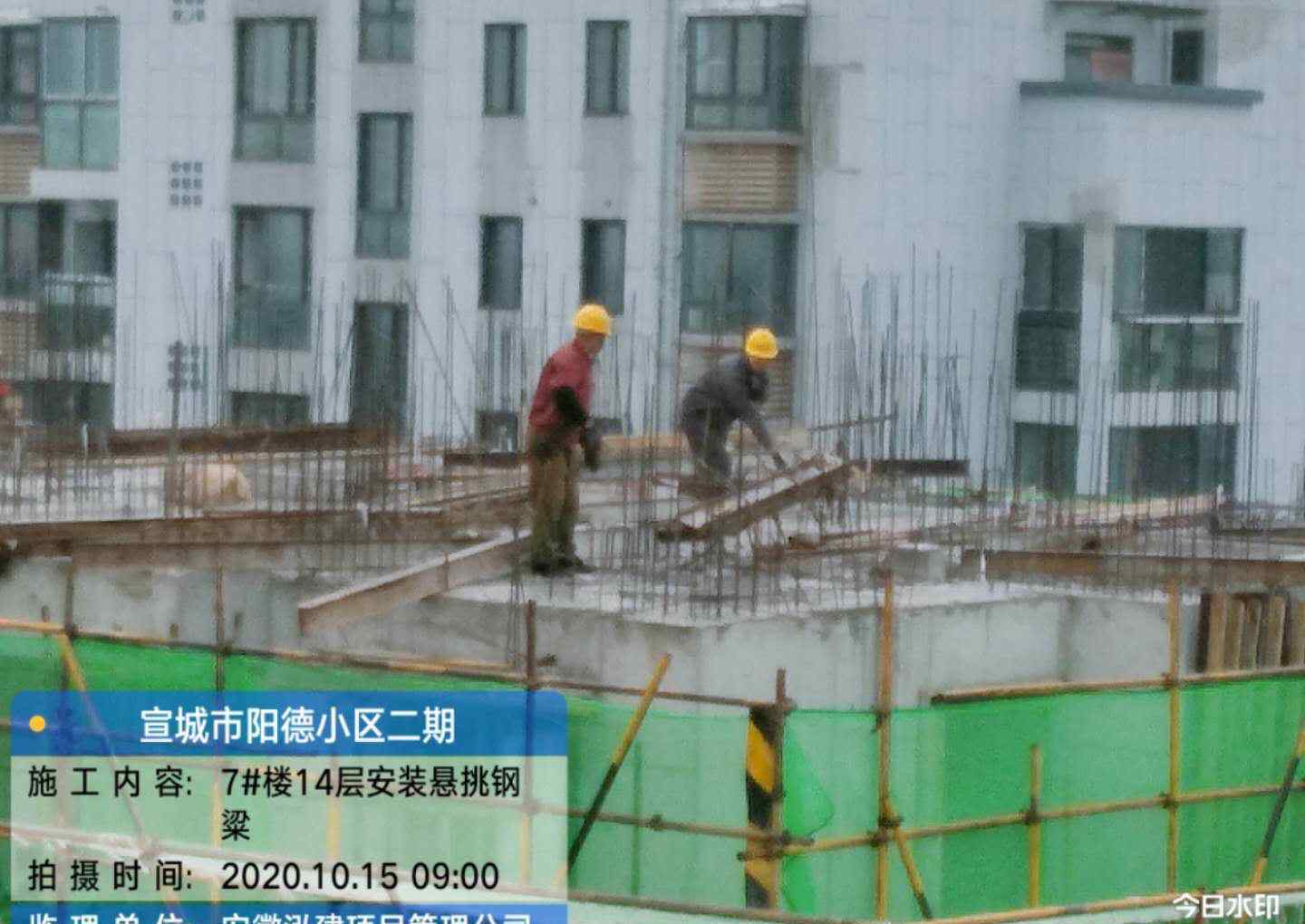

(3)7#楼14层安装悬挑梁;

(4)8#楼未施工;
(5)9#楼13层顶模板支撑搭设;
(6)10#楼15层墙柱模板安装;

(7)4#-5#楼间地库钢筋验收;
(8)8#楼东侧地库垫层浇筑。
6.销售部:
(1)今日签订澄江新村购房1套,累计签订购房合同831套;
(2)办理晨钟小区网签合同备案3套,累计合同备案6套;
(3)签订购房合同2套,累计签订购房合同3套。
