如何验收开裂的砌体?

规范原文

11.0.4有裂缝的砌体应按下列条件验收:

1不影响结构安全的砌体裂缝应予以验收,明显影响使用功能和观感质量的裂缝应予以处理;

2可能影响结构安全的砌体裂缝,应由有资质的检测单位进行检测鉴定,需要修补或加固的,应在修补或加固达到使用要求后进行第二次验收。

肖智解读

砌体裂缝非常常见,裂缝种类繁多,有斜裂缝、竖裂缝、横裂缝等。裂缝产生的原因也很复杂,如地基不均匀沉降、温度变化、材料收缩、冻融、冻胀、湿陷、设计和施工质量缺陷、荷载等。

破解形式:点击工程数据免费下载

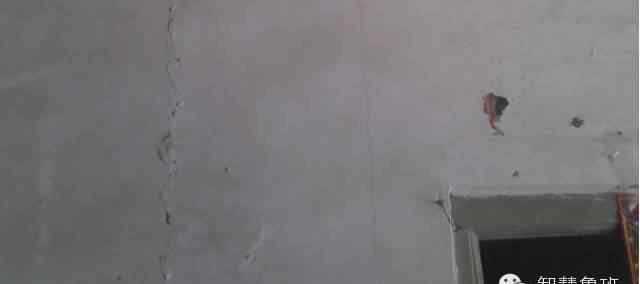

(1)倾斜裂缝

最严重的水平裂缝出现在平屋顶房屋顶层的纵横墙两端,可能从顶层发展到随后的楼层,在顶层的程度最严重。此外,在填充墙中,墙体顶部与主体结构的连接处往往会出现水平裂缝。

(3)垂直裂缝

垂直裂缝经常出现的地方是窗洞下面的窗台墙,呈大小不一的形状;填充墙两侧与主体结构的连接处或施工洞口预留处与墙内预埋管道的连接处。

对于新建的砌体房屋,裂缝一般在施工后不久(1 ~ 3个月)开始出现,并随时间发展,延迟到几个月,有的甚至稳定几年。

根据国内外调查资料和学者分析,约80%是由变形(温度、收缩、不均匀沉降)引起的;大约20%是由负载引起的。80%以上的裂缝包括变形和荷载,但变形引起的裂缝是主要的;同时;在20%的裂缝中,变形和荷载也包括在内,但荷载引起的裂缝是主要的。

2

构造柱与墙体的连接

规范原文

8.2.3构造柱与墙体的连接应符合下列要求:

1墙体应砌成马牙槎,马牙槎凹凸尺寸不应小于60毫米,高度不应大于300毫米,马牙槎应先退,对称砌筑。每根构造柱的马牙槎尺寸偏差不应超过2;

2预留拉杆的规格、尺寸、数量和位置应正确。沿墙高每500mm设置2根φ 6的拉结筋,伸入墙内不小于600mm。钢筋垂直位移不超过100mm,每根构造柱垂直位移不超过2;

3施工时,拉结筋不得任意弯曲。

抽查数量:每个检验批抽查不少于5个。

检验方法:观察、尺量。

肖智解读

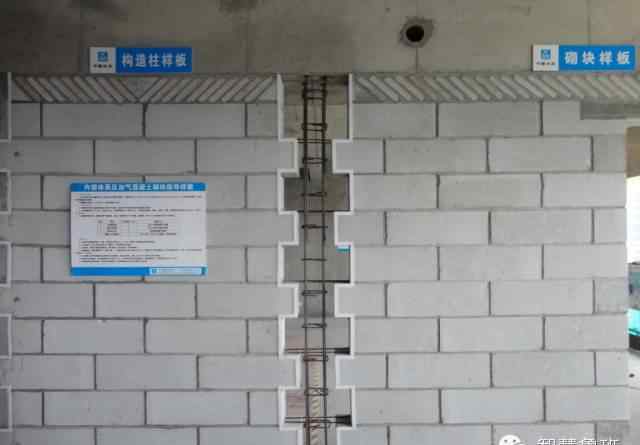

为了加强纵横砌体的连接,构造柱附近的墙体应采用马牙连接,沿高度方向每隔500mm设置2φ6拉杆。系杆的每一侧应伸入墙内进行锚固,锚固长度不应小于600毫米。最后,应浇筑混凝土。

设置构造柱是防止砌体裂缝的有效措施。点击项目信息免费下载

建筑轻骨料混凝土小型空芯砌块和蒸压加气混凝土砌块的产品年限规定

规范原文

9.1.2建筑填充墙时,轻骨料混凝土小空芯块和蒸压加气混凝土砌块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率应小于30%。

肖智解读

由于加气混凝土本身的特点,加气混凝土砌块砌体在墙体完工后的一段时间内容易产生裂缝。为了更好地解决蒸压加气混凝土砌块填充墙的裂缝问题,从施工方面来说,一个有效的措施是将砌块从釜中取出并存放一段时间,然后在含水量合适的情况下再砌筑上墙。在储存和运输过程中,应防雨防水,以避免砌块在干燥过程中吸水,增加砌块的含水量。为了使砌块干燥得更快、更均匀,最好在到达施工现场后将其堆放在架子上空。每块的高度不应大于1.8m,垛与垛之间应留有一定的距离。砌块堆放时,应留出砌体表面,以便当天将湿砌块喷洒在砌体表面,便于喷水作业。

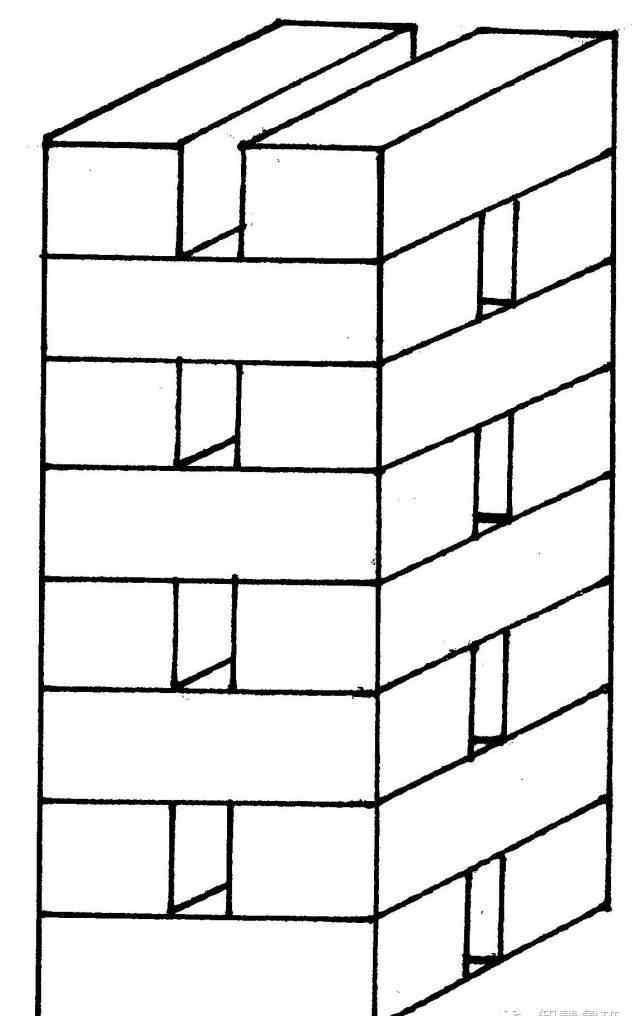

砌块框架堆放图空

用小砌块砌墙前浇(喷)水的规定

规范原文

9.1.4吸水率小的轻骨料混凝土小空芯块和采用薄灰砌筑法施工的蒸压加气混凝土砌块,砌筑前不应用水湿润;在干燥炎热的气候条件下,吸水率小的轻骨料混凝土小空芯块铺设前应喷水湿润。

9.1.5用普通砌筑砂浆砌筑填充墙时,应提前1-2天浇水(喷)湿润烧结空芯砖、吸水率大的小型轻集料混凝土砌块。用蒸压加气混凝土砌块砌筑砂浆或普通砌筑砂浆砌筑蒸压加气混凝土砌块时,砌块砌筑当天应浇水湿润砌体表面。砌块的润湿程度应符合下列要求:

1烧结空芯砖的相对含水率为60% ~ 70%;

2吸水率较大的轻骨料混凝土小空芯砌块和蒸压加气混凝土砌块的相对含水率为40% ~ 50%。

肖智解读

蒸压加气混凝土砌块填充墙体所用的砌块根据砌筑砂浆的不同分别处理。

用薄层砂浆砌筑的蒸压加气混凝土砌块不需要用水湿润。

用蒸压加气混凝土砌块砌筑砂浆(或普通砌筑砂浆)砌筑时,应在砌筑前适当湿润。但砌块的润湿应根据蒸压加气混凝土砌块的吸水特性,不宜过早进行。而应在砌筑当天用水湿润砌块的砌筑面,以免砌块吸水过多,增加砌块在墙体上的收缩,不利于裂缝控制。蒸压加气混凝土砌块采用蒸压加气混凝土砌块砌筑砂浆(或普通砌筑砂浆)制作时,宜在砌块表面喷水,吸水深度约15 mm,在这种状态下,整个砌块的相对含水率可控制在40% ~ 50%以内(当砌块湿润前的含水率不大于30%时)。

填充墙底部的砌筑要求

规范原文

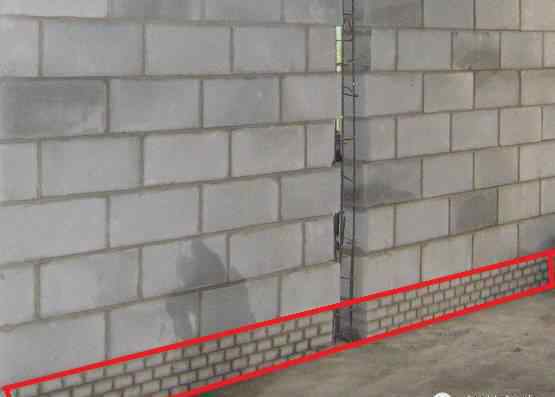

9.1.6厨房、卫生间、卫生间采用轻骨料混凝土小空芯块、蒸压加气混凝土砌块砌筑墙体时,墙体底部应采用现浇混凝土桥台,高度为150 mm。

肖智解读

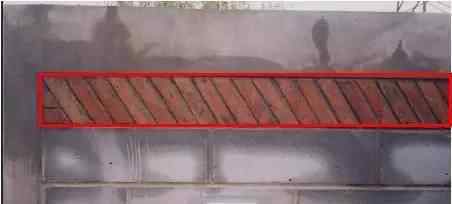

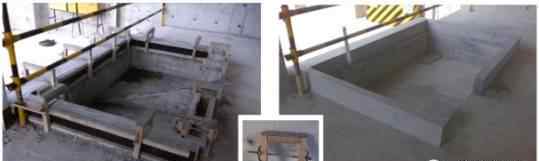

取消了旧规范中关于墙体底部烧结普通砖或多孔砖砌筑的规定,在厨房、卫生间、卫生间等水室墙体底部现浇混凝土桥台只要求填充轻骨料混凝土小空-芯砌块和蒸压加气混凝土砌块。之所以将现浇混凝土桥台高度“不应小于200mm”修改为“应大于150mm”,是针对过去用轻质骨料混凝土小砌块和蒸压加气混凝土砌块填充墙体底部出现水平裂缝,降低现浇混凝土桥台高度,以覆盖地面施工和踢脚装饰完成后楼板与墙体可能出现的缝隙。

普通房间底部,不再需要点击项目数据免费下载

浴室配有150毫米高的混凝土窗台

蒸压加气混凝土砌块和轻骨料混凝土小型空芯砌块墙不得混合的规定

规范原文

9.1.8蒸压加气混凝土砌块和轻骨料混凝土小空芯块不得与其他砌块混合,不同强度等级的类似砌块不得混合。

注:其他砌块可部分嵌在填充墙、窗台两侧中下部和门窗洞口,用于门窗安装;其他砌块可用于填充填充墙顶部和填充墙梁之间的间隙,填充墙梁与框架柱和梁不分离。

肖智解读

本条中“混合砌体”的含义是在同一墙体上砌筑蒸压加气混凝土砌块填充墙,或轻骨料混凝土小空芯砌块填充墙等类型的砌块,在同一墙体上砌筑不同强度等级的同类蒸压加气混凝土砌块或轻骨料混凝土小空芯砌块。但是,它不包括注释中提到的部分中其他块的局部嵌入和修补。

本文的目的是减少和有效控制墙体裂缝。由于墙体施工中使用的砌块种类繁多,尺寸和物理力学性能差异很大。如果不同的砌块或强度等级不同的类似砌块一起砌筑,容易因收缩差异而产生墙体裂缝。在施工中,由于安装门窗的需要,往往需要在门窗洞口两侧的墙体中使用其他砌块,如嵌有木砖的混凝土砖(或砌块);填充墙顶部空间隙留有其他砌块。这些部位位于墙体边缘,砌块的收缩变形受到限制,因此这些部位不易出现裂缝。

这不叫混合建筑

填充墙施工时间规定

规范原文

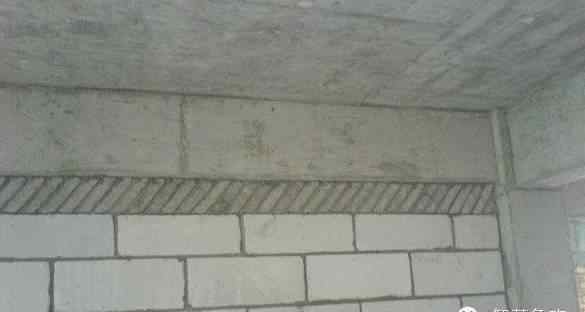

9.1.9填充墙砌筑施工应在承重主体结构检验批验收后进行。填充墙与承重主体结构之间的空(接缝)缝隙应在填充墙铺设14天后进行施工。

肖智解读

填充墙顶部与承重主体结构接触处容易产生水平裂缝,这是填充墙砌筑后竖向收缩(沉降变形)造成的。对此,新规范对填充墙与承重主体结构之间的空(空隙)的施工时间进行了修改,应在填充墙铺设后14天进行,比原规范“填充墙铺设后至少7天之后”更长,有利于减少和有效控制填充墙顶部的水平裂缝。

需要14天才能进行施工

填充墙与主体结构的连接结构

规范原文

9.2.2填充墙砌体应与主体结构可靠连接,其连接结构应符合设计要求。未经设计同意,不得随意改变连接结构方式。每个填充墙和柱超过一个皮砌块高度的拉杆数量不得超过一个。

抽查数量:每个检验批抽查不少于5个。

检查方法:观察检查。

肖智解读

由于框架与填充墙的实际配合,填充墙框架体系的力学性能明显不同于空框架。与空框架相比,填充墙框架的刚度、承载力和耗能能力均有显著提高。但填充墙在地震作用下开裂较早,震害明显。同时,填充墙对框架结构既有有利的影响,也有不利的影响。《砌体结构设计规范》GB 50003规定:

填充墙与框架的连接可根据设计要求分开或不分开。当满足抗震设防要求时,应采用填充墙与框架分离的方法。

规范原文

1填充墙与框架分离时,应满足以下要求:

1)填充墙两端与框架柱之间、填充墙顶面与框架梁之间留出不小于20毫米的间隙;

2)填充墙两端与框架柱、梁之间应采用柔性连接,墙体应卡入梁、板、柱侧底部的卡口铁件中;

3)当填充墙长度大于5m或墙体长度大于2倍高度时,中间应加构造柱;柱子的宽度不小于100毫米。柱竖向钢筋不应小于ф 10,斜撑或箍筋应为ф R5,且竖向间距不应大于400 mm..竖向钢筋应与框架梁或其选定部位的预埋件或预留钢筋连接,绑扎接头不得小于30d,焊接(单面焊)不得小于10d(d为钢筋直径);

4)当墙高超过4m时,与柱连接的水平系梁应设置在墙的高处。水平系梁的截面高度不应小于60毫米。填充墙高度不应超过6m;

5)填充墙与框架柱、梁之间的缝隙可用聚苯乙烯泡沫板条或聚氨酯泡沫填充,并用硅酮胶或其他弹性密封材料密封;

6)所有用于连接的钢筋、金属配件、铁件和预埋件均应进行防腐防锈处理,并应符合本规范(注:GB 50003)4.3的规定。4.3密封材料应满足变形和防护的要求。

脱离实践

规范原文

2填充墙与框架不分离时,应满足以下要求:

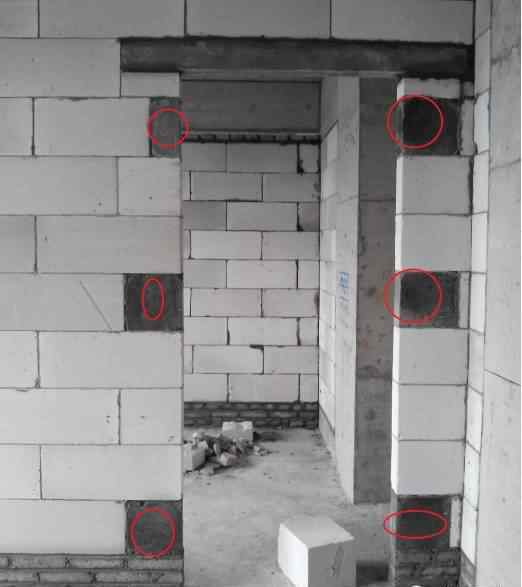

1)沿柱高每500mm布置2根直径6mm的拉结钢筋(壁厚大于240mm时布置3根直径6mm的拉结钢筋)。伸入填充墙的钢筋长度不得小于700毫米,拉结钢筋应错开截断,间距不得小于200毫米..填充墙顶部应与框架梁紧密结合。顶面与上部结构的接触处应用皮砖或砖楔牢;

2)填充墙有孔洞时,应在窗洞口的上端或下端、门洞口的上端设置钢筋混凝土条。钢筋混凝土条带应与过梁混凝土同时浇筑,过梁的截面和钢筋应由设计确定。钢筋混凝土带的混凝土强度等级不得低于C20。当带孔填充墙端部至门窗洞口边缘的距离小于240mm时,应采用钢筋混凝土门窗框;

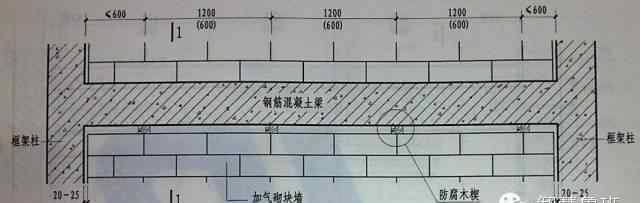

3)当填充墙长度大于5m或墙长大于2倍高度时,墙顶与梁连接,中间加构造柱;当墙高超过4m时,与柱连接的水平系梁应设置在墙的高处。当墙高超过6m时,与柱连接的水平系梁应沿墙高每2m设置一次,梁的截面高度不应小于60mm。

非断开方法

施工中必须严格按照设计要求进行施工,不得随意改变连接结构。

填充墙连接钢筋采用化学植筋时,应进行物理检查

规范原文

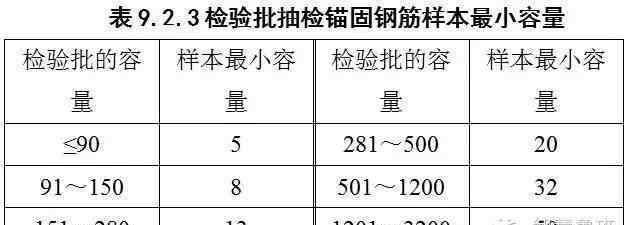

9.2.3填充墙与承重墙、柱、梁的连接钢筋,采用化学植筋的连接方式时,应进行物理检查。拉拔试验中锚固钢筋的轴向拉伸无损承载力值应为6.0kn。取样钢筋在检验值的作用下应为基材无裂纹,钢筋无滑动宏观裂纹现象;在2分钟内,负荷值应减少不超过5%。检验批的验收可根据本规范表B.0.1通过正常检验的一次和二次抽样来判断。填充墙砌体的锚固力试验记录可按本规范表C.0.1填写。

取样数量:根据表9.2.3确定。

检验方法:原位测试。

解释

近年来,植筋施工技术已广泛应用于混凝土结构填充墙的拉结加固。这种施工工艺的特点是:(1)混凝土结构施工时不需要考虑系杆的设置,为模板钢筋的施工提供了方便;拉结筋的设置位置可根据需要灵活确定;施工速度快。

施工要求:

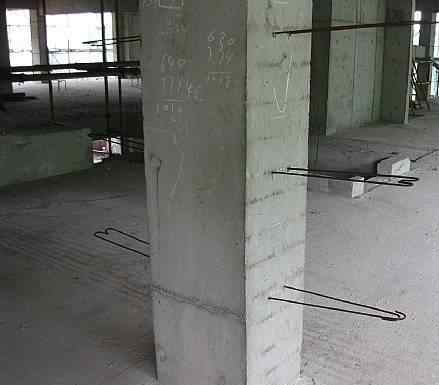

(1)钻孔位置应根据需要准确确定,钻孔应避开主体结构的加固。

(2)钻孔时,应根据结构胶性能要求的钢筋锚固深度确定孔深(不包括5毫米的孔深)。

(3)清孔时,用刷子和吹风机将孔内的残渣和灰粉清理干净,最后用丙酮蘸脱脂棉擦干。

(4)注胶应使用专用工具进行,注胶量应在钢筋插入孔底时用胶水填充孔来确定。注胶量与孔径、孔深、钢筋直径有关,应在正式施工前通过试验确定。

(5)植筋时,钢筋应沿孔旋转,缓慢插入,最后将钢筋扶正。

(6)维修应按结构胶产品说明书要求的时间和条件进行,维修时不得扰动钢筋。

(7)种植钢筋前,应对光滑的圆钢进行除锈。

声明:版权归作者所有。如果找不到作者和原出处,请谅解。如果原作者看到,请联系中欧认领(请直接在微信官方账号留言)。中欧会在后续的文章声明中标注。如有侵权,请告知中欧,我们会尽快删除。谢谢

1.《砌体工程施工质量验收规范最新版 《砌体工程施工质量验收规范》GB50203-2011重点内容解析》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。

2.《砌体工程施工质量验收规范最新版 《砌体工程施工质量验收规范》GB50203-2011重点内容解析》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。

3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/jiaoyu/1253737.html
