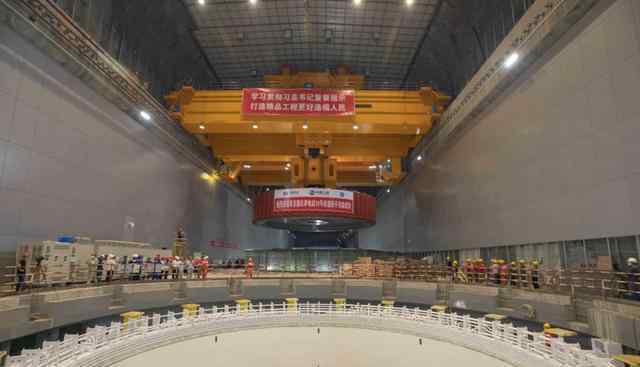

9月28日上午9时28分,乌东德右岸地下电厂10号机组转子在主安装间转子工位起吊,10时23分成功吊入机坑,总用时55分钟。这是乌东德水电站成功吊装的第8台转子。


快来认识一下今天成功“入坑”的大家伙吧!

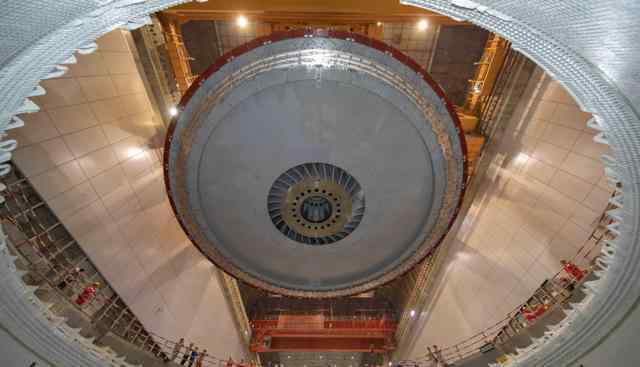

乌东德水轮发电机组转子是目前世界上在建水电站中最大的机组吊装件。10号机组转子直径17.77米,高度3.57米,由中心体、扇形体支架、磁轭及磁极组成,起吊重量达2062吨,于2020年2月下旬开始组装,先后经过转子支架组装焊接、大立筋加工、磁轭叠装、转子热套、磁极挂装及耐压试验等工序,历时7个月。经检测,10号机组定子、转子整体圆度分别为0.59毫米、0.55毫米,满足三峡集团制定的85万千瓦机组安装质量检测优良标准。








继9月20日乌东德水电站3号水轮发电机组转子吊装成功之后,9月份乌东德水电站又成功实现2台机组转子吊装。至此,乌东德水电站在首批4台机组投产基础上,又有4台机组相继进入总装阶段,为确保2021年7月全部机组投产发电奠定了坚实基础。
