流水施工 [案例]分段流水施工在“赶工期”工程中的应用

工程测量

交通部办公楼(原名金城美食城)为欧式高层建筑,地上12层,地下1层。建筑面积15011m2,檐口高度47.88m,上部为6.0m高的锥形球面钢网格,总建筑高度53.88m .

基础为υυ500mm灌注桩和钢筋混凝土筏板基础。主楼为钢筋混凝土框架剪力墙结构,二级抗震设防。

裙楼为钢筋混凝土框架结构,抗震设防烈度为8度。主楼地下室为设备间,裙楼地下室为时间车库,面积1000m2,人防防护等级六级。

主楼与裙楼之间设置后浇带。裙楼封顶后,浇成一个整体。为了加快施工进度,我们采用了先进的网络规划技术。

双码网络规划技术的应用

2.1时间表(网络规划-计划)

根据合同要求,该项目将于当年3月1日开工,次年9月30日竣工,包括项目的初步改造。结构工程要求在当年9月20日完工。其中结构工程施工日期为3月1日至9月20日,共204天。标准楼层结构的施工周期为每层9天(见图1和图2)。

2.2网络计划的执行-检查-行动

工程网络计划的制定只是计划工作的开始。随着主客观因素的不断变化,计划也应如此。此时,应不时检查和调整网络计划,以从头到尾指导施工。

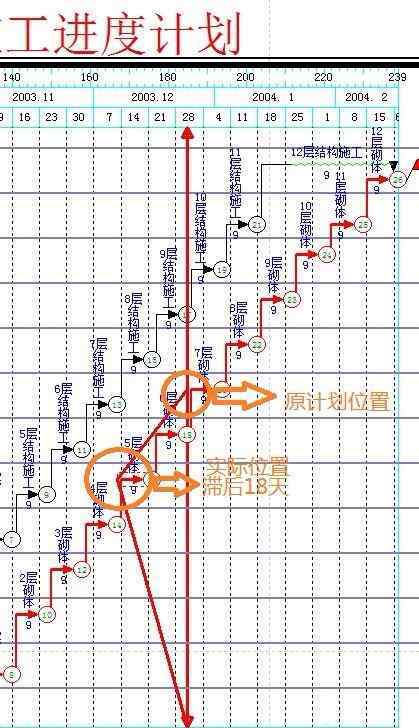

2.2.1总控网络计划的检查和调整。

根据利用前线实际进度检查,原计划完成6层结构施工,实际只完成4层结构:

经分析,检查结果被认为是由以下原因造成的:

A.由于甲方准备不足,未办理必要的开工手续,开工日期从3月1日推迟至3月18日。

B.对输电线路进行突击检修,造成18天停电,其中12天不定期停电。

C.甲方资金不到位,拖欠严重。

D.下了6天雨。

在上述四个原因中,甲乙双方承认并同意工期顺延30天。

2.2.2经检查,标准层网络计划存在问题:

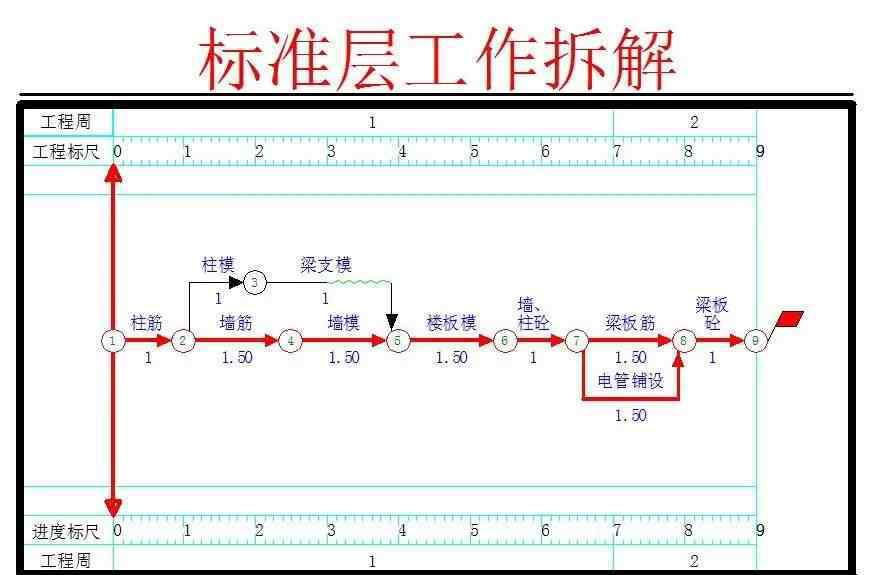

A.在原有网络中,墙、柱混凝土和梁板混凝土是分开浇筑的,整体浇筑可以缩短每层的工期。

B.没有反映流程构造。

2.2.3标准层网络计划调整。

A.流动部分的划分。

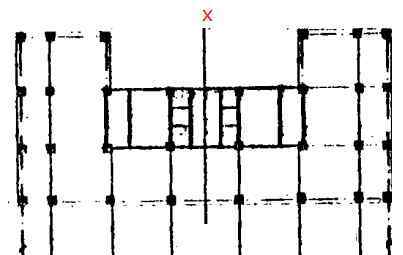

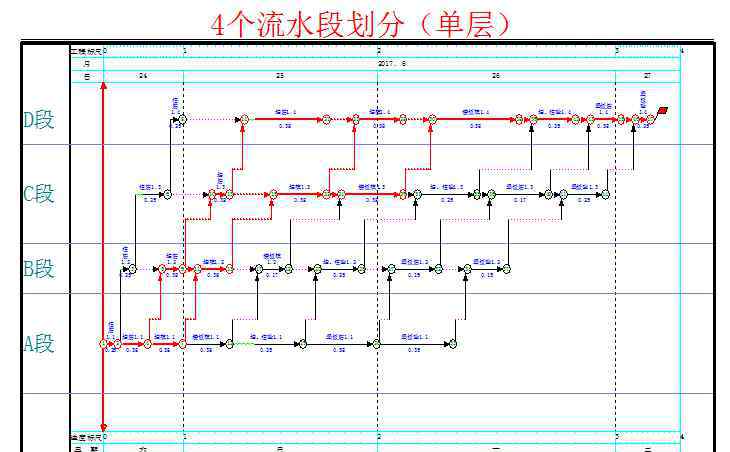

根据标准层的工作量和各专业工种对工作面的要求,分为四段:A段:线① ~ ③,B段:段③ ~ X,C段:X ~ ⑥,D段:⑥ ~ ⑧。

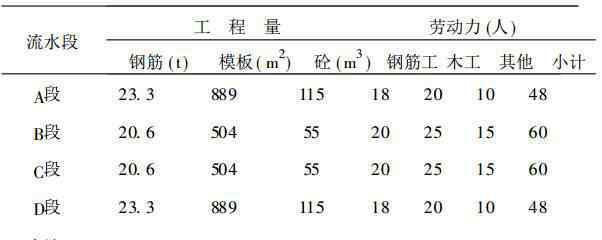

B.各工段的数量和劳动力安排

5层及以上,每层分为4个流水段,标准层主体结构网络图绘制如下:

2.3网络计划的实施

通信部门项目的建设过程虽然有很多主客观的约束,但项目的进度基本是封闭的,网络计划从头到尾指导施工,从而达到节约时间、人力、物力等资源的目的。网络计划实施过程中,加强管理,精心组织,吸收了客观因素造成的30多天的延误,为项目进度扣费奠定了基础。

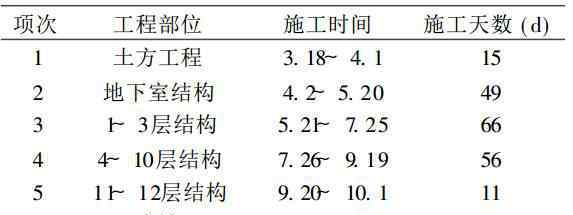

从3。18挖掘到10。1结构封顶,通信部工程施工时间为197天,比固定工期提前123天。标准层平均施工时间7天,最快施工时间6天,开创了二冶大型公共建筑施工新水平。

本文发表于2002年12月的《内蒙古科技与经济》

附笔

流水施工、顺序施工和平行施工的利弊分析

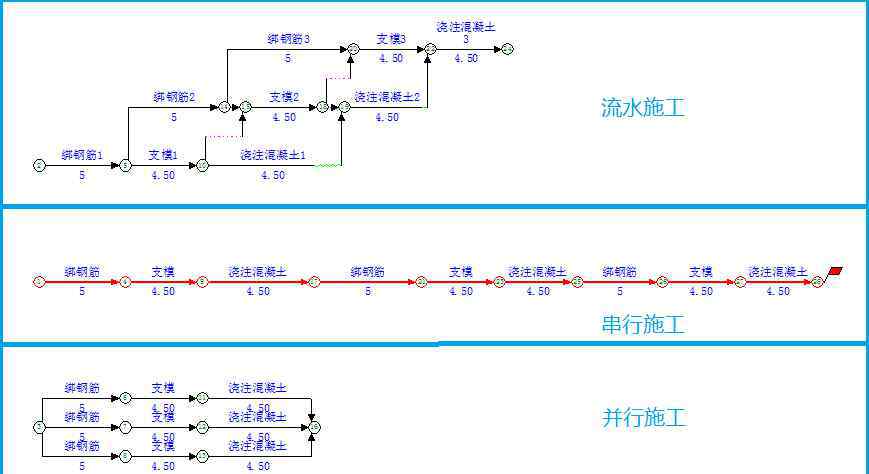

流水施工是指:

所有施工工序按一定的时间间隔依次投入施工,每个施工工序相继开工和完工,使同一施工队伍保持连续、均衡的施工,不同的施工工序尽可能平行于重叠的施工组织

流水施工具有以下特点

1、尽量利用工作面进行施工,工期短;

2.各任务组实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;

3.专业队可以连续施工,同时相邻专业队的开工时间可以最大限度的重叠;

4.单位时间投入的劳动力、施工机具、材料等资源量相对均衡,有利于资源供给的组织;

5.为文明施工和施工现场科学管理创造有利条件。

上述经济效果是在不增加任何成本的情况下实现的。可见,流水施工是实现科学施工管理的重要组成部分,与建筑设计标准化、施工机械化等现代施工内容密切相关、相互促进,是实现企业进步的重要手段。

顺序构造具有以下特征

1.工作面未充分利用进行施工,工期长;

2.如果按专业设置专责小组,各专业小组不能连续工作,有时间间隔,劳动力、施工机具等资源不能均衡使用;

3.如果所有施工任务都由一个专责小组完成,就无法实现专业化施工,不利于提高劳动生产率和工程质量;

4.单位时间投入的劳动力、施工机具、材料等资源较少,有利于资源供应的组织;

5.施工现场的组织管理相对简单。

平行结构具有以下特点

1、充分利用工作面进行施工,施工周期短;

2.如果每个施工对象按其专业成立一个工作队,那么每个专业队就不能连续工作,劳动力、施工机具等资源就不能均衡使用;

3.如果一个工作队完成了一个施工对象的全部施工任务,就无法实现专业化施工,不利于提高劳动生产率和工程质量;

4.单位时间投入的劳动力、施工机具、材料等资源量成倍增加,不利于资源供给的组织;

5.施工现场的组织和管理是复杂的。

龙按二维码进入群里,免费试用斑马梦龙网络规划软件

甲方和领先的施工企业正在学习这个,3分钟内了解

斑马前进の江湖传奇

7.

8.

9.

14.

15.

16.

17.

18.

19.

20.

1.《流水施工 [案例]分段流水施工在“赶工期”工程中的应用》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。

2.《流水施工 [案例]分段流水施工在“赶工期”工程中的应用》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。

3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/tiyu/1179875.html

上一篇

干煸藕丝的家常做法 干煸藕丝,蒜苗炒五花肉,小葱米豆腐,豆腐包子的做法

下一篇

失眠要吃什么药 上火失眠吃什么药,治失眠小窍门你知道哪些

H&M公布最新财报亏损超10亿元 在华关闭20家门店 登上网络热搜了!

H&M公布最新财报亏损超10亿元 在华关闭20家门店 登上网络热搜了!

H&M亏损超10亿元 在华关闭20家门店分析师此前估计,H&M的亏损数额会达到14.1亿瑞典克朗。H&M表示,将不会在即将到来的年度大会上派发股息,而有可能在今年下半年派发。截至2020年财年年底,H&M在中国内地146个城市共拥有445家门店。...

台铁脱轨事故死伤惨重:乘客多为回乡扫墓  目前事故已致数十人死亡 登上网络热搜了!

4月2日,台铁“太鲁阁”号发生脱轨事故。当天为台湾清明假首日,车上多为返回台东和花莲扫墓人士。媒体称列车乘客约有350人,目前事故已致数十人死亡。事故发生后列车一度停电,车内乘客更是大声呼喊求救。列车司机现已确认死亡,其同事称他新婚不久。...

全国计算机考试时间

全国计算机考试时间

全国计算机等级考试由教育部考试中心主办,面向社会,用于测试考生的计算机应用知识和技能。全国计算机等级考试采用全国统一命题、统一考试的形式。每年安排四次考试。考试一般安排在3月、9月、12月,其中各级科目3月、9月考试,一、二级科目12月考试,1...

H&M公布最新财报亏损超10亿元 在华关闭20家门店 登上网络热搜了!

H&M公布最新财报亏损超10亿元 在华关闭20家门店 登上网络热搜了!

H&M亏损超10亿元 在华关闭20家门店分析师此前估计,H&M的亏损数额会达到14.1亿瑞典克朗。H&M表示,将不会在即将到来的年度大会上派发股息,而有可能在今年下半年派发。截至2020年财年年底,H&M在中国内地146个城市共拥有445家门店。...

行动计划表 四象限法则制作工作计划表

  • 行动计划表 四象限法则制作工作计划表
  • 行动计划表 四象限法则制作工作计划表
  • 行动计划表 四象限法则制作工作计划表

工作安排表 四象限法则制作工作计划表

  • 工作安排表 四象限法则制作工作计划表
  • 工作安排表 四象限法则制作工作计划表
  • 工作安排表 四象限法则制作工作计划表
亲爱的 热爱的播出时间安排

亲爱的 热爱的播出时间安排

电视剧《亲爱的爱》于2019年7月9日在浙江卫视和东方卫视播出。周日到周五更新两集,周六更新一集。《亲爱的,爱》是一部由向执导,安迪、、洪、、等主演的青春励志言情剧。尤其是田,跟还有在交情。该剧改编自墨宝的非宝小说《蜜汁炖鱿鱼》,讲述了温柔可爱...

六级考试时间分配

六级考试时间分配

英语六级考试时间表如下:14: 40,考生进入会场,调试试听耳机15:00-15:10,播放考场指令,发放考试资料,粘贴填写个人信息作文考试在15: 10开始15: 40-16: 10听力测试16: 10-16: 15收到答题卡1回答阅读理解和...
