还在手工绘制施工进度的穿越图?学习这些小技巧,就可以用EXCEL做漂亮的交叉图了!

步骤1

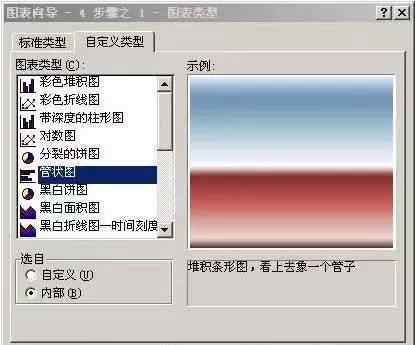

点插入-图表-用户定义类型-管状图表

步骤2

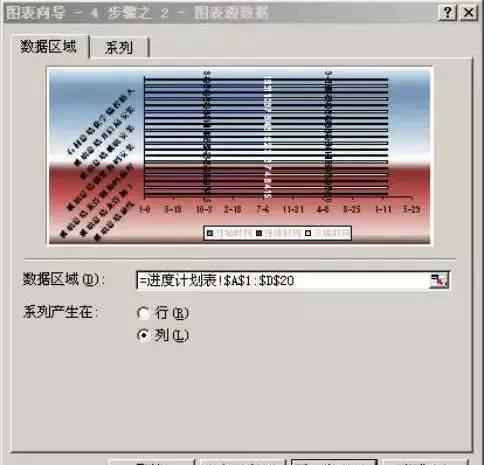

单击下一步-数据区

步骤3

确认后-点列-下一步

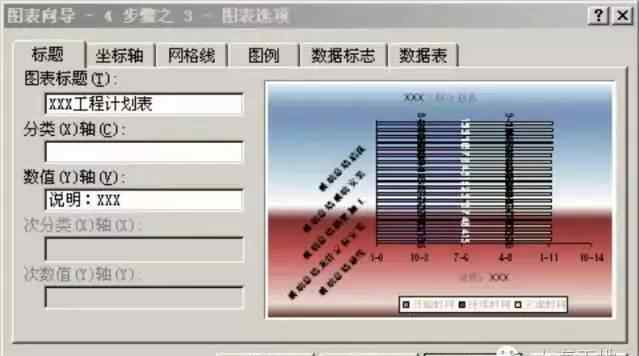

步骤4

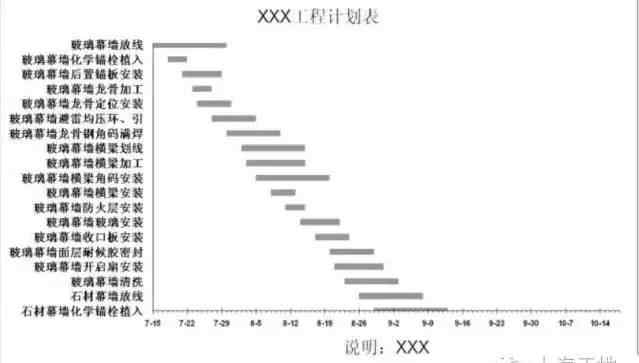

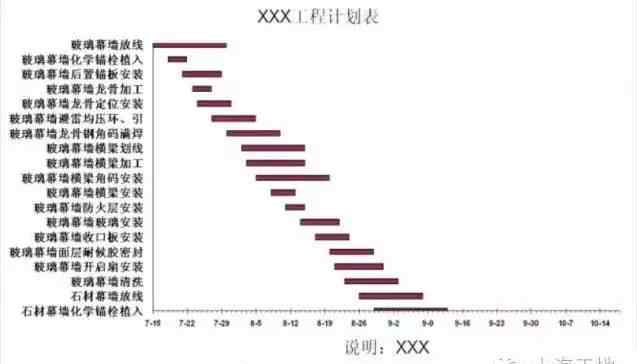

标题轴-填写计划说明)-完成点

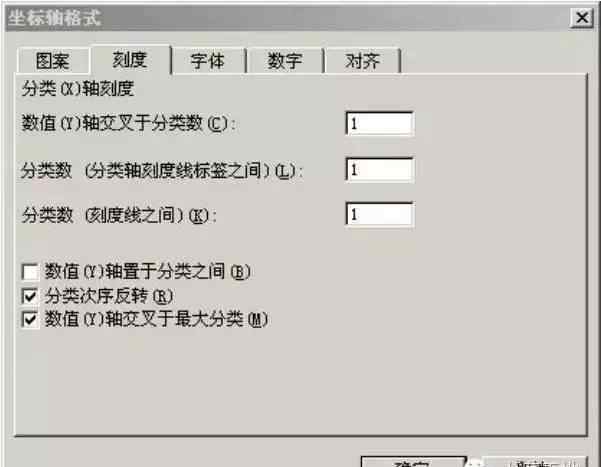

步骤5

双击流程名称-比例-确定

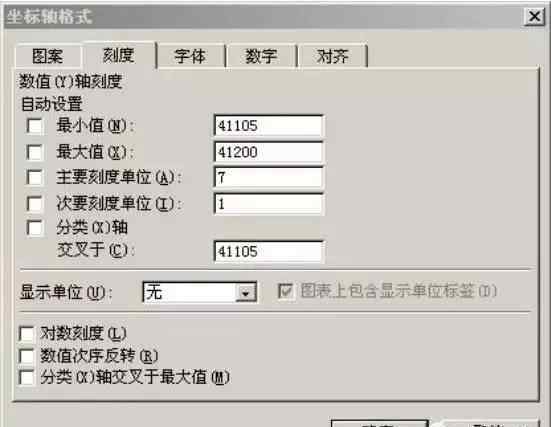

步骤6

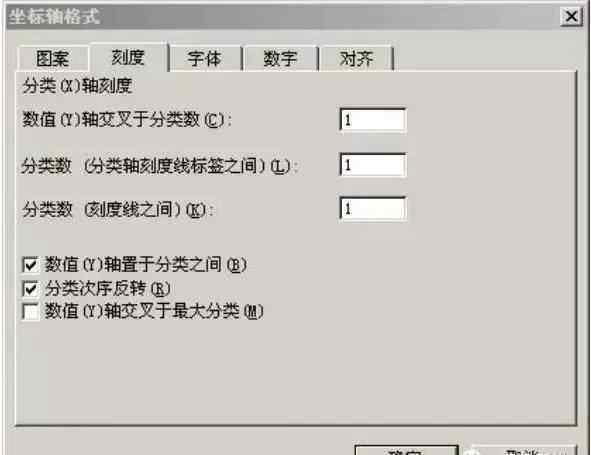

双击日期刻度

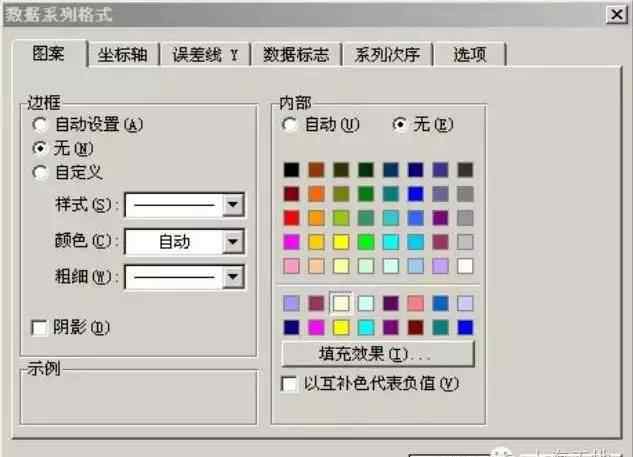

步骤7

双击银色条-为边框和内部选择无

步骤8

右键单击栏上的日期-选择清除

步骤9

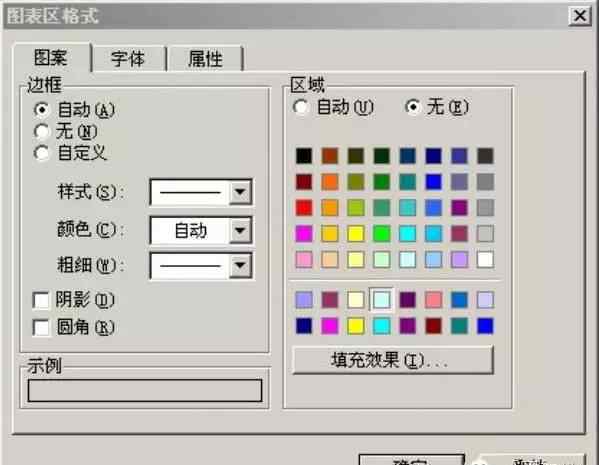

双击边缘背景颜色-区域-选择无

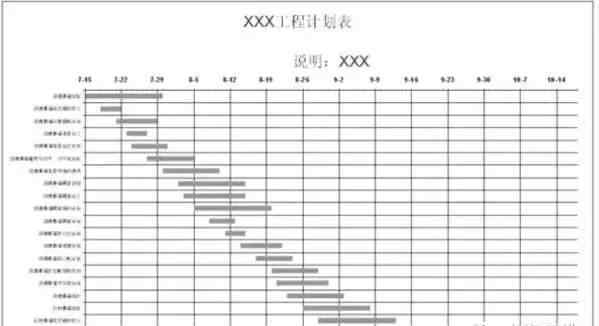

步骤10

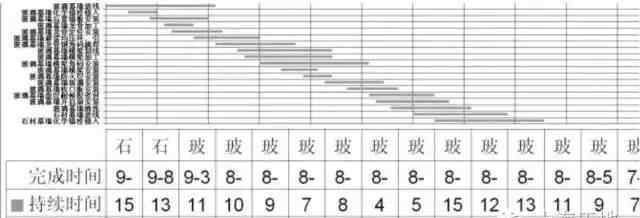

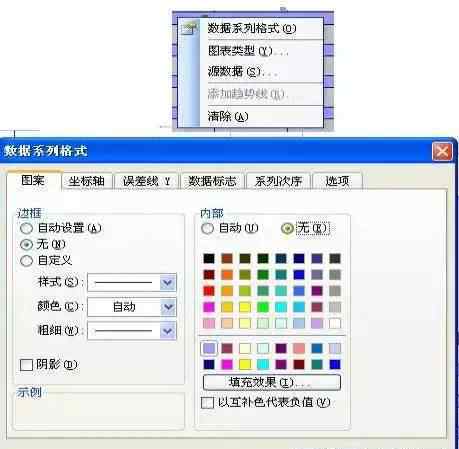

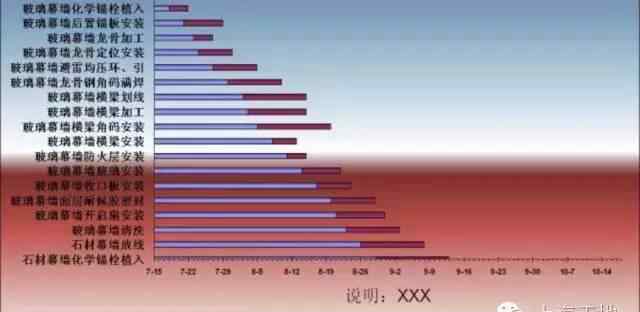

开始前双击横线——选择无,即不显示开始时间的横线,只显示持续时间,这是常规横道图应该看到的。

右键单击交叉点,显示数据序列格式对话框

步骤11

双击进度交叉线-为边框和内部选择相同的颜色

步骤12

在图表中间右击-图表选项-网格线-选择X轴和Y轴的主网格线

步骤13

双击工程操作-比例-选定值轴,并将其放置在类别之间

步骤14

在图表中间右击-图表选项-数据表-图例

步骤15

在非XY轴上双击要更改的字体大小——更改字体和大小;根据需要将表格移到中间,将说明移到底部边缘,一切都完成了。

步骤16

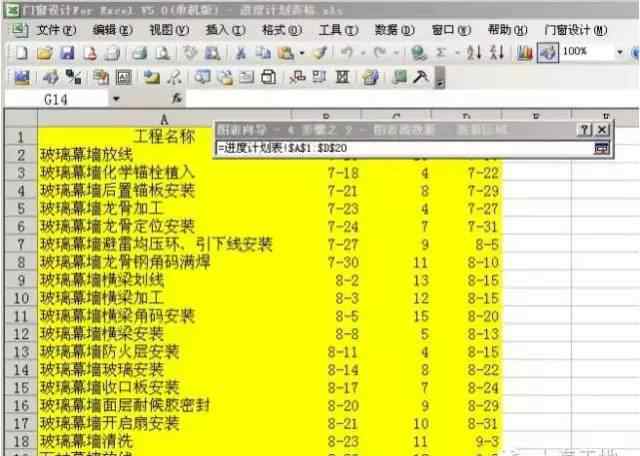

如果在20行内插入和删除行,更改操作名称和其他相关时间,将自动生成项目计划,并且没有行的限制。项目编号和项目名称填写在一个框中,对齐方式不能向左调整。调整方法是在项目名称列后面添加空 grid键,填充空。

关注工程动态,分享工程数据
