《建筑地面工程施工质量验收规范》GB50209-2010
重点和难点内容
引导阅读
1、水泥砂浆地面选择什么样的沙子最合适?
2.你想做试块和地面一样吗?
3.车库里的水泥砂浆地面是怎么发光的?
4.我不需要告诉你如何在坡道上做。
推荐阅读:
一个
规章制度
水泥砂浆面层
5.3.1水泥砂浆面层的厚度应符合设计要求。
ⅰ主控项目
5.3.2水泥应采用硅酸盐水泥和普通硅酸盐水泥,不同品种和强度等级的水泥不得混用;砂应为中粗砂。使用石屑时,粒径应为1 ~ 5毫米,含泥量不应大于3%。防水水泥砂浆中使用的砂或石屑的含泥量不得大于1%。
检验方法:观察、检查、核对材料合格证和试验报告。
检查数量:同一工程、同一强度等级、同一配合比检查一次。
肖智解读

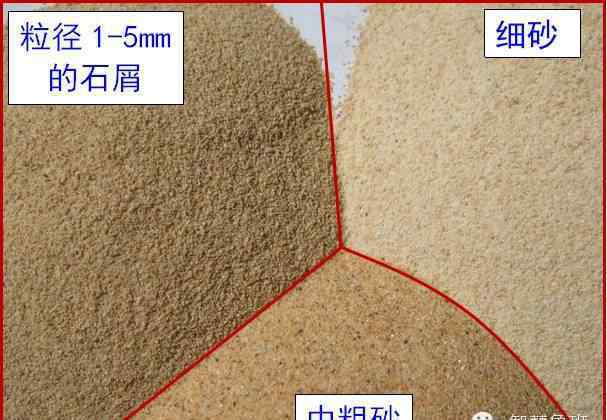

水泥砂浆地面用什么砂最好?
请参考《守则》第5.3.2条的规定。
2
规章制度
5.3.3防水水泥砂浆中掺入外加剂的技术性能应符合现行国家相关标准的规定,外加剂的品种和含量应通过试验确定。
检验方法:观察、检查、核对质量合格证和配合比试验报告。
检查数量:同一工程、同一强度等级、同一配合比、同一添加剂品种、同一用量检查一次。
5.3.4水泥砂浆表面的体积比(强度等级)必须符合设计要求;且体积比为1: 2,强度等级不小于M15。
检验方法:查看强度等级检验报告。
检查数量:根据本规范第3.0.19条进行检查。
肖智解读
第3.0.9条是怎么规定的?
规章制度
3.0.19同一施工批次、同一配合比的水泥混凝土和水泥砂浆强度检测试块,每层(或检验批)不少于一组。当每层(或检验批)地面工程面积大于1000m2时,每增加1000m2应增加一组试块。如果小于1000m2,应取样一组。对同一施工批次、同一配合比的散水、明沟、台阶、台阶、坡道的水泥混凝土和水泥砂浆试块进行试验,每150延米不少于一组。
三
规范原文
5.3.5有排水要求的水泥砂浆地面应有正确的坡向,排水通畅;防水水泥砂浆表面不应渗漏。
检查方法:观察检查及蓄水、泼水检查或坡面尺度检查及检查记录。
检验次数:按照本规范第3.0.21条规定的检验批进行检验。
肖智解读
第3.0.21条规定了什么?
规章制度
3.0.21建筑地面工程施工质量检验应符合下列要求:
1基层(每一结构层)和各类面层分项工程施工质量验收应按每一层或每一层的工期(或变形缝)为检验批,高层建筑的标准层可按每三层划分为检验批(不足三层按三层计算);
2.每个检验批按每个分项工程的基层(结构层)和各面层所划分的分项工程的自然室(或标准间)进行检验,随机检验数量不少于3个;少于3个房间的,应全面检查;其中一个走廊(过道)应为10延米,一个工业厂房(按单跨计算)、礼堂、门厅按两轴计算;
3.对有防水要求的分项工程的施工质量,应按每个检验批的房间总数进行抽查。应检查不少于4个房间,但整个数量应检查少于4个房间。
四
规章制度

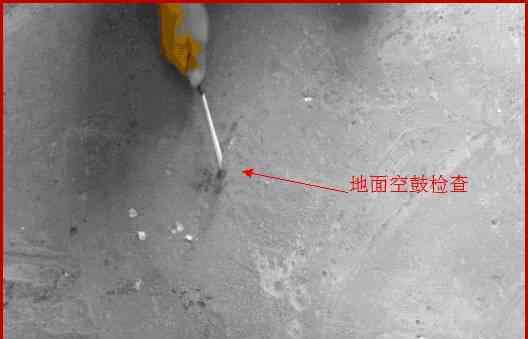

5.3.6面层应与下一层结合牢固,不应有空鼓包和开裂。当出现空桶时,空桶的面积不应大于400cm2,每个自然房间或标准间不应超过2个桶。
检验方法:用小锤敲击进行检验。
检验次数:按照本规范第3.0.21条规定的检验批进行检验。
五
规章制度
ⅱ一般项目
5.3.7面层坡度应符合设计要求,不得有浸水和积水。
检查方法:采用泼水或坡度尺观察检查。
检验次数:按照本规范第3.0.21条规定的检验批进行检验。
5.3.8面层表面应洁净,无裂纹、脱皮、麻面和起砂。
检查方法:观察检查。
检验次数:按照本规范第3.0.21条规定的检验批进行检验。
肖智解读

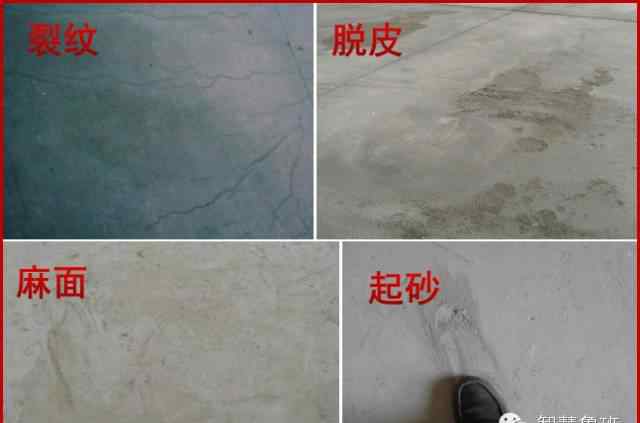

这些问题都不应该有:
如何才能摆脱这些问题?小智告诉你他的绝活!
地下室底板空起拱、开裂、色差、砂、灰等常见质量缺陷的控制方法;
(1)底板浇筑混凝土时(通常C30、C40强度),应预留5~10cm厚的细石混凝土面层空。
(2)细石混凝土的强度必须等于或高于底板的强度等级。细石混凝土砂宜采用细度模数约为2.7的中粗河砂,石料粒径宜采用10毫米左右的玄武岩。
(3)方法1:底板终凝前,浇筑细石混凝土,修整后,加入耐磨剂,采用机械修整。
方法二:两次找平时,要保证找平层+面层厚度大于15cm。同样,涂饰后,加入防磨剂,使用机械涂饰。
(4)湿养护7~10天后,开始切缝。C30一般10天左右开始切削,C40 7天左右。狭缝宽度一般为8 ~ 10毫米,深度为30毫米;;切割完成后,立即清理间隙,用柔性材料填充,填充25毫米,上口留5毫米。
(5)蓄水和维护两周以上。
(6)竣工验收完成后,用耐候胶填补5毫米缝隙。
做好之后,这就是模型:
地下室细石混凝土表面压光无裂缝、起皮、麻面、起砂等缺陷,与基层结合牢固,无空起拱。
……怎样?动手吧!
六
规章制度

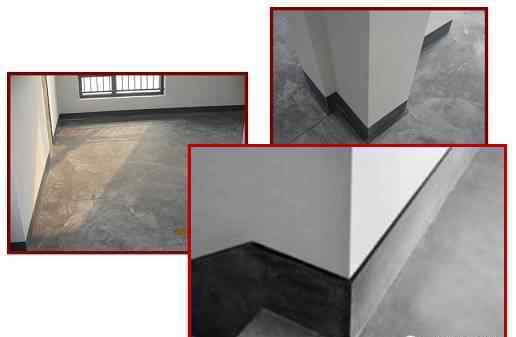

5.3.9踢脚线应与柱、墙面紧密结合,踢脚线的高度、柱、墙的厚度应符合设计要求且均匀一致。当出现空桶时,局部空桶的长度不应超过300mm,每间自然房或标准间不应超过2桶。
检查方法:用小锤子敲击,钢尺,观察。
检验次数:按照本规范第3.0.21条规定的检验批进行检验。
七
规章制度

5.3.10楼梯台阶的宽度和高度应符合设计要求。楼层台阶相邻台阶的高度差不应大于10mm,每个台阶两端的宽度差不应大于10mm螺旋楼梯每级台阶两端宽度的允许偏差不应大于5毫米。台阶面应防滑,牙角应整齐,防滑条应平直牢固。
检验方法:观察和钢尺检验。
检验次数:按照本规范第3.0.21条规定的检验批进行检验。
看清楚?
规章制度

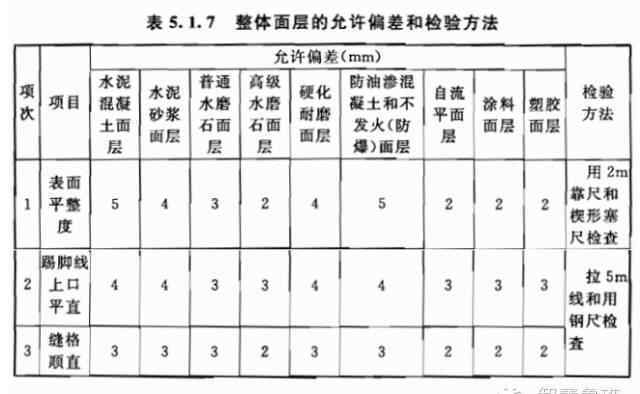

5.3.10水泥砂浆面层的允许偏差应符合本规范表5.1.7的规定。
检验方法:按本规范表5.1.7的检验方法进行检验。
检查数量:按照本规范第3.0.21条和第3.0.22条规定的检验批进行检查。
3.0.22建筑地面工程分项工程施工质量检验的主要控制项目应符合本规范规定的质量标准,并视为合格;一般工程80%以上的检查点(场所)符合本规范规定的质量要求,其他检查点(场所)不得对其使用产生明显影响,最大偏差值不得超过允许偏差值的50%。凡不符合质量标准的,按现行国家标准《建筑工程施工质量验收统一标准》GB 50300处理。
八

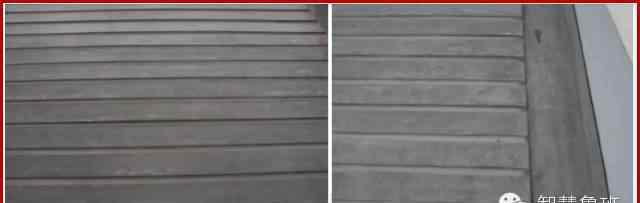

怎样做才能让水泥砂浆坡道闪闪发光(适合直坡道)?
施工工艺流程:
基础处理→放线→制作灰饼→找平面→面层(坡道线面层)→踢脚线→放槽→压槽面层→压槽→养护
注意事项:
1.施工时,先施工通道线和踢脚线,再施工中间的防滑槽面层。便于放槽和踏步施工。
2.坡道槽的下部不应低于通道线,否则不利于排水和清洗。
3.沟槽施工建议采用DN32 (ф 38)镀锌管。
这是标准!
标签
肖智已经介绍了《建筑地基工程施工质量验收规范》GB50209-2010的主要内容。你的工地做到了吗?技术课上讲讲!您还可以:
拿微信去查
作者是肖智
1.《建筑地面工程施工质量验收规范 《建筑地面工程施工质量验收规范》GB50209-2010难点解读》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《建筑地面工程施工质量验收规范 《建筑地面工程施工质量验收规范》GB50209-2010难点解读》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/caijing/944740.html
