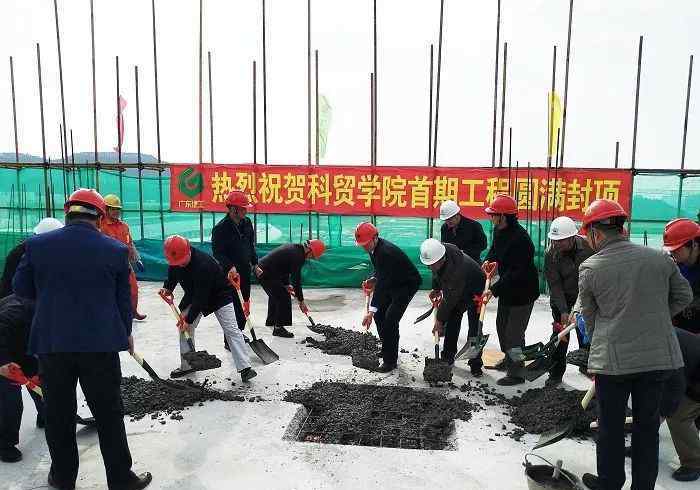

1月21日上午,广东科贸职业学院清远校区一期工程学校、施工方、施工方共同在1-1#实训楼顶部举行主体结构封顶仪式。在清远市委党组成员、省职业教育基地筹备办公室主任黄宣布正式封顶后,参加仪式的领导为1-1实训楼楼顶增添了最后一铲混凝土,标志着我校清远校区一期7栋楼全部封顶。
学校领导耿景超、、钟法斌、宋新辉、、许,筹备办副主任蔡、段、赖,省一建公司党委书记、董事长谭,副总经理李伟刚,监理单位主任邱浩波,设计单位项目总负责人李穗燕,学校30多名中层干部出席了封顶仪式。
广东科贸职业学院清远校区一期工程按照质量、安全、进度、文明施工“四位一体”的要求加快建设。目前项目一期已完成74.6%,具体施工进度如下:
宿舍楼1-7已基本完工(房间内设备也已安装完毕),培训楼1-2和食堂1-5主要是细部装修和设备安装调试;
训练楼1-1主体结构基本完成;
训练楼1-3三层砌砖基本完成;
训练楼1-4三层结构完成;
宿舍楼1-6层外墙瓷砖完成50%;
1-9号门基本完成;
体育场看台1-10开始施工;
园区建设项目已基本完成,绿化建设就绪;
天然气被埋在管道里。
人员、设备和机械投资:
目前项目经理71人,投入工人总数约634人(其中测量员13人,钢筋工82人,模板工125人,混凝土工52人,架子工77人,水电安装工78人,电焊工5人,电工10人,门窗安装工25人)
主要材料投入:管桩:66030m,钢筋:8164T,钢管:1610T,石粉:12000m3,水泥:1780T,模板:92315m2,木方:2694m3,混凝土:72379m3,河砂:4151m3。
机械投入:打桩机13台,塔吊7台,挖掘机16台,大型发电机2台,洒水车2台,推土机3台,汽车35辆。
