抹灰是装饰装修中不可缺少的工作,也是建筑工程质量的重点检查项目。摘要:结合工程实例,阐述了抹灰工程的施工过程及要点,可供参考。
一个
施工过程
抹灰工程的施工过程可概括为七个步骤:①基础处理→ ②浇水湿润→ ③抹灰饼→ ④墙面冲筋→ ⑤分层抹灰→ ⑥设置分格缝→ ⑦成品保护。
一个
基层治疗

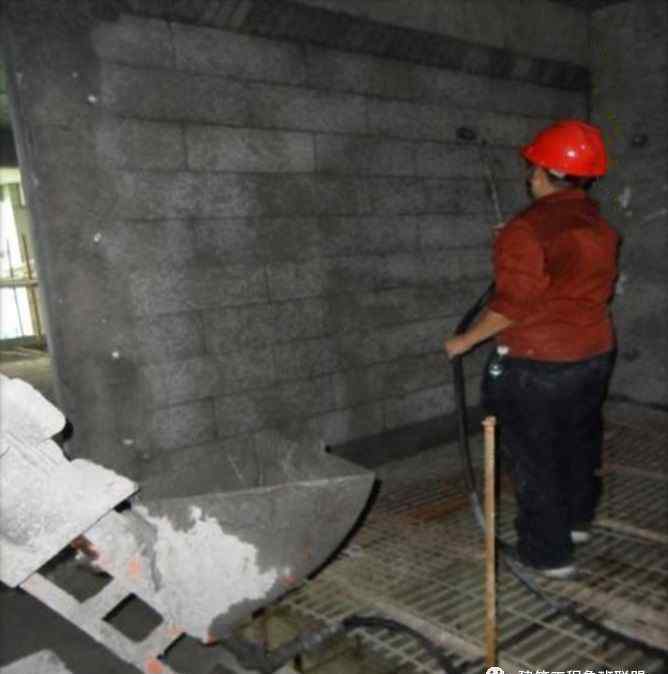

基层清理。基层质量是影响建筑装饰工程质量的重要因素。抹灰前,清除灰尘、污垢、油污等。基层表面应清除并用水湿润。其中:砖砌体表面应清除杂物和灰尘,抹灰前应洒水;混凝土表面润湿后应凿毛或喷1:1水泥砂浆;加气混凝土应湿润,抹水泥混合砂浆时刷界面剂,强度不低于M5。表面凹凸明显的部位应提前找平或用1:3水泥砂浆填充。抹灰工程应在基体或基层质量验收后进行。
非常规抹灰的加固措施。当抹灰总厚度大于或等于35mm时,应采取加固措施。对于不同材料交接处的表面抹灰,应采取加强措施,防止开裂。使用钢筋网时,钢筋网与各基体的重叠宽度不得小于100毫米。钢筋网应紧固。

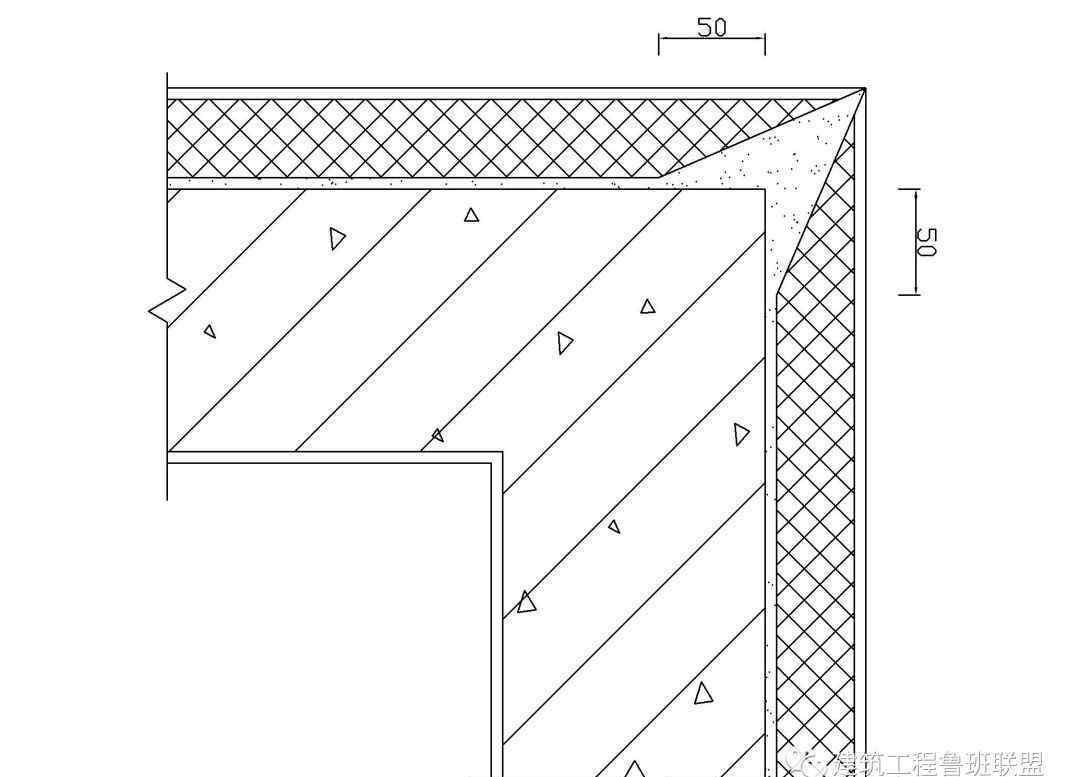

详细处理。外墙抹灰工程施工前,门窗框、护栏等。应先安装,施工孔应封堵严密。室内墙面、柱面和门洞阳角做法应符合设计要求。当设计无要求时,暗护角采用1:2水泥砂浆,高度不小于2m,每边宽度不小于50m。
2
水湿的

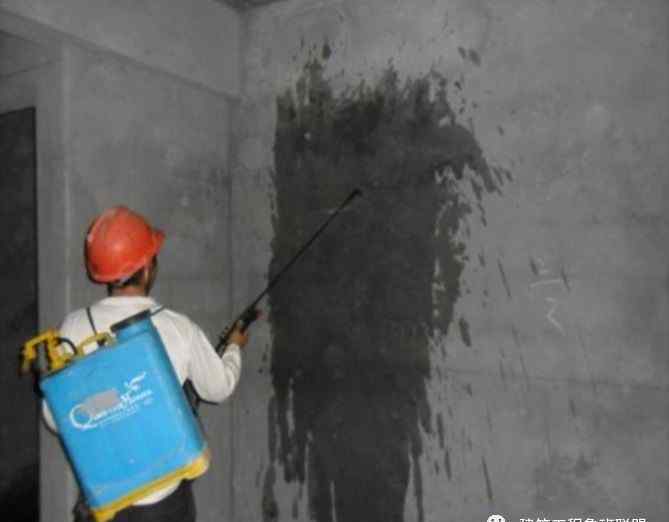

一般抹灰前一天,用水管或喷壶从上到下给墙面浇水。不同的墙和不同的环境需要不同的水量。浇水分几次进行,最后墙面湿润不出血为宜。
三

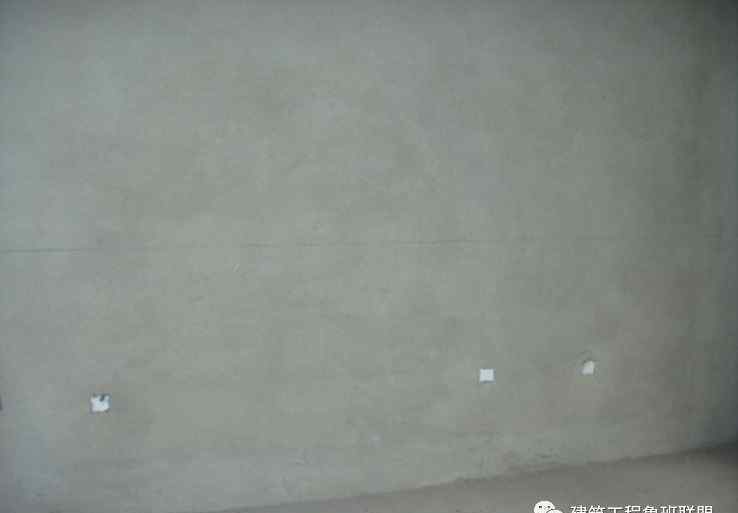

竖挂,立方,找规矩,做灰饼

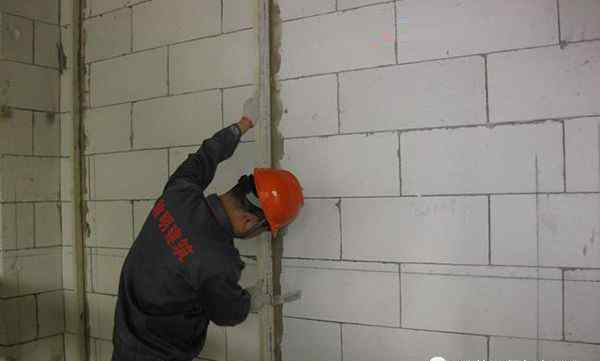

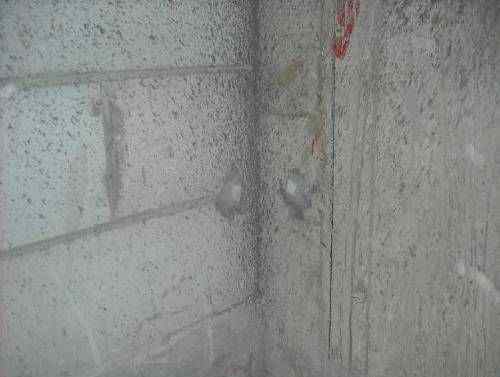

根据设计图纸要求的抹灰质量和基层表面平整垂直情况,以墙面为基准,吊垂直,立方,找规矩,贴灰饼来确定抹灰厚度。操作应先放在灰饼上,再放在灰饼上。抹灰饼时,应根据室内抹灰的要求,确定灰饼的正确位置,然后用导脚板找正、找平表面。灰饼应用1:3水泥砂浆抹成50毫米见方的形状。当房间面积较大时,应先在地面上弹出十字中心线,然后根据基层表面的平整度弹出角线,再挂出垂直线,在离墙内角100mm处弹出铅垂线,然后根据弹出的角线将墙翻转到墙上,在内角弹出墙面抹灰层厚度控制线,制作灰饼,然后根据灰饼填充钢筋。
四
墙体钢筋填充
当灰饼砂浆达到70%-80%干时,可以用与抹灰层相同的砂浆填充。填充钢筋的数量应根据房间的宽度和高度确定。标准钢筋宽度一般为50 mm,两根钢筋间距不大于1.5m,当墙高小于3.5m时,宜做竖条,大于3.5m时,宜做横条,灰饼间距不大于2m。
五
分层抹灰

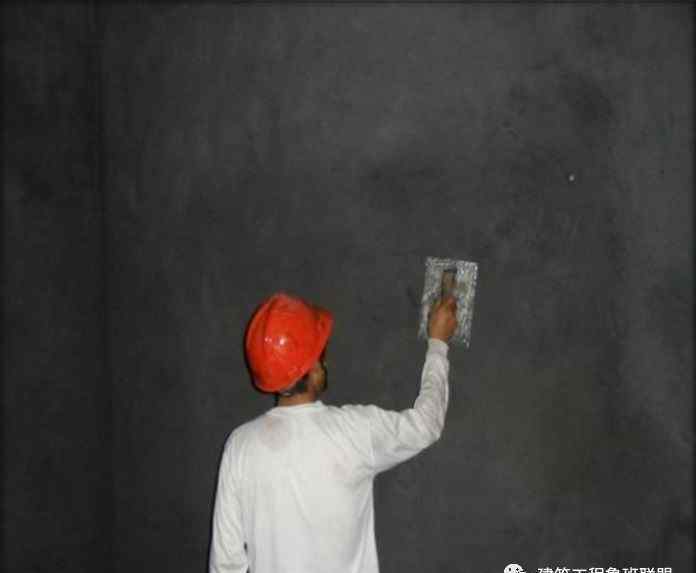

大面积抹灰前应设置标准钢筋。抹灰工程应分层进行。通常抹灰结构分为底层、中间层和面层。具体技术要求见下表。其中,石灰砂浆层不得使用水泥砂浆;覆盖层上的石膏粉尘不得用于水泥砂浆层。
用水泥砂浆和水泥混合砂浆抹灰时,上一抹灰层凝结后才能抹灰下一层;用石灰砂浆抹灰时,上一抹灰层干透70%-80%后,才能抹灰下一层。底层抹灰层的强度不得低于面层抹灰层的强度。水泥砂浆搅拌后,应在初凝前用完,不得再使用任何硬砂浆。
抹灰层与基层之间和抹灰层之间,抹灰层应无脱层,空鼓,面层应无爆灰和裂缝。

抹灰层的平均总厚度应符合设计要求。通常每层抹灰结构的厚度为5~7mm,石灰砂浆和水泥混合砂浆的厚度为7 ~ 9 mm,当设计无要求时,抹灰层的平均总厚度不应大于下表的要求。
六
设置框架接头

抹灰分格缝的设置应符合设计要求,宽度和深度均匀,表面光滑,棱角整齐。
有排水要求的部位应做滴水线。滴线应整齐、平直,滴线内高外低,滴槽的宽度和深度不应小于10毫米。
七
保护成品
各种砂浆抹灰层在凝结前应防止快干、水冲、冲击、振动和受冻,凝结后应采取措施防止污染和损坏。水泥砂浆抹灰层应在潮湿条件下养护,一般应在抹灰后养护24h。
二
技术要点
结合优秀工程实例,阐述抹灰施工要点。
一个

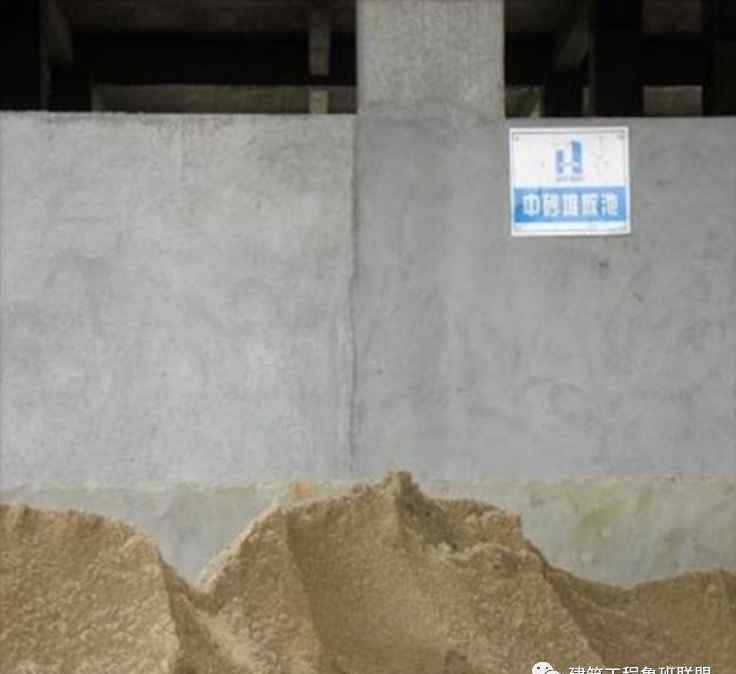

应根据需要使用商品砂浆或预拌干粉砂浆。抹灰砂浆的材料要求:砂为河砂,大面施工前必须送检;水泥应为合同中该地区要求的品牌水泥,采用普通硅酸盐水泥,强度等级不低于32.5兆帕,水泥不得过期,以免受潮结块。大面施工前必须派人检查;抹灰砂浆换算成体积比,用专用容器计量。堆沙要求:设置专用沙池。
2
拌和现场悬挂傻瓜式配合比板:将重量换算成容器计量斗,便于操作。
三

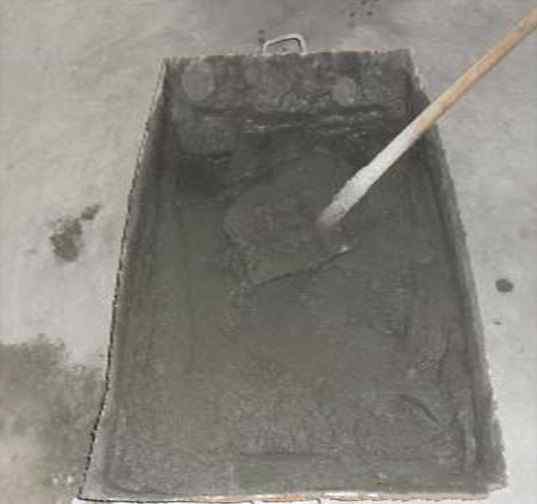

抹灰现场的砂浆必须储存在料斗中。
四

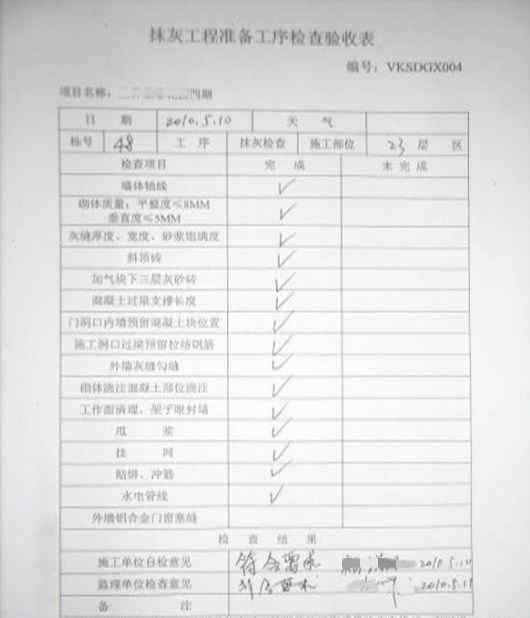

抹灰前,应办理准备过程的检查验收手续,验收资料归档。
五

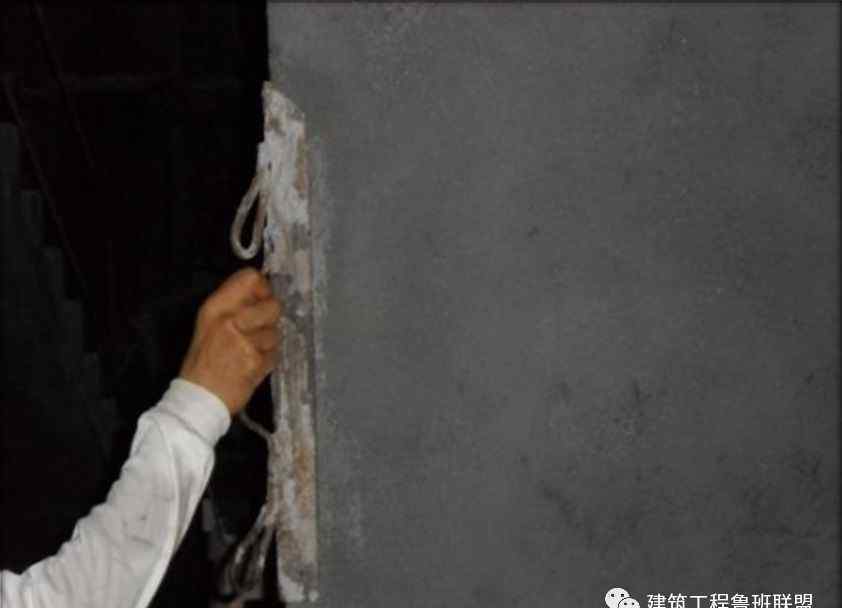

抹灰前,必须逐层修补砌块砌体表面缺失的棱角和槽位。方法是:先将基材表面打湿,刷10%水重的建筑胶水泥砂浆,然后抹1:2水泥砂浆,每遍厚度控制在7 ~ 9毫米。
六

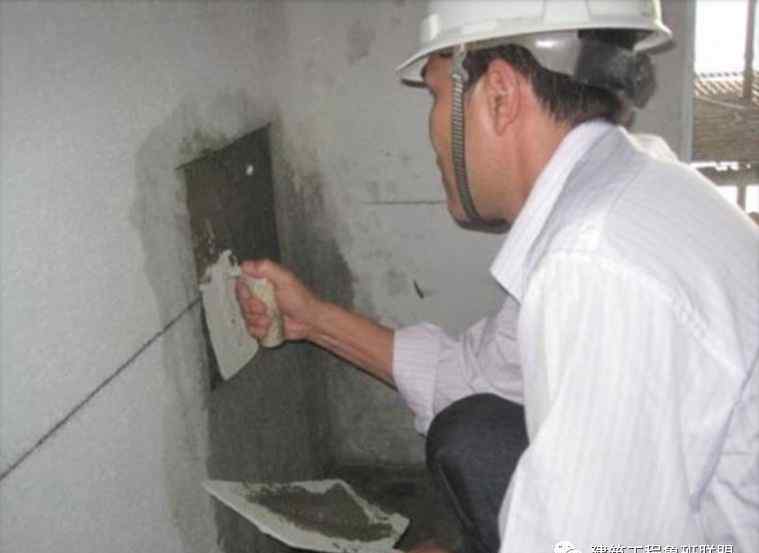

根据灰饼点,砌筑时预留盒要调整固定,以后要考虑与抹灰层平齐;抹灰前,用防护罩或泡沫块保护电气箱和电箱,防止抹灰时砂浆污染。
七

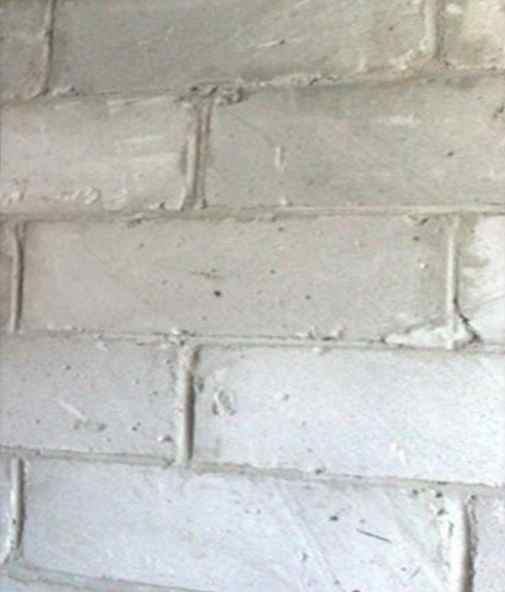

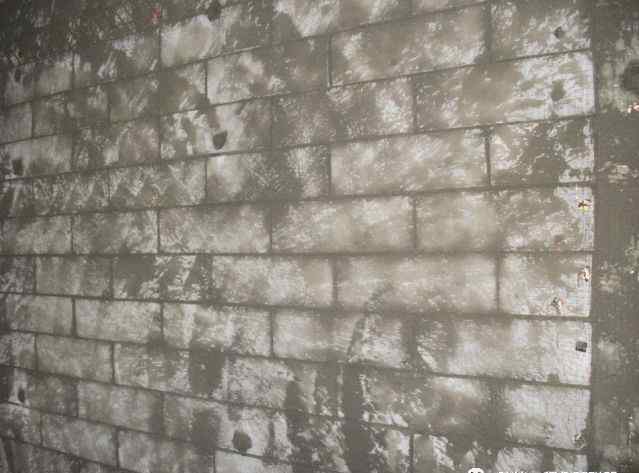

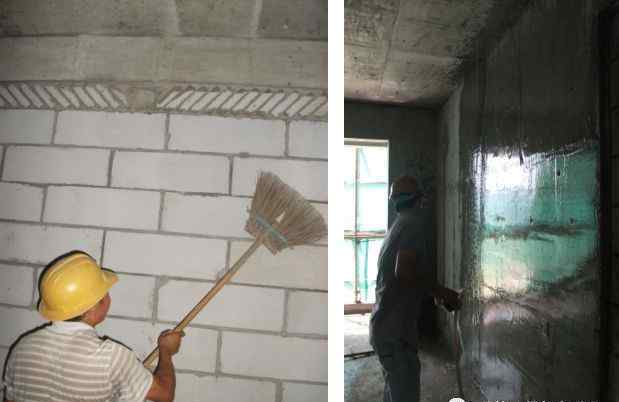

抹灰前应对加气混凝土砌块基层进行处理。方法是:浇一次水,洗掉墙上的渣。抹灰前严禁不浇水,因为抹灰前基层底部未清理干净或不彻底。
八

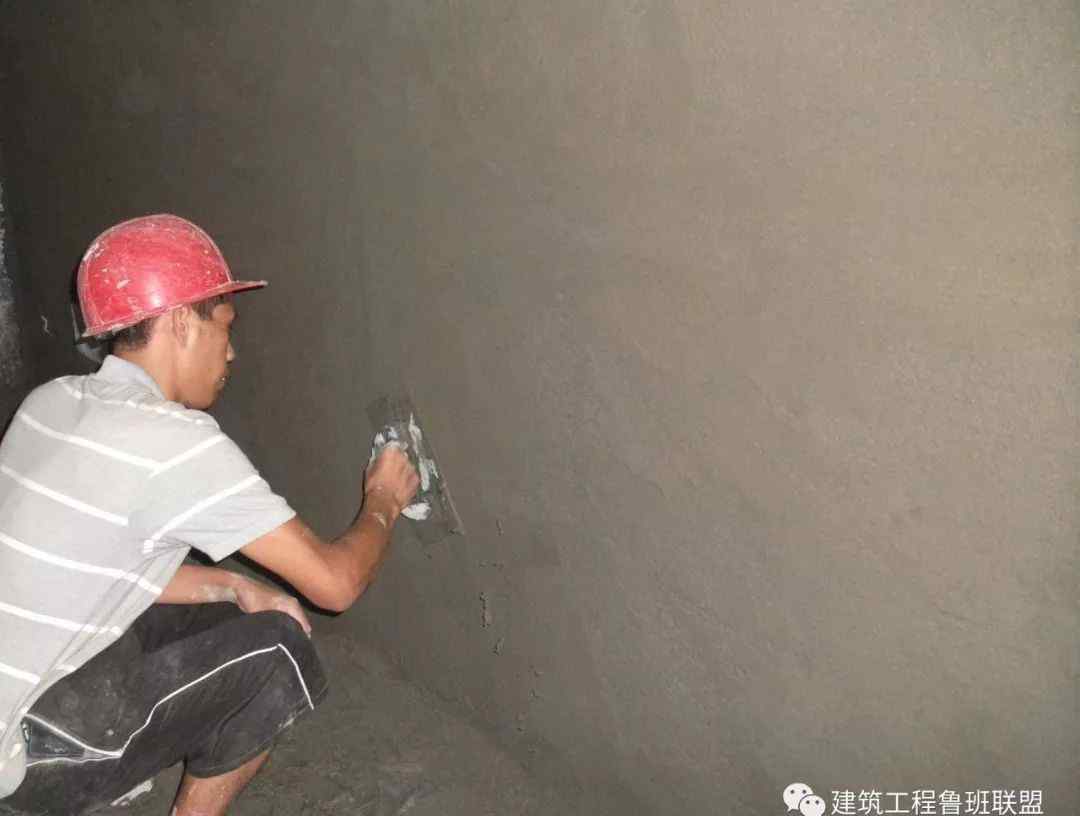

基层表面处理:刷素水泥浆一遍,水灰比为1:0.37~0.4;抹灰应在刷完素水泥浆后立即进行,浆面干燥后不得进行抹灰;机械喷浆工艺优先。
九

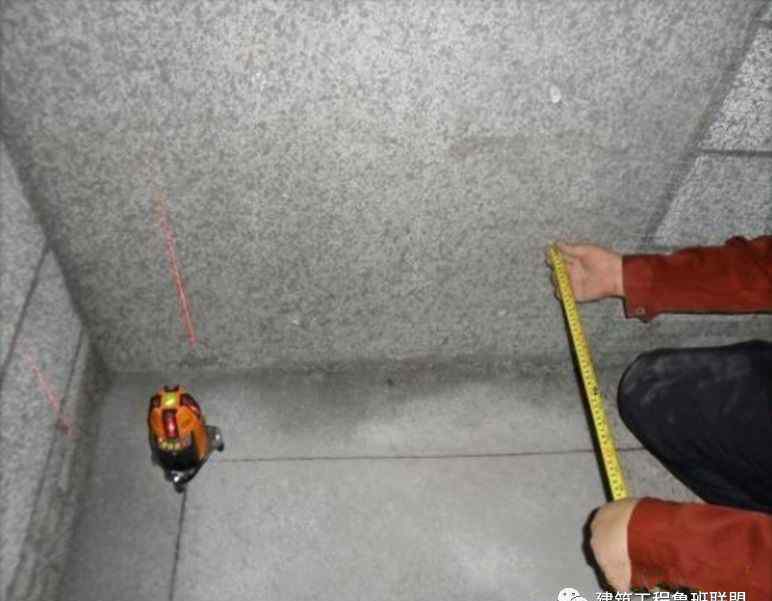

现场用激光水准仪测量并绘制墙面、天花板、门窗洞口等控制线。,粘饼还必须采用激光粘饼工艺。
10
抹灰前,应对门窗内外等部位进行抹灰。,灰饼应设置在阴阳角。抹灰时,应与大面抹灰同成活一次;大面灰饼不少于两排,间距≤1800mm。梁底吊顶和浮板:拉水平线或贴饼抹灰;当横梁宽度和浮板吊顶深度≥400mm时,水平度和平整度必须通过贴饼来控制。
11

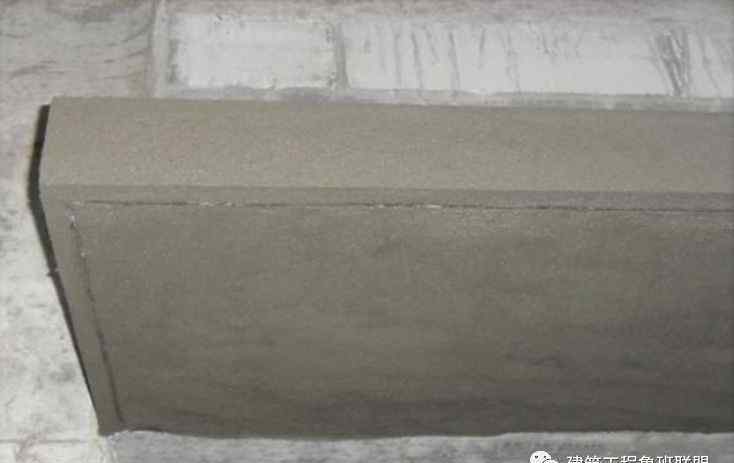

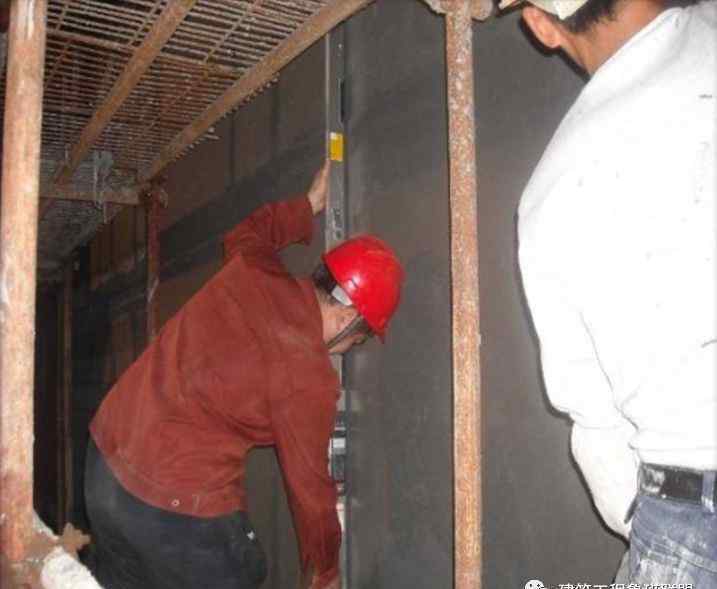

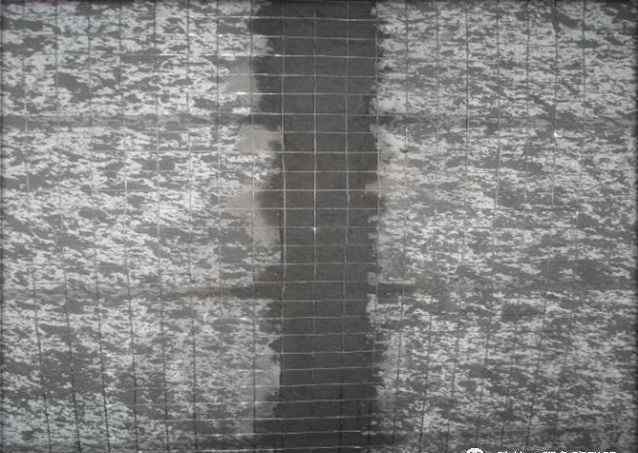

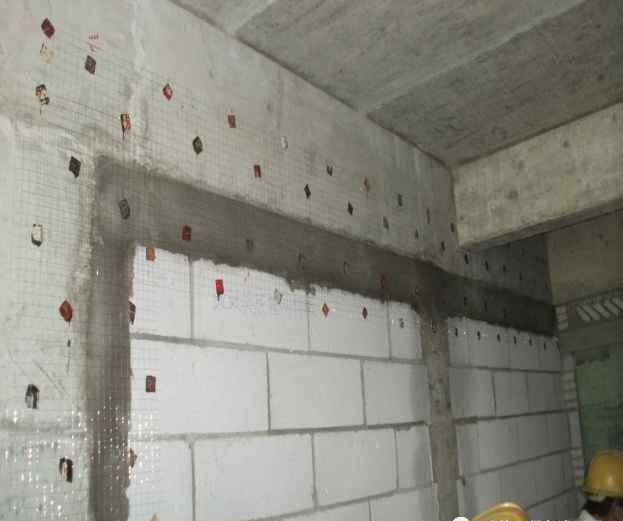

混凝土梁与砖墙交接处及管槽修补处应挂宽度不小于300mm的镀锌钢丝网,钢丝网0.8mm,网格10mm×10mm;;钢丝网必须用双排固定钉固定,间距≤400mm;当混凝土表面和砖墙表面不平整时,应先用水泥砂浆找平,再钉钢筋网。
12

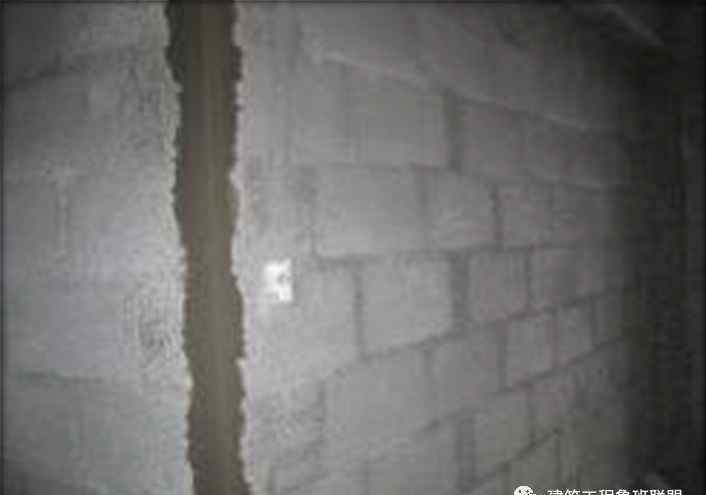

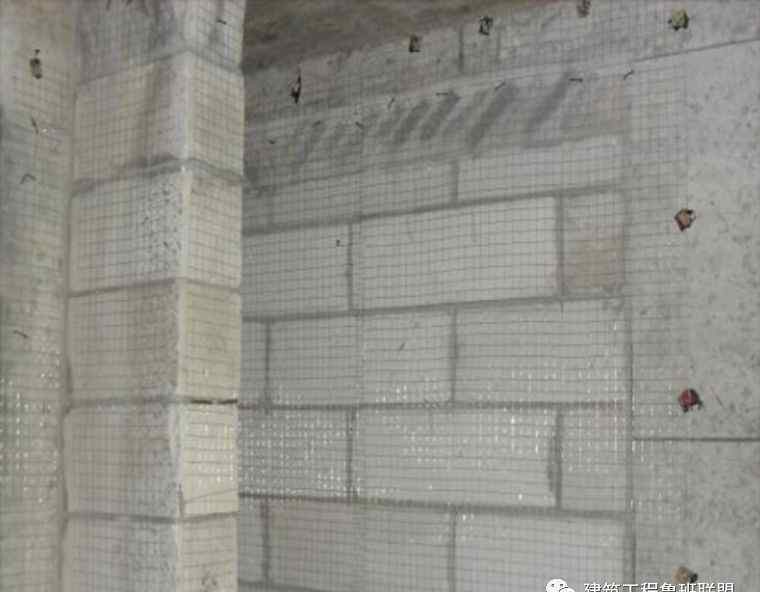

砖石外墙必须用钢丝网覆盖。
13

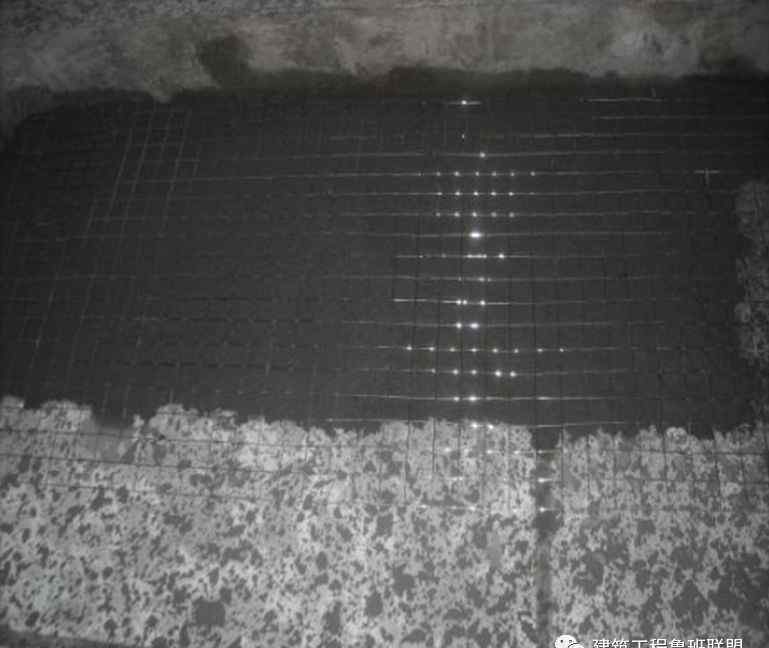

厚度超过35㎜的抹灰层中间应加钢丝网。
14

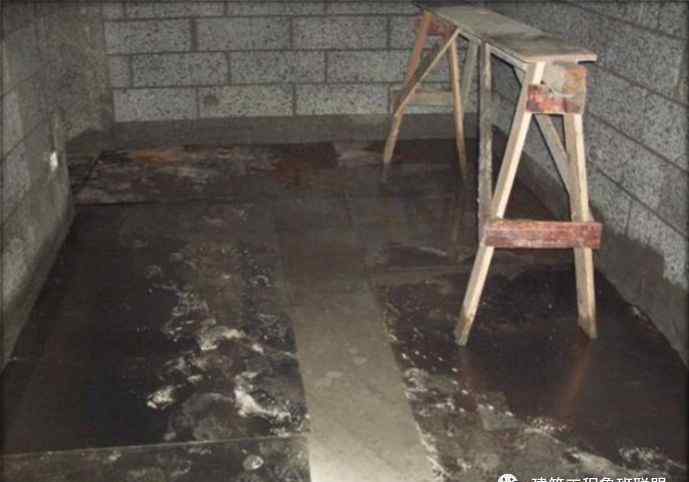

抹灰前,地面覆盖铁皮,有效减少地面灰尘。抹灰后,将铁皮转移到下一层。
15

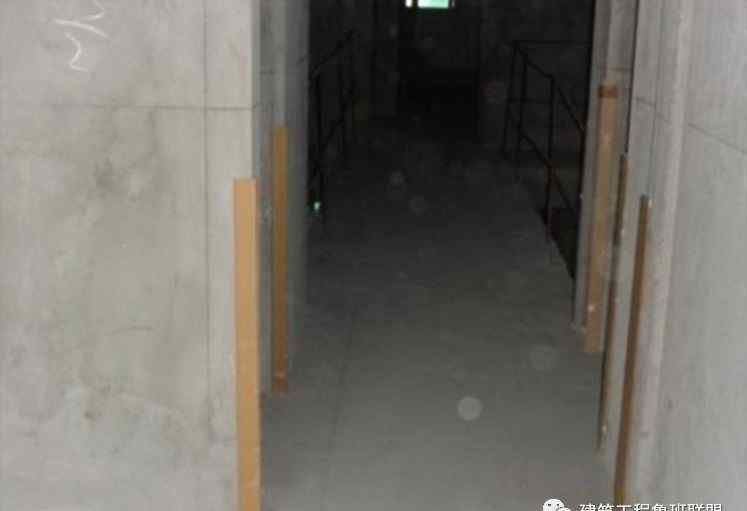

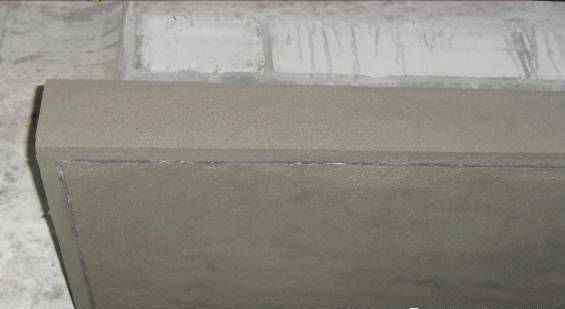

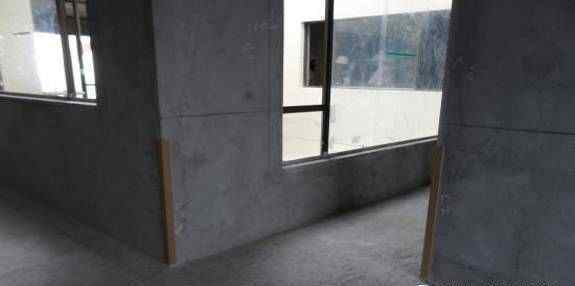

内墙抹灰外角需要保护,保护角的要求是:保护角高度2.0m,两侧50mm宽,砂浆强度等级为1:2水泥砂浆;墙面抹灰前做好外角保护。
16
抹灰应严格按照设计要求成活,如果设计中没有明确要求,应按以下工艺进行:水泥砂浆抹灰分三次成活:第一次抹灰为7mm厚1:3水泥砂浆;第二遍为6mm厚1:3水泥砂浆垫层;第三遍是5mm厚1:2.5水泥砂浆罩压光。抹灰间歇时间应在最后一次抹灰终凝后进行,不得连续作业。
17
15mm以内的抹灰厚度可抹灰两遍,再抹灰,再压光;建议抹灰厚度控制在15mm以内。
18
阳角平方,用阳角抹刀拉直。建议采用铝合金长尺采集阴阳角。
19
当装饰室内的石材踢脚线厚度较大时,需要与装饰设计师沟通,考虑在抹踢脚线时留出一个凹槽,这样踢脚线贴好后就不会突出太多。
20
用钉子在墙上标出测量数据。用擦拭、用测试、用校正来做。
21
抹灰封闭后,应在抹灰干燥硬化前完成实际测量和校正。
22

抹灰后,总承包商、监理和甲方的测量结果用白、蓝、红粉笔在墙上标出。
23
抹灰面的效果应颜色均匀,无疤痕、砂眼和抹刀痕。
24
间歇抹灰时间应在最后一次抹灰终凝后进行,不得连续作业。抹灰后,注意成品保护,及时浇水养护。最好使用农用喷雾器。普通砂浆抹灰后7天内用喷雾器湿水养护。
25
适时检查空滚筒开裂。
26
空滚筒范围用机械切割,然后用干粉砂浆或专用砂浆修补。对于空鼓开裂造成的明显修补缺陷,应采用统一的处理方案进行目视处理,以保证墙面观感的一致性。日常工作后,现场干净整洁。
27
外角抹灰,特别是施工通道范围内的外角抹灰,应做好护角保护。
28
空对于可能蓄水的小平台,抹灰时需要找坡。
29
成品滴水线应设置在阳台吊顶、窗檐等外墙涂料涂饰位置。
30
外墙抹灰层应按设计要求设置分缝,分缝位置应尽可能在楼板和梁的范围内。
1.《抹灰工程施工工艺 抹灰工程“七步走”!施工流程及工艺要点详解》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《抹灰工程施工工艺 抹灰工程“七步走”!施工流程及工艺要点详解》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guoji/1775034.html
