设计中采取的措施
3.合理加固
结构设计中合理的配筋对混凝土结构的抗裂性能起着重要的作用。工程实践证明,当混凝土墙板厚度为400~600mm时,结构钢筋可以起到温度钢筋的作用,有效提高混凝土的抗裂性能。

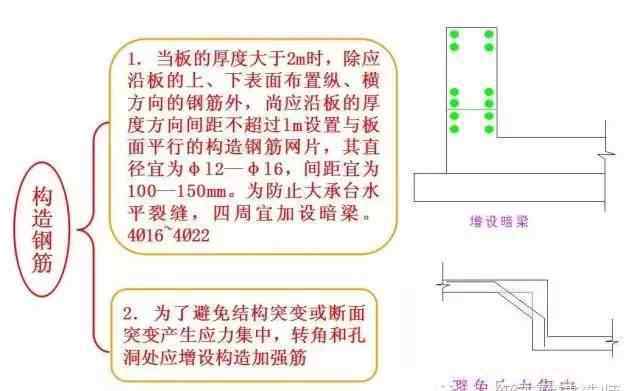

结构钢筋的配置应尽可能小直径、小间距。如直径6-14 mm,间距控制在100-150 mm,按照全截面对称配筋是合理的,可以大大提高抗穿透开裂的能力。应进行全截面配筋,配筋率应控制在0.3%-0.5%之间。对于大体积混凝土,结构钢筋对控制贯穿裂缝的作用不明显,但沿混凝土表面布置钢筋可以提高表面抗表面冷却和干燥收缩能力。
4.设置应力释放沟
设置应力释放槽,即在结构表面间隔一定距离(一般为结构厚度的1/5左右)设置一个槽,可以使结构表面的拉应力降低20% ~ 50%,有效防止表面裂纹。该方法由日本清水建筑工程公司开发,用于防止大体积混凝土开裂。应力释放槽的形式如图3-11所示。
5.缓冲层

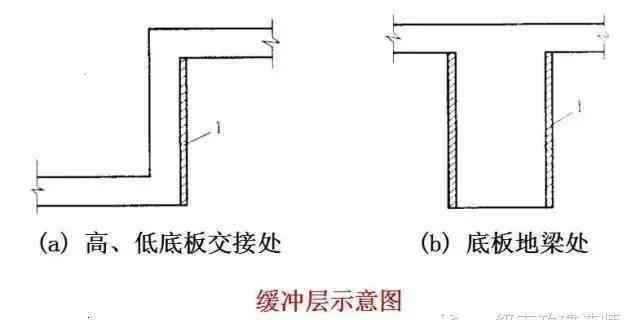

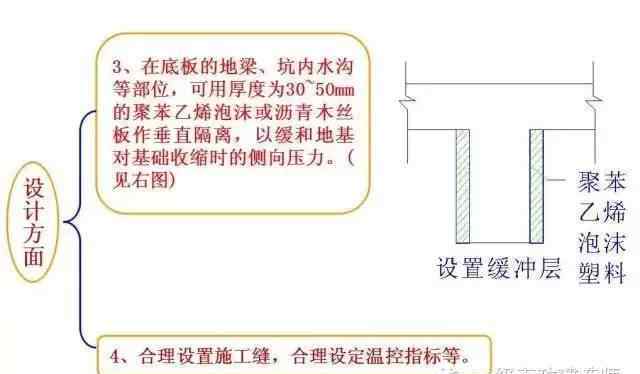

30 ~ 50 mm厚的聚苯乙烯泡沫作为高低楼层与楼层梁交接处的竖向隔离层,如图3所示,以缓冲基础收缩时的侧压力。

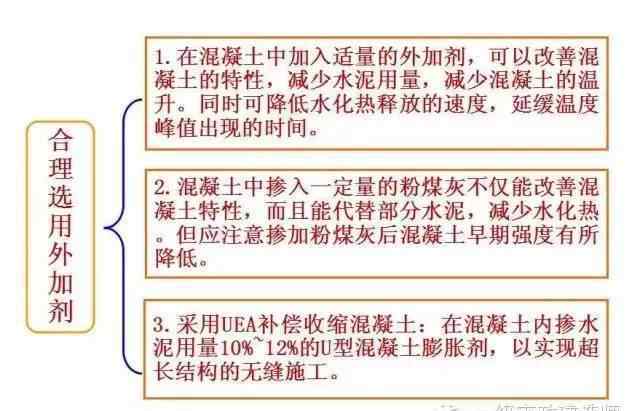

原材料措施
施工中采取的措施

一、混凝土浇筑方案

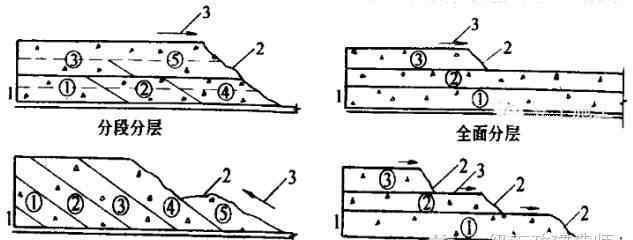

根据面积大小和混凝土供应能力,混凝土浇筑可采用综合分层、分段分层或倾斜分层连续方式进行,分层厚度为300~500mm,不超过振动器长度的1.25倍。通常采用逐级分层推进,一般步宽1.5~2.5m,每层厚度30~35cm,坡度一般为1: 6 ~ 1: 7。

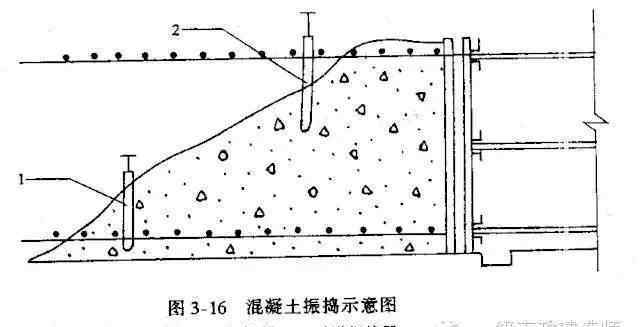

混凝土振捣(振捣棒)

2.混凝土泌水处理
大体积混凝土施工时,由于高流动性混凝土分层浇筑,上下两层间隔较长(一般为1.5~3h)。振捣后,上涌的泌水和浮浆容易沿混凝土斜坡流向坑底。采用泵送混凝土施工时,泌水现象尤为严重。解决办法是混凝土垫层施工时,提前在水平方向做2cm的坡度;结构周围的侧模底部开有排水孔,渗出液自然流出孔外;少量无法消除的泌水,随着混凝土浇筑向前推进,被赶至基坑顶部,从顶模底部预留孔排至坑外。

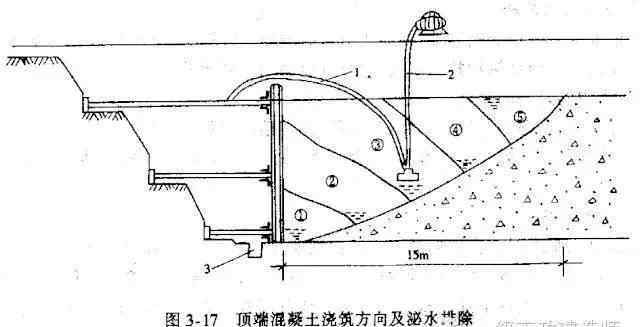

当混凝土大坡度坡脚接近顶模时,应改变混凝土的浇筑方向,即从顶部浇筑回去,与原坡度相交形成集水坑。另外,要有意识地加强两侧模板外的混凝土浇筑强度,使集水坑逐渐缩小成中间的小水池,然后用软轴泵及时排除泌水。该方法适用于消除最终阶段的所有渗出,如图3-17所示。
3.混凝土表面处理

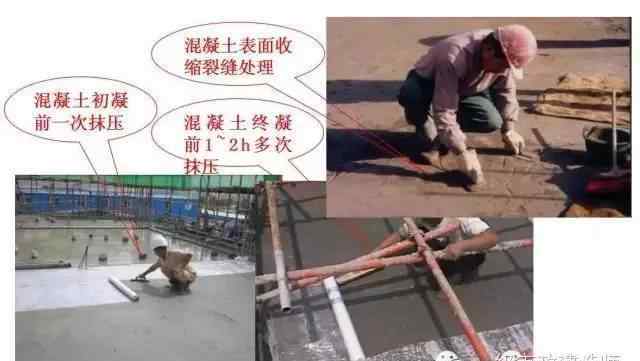

1)处理程序
初凝前第一遍抹灰→塑料薄膜临时覆盖→混凝土终凝前1~2h第二遍贴膜→层压
2)混凝土表面泌水应及时疏导,集中消除。
3)当混凝土表面浮浆较厚时,应在混凝土初凝前加入粒径为2 ~ 4厘米的碎石浆,并将布从混凝土表面均匀清除,并用抹子轻轻拍平。
4)四级以上大风天或烈日下施工,应采取遮阳防风措施。
5)当施工面积较大时,可分段进行表面处理。
6)硬化混凝土表面的塑性收缩裂缝,可通过浇筑水泥浆进行找平。
四.混凝土养护和温度控制
1)蓄热法养护混凝土:盛夏,混凝土终凝后立即覆盖塑料薄膜和保温层。保温层的厚度和保温层外是否加塑料薄膜由计算确定。
2)当设计无特殊要求时,混凝土硬化期的实测温度应符合下列要求:
(1)混凝土内部温差(中心与表面以下100或50毫米)不大于20℃;
(2)混凝土表面温度(表面以下100或50毫米)与混凝土表面外50毫米处的温差不大于25℃;补偿收缩混凝土的允许温度为30 ~ 35℃;
(3)混凝土冷却速度不大于1.5℃/d;
④拆除保温层时,混凝土表面与大气的温差不超过20℃。
3)混凝土养护期:除满足上述规定外,混凝土养护期从混凝土浇筑开始计算,普通硅酸盐水泥使用不少于14天,其他水泥使用不少于21天,炎热天气适当延长。
4)在养护期间(包括拆除保温层后),混凝土表面应始终保持温暖和湿润(塑料薄膜中应有冷凝水)。
动词 (verb的缩写)混凝土温度测量

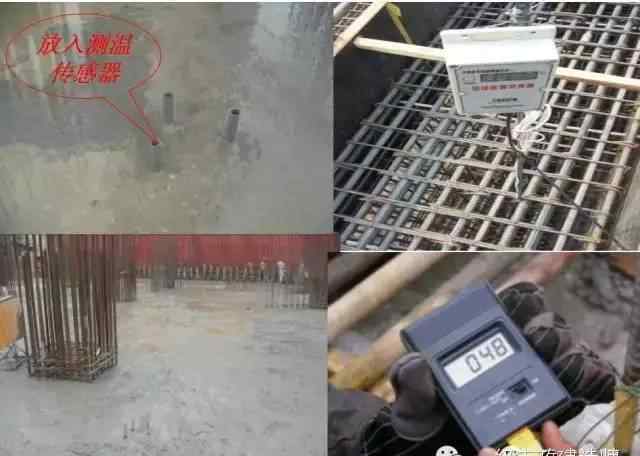

1)用普通玻璃温度计测量温度:温度计的末端要用软木塞塞住,只有在放置或取出温度计时才允许打开。温度计用挂绳挂在管道底部,停留不少于3分钟后取出,以快速检查温度。
2)使用建筑电子温度计测量温度:附着在钢筋上的半导体传感器应与钢筋隔离,以保护测温探头的插头不受污染和进水。插入温度计前,将其擦拭干净,并保持干燥以防短路。也可以提前埋管,在管内插入可重复使用的传感器测量温度。
1.《大体积混凝土裂缝 【图文】大体积混凝土裂缝控制措施,看完这篇就够了!》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《大体积混凝土裂缝 【图文】大体积混凝土裂缝控制措施,看完这篇就够了!》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/jiaoyu/1021016.html
