塔式起重机技术条件 塔吊基础施工流程、技术要求和注意事项

一、施工过程

测量放线→塔吊基础开挖→地下室钻孔→垫层施工→防水施工→塔吊基础砖或木模板→塔吊基础下钢筋绑扎→塔吊基础上钢筋绑扎→固定预埋建筑螺栓→浇筑混凝土→塔吊基础维护。

二、施工技术要求

1、根据控制轴线引测塔吊基础位置线,基础开挖线,施工时根据该线进行。

2.基础开挖坡度为1: 0.5。

3.塔式起重机基础设施施工前,应钻出来检查基础是否有软土层。天然地基承载力标准值为1.8×105Pa。基础下不应有异物和孔洞;没有软土和淤泥。基础下施工100mm厚C15混凝土垫层。

4.塔吊基础所用钢筋应在现场外加工,钢筋尺寸应准确。

5.根据基础钢筋图绑扎基础钢筋。详见附图塔吊基础加固图。

6.预埋螺栓法:塔吊基础钢筋铺设完毕后,塔吊公司会放置预埋螺栓。调整定位板的水平和从基础顶部露出的螺栓尺寸(15-20厘米),然后用18直径的钢筋固定定位板,并将每个定位板的四根钢筋与基础的底部钢筋焊接在一起。塔基中心与埋件中心的水平距离偏差不大于50毫米,预埋螺栓的水平度不大于1/1000。做好过程控制和质量验收。

7.基础侧模为240厚砖或木模板。

8.混凝土浇筑:塔吊基础混凝土强度等级为C40,抗渗等级为P6,分层浇筑,每层浇筑厚度≤500mm。

9.浇筑混凝土时,随时观察预埋件的平面位置和垂直度的变化,发现偏移可随时调整。

10.塔吊基础承台应浇水养护,养护期间表面应保持湿润。

11、塔吊基础做好养护工作,做好混凝土同条件养护试块强度报告,基础强度达到85%以上方可塔吊。

三、塔吊基础排水措施

1.基础周围应提供良好的排水设施。

2.汛期用潜水泵抽水。

四、塔吊防雷接地措施

1、塔吊必须有良好的接地装置,不能与建筑物接地连接。

2.塔式起重机至少有两套接地装置,对角布置。每套做法是用3根长1.5m、直径25mm的圆钢,以1.5m的间距抛入地面,3根直径25mm的圆钢用40*4mm镀锌扁铁连接,扁铁穿过塔吊基础顶面,分别与预埋件焊接牢固。所有焊缝都经过防腐处理。接地做法见附图。

3、塔吊接地电阻不得超过4欧姆,定期遥测。

五、塔吊基础施工注意事项

1.塔吊基础施工依据塔吊公司提供的基础施工图纸和设计提供的筏板基础钢筋布置图。

2.塔吊基础底部钢筋按塔吊公司提供的图纸施工,钢筋布置为HRB 400φ20 @ 150。

3.基础上部钢筋按设计提供的筏板基础钢筋布置,双层双向HRB 400 eφ22 @ 160;此外,为满足设计院提供的筏板基础图纸的配筋布置,塔吊基础中间设置双层双向HRB 400 eφ22 @ 160,并预留筏板上下钢筋,接头位置错开1000mm。具体施工应按照设计图纸进行。

4.塔吊基础施工应考虑筏板防水工程。基础混凝土同筏板混凝土,C40等级,P6抗渗等级。混凝土浇筑前,600mm厚筏板施工缝中间应设置钢板止水带。

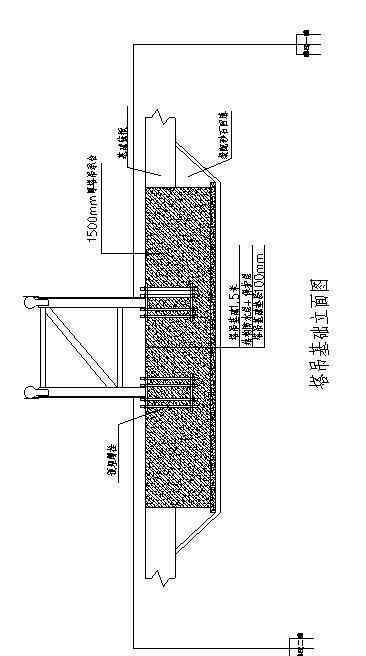

5.塔吊基础的技术要求及标高见附图一、二。

六、塔吊施工人员注意事项

1、必须熟悉塔吊操作的性能结构,按塔吊的有关规定操作,严禁违章操作。熟悉机械的维护和检修知识,按规定对机械进行日常维护。

2、塔吊必须有灵敏的吊钩、绳筒、断绳安全装置,必须有有效的超高限位、变幅限位、行走限位、扭矩限位、驾驶室升降限位等。,登高梯应有护圈。

3.操作前,提起轨道钳,清除轨道上的障碍物,拧上夹板螺丝,使用前检查试吊。

4、作业时,应打开驾驶室窗户,注意指挥信号;冬季驾驶室取暖应采取防火和防触电措施。

5、多台塔吊作业时,应注意保持机器作业距离。

6.当塔吊走到接近轨道的限位开关时,应减速并提前停车;当信号不明或可能造成事故时,应暂停作业。

7.起吊时,任何人不得在起重臂下停留或行走,起重臂和物体必须与车架空电线保持安全距离;吊装必须遵守十台起重机的安全操作规程。

8.起吊物体时,禁止站在物体上或加工物体。

9.满负荷或接近负荷提升时,禁止放低手臂或同时做两个动作。

10、起吊重物时,严禁自由下落,重物下落时用手闸或脚闸控制缓慢下降。

11、作业结束后,塔吊应停在轨道中间,臂架不应过高,应适合风源。

附言:举起“十不挂”

(1)信号指挥不准挂;

(2)不准靠挂;

(3)起吊物重量不明或超载时,不得起吊;

(4)满载时,松散物系不牢或不准起吊;

(5)悬挂物上有人不准悬挂;

(6)埋在地下的物体不准吊装;

(7)安全装置失灵或生病,不得起吊;

(8)现场光线较暗,不允许起吊物体的起吊和降落点起吊;

(9)边缘物体与钢丝绳直接接触,没有防护措施,不准起吊;

(10)6级以上大风不允许吊装。

1.《塔式起重机技术条件 塔吊基础施工流程、技术要求和注意事项》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。

2.《塔式起重机技术条件 塔吊基础施工流程、技术要求和注意事项》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。

3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/jiaoyu/1252075.html

上一篇

潘阳老公石磊遗体 潘长江姑爷身份曝光,原来我们这么熟悉,怪不得潘阳叫“潘十亿”

下一篇

李连杰基金 李连杰壹基金,百亿富豪给10万打发,最后真相感人

思想道德修养与法律基础试题及答案 全国2018年10月自考思想道德修养与法律基础真题及答案解析

二、简答题 26.理想和信念的含义和关系。 【答案】(1)理想是人们在实践中形成的对未来的向往和追求,是人们的世界观、人生观、价值观在目标中的集中体现。 (2)信仰是人们在一定认识的基础上,坚定地相信并实践某种思想或事物的态度。 (3)理想与信...

铁塔基础 输电线路杆塔基础知识

  • 铁塔基础 输电线路杆塔基础知识
  • 铁塔基础 输电线路杆塔基础知识
  • 铁塔基础 输电线路杆塔基础知识

扬琴教学 【扬琴圈】今日推荐:超值《王沂甫扬琴基础教程及乐曲》——一本适合初学者与教学的经典之作!

  • 扬琴教学 【扬琴圈】今日推荐:超值《王沂甫扬琴基础教程及乐曲》——一本适合初学者与教学的经典之作!
  • 扬琴教学 【扬琴圈】今日推荐:超值《王沂甫扬琴基础教程及乐曲》——一本适合初学者与教学的经典之作!
  • 扬琴教学 【扬琴圈】今日推荐:超值《王沂甫扬琴基础教程及乐曲》——一本适合初学者与教学的经典之作!
会计核算制度 集团公司印发《会计核算办法》,统一会计核算基础

会计核算制度 集团公司印发《会计核算办法》,统一会计核算基础

为了加强财务管理水平,统一会计制度基础,集团公司金融资产部和西格玛会计师事务所(宁夏分公司)在充分调研宇能集团会计科目体系的基础上,于2018年12月底起草了宇能集团会计制度初稿。  经过整理和装订,2019年2月,宇能集团《会计制度(2018...

会计核算方法 集团公司印发《会计核算办法》,统一会计核算基础

会计核算方法 集团公司印发《会计核算办法》,统一会计核算基础

为了加强财务管理水平,统一会计制度基础,集团公司金融资产部和西格玛会计师事务所(宁夏分公司)在充分调研宇能集团会计科目体系的基础上,于2018年12月底起草了宇能集团会计制度初稿。  经过整理和装订,2019年2月,宇能集团《会计制度(2018...

星际对战 《星际争霸2》天梯对战 新人零基础游戏指南

  • 星际对战 《星际争霸2》天梯对战 新人零基础游戏指南
  • 星际对战 《星际争霸2》天梯对战 新人零基础游戏指南
  • 星际对战 《星际争霸2》天梯对战 新人零基础游戏指南

轮廓绣 手工艺丨刺绣 · 绣一朵三叶草的几种基础针法

时间和以往一样古老 让岁月流逝,让世界流逝。 我也微笑,没有遗憾。岁月是平静的,我像以前一样想念你 绵香品牌致力于通过包包的载体,将中国风与民族风格和谐融入现代审美,让“民族就是世界”的口号真正被大众所理解和体验。品牌英语“我的分享”——“我的...

模拟信号 【技术技巧】 模拟信号连接基础教程(上)

  • 模拟信号 【技术技巧】 模拟信号连接基础教程(上)
  • 模拟信号 【技术技巧】 模拟信号连接基础教程(上)
  • 模拟信号 【技术技巧】 模拟信号连接基础教程(上)
