提示:
第一步介绍灌浆材料和灌浆套筒
钢筋连接用灌浆套筒是用铸造工艺或机械加工工艺制成的金属套筒,用于钢筋套筒的灌浆连接。
灌浆套筒上设有灌浆孔和出浆孔,灌浆孔为充填灌浆材料的进料口。出浆孔是在充填灌浆材料时,使充填的多余灌浆材料通风并溢出的排放孔。
灌浆套筒两端与钢筋灌浆连接的接头为全灌浆套筒。
一端螺纹连接、一端灌浆的接头称为半灌浆套管。
钢筋连接用套筒灌浆材料是以水泥为基本材料,掺入细骨料、外加剂等材料制成的钢筋套筒灌浆连接用干混合物。
灌浆材料按规定比例与水混合后,硬化后具有规定流动性、早期强度、高强度和微膨胀性的浆体即为灌浆材料混合物。
第二环节钢筋套筒灌浆连接原理
钢筋套筒灌浆是将空气管中的空气体输送到灌浆压力罐中,灌浆压力罐中装有高性能灌浆材料,用于钢筋连接。
结果,灌浆压力罐的压力增加,在压力的作用下,罐内的灌浆混合物被压出。

从灌浆孔通过导管进入密封良好的预制墙板灌浆仓,完成灌浆。
硬化后,灌浆材料可分别与钢筋和灌浆套筒粘结。将一根钢筋中的力传递给另一根。实现钢筋连续可靠传力的连接结构。
第三步介绍灌浆设备和仪器

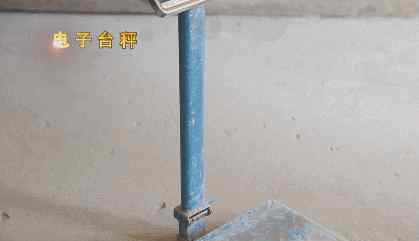

用于套筒灌浆的主要设备和装置包括:鼓式搅拌机、空气体压缩机、电子台秤、灌浆桶、钢丝软管、橡胶塞等。
第四步灌浆施工
1、灌浆仓、密封仓
预制墙板应吊装到位并进行调整。进行座椅砂浆的分割、密封等工艺施工。

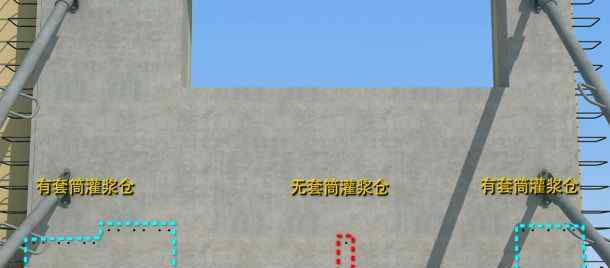

▲单独仓库
▲封存仓库
分仓必须符合《钢筋套筒灌浆连接技术规范》的规定。

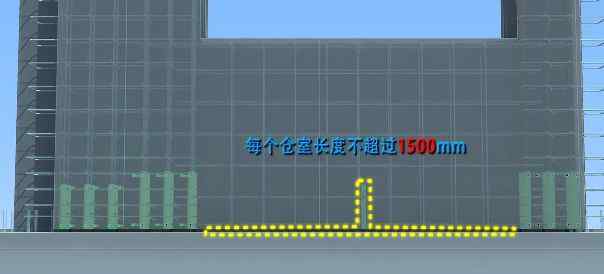

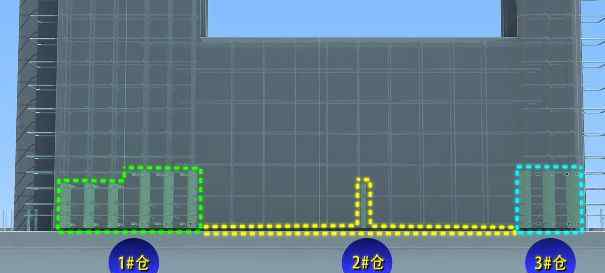

当采用连通空腔灌浆时,每个连通灌浆区(舱)的长度不应超过1500毫米。
如果有套筒组,整个套筒组可以单独作为灌浆仓使用。

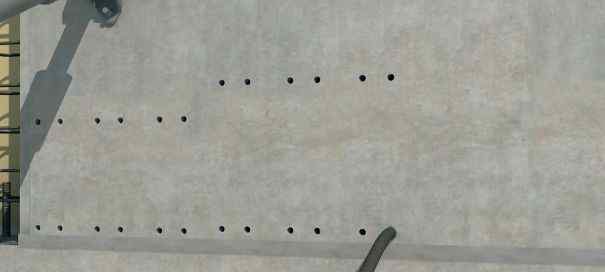

灌浆施工前,每块预制墙板应按仓库编号。
分仓施工时,应严格遵循施工方案确定的分仓位置。

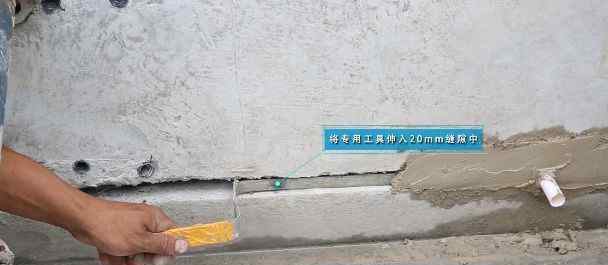

首先,将专用工具插入预制墙板下方20毫米的间隙中。
将砂浆放在支撑板上。用另一种专用工具填充砂浆。

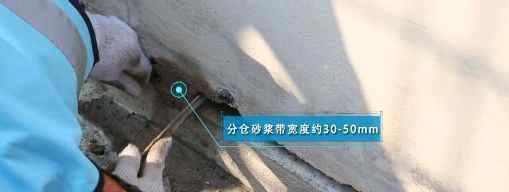

分仓砂浆带的宽度约为30-50毫米,分仓完成后应封闭仓库。
首先,将仓库密封专用工具伸入20毫米的间隙。

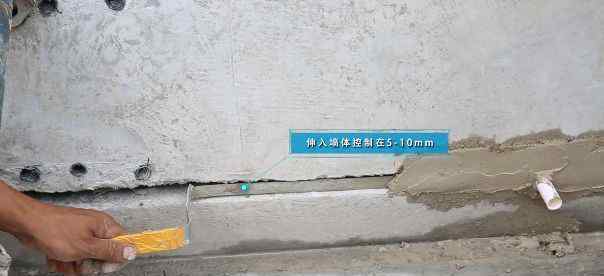

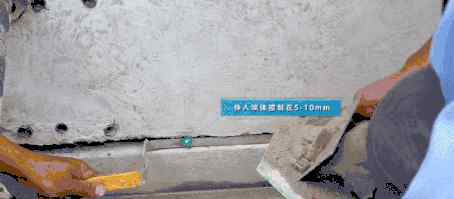

用作抹灰砂浆的挡板。入墙控制在5-10毫米..

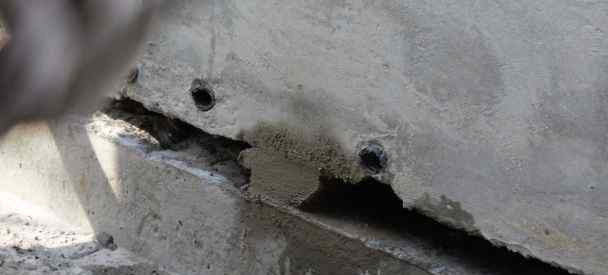

确保套筒插筋保护层厚度符合规范要求。然后用拌好的砂浆封仓。

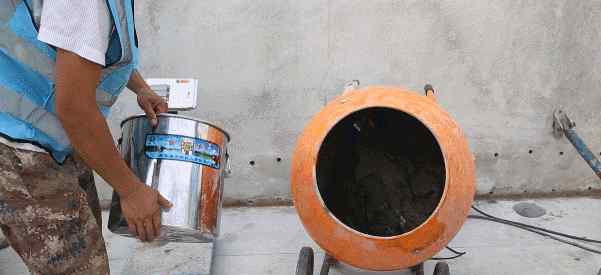

2.混合灌浆材料

连接采用专业公司生产的高性能灌浆材料。
严格按照规定的配合比和搅拌工艺搅拌灌浆材料。
干料与搅拌水的比例为1:0.12(重量比)。即在2袋(25公斤/袋)灌浆材料中加入6公斤水。

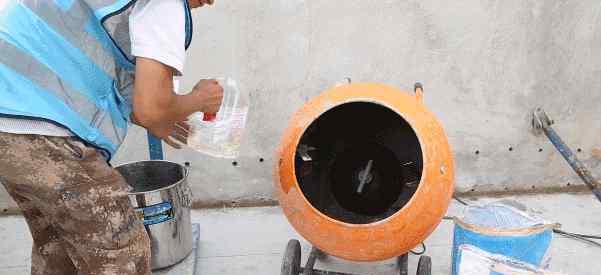

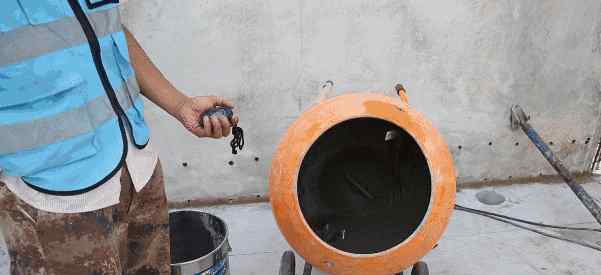

首先,向搅拌设备中加入部分水。然后倒入2袋灌浆材料,最后加入剩余的水。

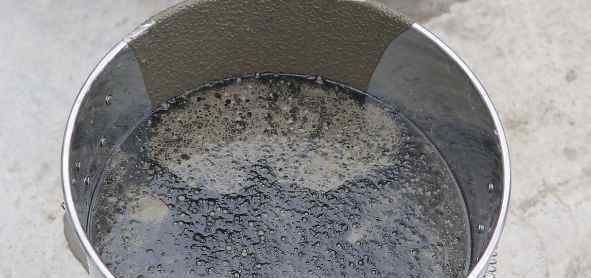

搅拌时间约为10分钟。搅拌10分钟后,出现均匀的浆液。
浆料必须静置脱泡后才能使用。让我们站两分钟。
使用时搅拌浆料,搅拌后的浆料必须在30分钟内用完。混合后不要再加水。

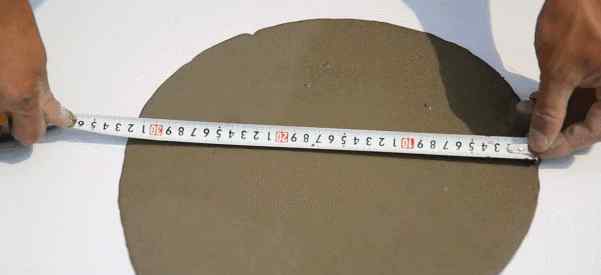

每班应至少检查一次灌浆材料混合物的初始流动性。初始流动性大于或等于300毫米。
3.灌浆试块并制作试件
每班灌浆施工过程中,现场制作三组40mm×40mm×160mm试块。

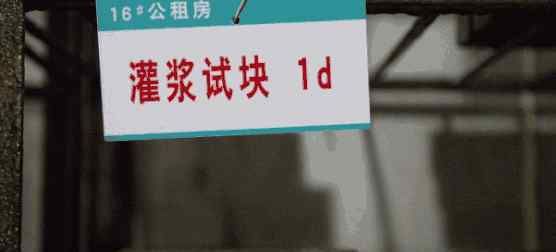

每组1天、3天、28天,在标准养护条件下养护。
灌浆过程中,每班每500个相同规格的灌浆套筒接头制作3个相同灌浆工艺的平行试件,并测试抗拉强度。
检验结果应符合《钢筋机械连接技术规范》的要求。

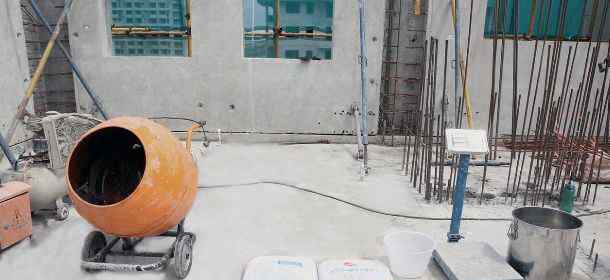

4.灌浆

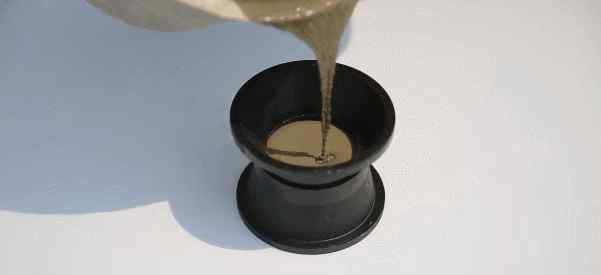

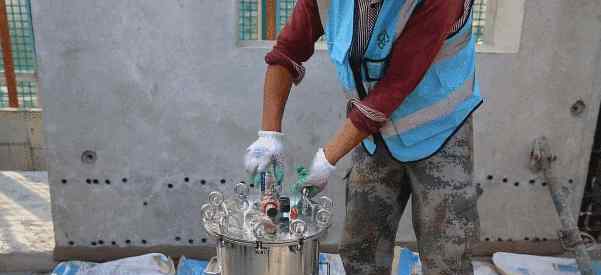

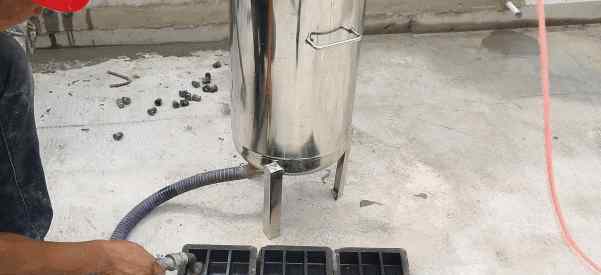

首先,将混合好的灌浆材料倒入灌浆筒中。
盖紧,拧紧灌浆筒盖。

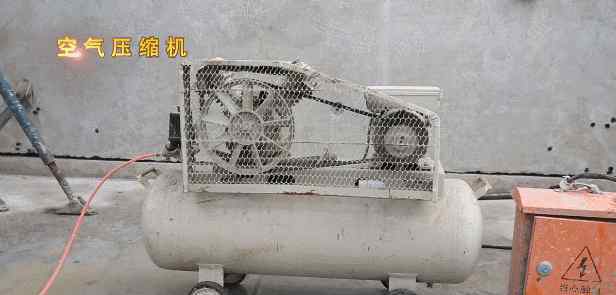

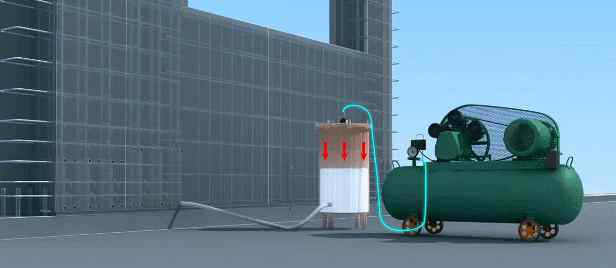

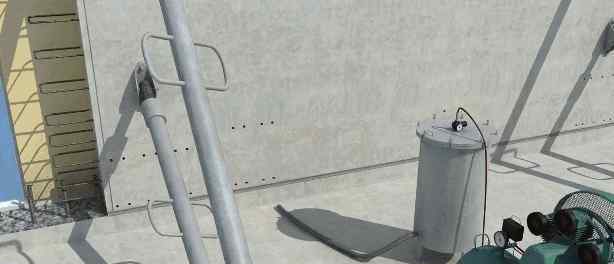

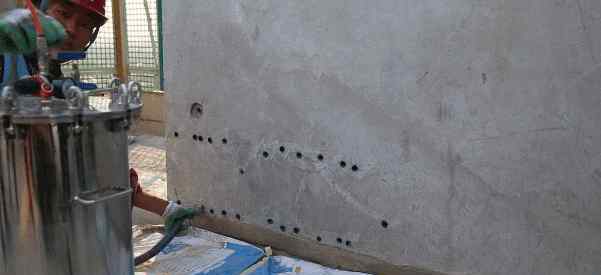

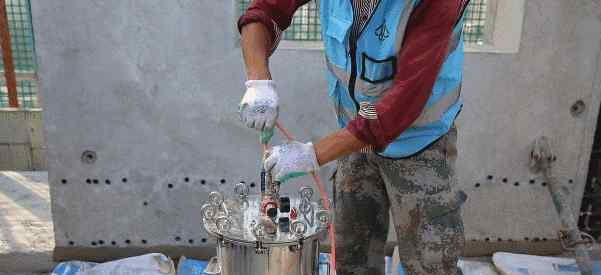

将灌浆气缸与空压机的通风管连接。将注浆管插入注浆孔,开始给空压机加压。

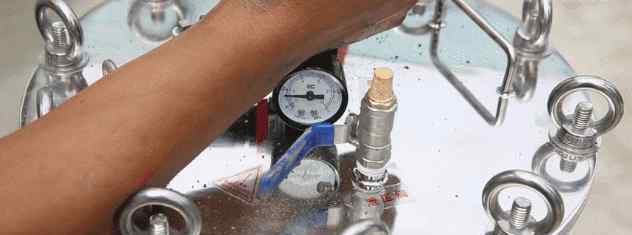

调整进气阀,采用低压注浆技术,通过控制注浆筒内的压力来控制注浆过程和浆液流量。
灌浆混合物从灌浆缸加压,并通过导管通过灌浆孔流入空腔和套筒。

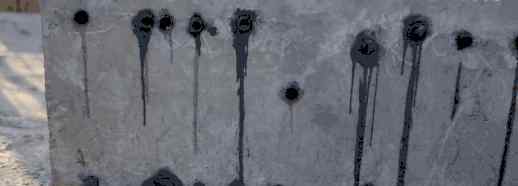

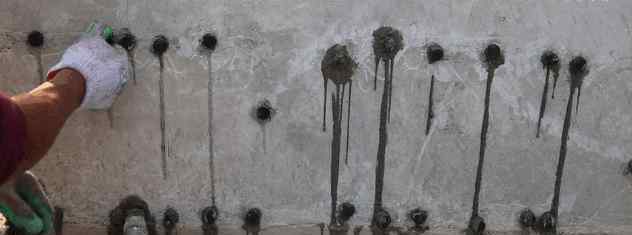

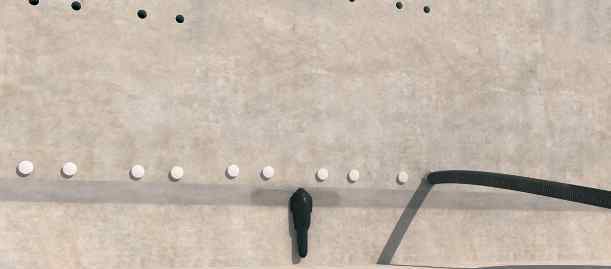

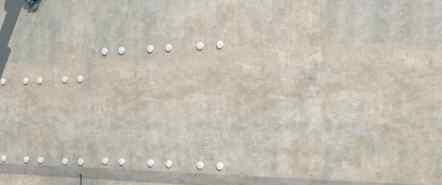

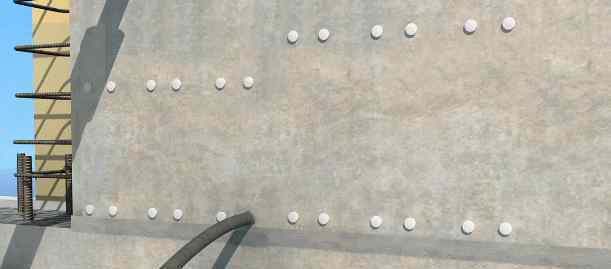

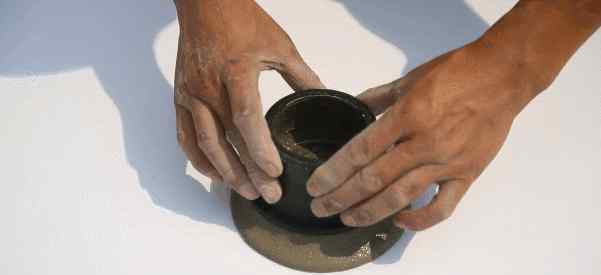

当灌浆材料混合物从构件的其他灌浆孔和出口孔流出而无气泡时,应及时用橡胶塞封堵。
同一预制墙板中有几个灌浆室。
有无灌浆套筒的灌浆仓时,先灌注无套筒灌浆仓,有套筒灌浆仓时,选择无套筒灌浆仓一侧附近的灌浆孔。如果离无套筒灌浆仓最近的灌浆孔不方便封堵。可以反方向推迟一个。
5、灌浆仓压力
待浆液从所有灌浆套筒的出浆孔排出并堵塞后,降低灌浆设备的压力,开始保压(0.1兆帕)1分钟。
保压时,随机拔出出浆孔的几个胶塞。当观察到灌浆材料从灌浆孔中喷出时,应迅速将其再次堵塞。
保压后,拔出注浆管。拔出注浆管与封堵胶塞的间隔时间不得超过1秒,以免保压后注浆仓内的浆液溢出注浆仓,造成假注浆。

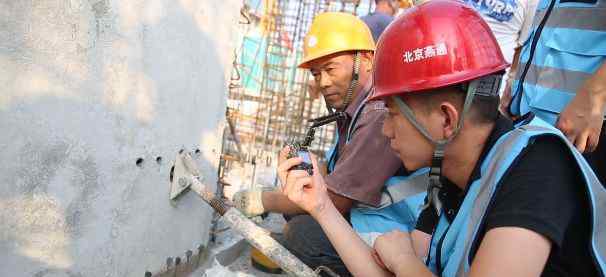

6、填写灌浆施工检查记录。

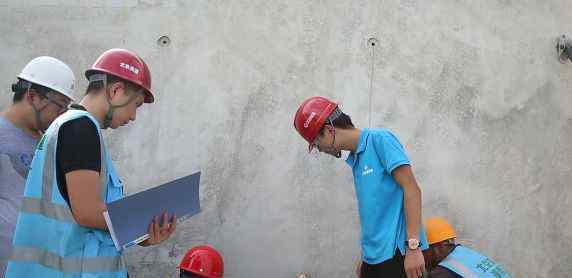

灌浆施工必须由专职质量检查员和管理人员全程监督。每块预制墙板应填写《灌浆施工检查记录表》,并保存照片和视频资料。
灌浆施工检查记录应由灌浆操作人员、施工专职质量检查员和监理人员签字确认。
7.清理工作面。
施工结束后及时清理工作面,将不可回收的建筑垃圾收集到现场封闭的垃圾站。
工作结束后清理现场,以便于后续工序的施工,散落的灌浆材料混合物不得重复使用。剩余的混合物不得再与灌浆材料和水混合。
第五步是漏浆和漏浆故障处理
灌浆过程中出现漏浆时,应停止灌浆并处理漏浆。
如果漏浆严重,再吊起预制墙板封仓。
灌浆后发现渗漏时,必须进行二次灌浆,二次灌浆压力应略低于灌浆时的压力。灌浆时,需要在灌浆渗漏位置附近打开灌浆孔。
选择离漏浆部位最近的灌浆孔进行灌浆,待浆液无气泡流出后用胶塞塞住,然后打开最近的出浆孔,待浆液无气泡流出后用胶塞塞住,依次进行。
当灌浆施工未能产生浆液时,应将灌浆材料与水混合30分钟,当灌浆材料混合物不能再流动时,可从灌浆孔补充,并采用人工设备结合细管压力灌浆。
第六环节后续程序的构建
灌浆材料的抗压强度为35N/mm后,在同等条件下养护。可以进行干扰预制墙板的后续施工。
钢筋混凝土套筒灌浆连接是钢筋混凝土结构常见的连接方式,是施工中的关键工序。施工必须由经过专业培训并具有一定操作技能的专业技术工人完成。在施工过程中,灌浆操作人员必须严格按照施工方案和技术交底进行,确保灌浆施工质量。从而提高预制混凝土建筑的整体施工质量,促进预制建筑的整体发展。
身份证:lqgcpt
好消息
1.《灌浆 不会做装配式建筑灌浆?看完这篇就全懂了!(干货)》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《灌浆 不会做装配式建筑灌浆?看完这篇就全懂了!(干货)》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/junshi/708186.html
