为了方便考生备考,陆游教育推出了2018年“项目估值”核心考点,包含历年高频知识点。今天我们跟随郭老师学习施工期的备用金及利息的计算。
一.储备基金
差价准备金的计算方法:

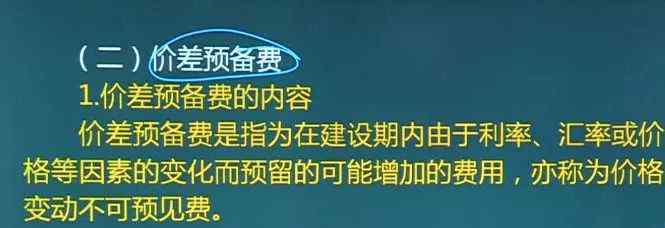

价差准备基金一般根据国家规定的综合投资价格指数,以预计年度价格水平的投资金额为基础,采用复利法计算。计算公式为:
【例】一个建设项目建设成本5000万元,设备购置费3000万元,其他建设成本2000万元。已知基本准备金率为5%。项目建设初期为1年,建设期为3年。年度投资计划为:第一年完成投资的20%,第二年60%,第三年20%。年均投资价格增长率为6%,并寻求建设项目建设期价差预备基金。

【2017真题】一个建设项目静态投资2亿元,项目建设初期1年,建设期2年。计划每年完成投资的50%,年均投资价格涨幅为5%。项目建设期价差预备费为()万元。
A.1006.25
B.1525.00
C.2056.56
D.2601.25
参考答案:c。
【2016真题】一个建设项目静态投资1亿元。目前项目前期建设期为1年,建设期为2年。第一年投资40%,第二年投资60%。在年平均价格增长率为6%的情况下,本项目价差预备费应为()万元
A.666.3
B.981.6
C.1306.2
D.1640.5
参考答案:c。

【2015真题】某建筑工程建安费用6000万元,设备购置费1000万元,其他施工费用2000万元,施工期利息500万元。基本预备费费率为5%的,建设项目基本预备费为()万元
A.350
B.400
C.450
D.475
参考答案:c。

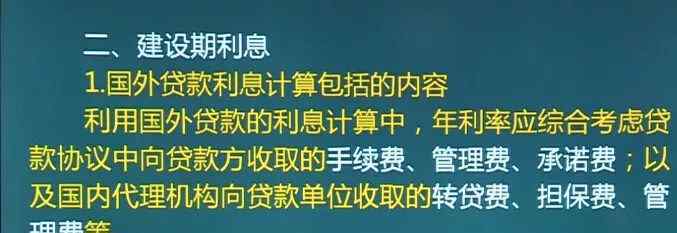

二、建设期利息

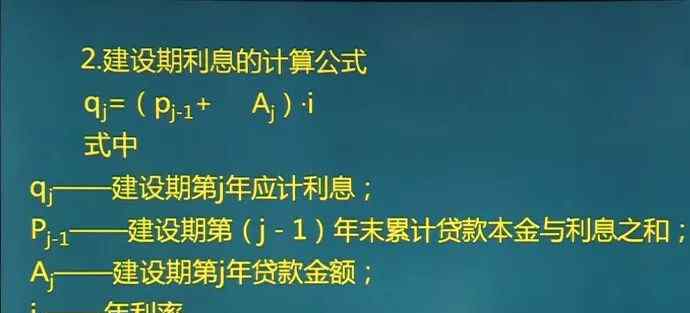

【例】新建项目,建设期3年,贷款按年平衡发放,第一年300万,第二年600万,第三年400万,年利率12%。建设期利息只计算不计息。

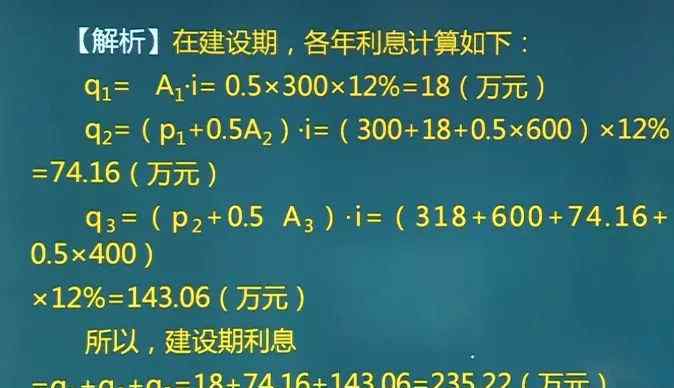

【2017真题】一个项目建设期2年,第一年贷款4000万,第二年贷款2000万,年利率10%。贷款在年度内均衡分配,建设期只付息不付息。项目第二年建设期利息()万元。
A.200
B.500
C.520
D.600
参考答案:c。
【2016真题】一个项目建设期2年,第一年贷款3000万,第二年贷款2000万。贷款在年度内均衡分配,年利率为8%。施工期只付利息,不付利息。项目建设期利息()万元。
A.366.4
B.449.6
C.572.8
D.659.2
参考答案:B
【2015振体】一个建设项目的建设期为两年。建设期内,贷款第一年400万,第二年500万。贷款在年度内均衡分配,年利率为10%。如果施工期只计算利息,不付款,则项目施工期贷款利息为()万元。
A.85.0
B.85.9
C.87.0
D.109.0
参考答案:c。
世界杯有奖问答:现金装红包,内部数据疯狂发!
活动主题:陆游共同举办世界杯
活动时间:2018年6月20日-6月22日19:59
活动形式:猜测2018年6月22日20:00世界杯
有关造价工程师考试的更多信息,请关注陆游教育的造价工程师考试渠道。
1.《价差预备费计算公式 干货|造价工程师高频考题,预备费和建设期利息的计算,附习题~》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《价差预备费计算公式 干货|造价工程师高频考题,预备费和建设期利息的计算,附习题~》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/shehui/1162392.html
