在开始计算之前,需要正确的绘制网络图

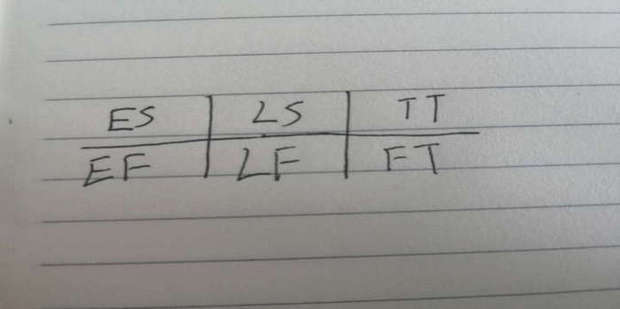

双代号网络图的6个时间参数分别为:ES最早开始时间,EF最早结束时间,LS最晚开始时间,LF最晚结束时间,TT总时差,FF自由时差

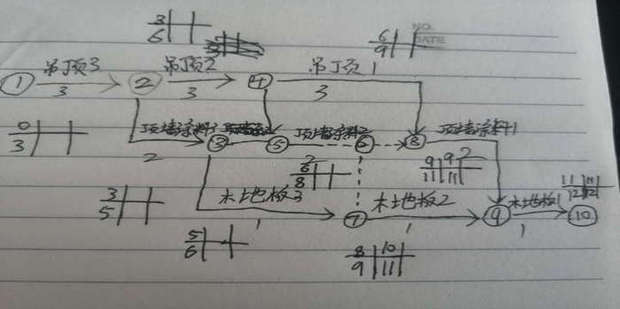

先根据网络图计算出最早开始时间ES,加上当前工作的持续时间就是最早结束时间EF,当有两个及以上的紧前工作时,选最大值
一直往下计算到最后的工作就是计算工期,紧后工作最晚开始时间LS就是当前工作最晚结束时间EF,有两个及以上的紧后工作取最小值

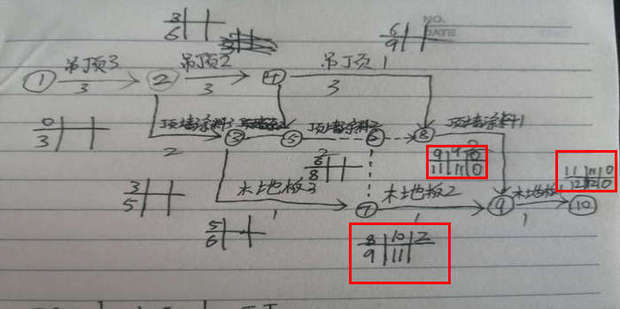

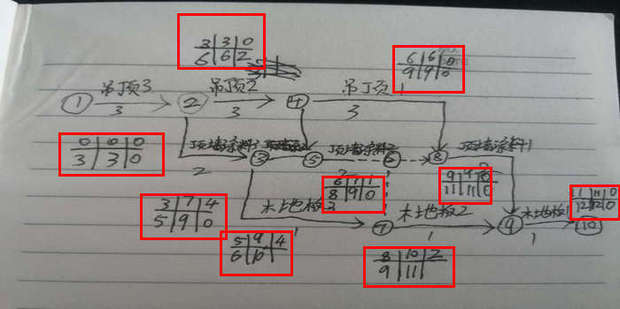

计算出总时差,分别为最晚开始时间-最早开始时间或最晚结束时间-最早结束时间
计算自由时差,在不影响紧后工作可自有利用的时间,等于min紧后工作最早开始时间ES-当前工作的最早结束时间EF
找出关键线路,持续时间最长的就是关键线路,累计求和即可得出计算工期和计划工期
