如果把30000年前的穴居人洞穴算作原始建筑的“原型”,从5000年前极难建造的“金字塔”到今天世界上最高的建筑——迪拜的迪拜塔(Burj Khalifa),我们不得不承认,建筑业可以算是最“古老”的行业。但是在这个最古老的行业,施工方法还是现场浇注,整个行业的技术含量和生产效率都很低,远不如制造业。
建筑业有没有可能在100年内从手工劳动跃升为先进的流水线生产?50年有可能实现从“整体”家具到“组装”家具的飞跃吗?
这是一代又一代建设者的梦想。“装配式建筑”概念提出后,这个梦想给了我们传统行业新的希望。
那么,什么是装配式建筑呢?预制建筑是如何生产的?网站是如何建设的?费用呢?相比其他材料有什么优势?边肖让每个人都明白。
什么是预制建筑
不管乐高有没有玩过,我们都可以把预先准备好的梁、板、柱、墙等构件想象成乐高积木,在工地上组装起来就行了。
预制建筑和乐高一样,在工厂预制部分或全部构件,然后运输到施工现场进行组装。“组装”不仅仅是“架设”。预制构件运输到施工现场后,钢筋混凝土将被搭接和浇筑,因此装配室非常安全。因此,这种“工业化”和“工业化”的建筑在欧美和日本得到了广泛的采用。
没有无缘无故的爱。为什么这些发达的资本主义国家如此热衷于预制建筑?好处很大~
1.有利于提高施工质量
预制构件在工厂预制,可以最大限度地改善墙体开裂、渗漏等常见质量缺陷,提高住宅建筑的整体安全水平、耐火性能和耐久性。
2.有利于加快工程进度
效率是回报,预制建筑的进度比传统方法快30%左右。
3.有利于提高建筑质量
建筑行业的玻尿酸能让建筑产品经久不衰,永葆青春。室内精装修产业化后,可以在家里实现快递,也就是可以快速很好的拆卸安装。
4.有利于调整供给关系
提高房地产上市速度,减缓目前市场供应不足的局面,不要通宵排队买房。行业普及后,可以降低建设成本,有效抑制房价。
5.有利于文明施工和安全管理
传统的工作场所有大量的工人。现在大量的工作现场搬到工厂,只需要留少量的工人在现场,大大降低了现场安全事故的发生率。
6.有利于环境保护和资源节约
现场原创现浇操作少见,健康不扰民。从此告别“灰色朦胧”。此外,提高了钢模板的重复利用率,垃圾、损耗和节能可减少一半以上。

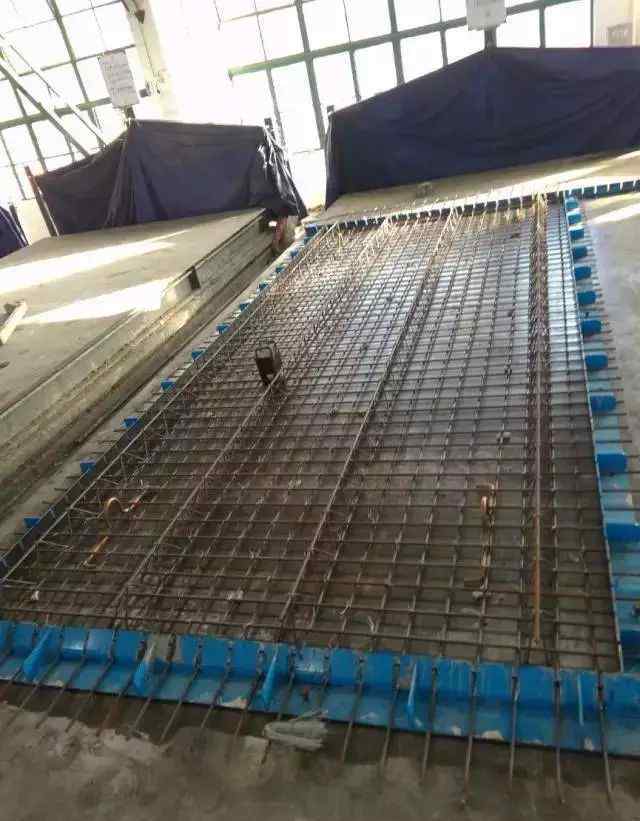

绑扎钢筋时应预留孔洞

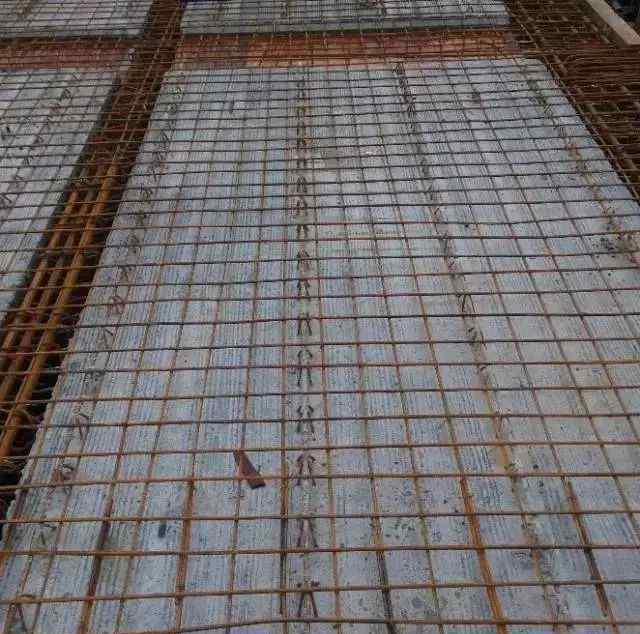

绑扎钢筋时,应预埋吊钩

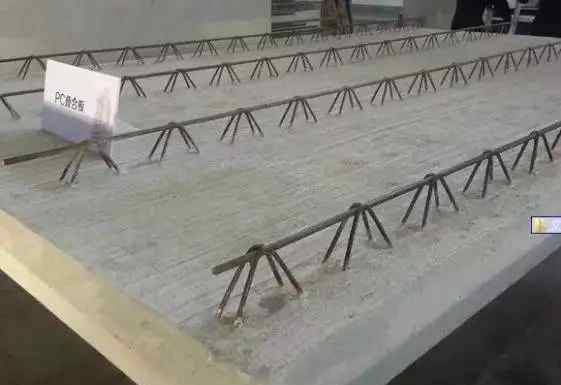

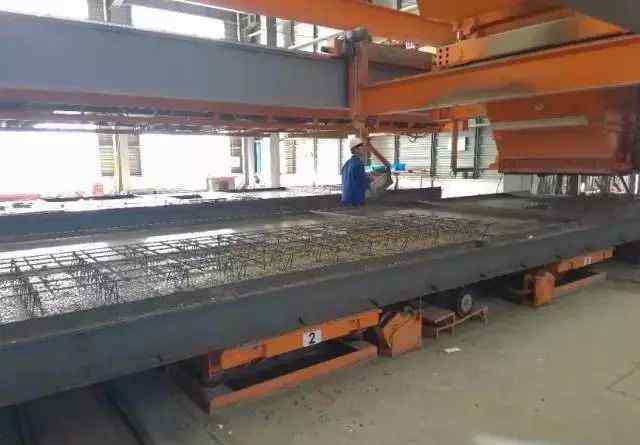

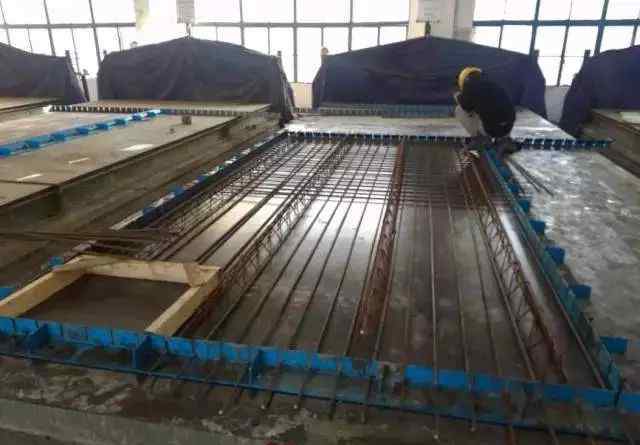

组装好的部件在工厂制造并临时堆放,以便准备运输到施工现场。

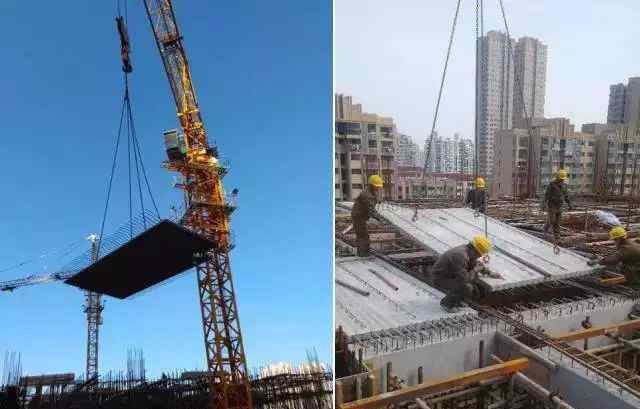

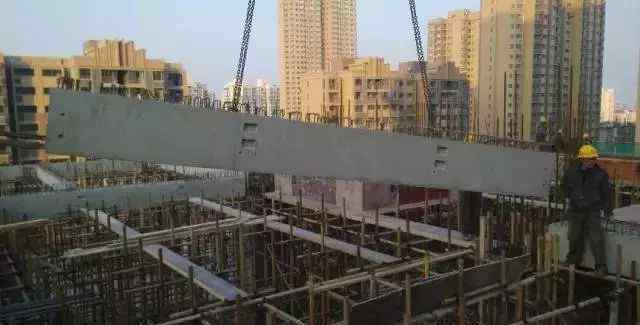

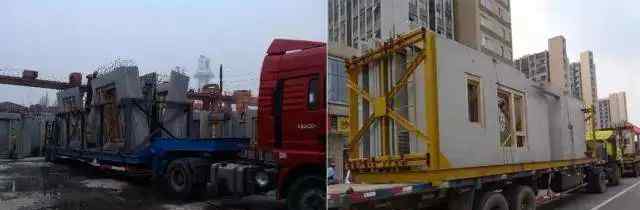

完成组装的组件被装载到道路上并运输到现场
与传统的积满灰尘的混凝土结构相比,预制建筑的生产和施工过程具有更高的价值。
施工过程
以预制框架结构为例,首层施工完成后,吊装首层立柱,然后安装主梁、次梁和楼板。吊装完所有预制构件后,将连接部位的钢筋绑扎好,最后浇筑节点和梁板的现浇层。

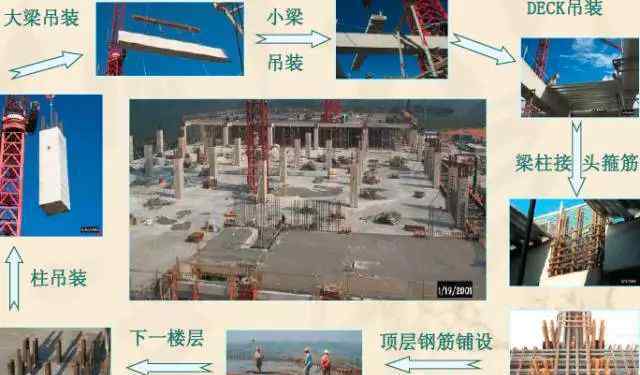

用图片了解预制结构现场施工过程
以上步骤中最高的技术要求是什么?
答案是吊装装配式构件。
为了保证吊装顺利进行,组装好的构件运到现场后,需要合理安排堆放场地,便于吊装。就像搬家一样,我们通常会合理安排搬家的顺序,以减少工作量。
看图,不废话也能解释清楚。

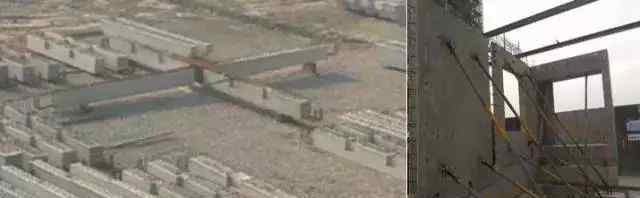

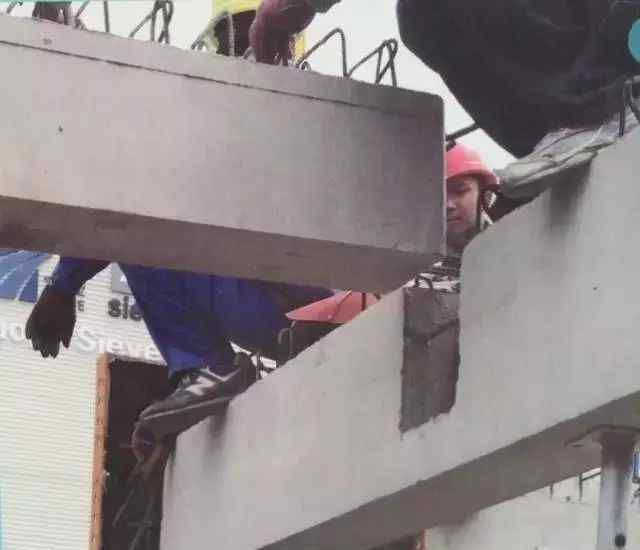

组装柱吊装

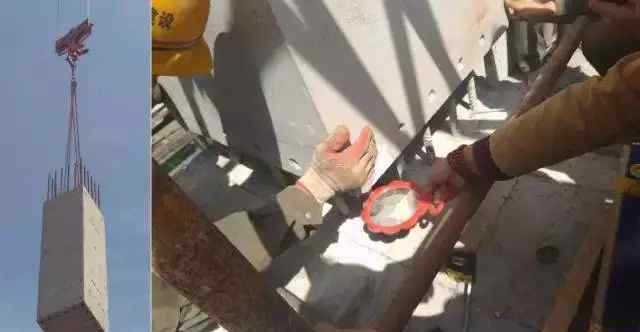

上图最醒目的是梳妆镜让工地大吃一惊。工作中不忘吹牛自拍吗?哈哈,那你就错了。梳妆镜为装配立柱吊装准备,下部空较窄,不便于观察。基于小梳妆镜的反射原理,方便将下层预留钢筋插入上层组装柱的孔中。建筑工地上的兄弟很聪明,是不是,帅帅?
装配式组合梁吊装
对于难以吊装的部件,也可以在现场预拼装或搭建组装式展区,起到示范作用。

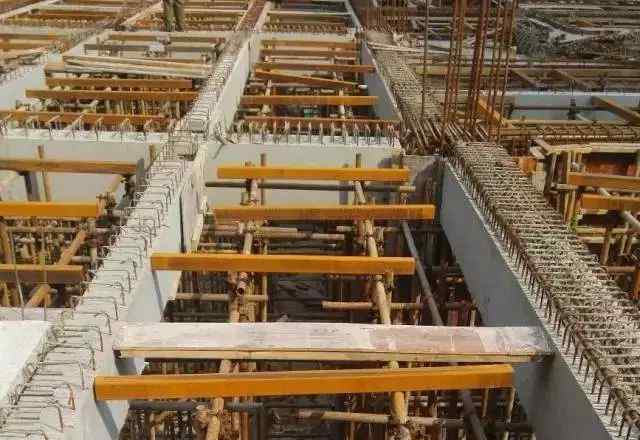

吊装后,绑扎现浇层钢筋,准备浇筑现浇层混凝土。
为了增加装配式构件与现浇层之间的连接,保证结构的可靠性和安全性,在装配式构件表面预留键槽或进行粗糙处理。装配式构件之间有多种连接方式。目前楼板通常采用7+8的形式(70mm厚预制楼板+80mm厚现浇层)。以主次梁连接节点为例,说明装配式构件之间连接处理方法的多样性:

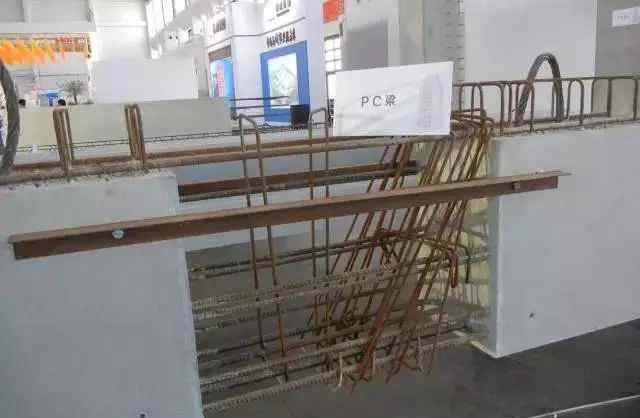

主次梁连接边节点-主梁预留槽口

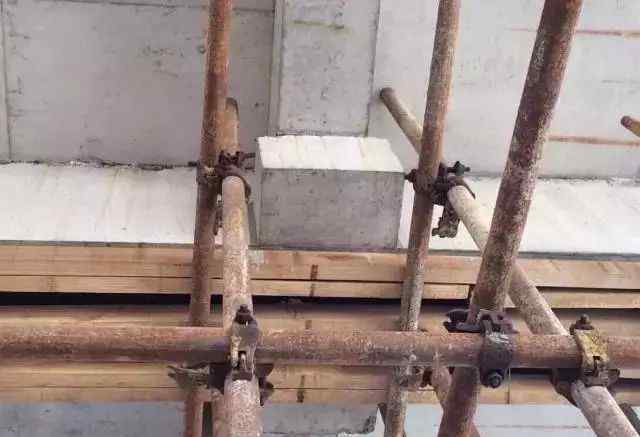

主次梁连接节点——主梁设置牛腿
组装部件号!!
为了保证工人不出错,减少施工失误,加快工程进度,我们对每个构件都发了身份证,而且都有自己唯一的身份证号,方便他们入座。

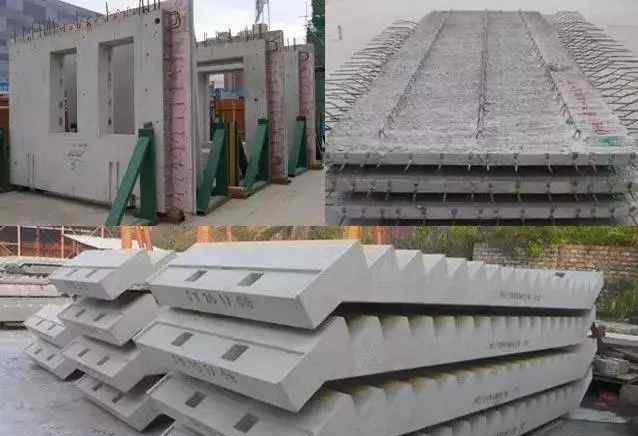

墙、板、楼梯等各种预制构件都有自己独特的编号
成本控制
敲黑板突出:预制建筑有两个重要指标,组装面积比例和预制率。
装配率=实施装配面积÷总占地面积。
预制率=预制构件的总体积÷总混凝土体积。
预制率越高,成本就越高。据初步统计,预制率每增加10%,成本增量将在150元左右。以绿地二期虹口商业、海湾住宅、松江中山街项目为例,看预制建筑的实施情况:
彩虹商效应
制造了总面积的25%

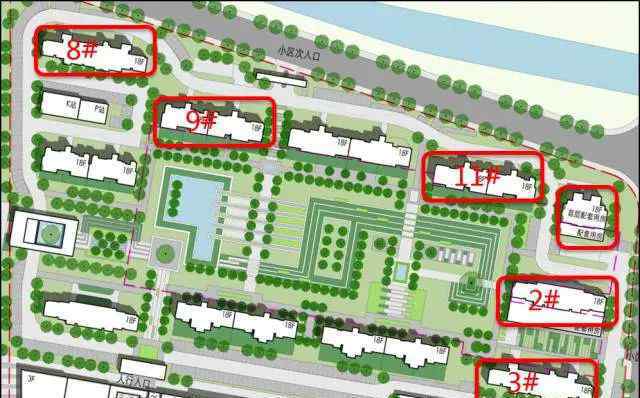

地上测容居住区:77,994m2合同要求25%的面积组装;77994×0.25 = 19498 m2;3高层建筑为装配式建筑。
总居住面积的50%采用预制建筑
6栋1号、2号、3号、8号、9号、11号预制屋
因此,成本控制是预制建筑实施过程中的关键点之一。
首先,组装范围尽量避免在第一开区。根据转让合同中对组装区的要求,分阶段开发可以平衡项目周期。因为预制构件要提前和工厂合作,而这些工厂的生产能力有限,第一次开发的时间成本压力很大。
其次,需要对结构构件进行拆分,选择预制构件重复率高的单体。一般建议预制构件重复率大于100块。重复越多,性价比越高。
但是这么多装配式构件,怎么拆分选择呢?
1.预制构件的尺寸应遵循少规格/多组合的原则。
2.立面的外部保护组件应尽可能在单个隔间内分开。
3.预制剪力墙的接缝位置应选择在结构受力较小的地方。
4.长部件拆卸可考虑对称对中。
5.考虑到现场脱模/堆放/运输/吊装的影响,要求单个构件重量尽量接近,一般不超过6t,高度不跨层高,长度不超过6m。

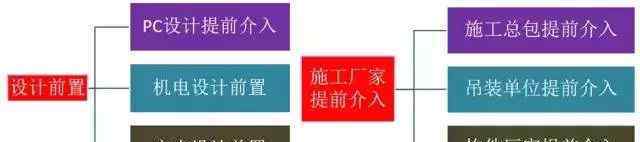

与传统的现浇建筑相比,装配式建筑对各专业的设计和施工要求更高,要求各专业尽快参与合作:
1.建筑专业
需要考虑对立面风格、保温形式、落板面积、楼梯面做法、预埋窗框、瓷砖、石材反打等的影响。
2.设备专业
涉及预制构件的预留孔和预埋管,图纸细化工作量很大。
3.室内专业人员
涉及机电点资金筹集,介入时间大大提前。
4.施工方
要求总承包商、吊装单位和部件制造商提前介入。
同时在设计过程中也进行了BIM模拟,考虑了预制构件预留钢筋与现浇钢筋的位置关系和连接,大大减少了构件在现场施工过程中的错位和碰撞。

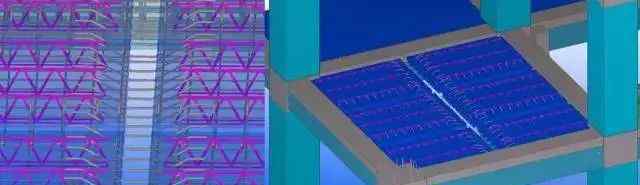

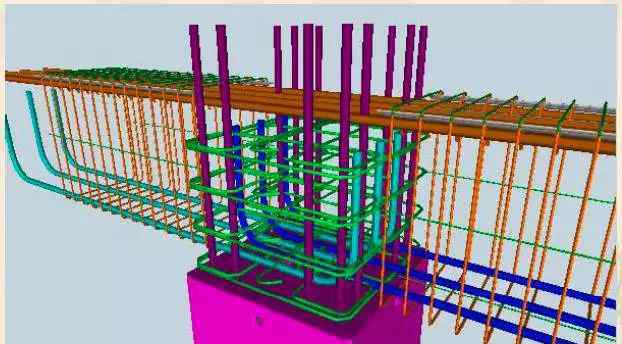

BIM模拟板钢筋和接头
BIM仿真连接节点

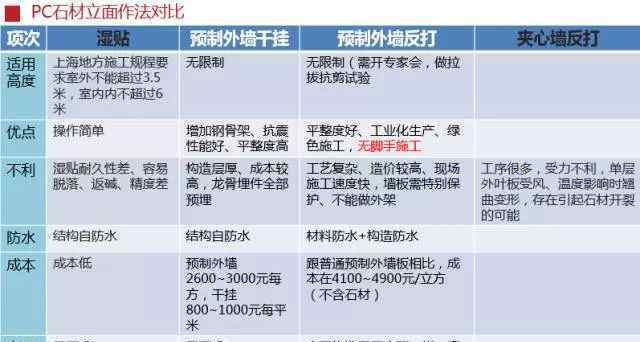

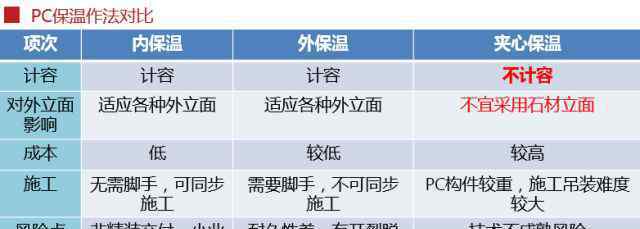

预制建筑对许多现有的建筑做法有不同的影响,特别是对外墙保温做法和石材立面做法。以下两个表格明确比较了各种做法的优缺点、成本、建设因素和适用性。
版权归原作者所有。如有侵权,请联系我们
1.《筑业软件 装配式建筑全过程讲解,非常全面了,推荐收藏! 筑业软件 今天》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《筑业软件 装配式建筑全过程讲解,非常全面了,推荐收藏! 筑业软件 今天》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/yule/1066043.html
