深圳市建设工程部成立于2002年,16年来共负责478个项目,共完成项目295个,总投资计划2330亿元,总投资930.2亿元。
2018年在建及前期项目200个,年投资计划91.24亿,其中在建及前期医疗项目22个,年投资计划11.74亿。
▲保和医院

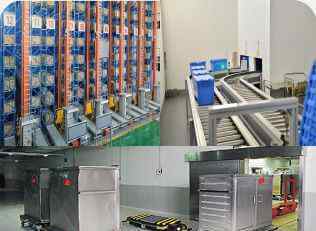

▲气动物流
在二代医院的建设模式上,他们开始根据常住人口规模考虑规划医院建设;在流程技术方面,追求医院技术进步,考虑医疗流程设计,开始重视医院智能化建设,如在项目中使用气动物流系统;在管理方法上,组建医院专业管理团队,采用财务综合评价招标方式,选择有经验的医院承包商。

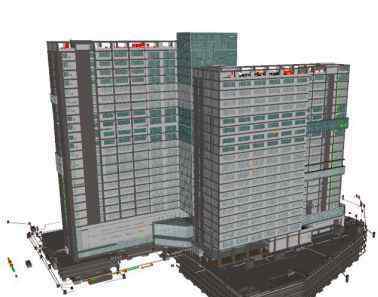

▲深圳大学总医院
▲第三代医院
▲医院信息管理系统

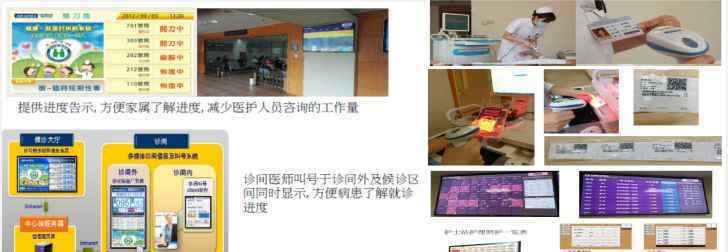

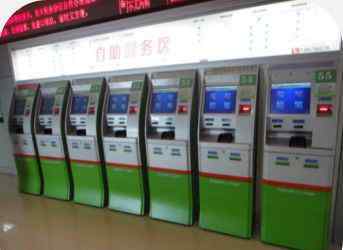

▲自助医疗服务
第三代医院在建设模式上强调设计、管理、运营相结合;工艺技术方面,大力推广绿色环保理念,大量运用信息化、建筑智能化等新技术,如自助式医疗、BIM施工技术,综合考虑医院设备的技术进步;在管理方法上,以人为本,利用医疗技术专业团队开展工作,逐步借鉴国际惯例,大力推进精细化管理。
▲第四代医院
▲第四代医院
▲第四代医院
在第四代医院建设模式上,强调综合医院、专科医院、大型医疗服务中心的综合发展,医疗模式从“生物”向“生物-心理-社会”转变;工艺技术方面,国际标杆,全面执行质量标准,人性化、低能耗、环保、可持续的绿色工艺,运用大数据、云计算、人工智能、互联网、物联网等信息技术;在管理模式上,采用集群管理,引入全程咨询,实施先进施工系统2020计划,建设现代建筑业3.0版。
经验和优势
工程部成立至今已有16年,积累了丰富的医院建设经验,值得学习和借鉴:
1.精细化管理:在设计保证方面,采用方案竞争和车间生命周期运作;在管理模式上,工程咨询全程化,引入代建制和EPC;质量管理方面,开展品牌库建设,材料抽检,引入第三方检测,严控重罚;在招标模式下,进行项目群招标和批量招标;信息化方面,可以利用大型数据库和BIM技术远程视频,搭建移动APP;绩效考核中,对优秀团队进行考核,实行实名制,采用现场电子考勤系统。
2.医疗技术第一:方案设计阶段,引入医疗技术专业咨询团队;建立医疗过程要求的调查和确认系统。
3.制订建筑标准:工务部门推行四项标准。一是编制30多项技术标准和技术工作导则,推进设计工作标准化;二是实行以菜单招标为核心的标准化;第三,建立品牌图书馆仓储标准化体系;第四,编写《项目管理手册》,实现现场管理的规范化。
4.BIM技术的应用:2015年,工程部发布了《BIM实施大纲和标准》,这是我国第一个政府公共工程BIM实施大纲和标准,并推出了《工程项目BIM推广应用指南》,同时支持38个标准和规范。

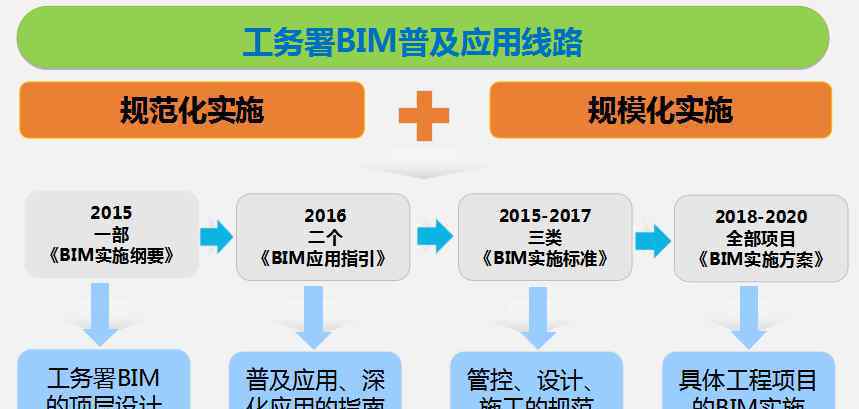

▲工程部BIM推广应用线

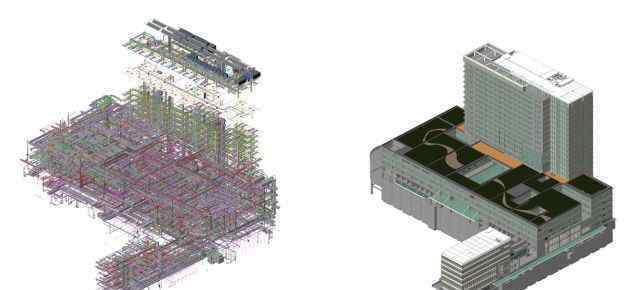

▲人民医院内科住院楼BIM技术应用
▲ BIM技术在孙逸仙心血管医院的应用
挑战和突破
随着社会的不断发展,工务部门承担了越来越多的挑战。目前,工务部门面对的主要挑战是:
一个
项目多,任务重,人员紧张
根据深圳市十三五规划,深圳新增医疗床位2.5万张。2018年,公共工程部负责22个医疗项目,其中8个在建,14个在前期。
为了解决这一问题,工程部采取了以下三项措施:第一,采用全过程工程咨询,选择最好的全过程管理公司,提供专业的全过程服务,进行全过程策划和一体化管理,保证整体思维。二是采用集群管理,根据实际情况划分类别。三是创新管理模式,引入代建制。
2
人口增长和资源短缺
深圳是一个人口流入的城市。随着人口的增加和资源的缺乏,需要加快建设,缩短周期,才能发挥项目的社会效益。因此,快速建设成为解决这一难题的办法:一是符合中央政策,优化初步审批程序改革,致力于在100天内完成项目立项和开工。二是采用EPC管理模式,缩短项目启动时间。EPC具有简化流程、缩短周期、承包总价、优化设计力度、规避风险、降低错漏概率等优点。第三,通过采用预制建筑和优化设计、基础提前施工和市政提前等。,所有施工任务并行开始。
三
社会期望和公民需求
高质量的医院工程不仅是社会的期望,也是广大公众的需求。为了建设符合社会和公民发展需求的医院项目,公共工程部借鉴国际优质项目,严格要求自己具有世界视野和国际标准,融合中国特色,设定高点定位的目标,在设计和规划阶段采用公开竞争,注重选择优质合作伙伴,采用绩效评估择优创造,确保项目质量。
四
需求和技术发展的变化
医院是具有特殊属性的建筑,需求多,技术发展快,这些都对医院的前瞻性规划和长远发展提出了挑战。为了解决这个问题,工务部门已制定了前瞻性的基准和定位尖端技术。前期充分论证确认需求;在施工过程中,以操作为基础不断改进;后期,改善沟通,及时纠正。
演讲者:黄琦,深圳市建设工程局副局长
演讲题目:“深圳建工医院项目建设管理的经验与挑战”
结束
1.《深圳市工务署 揭秘深圳市建筑工务署代建模式,成功源于这四大经验》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《深圳市工务署 揭秘深圳市建筑工务署代建模式,成功源于这四大经验》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/yule/1663549.html
