2019年一级建造师《建筑实务》真实问答
一、单项选择题
1.有效控制城市发展的一个重要手段是。
A.建筑设计
B.结构设计
C.规划和设计
D.作用设计
回答:c。
2.影响钢筋与混凝土粘结强度的因素有。
A.混凝土强度
B.钢筋的抗拉强度
C.钢船抗压强度
D.钢筋屈服强度
答:答
3.水泥的初凝时间是指。
A.从水泥与水混合到水泥浆失去塑性
B.从水泥与水混合到水泥浆失去塑性所需的时间
C.从水泥与水混合到水泥浆塑性完全丧失所需的时间
D.从水泥与水混合到水泥浆强度所需的时间
回答:B
4.关于天然花岗岩特性的说法是正确的。
A.碱性材料
B.酸性物质
C.耐火性
D.高吸水性
回答:B
5.属于非膨胀型防火材料
A.超薄防火涂料
B.薄防火涂层
C.厚防火涂层
D.有机防火封堵材料
回答:c。
6.关于工程测量仪器的性能和应用的说法是正确的。
A.水准仪可以直接测量固定点的高程
B.S3水准仪可用于国家三级水准测量
C.经纬仪无法测量垂直角度
D.激光经纬仪无法在夜间测量
回答:B
7.不适合填土的降水方法是。
A.轻型井点
B.脱水管井
C.注入井点
D.电渗井点
回答:B
8.在直接承受动荷载的结构构件中,直径为20mm的纵向钢筋连接宜选用。
A.绑定连接
B.直螺纹套筒连接
C.帮助剥离焊接
D.搭焊
回答:B
9.高强度螺栓广泛使用的连接形式是。
A.扁平连接
B.t形连接
C.接搭处
D.摩擦连接
回答:d。
10.关于装配式混凝土结构的施工,正确的说法是。
A.预制构件生产应建立首件验收制度
B.外墙板应垂直运输,外表面向内
C.应安装预制楼板和阳台板
D.吊索的水平夹角不应小于30°
答:答
11.关于型钢混凝土组合结构的特点,正确的说法是
A.钢梁和钢板是最基本的构件
B.型钢分为实心腹式和空腹式
C.型钢混凝土组合结构的混凝土强度等级不应低于C25
D.我们必须等到混凝土达到一定强度后,才能继续出售上层建筑
参考答案:B
12.地下工程的防水等级分为。
A.二级
B.三级
C.四级
D.5级
参考答案:c。
13.在抗震设防烈度为7度的地区,全粘法施工的外墙贴面砖工程高度不应大于
A.24m
B.50m
C.54m
100米
参考答案:D
14.施工现场五芯电缆中用作n线的标识颜色为。
A.绿色的
B.红色
C.蓝色
D.黄绿色
参考答案:c。
15.如果临时水支管的用水量为A=1.92L/s,管网的水流速度为v=2m/s,则管径d按计算。
A.25m米
B.30m
C.35m
D.50m
参考答案:c。
16.容易造成回填土密实度达不到要求的原因是
A.土壤的含水量太大或太小
B.虚拟商店的厚度很小
C.碾压机械功率过大
D.压缩次数过多
参考答案:A
17.工程施工安全事故发生后,事故现场的有关人员应立即报告
A.应急管理部门
B.建设单位负责人
C.劳动和社会保障部
D.单位负责人
参考答案:D
18.硫磺疏散楼梯前室吊顶装修材料的燃烧性能等级应为。
A.甲级
B.B1级
C.水平B2
D.B3班
参考答案:A
19.土木工程室内饰面人造板必须测量
A.苯的含量
B.挥发性有机化合物的含量
C.游离甲醛含量或游离甲醛释放量
D.甲苯+二甲苯含量
参考答案:c。
20.关于水泥土搅拌桩复合地基质量管理的说法是正确的。
A.施工前检查搅拌头的提升速度
B.施工过程中应对各种测量设备进行验证和校准
C.施工期间检查水泥和添加剂的质量
D.施工后检查桩身直径
参考答案:D
二、选择题
21.属于高层民用建筑的有
A.建筑高度为40米的住宅建筑
B.建筑高度60米的公共建筑
C.医疗建筑
D.省级电力调度大楼
E.藏书80万册的图书馆
答案:BCD
22.关于楼梯空之间的尺寸要求的说法是正确的
A.至少应在一侧提供扶手
B.当长凳的净宽度达到三个人流时,应在两侧设置扶手
C.当长凳宽度达到四个人流时,应增加一个中间扶手
D.长凳净高不小于2.0m
E.台阶前缘应有防滑措施
答案:ABCE
23.属于偶然作用。
A.雪荷载
B.风力载荷
C.火
D.地震
E.起重机负载
答案:CD
24.框架结构抗震构造措施涉及的原则是。
A.坚固的柱子、坚固的接缝和坚固的锚
B.避免长柱和加固角柱
C.沿框架的高度不应改变
D.控制最小配筋率
E.限制钢筋的最大直径
答案:ACD
25.关于钢框架-支撑结构体系的特点,正确的有
A.属于双重抗侧力结构体系
B.钢框架部分是剪切结构
C.支撑部分是弯曲的结构
D.两者的并联会增加结构底部的层间位移
E.支撑边坡被破坏后,建筑物的基本安全将受到威胁
答案:ABC
26.影响保温材料系数的因素有。
A.材料的性质
B.表观密度和孔隙特征
C.温度和湿度
D.材料几何
E.热流方向
答案:ABCE
27.基坑土钉墙施工应遵循的原则。
A.同步支持
B.分层和分割
C.多层应用
D.限时关闭
E.严禁超挖
答案:BDE
27.基坑土钉墙施工应遵循的原则
A.同步支持
B.分层和分割
C.多层应用
限时关闭
E.严禁超挖
答案:BDE
28.模板工程设计的安全原则是指模板要有足够的
A.力量
B.实际
C.僵硬
D.经济
E.稳定性
答案:ACE
29.关于建筑幕墙防火、防雷结构技术要求,正确的是。
A.防火层支撑采用厚度不小于1.5m的铝板
B.防火密封胶应有法定检验机构的防火检验报告
C.同一幕墙玻璃单元不应穿过两个防火区
D.带有涂层的部件上的防雷连接不应损坏涂层
E.幕墙金属框架应与主体结构的防雷系统可靠连接
答案:BCE
30.关于测试见证和样品发送,有正确。
A.见证人员变更时,应办理书面变更手续
B.见证人员应填写见证记录
C.样品送检后,施工单位应通知见证人
D.当见证人与记录不符时,检测机构不得接受样品
E.检测机构在接收样品时应核实见证人员或见证记录
回答:ABDE
三、实际操作和案例分析题 各20分, 各30分)
案例分析
背景资料
某工程钢筋混凝土基础底板长120米,宽10米,厚2.0米。混凝土设计强度等级为P6C35,设计无后浇带。施工单位选择商品混合土进行浇筑。P6C35混凝土的设计配合比为1:1.7:2.8:0.46,水泥用量为400kg/m3。粉煤灰的渗透率为20%,中砂的实测含水量为4%,碎石的实测含水量为1.2%。采用跳仓法施工方案,按1/3长度和1/3宽度分别划分为9个浇筑区。墩区混凝土浇筑时间为3天,每个区域依次连续浇筑。同时根据规范要求设置测温点。
问题:
1.计算每立方米P6C3混凝土的水泥、中砂、碎石和水的用量。P6C35混凝土每立方米水泥、中砂、碎石、水、粉煤灰的消耗量是多少?
2.写出填充和浇注区域A、B、C和D的正确浇注顺序。

3.在答题卡上画出A-A段示意图,完成待布置的垂直测点位置。
4.写下施工现场混凝土浇筑常用的机械设备名称。
1.在设计配合比中,水泥、中砂、碎石和水的用量如下:
水泥的质量是400公斤
中砂质量:400×1.7=680kg
碎石质量:400×2.8=1120kg
水的质量是400×0.46 = 184公斤
砂的含水率为4%,碎石的含水率为1.2%。
施工配合比中水泥、中砂、碎石、水和粉煤灰的用量如下:
水泥用量为400×= 320公斤
砂量为400×1.768 = 707.2公斤
碎石量为400×2.856=1142.4
水的质量消耗量为400×0.3584=143.36
粉煤灰用量为400×20%=80

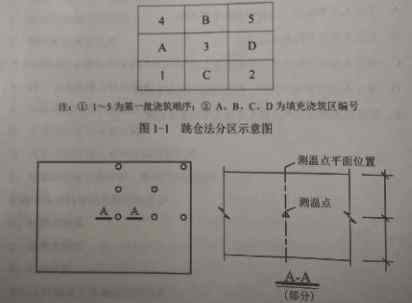

2.浇注顺序为C-A-D-B,按照1-2-3-4-5的顺序跳仓浇注。
3.布置五层测温点。
4.常用的机械设备包括:卧式混凝土运输设备手推车、电动翻斗车、混凝土搅拌车等。垂直运输设备主要包括井架等。泵送设备主要有汽车泵、固定泵、混凝土疑土分配器。
案例分析
背景资料
某新建办公楼工程地下二层,地上二十层,框架-剪力墙结构,建筑高度87m。
施工单位选择总承包商,通过公开招标签订施工合同。基坑深7.6m。

基础底板施工方案网络图:
基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案。经过相关审批和签署程序后,组织总承包商技术负责人等5名专家对专项方案进行专家论证。总监理工程师提出专家论证组织不当,需要整改。
施工结束后第33天,项目部对施工进度进行检查,实际施工进度在网络图中显示为实际进度前线,对进度滞后的工作采取了改进措施。
装修工程门窗分部过程验收时,项目部对塑料门窗安装等各分项工程进行了检查,验收合格;检查外窗气密性等安全和功能检测项目合格报告,外观质量符合要求。
问题:
1.指出基坑支护专项方案论证的不足,还有哪些单位要参加专家论证会?
2.在网络图中指出每个施工作业的流水节拍,如果流水节拍相乘,则计算每个施工作业的专业队伍数。
3.还有哪些监测检查方法?第33天写出实际进度检查结果。
4.门窗子分部工程包含哪些子项目?门窗工程中有哪些与安全和功能检测相关的项目?
1.不足:组织总承包商技术负责人等5名专家对专项方案进行论证。
正确做法:专家组成员人数应在5人以上,参与本项目建设的各方人员不得以专家身份参加专家论证。
背景资料
新建住宅工程建筑面积22000㎡,地下一层,地上十六层,抗震设防烈度为7度的框架-剪力墙结构。
施工前,由项目技术负责人组织建设单位项目部编制工程质量计划,报建设单位质量管理部门批准后实施。质量计划要求项目部在施工过程中建立质量管理记录体系,包括所用机械设备的管理记录、图纸和设计变更的收发记录、检查和整改评审记录、质量管理文件等记录。
240mm厚灰砂砖填充墙与主体结构连接施工要求如下:填充墙与柱的连接钢筋为2φ6@600),伸入墙内500mm填充墙下最后三皮砖空与结构梁之间的空隙,应在墙体砌筑7天后,用两侧对称的斜砌体填平。化学锚固连接钢筋φ6拉拔试验中,轴向拉伸无损承载力试验值设定为5.0kN,层的持荷时间为2min,期间试验结果满足相关要求,即判定试样合格。
该层防水层选用2mm厚的改性沥青防水卷材。摊铺顺序和方向应与屋面平行,上下两层不得相互垂直。
项目部在对卫生间装修工程电气分部进行专项检查时,发现施工人员将安装在卫生间内的金属管道、接触池、沐浴器、散热器等导线与等电位端子连接,局部等电位连接杆与各连接点采用单根铜导线串联,截面面积为2.5㎡。对此,监理工程师提出了整改要求。
问题:
1.指出项目质量计划编制、评审、批准和确认程序中的不足。在质量计划的应用中,施工单位还应建立哪些质量管理记录?
2.指出填充墙与主体结构连接构造要求的不足。并写出正确的方式。
3.屋面防水材料的铺装方式有哪些?屋面防水铺装的顺序和方向有什么要求?
4.纠正卫生间等电位连接的错误方式。
1.不足1:由项目技术负责人组织编制项目质量计划。
正确方式:由项目经理编制;
不足2:报建设单位质量管理部门批准后实施。
正确方法:应报企业有关管理部门批准,经发包人和监理人批准后实施。
质量管理记录还应包括:施工日记和专项施工记录;披露记录;在职培训记录和岗位资格证书。
2.不正确点1:填充墙与柱连接的钢筋为2φ6@600,伸入墙内500mm。
正确做法:在柱边设置间距不大于500m的2φ6钢筋,锚固长度在砌体中不小于1000mm。
不足二:填充墙下最后三皮砖空与结构梁之间的空隙,墙体砌筑7天后,两侧对称斜向铺设填充墙。
正确做法:填充墙梁下口最后3皮砖应在下墙砌筑14天后砌筑,从中间向两侧倾斜。
错误点3:;化学锚固连接钢筋φ6拉拔试验中,轴向拉伸无损承载力试验值设定为5.0kN,层的持荷时间为2min,期间试验结果满足相关要求,即判定试样合格。
正确方法:填充墙与承重墙、柱与梁的连接钢筋采用化学植筋连接时,应进行物理检查。拉拔试验中锚筋的拉伸无损承载力试验值应为6.0千牛..取样钢筋在检验值的作用下,母材应无裂纹,钢艇无滑动宏观裂纹现象;在保持负载2分钟的过程中,负载值应减少不超过5%。
3.铺装方式包括:冷粘结、热烘烤、自粘结、焊接、机械固定等。
铺装顺序和方向要求如下:①卷材防水层施工时,先进行细部构造处理,然后按屋面最低标高进行铺装;檐沟、天沟卷材施工时,宜顺檐沟、天沟方丫铺贴,搭接缝应沿流水方向。
4.截面积2.5m,截面积不应小于4m㎡;
黄色标签错误,应采用黄绿色标签;
如果单根铜导线错误,应使用多根铜导线;
背景资料
某施工单位通过招标方式承接某工程,双方就修改工程合同协议书达成一致意见,特殊合同条款和一般合同条款,并签订施工合同。确认包括投标函和中标通知书在内的合同文件应按照《施工合同》中规定的优先顺序进行解释。
施工合同包含工程价款的以下主要内容:
项目中价格5800万元,暂定金额580万元,主材比例60%;
工程预付款为工程造价的20%;
工程进度款逐月计算;
工程质量保修金的3%从每月工程进度款中扣除,保修期满后返还。
项目1-5月产值见表4
月
一个
2
三
四
五
完成产值
一百八十度
500
750
1000
1400
项目部的物资管理系统要求在标的物、价格、结算“特殊要求”等方面加强关键管理。材料采购合同。合同标的物的管理应包括材料的名称、花色、技术标准和质量要求。
项目部根据劳动力规划要求,如劳动力均衡实用、总人工日分析、人员数量及比例确定等,编制劳动力需求计划。它着眼于解决劳动力使用不均衡带来的困难,避免过多和过度需求高峰等太多问题。
施工单位对关键线路上的工艺内容提出修改,设计单位发出设计变更通知,导致工程停工10天。施工单位提出的索赔如下:
根据当地造价部门发布的工资标准,停止窝工的人工费为85万元;
停止起重机等机械减速的机组费为51000元;
索赔期限为10天。
问题
1.指出签约中的不足,在背景资料中写出五份合同文件的解释优先顺序。
2.计算项目预付款及扣分。三月、四月、五月的应付进度款和累计款分别是多少?
3.物资采购合同中有哪些关键管理条款?物资采购合同的主要内容有哪些?
4.建筑劳动力规划有什么要求?劳动力利用不均衡,还会出现什么问题?
5.处理设计变更的步骤是什么?施工单位的索赔是否有效?并说明理由。
1.不足:甲乙双方协商修改了合同协议书、专用条款和通用条款,签订了施工合同
正确做法:保持待签合同与招标文件和投标文件一致。相关法律法规规定合同、招标文件和投标文件的一致性符合法律法规的相关规定,否则合同无效并责令改正。这种一致性要求包括合同内容、合同范围、工期、成本、计价方式、质量要求等实质性内容。
五个文件的解释顺序为:合同协议书、中标通知书、投标函、专用合同条款、通用合同条款。
2.预付款为×20%=1044.00元。
扣分为:-1044/60%=3480.00
3月支付工程款750×0.97=727.50。
4月份,项目支付1000×0.97 = 970万元。
5月份已完成项目累计工程款为:180+500+750+1000+1400 = 3830万元>:扣分3480万元
因此,在5月份,预付款应该与保留金一起扣除。
那么5月份到期的工程款为1400-1400×3%-×60% = 1400-42-210 = 1148.00。
3、4、5三个月累计工程款为:727.5+970+1148 = 2845.5万元
1-5月累计进度款为×97%+2845.50 = 3505.1万元
3.物资采购合同管理要点包括:标的物、数量、包装、运输方式、价格、结算、违约责任特别条款。
标的物是供货合同的主要条款。供货合同的标的物主要包括购销物资的名称、品种、型号、规格、等级、花色、技术标准或质量要求。
4.劳动力的要求如下:保持芳香力的均衡使用。根据工程数量而定
量标准分析劳动力需求总人工日,确定生产工人、工程技术人员的数量和比例,以调整和组织现有人员,确保现场施工劳动力到位。准确计算工程量和工期。
背景资料
某高档住宅工程,建筑面积8000㎡,由3座塔楼组成,地下2层,地上28层,层高800mm,由A施工总承包承担。根据合同,该项目最终达到绿色建筑的二星级。
工程冬季开工,建设单位A项目部编制了冬季施工专项计划。根据当地资源和气候条件,采用综合蓄热法对混凝土楼板进行养护,提出了测温方案、温差控制、温降梯度和混凝土养护时间。
项目部制定了项目风险管理体系和应对负面风险的措施。规范风险管理程序的管理流程,包括风险识别和风险应对;保险公司的风险转移等措施已经制定,达到了应对负风险管理的目的。
施工过程中,施工人员应公开气割作业人员的安全操作,主要内容如下:气瓶应防晒;在地板上滚动时,气瓶应设置在不小于5m的距离,气瓶与明火的距离不应小于8m;操作点与可燃物之间的距离不得小于20m;钢瓶内的气体应该尽可能用完,以减少浪费。
在外墙挤塑板保温层施工过程中,项目部对保温板的固定和结构接缝的处理进行了隐蔽工程验收,并保留了相关记录和影像资料。
项目建成投入使用一年后,相关部门对项目绿色建筑进行了评估。根据评价体系各项指标的评价结果,各项指标的控制项均符合要求,评分项目得分均在42分以上。项目绿色建筑评价总分65分,评为二星级。
问题:
1.冬季施工的混凝土养护方法有哪些?楼板混凝土养护中温差控制、温降梯度、养护时间的控制指标有哪些?
2.项目风险管理程序有哪些?有哪些应对负面风险的措施?
3.指出施工员安全操作交底的不足,并写出正确的方法。
4.墙体节能工程隐蔽工程验收有哪些部分或内容?
5.绿色建筑运营评价指标体系中有哪些指标?有哪些不参与设计评估的指标?绿色建筑评价各等级总分标准是多少?
1.混凝土养护包括蓄热法、温室法、化学外加剂、加热、负温养护等方法。
混合土的中心温度与表面温度之差不应大于25℃,表面温度与大气温度之差不应大于20℃,温度梯度不应大于3℃/d,养护时间不应少于14天。
2.项目风险管理程序还应包括:风险评估和风险监控。
项目管理机构应对负面风险应采取以下措施:规避风险;风险降低,风检,自保。
3.不足:氧气瓶与乙炔瓶的距离不得小于5m;
气瓶与明火的距离不得小于8米
工作点与可燃物之间的距离不得小于20m
气瓶内的气体应尽可能用完,以减少浪费
正确做法:乙炔瓶与氧气瓶的存放距离不得小于2m,使用寸距不得小于5m;
气瓶与明火的距离至少为10m
作业现场与可燃物的距离不得小于30m
气瓶内的气体无法排出,留下残余压力或重量。
4.保温层附着的基层及其表面处理;锚;钢筋网铺设;墙体热桥。
位处理;预置保温板或预制保温墙板的板缝;现场喷涂或浇注有机保温材料的接口;密封绝缘材料的厚度;保温砌块填充墙。
5.绿色建筑评价指标体系由7个指标组成:节地与室外环境、节能与能源利用、节水与水资源利用、节材与材料资源利用、室内环境质量、施工管理与运营管理
设计评审时,未对施工管理和运营管理两项指标进行评审
绿色建筑等级为一星、二星、三星级时,对应总分分别为50分、60分、80分。
1.《2011年一级建造师试题 2019年一级建造师【建筑实务】真题及答案(完整版)》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《2011年一级建造师试题 2019年一级建造师【建筑实务】真题及答案(完整版)》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/yule/1759666.html
