如何做好屋面防水工程?看了这个例子,很清楚!本工程为住宅工程,屋面防水工程由三种SBS自粘聚合物改性沥青聚酯基体防水材料组成;C20细石混凝土保护层内设φ6 @ 150双向钢筋,厚度40。
屋面防水工艺及步骤
屋面防水工程详细论证
这是一次面对面的演示
▼
屋顶防水模型规划

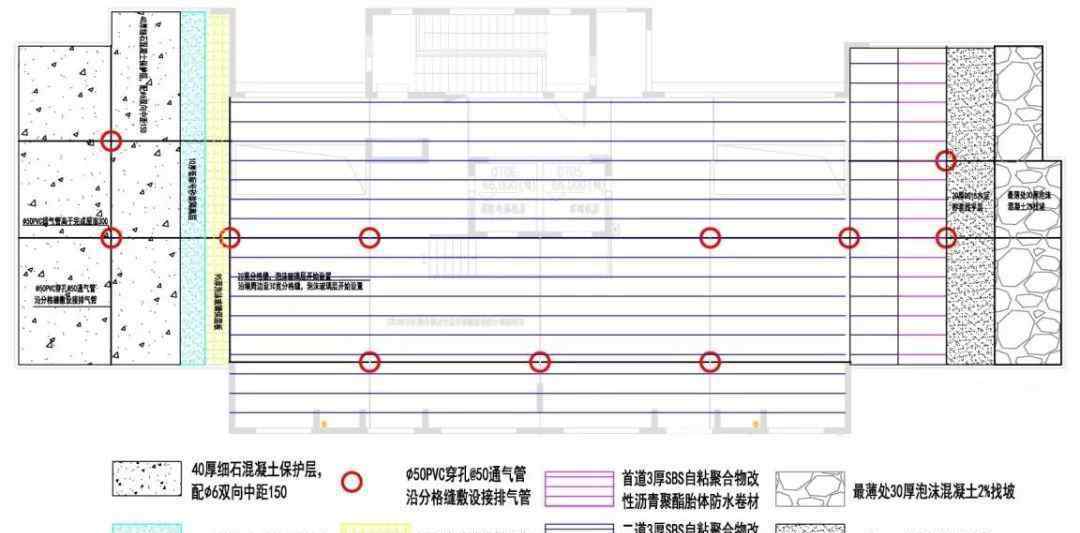

根据屋面工程实践确定样板施工方式和屋面排水坡度,绘制屋面规划示意图。该建筑总长度为33.56米,总宽度为13.34米。从北向南以2%的坡度排水,从东向西以1%的坡度排水。屋顶有4个排水口,其中北侧2个为侧排水口,南侧2个为下排水口。
屋顶规划示意图
屋顶排水坡示意图
材料进场,四方验收
进场材料应经甲方、监理、施工单位和供应商验收。
四方验收
材料库

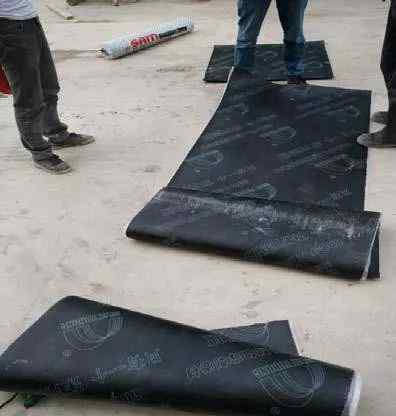

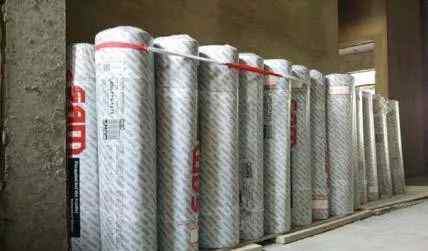

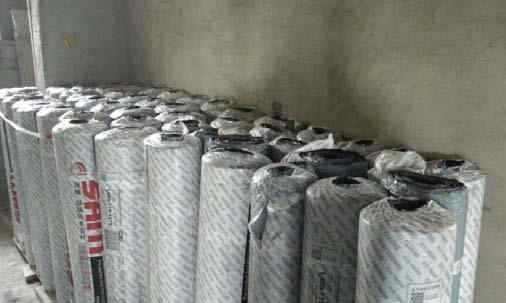

根据现场实际进度,按照不超过10000平方米为一个验收批次的原则,分为两个验收批次分别进行复检。防水卷材合理存放在每栋建筑顶层室内,阴凉通风,室温不高于40℃,有效避免雨淋和日晒,垂直堆放,高度不超过两层。
合理利用地面存储
材料取样
防水材料由甲方和监理在现场取样(3个长度为2000毫米的样品分别在末端截取2500毫米后沿纵向截取),并通过检验。
现场见证取样
人员方法
工人和施工队伍进入现场,首先进行三级教育和安全交底,合格后方可上岗。全面落实三级技术交底制度(图纸交底、方案交底、分项技术交底),召开施工班组防水技术质量标准交底专题会议。
施工过程
1-基础治疗

边坡施工前应清理基层,不得有建筑垃圾或其他杂物。
2-标志制作

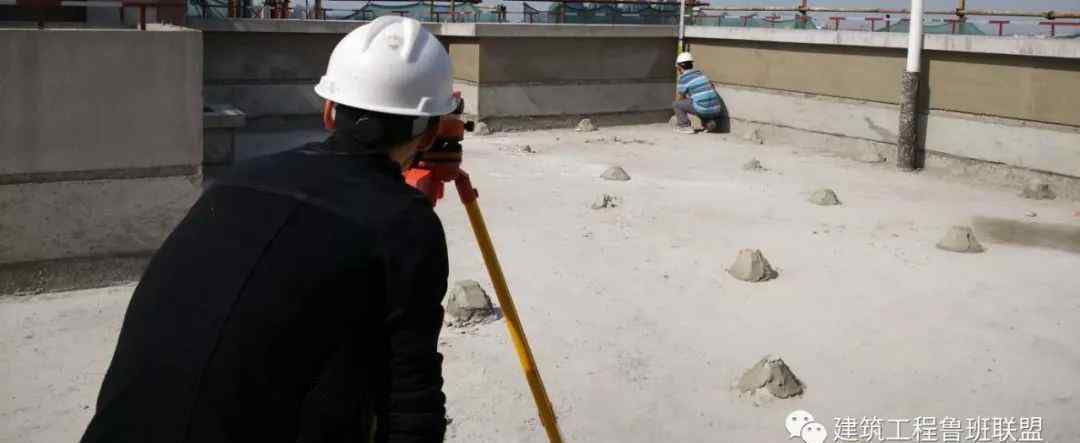

标记灰饼制作按图纸设计坡度制作,使用水准仪等工具严格施工,复核,允许偏差小于3 mm..
3-泡沫混凝土找坡

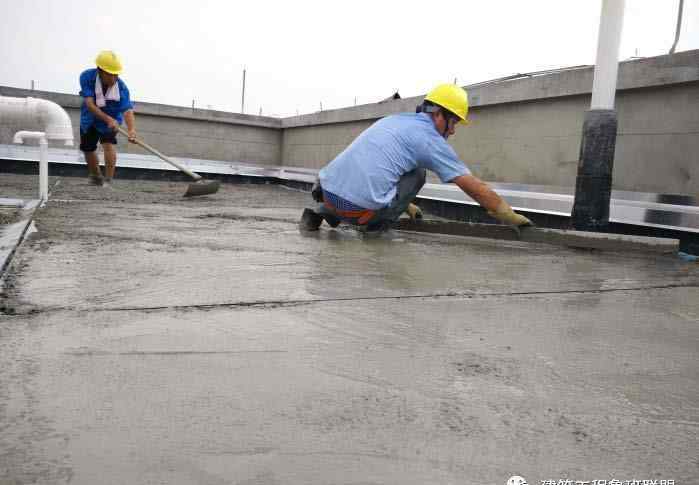

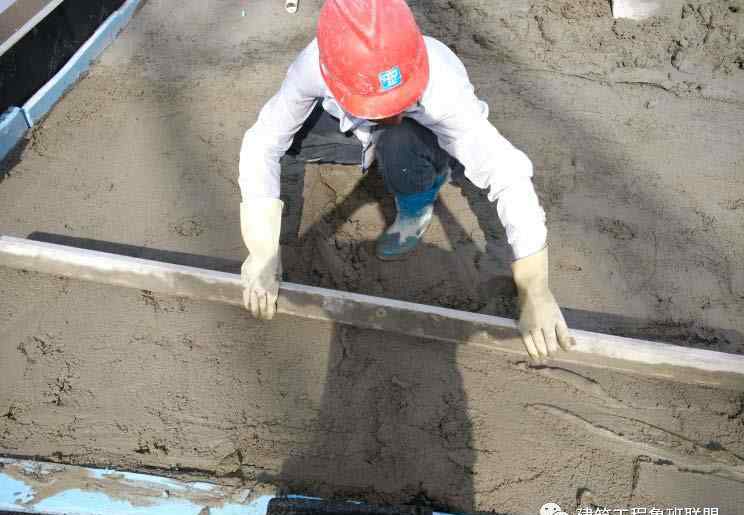

泡沫混凝土采用整体浇筑技术,分层施工,厚度超过100毫米。面层用3米长的塞尺找平,然后用铁板压光。纵坡2%,横坡1%。最薄处30厚,最高处180厚,坡度正确,表面平整,表面平整度允许偏差不大于7 mm。
4-找平层
找平层采用20厚1:3水泥砂浆。找平层应在浇筑后及时压实和封闭。一级机械和二级人工铁板封闭,无退化、起砂、起皮,表面平整度允许偏差不大于5mm。
5-详细的结构处理

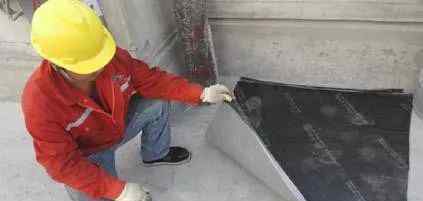

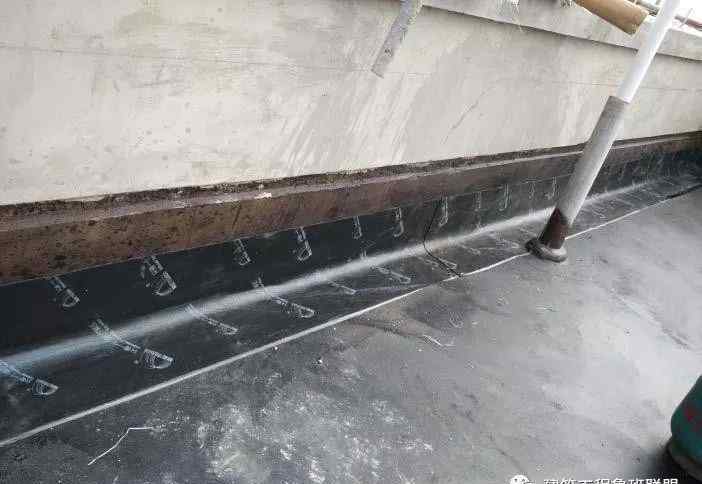

卷材防水层的基层与突出屋面结构的交接处,以及基层的转角处加工成半径不小于50毫米的弧形,并整齐光滑。

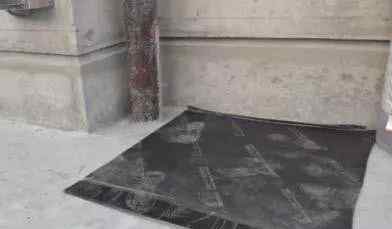

在与墙壁的连接处形成弧形

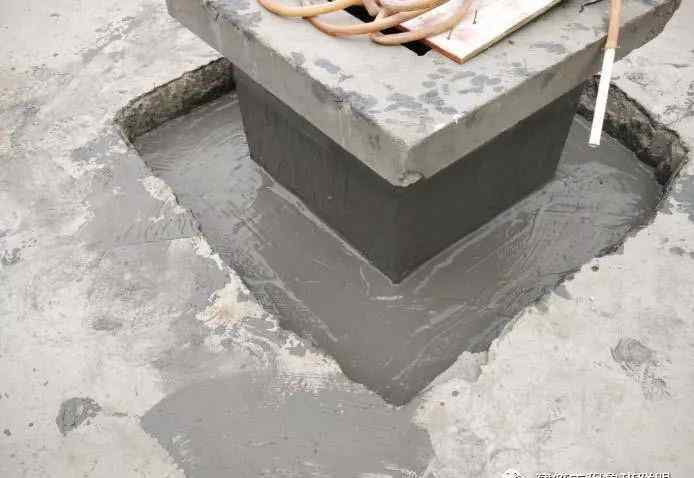

屋面管道根部圆弧的制作

6-加强烟道部件的处理

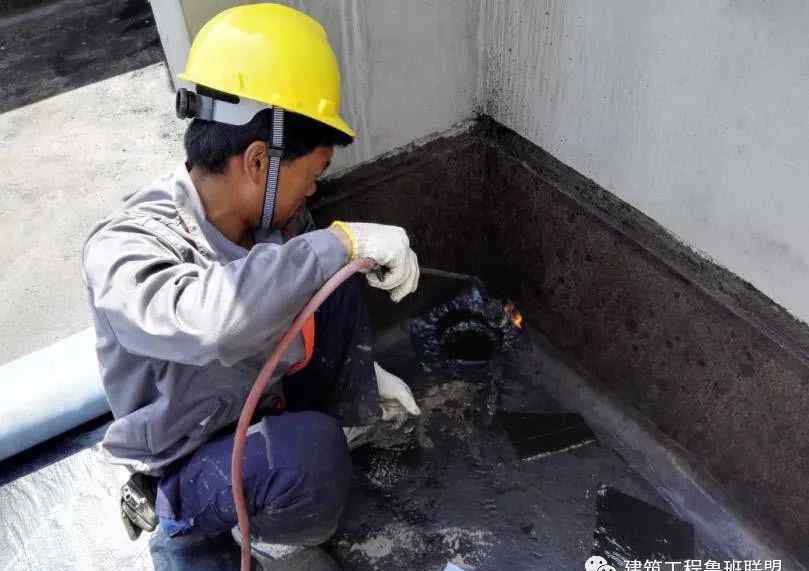

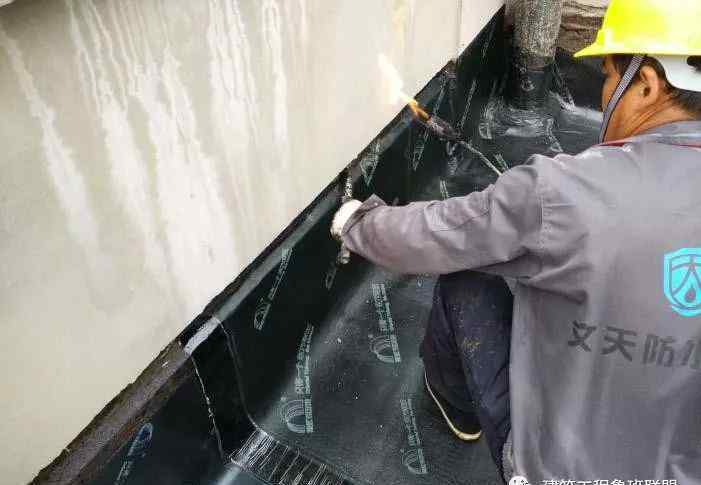

在烟道与屋面交界处,采用聚乙烯丙纶聚合物防水卷材和防水涂料作为基础防水加固处理。
聚乙烯聚丙烯聚合物防水卷材
烟道等区域的防水加固处理

7-结构的保水试验

基础处理完成后,及时做灌水试验,水深50mm以上,灌水48小时。
8-渗水处理
充水试验后发现有两个渗水点。在板下及时灌浆,并在板内添加聚乙烯聚丙烯聚合物防水卷材和防水涂料后,进行该范围内的充水试验,达到无渗水现象。

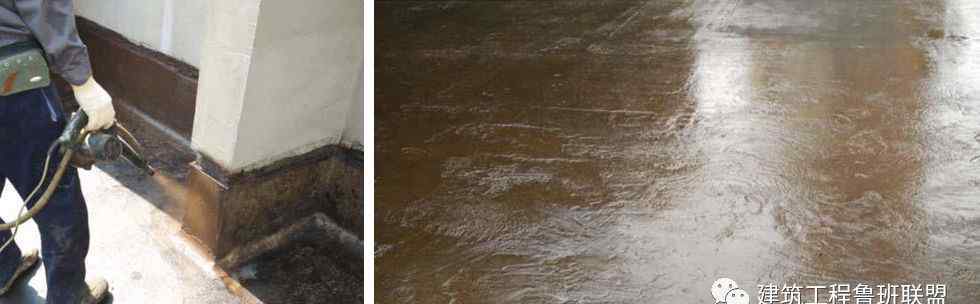

9-冷基油画
防水层铺设前,在基层上均匀涂上冷底油,并均匀喷洒,不得漏底和堆积。
10-附加层材料切割

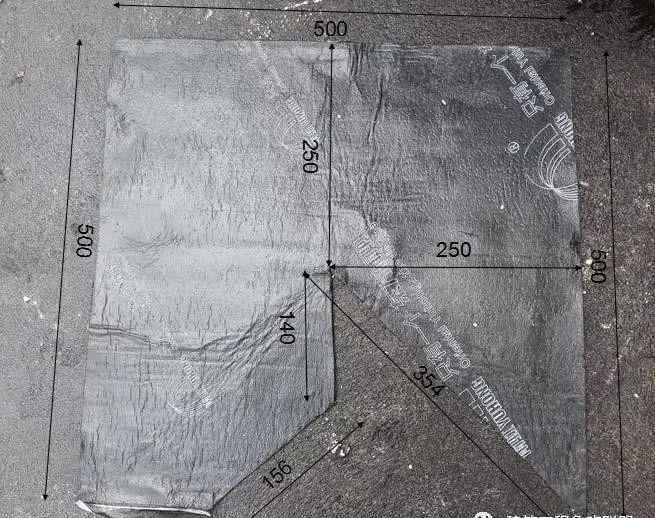

管理人员演示并指导阴阳角附加层的切卷。

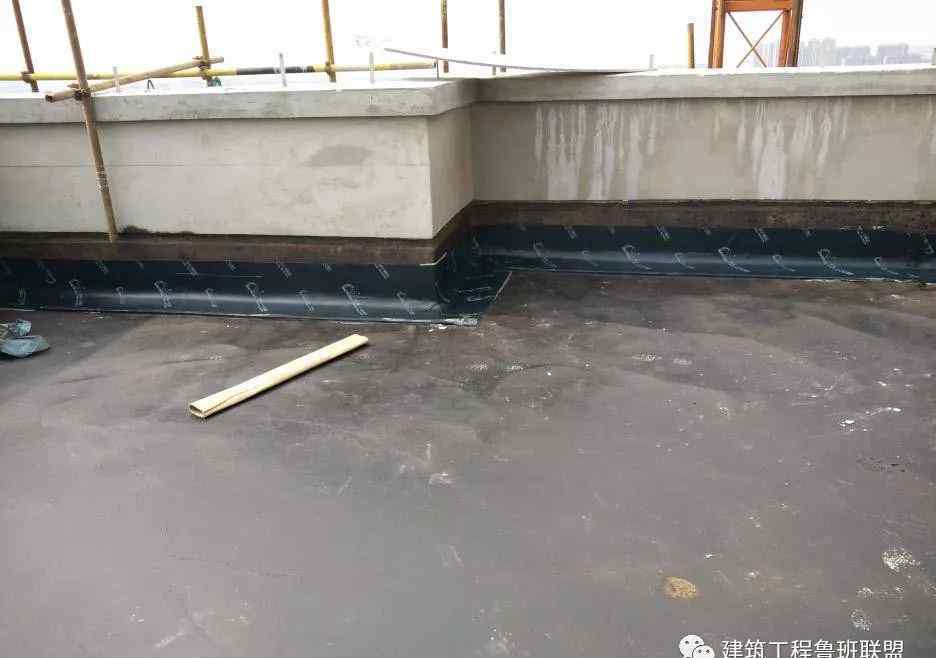

线圈必须在模板上切割
11-附加层结构
12-阴阳角施工
阴阳角部位应严格按照规范和质量技术交底施工。
材料切割
完全效果
14-水落口
防水层和附加层进入水落口处不应小于50毫米,并粘贴牢固。
下排水雨水出口
侧排雨水出口
15-屋顶管道的详细处理

屋顶管16圈金属抱箍封头
17-第一卷预热处理

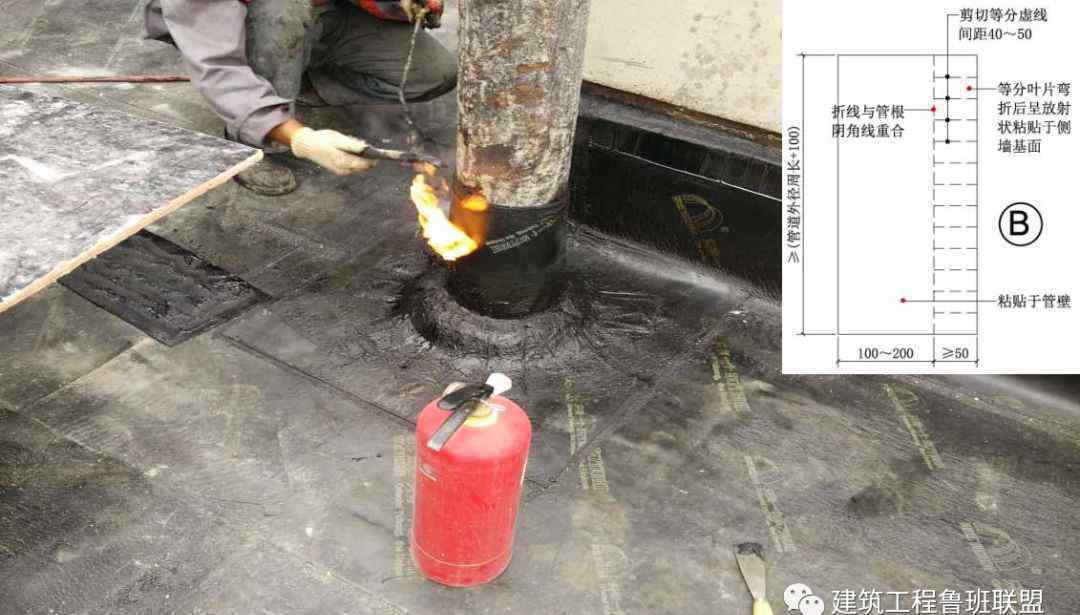

火焰加热角度为30 ~ 45度
18-第一个线圈结构

经检测,基层含水率小于9%(用1㎡的卷材覆盖找平层,摊平3小时,卷材与基层接触面用手掀起后不打水印)。大规模施工后,卷材搭接缝向下游方向铺设,搭接缝用弹线控制。
静置3小时
检查是否没有水印
19-第二线圈结构

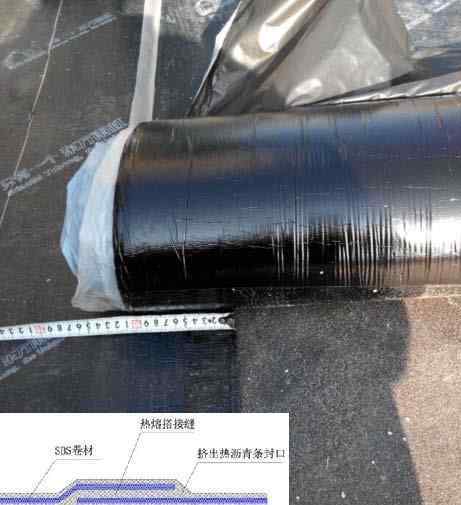

上下线圈平行铺设。第二线圈和第一线圈之间的搭接宽度不小于线圈宽度的三分之一。相邻两个卷材的搭接大于500,卷材搭接向下游方向铺设。
20圈搭接

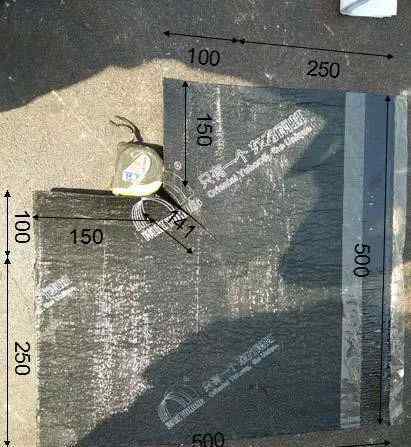

防水材料的搭接应符合规范要求,不小于8厘米。
21-栏杆
22-女儿墙镀锌防水金属卷边封头
23-阳角表层强化
阳角是防水层最容易损坏的部位,容易渗漏,所以面层要加强。

24-无动力发动机罩

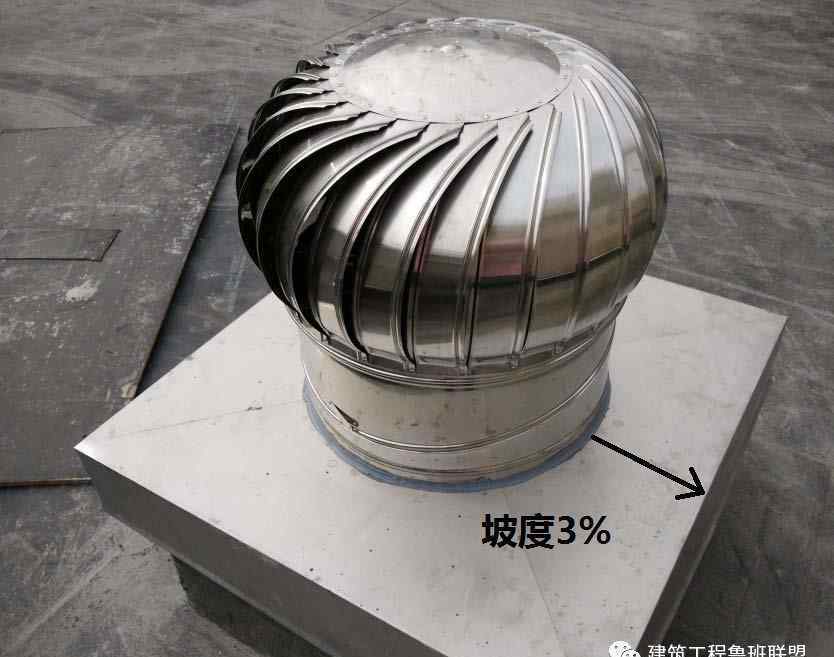

改进了无动力罩的安装方式,采用整体罩底,自然坡度大于3%。封闭式安装,减少泄漏。
成品不锈钢整体盖板
25-保水试验
卷材施工完成后,做48小时注水试验。充水深度50 ~ 80 mm,未发现渗水现象。
26-三方接受
由业主、监理和施工单位三方共同对屋面防水层进行专项验收,一次性验收合格。
绝缘层和保护层
泡沫玻璃保温板和砂浆保温层

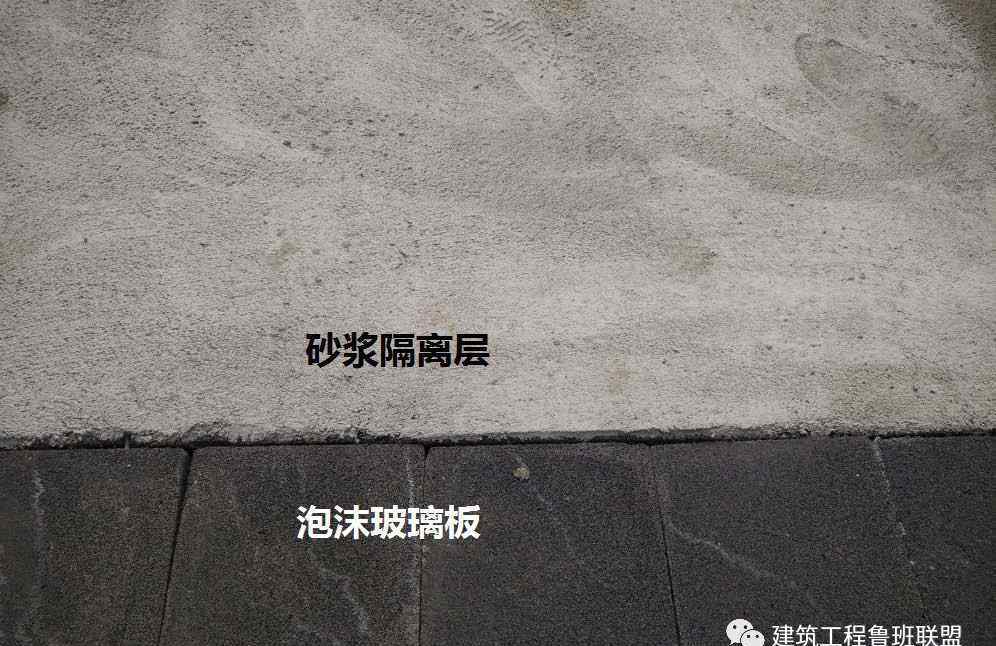

保温层采用300×300×95泡沫玻璃板,表层为10厚低等级砂浆隔离层。

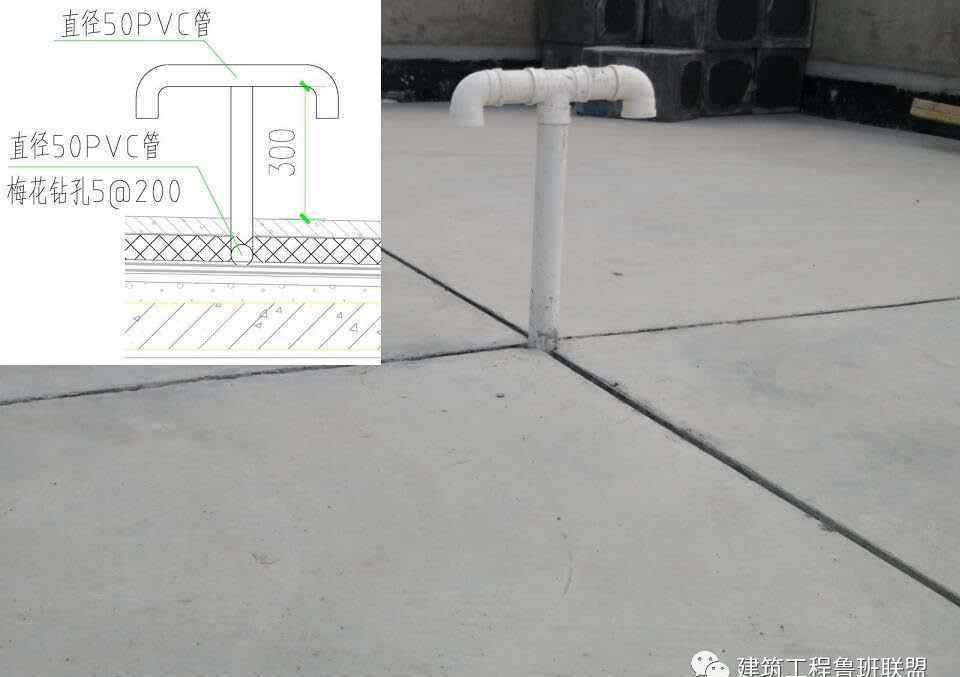

设置通风管
保护层钢筋的安装

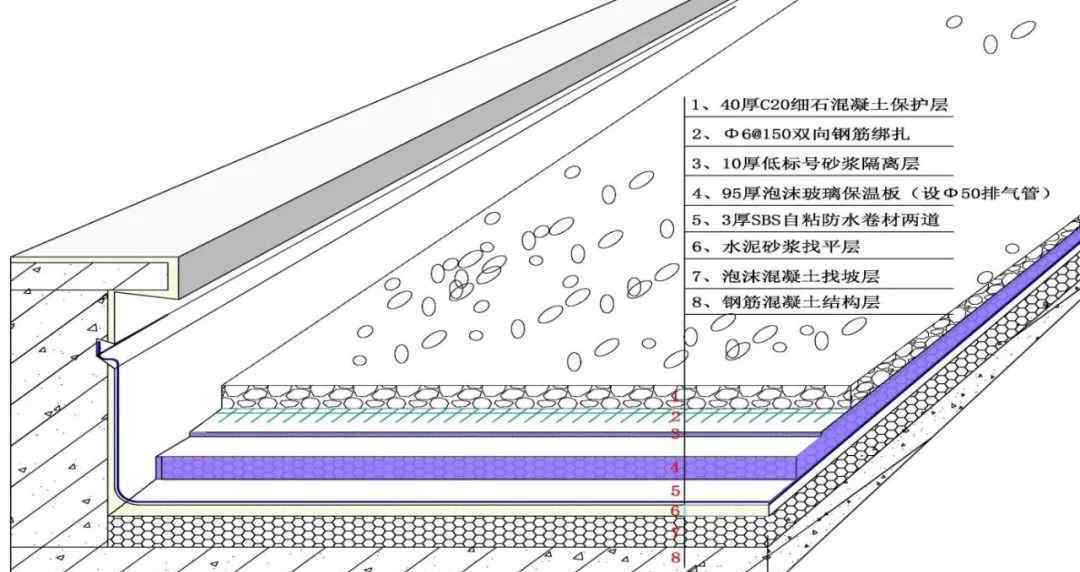

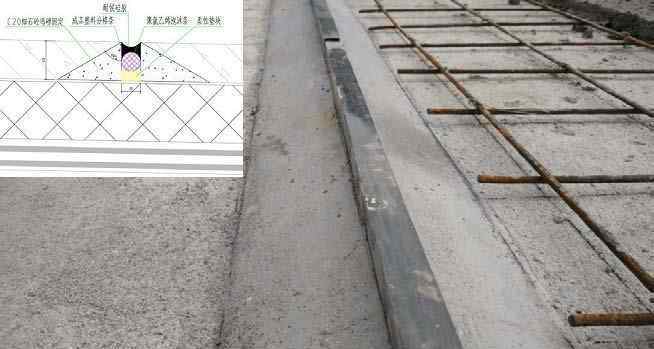

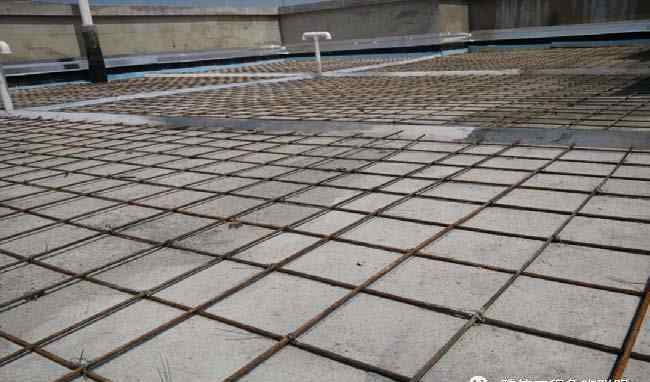

屋面为40厚C20细石混凝土防水保护层,中上部为φ 6 @ 150双向钢筋,配20厚钢筋垫块,绑扎规格和间距正确。
防水混凝土保护层

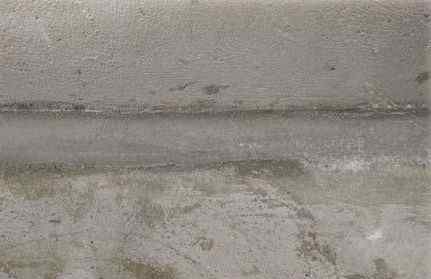

分离缝

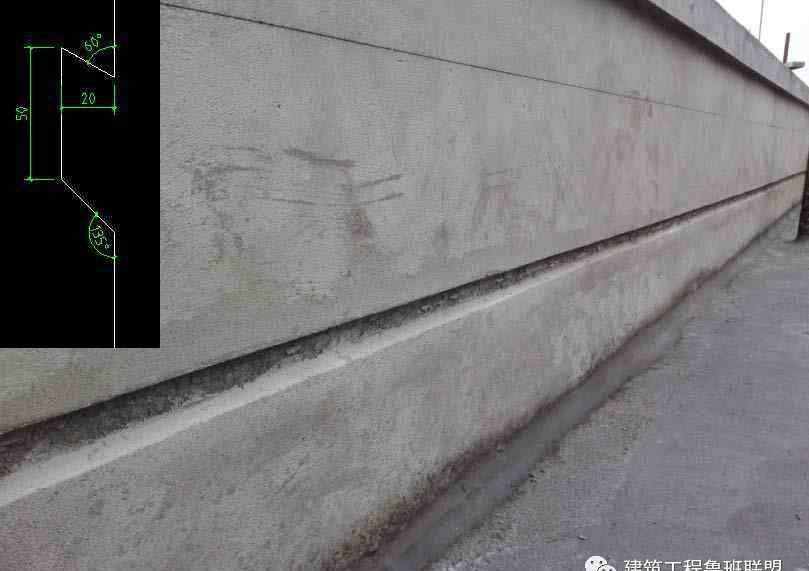

严格按照图纸和规范要求,设置保护层分格缝,分格缝间距不大于6m,缝宽为20mm。采用20×40成品塑料框筋,C20细石混凝土60度角固定(下弹线控制坡度,上带线控制直线度)。定型前用塑料盖板保护,女儿墙侧缝宽30mm。在框架接缝处填充柔性硅胶。
1.《屋面防水工程 屋面防水工程超详细示范,简直是手把手演示!》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《屋面防水工程 屋面防水工程超详细示范,简直是手把手演示!》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guonei/1379462.html
