2011年二级建造师水利水电真题

  一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)

  1.堤防工程的级别根据工程的( )确定。

  A.规模 B等别 C保护对象 D防洪标准

  2.快硬硅酸盐水泥的抗压强度等级以( )d龄期强度来表示。

  A 3 B 7 C 14 D 28

  3.国家( )等水准测量是普通水准测量。

  A 一、二 B 二、三 C 三、四 D二、三、四

  4.含碳量为0.5%的钢属于( )碳钢。

  A 低 B 中 C 高 D超高

  5.水利水电工程施工中,按岩石坚固系数的大小将岩石分为( )级。

  A 6 B 10 C 12 D16

  6.帷幕灌浆施工过程中,控制浆液浓度变化的原则是( )

  A 先浓后稀 B 先稀后浓 C 先稀后浓再稀 D 先浓后稀再浓

  7.均质土坝土料压实的现场施工质量采用( )控制。

  A相对密度 B 饱和密度 C 堆积密度 D 干密度

  8.根据《水利水电工程施工通用安全技术规程》(SL398-2007)水利水电现场的噪声作业至少每( )测定一次A声段。

  A 周 B 旬 C 月 D 季度

  9.旋转电机着火时,宜采用( )灭火。

  A 二氧化碳灭火器 B 干粉灭火器 C 泡沫灭火器 D 砂子

  10.根据《水利工程建设程序管理规定》(水建1998 16号),水利工程建设项目生产准备阶段的工作应由( )完成。

  A 项目主管部门 B 项目法人 C 运行管理单位 D 施工单位

  11.根据水利部《水库大坝安全鉴定办法》(水建管[2003] 271号),水库大坝首次安全鉴定应在竣工验收后( )年内进行。

  A 1 B 3 C 5 D10

  12.低温季节混凝土施工时,提高混凝土拌合料温度不能直接加热( )

  A 砂 B 水 C 石子 D 水泥

  13.水利工程建筑及安装工程费用中,高空作业安全保险费属于( )

  A 直接费 B 间接费 C 现场经费 D 其他直接费

  14.根据《水利工程质量监督管理规定》(水建 [1997] 339号),水利工程建设项目的质量监督期到( )截止。

  A 合同工程完工 B 颁发合同工程完工证书

  C 工程竣工验收 D 竣工验收委员会同意工程交付使用

  15.水利水电工程施工质量检验的见证取样资料应由( )制备。

  A 施工单位 B 监理单位 C 项目法人 D 质量监督机构

  16.根据《水利水电建设工程验收规程》(SL223-2008),水利工程竣工验收应在工程建设项目全部完成并满足一定运行条件后( )年内进行。

  A 1 B 2 C 3 D 5

  17.组织水力发电工程竣工验收的单位或部门是( )

  A 项目法人 B 项目审批部门

  C 水行政主管部门 D 电网经营管理单位

  18.《水利工程建设监理单位资质管理办法》(水利部令第29号),水利工程建设监理单位资质分为下列4个专业,其中监理资质暂不分级的是( )

  A.水利工程施工 B.水利工程建设环境保护

  C.水土保持施工 C.机电及金属结构设备制造

  19.《水土保持法》(2011年颁布)规定,水土保持方案实施过程中,水土保持措施需作重大变更的,应经( )批准。

  A.方案编制单位 B.建设单位

  C.原审批机关 C.监理单位

  20.根据《水利水电工程施工组织设计规范》(SL303-2004),4级土围堰的边坡稳定安全系数应不小于( )。

  A.1.0 B.1.05

  C.1.1 D.1.2

  二、案例分析题(共4题,每题20分)

  (一)

  背景资料

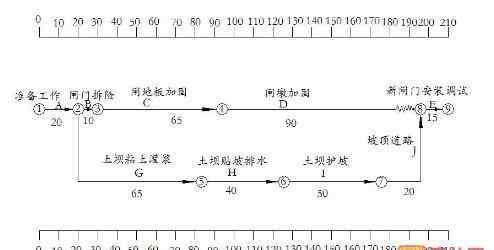

  某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2土坝粘土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)

  施工中发生了如下事件:

  事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。

  事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。

  事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。

  事件4:D工作的进度情况如下表:

  问题:

  1.指出计划工期和关键线路,指出A工作和C工作的总时差。

  2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。

  3.根据事件4,计算D工作在第60天末,计划应完成的累积工作量(万元),实际已完成的累积工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。

  4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人向发包人提出多少天的延期要求。

  (二)

  背景资料

  某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:

  水库大坝施工采用全段围堰法导流。相关工作内容有:1截流2 围堰填筑 3围堰拆除4导流隧洞开挖5 下闸蓄水 6基坑排水 7坝体填筑。岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破线路的康铜桥丝电管的电阻极差不超过0.5Ω;起爆电源开关钥匙有每天负责爆破作业的班组长轮流保管。

  施工过程中发生如下事件:

  事件1:某天装药作业时因现场阴暗,爆破作业班长亲自控线接电安装照明设施,照明灯置于距爆破作业10m处,作业中发生安全事故,造成1人死亡,2人受伤。

  事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。

  事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。

  问题:

  1. 指出施工方案1中1—7工作的合理施工顺序。

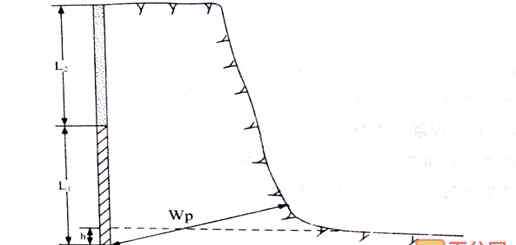

  2. 指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。

  3. 改正事件1中的错误做法;根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级;事故发生后,项目法人还应向哪个部门报告。

  4. 判断事件2的基坑险情类型,指出其抢护原则。

  (三)

  背景资料

  某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体招标。某投标人递交的招标文件部分内容如下:

  1.招标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。

  2.施工组织设计采用80m3/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。

  3.拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、、安全管理人员属于分包单位人员的证明材料。

  该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:

  1.完成的项目有:

  ①5km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清楚及其他辅助工程。

  2.完成的工程量(或费用)情况如下:

  河道疏浚工程量按示意图计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。

  问题:

  1.根据背景资料,指出该投标文件的组成文件中其他两项文件名称。

  2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?

  3.排水渠清理分包中,分包人须提供项目负责人等有关人员属于本单位人员的证明材料有哪些?

  4.根据背景资料,施工期第1月可以计量和支付的项目有哪些?施工辅助工程中,其他辅助工程包括哪些内容?

  5.若80m/h挖泥船单价为12元/m,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。

  (四)

  背景资料

  某省曹山湖堤防退建工程为3级,新建堤防填筑土料为粘性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56g/cm3。该工程项目划分为一个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段,第Ⅱ标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m3;其中编号为CS—Ⅱ—016的单元工程桩号为CS10+000~CS10+100,高程为▽18.5m~▽18.75m,宽度为40m,土方填筑量为1000m3.

  施工过程中发生了如下事件:

  事件1:施工单位当年12月进场,当地气温在-5℃左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。

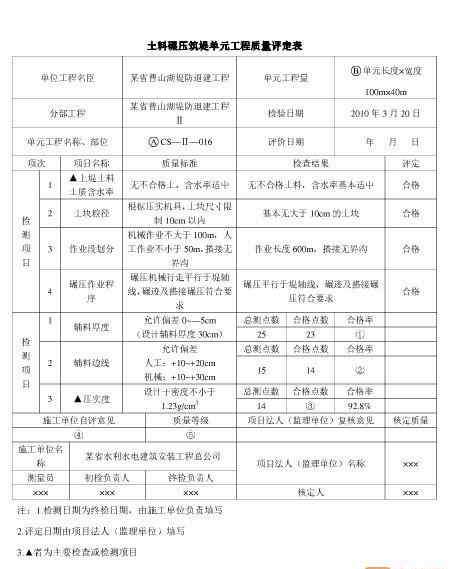

  事件2:施工单位按照《堤防工程施工质量评定与验收规程(试行)》(SL239-1999)的规定,对CS—Ⅱ—016单元工程质量进行了检查和检测,相关结果填于表1中。

  事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL176-2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程质量所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程个重要隐蔽单体工程质量优良率为86.6%,且未发送过质量事故。经事故单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。

  事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工程组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机构等单位的代表及上述单位的3名特邀专家组成。

  问题:

  1. 根据时间1,结合本规程施工条件,施工单位在堤基处理方面的质量控制要求有哪些?

  2. 改正表1中A、B、两项内容填写的不妥之处。

  3. 根据事件2,支出表1中①~⑤项所代表的数据和内容。

  4. 根据事件3,分析支出该分部质量结论在哪些方面不符合优良等级标准;支出该分部工程质量评定组织的不妥之处。

  5. 根据事件4,指出该单位工程验收工作组组成方面的不妥之处。
