这两年,越来越多的朋友回村建别墅,我也是广大建户之一。回顾过去一年的建设过程,有许多经验教训。今天,我想和你分享我的建筑过程。
2017年是选择的一年。那时候我已经是两个孩子的父亲了。我在建房和买房之间犹豫了一下,最后决定买房。但计划变化并不快,市区房价从2016年的6700左右飙升至2017年的12000多。
买房成了不可能的选择,于是决定回老家盖房子。让自己有一定的老年,回到根源...
我和哥哥在老家有两处宅基地,十几年前村里批的。当时批宅基地相对容易,现在基本不批了。由于我和弟弟都在工作单位附近有房子(弟弟在市区买的房子,我在老家镇工作),村里的宅基地一直闲置着。

我的家乡北距城市约15公里,南距城市20公里,东距大海15公里。高铁所在的地方有省道、国道、城镇,交通很便利,位置也挺好的。我盖房子的宅基地就在老房子前面。小时候还是芦苇,后来改成小鱼塘,后来打算用来盖房子。

这种类型的户型在村里比较流行,新建的房子几乎都是这种风格,所以我也参考了这个户型的外观。

室内布置图都是手绘的。

十年前的宅基地曾经是土填的,现在也变成这样了,不过还是有点低洼。前年又填了一次土,填两次土要5万左右。

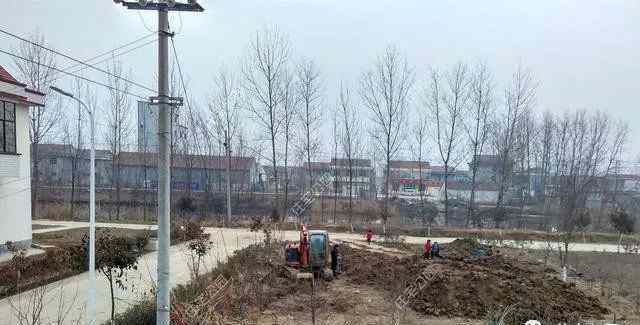

2017年3月开始准备回老家盖房子。盖房子的手续花了很长时间。七八月份比较热,不适合盖房子。于是8月份就把地基整平了,9月中旬我联系了施工队开始施工。
这个宅基地东西长32米,南北长30米,一分为二。一半属于我家,另一半属于邻居家。我们两家同时盖房子,施工队却在分头找。

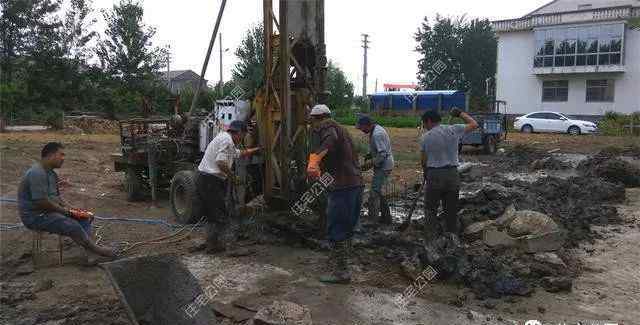

基础采用水桩打入,人工加材料3万多元。管桩也考虑过,但已知降低管桩大概要5万元左右。因为这个水桩是邻居用来盖房的,效果也不错,所以最后没有选管桩。
老一辈告诉我,解放前我们不修下游的潮汐门,属于海水倒灌区,在此之前属于沙滩。所以水桩只打6米,因为打在5米的砂层上,打深一点没有意义。砂层破了就是淤泥层,但是不好。
从圈梁开始,我家是20号钢筋,邻居家是16号钢筋,省了6700块。
购买的建筑材料。
现浇圈梁施工。
变成了三车沙子,两车石头。车9平方,售价1300元一辆,一个月后涨到1800元一辆!水泥用量425365元/吨,增加18吨。一个月后,每吨水泥量增加了100多元。
后来用325水泥砌墙,425水泥因为价格太高再也不用了。钢筋3600元一吨,一个月后涨到4300元左右,地面圈梁钢筋约15000元。
2017年建材涨价我深有体会!
完成环梁后,接连下了几次雨。这时候国庆结束了,但是回填土是不可能的。由于下雨,汽车进不去,工期推迟了几天。
天气转晴,开始回填土。
等土回填平整,就10月下旬了。
开始砌墙。这时天气开始转凉,让我感觉到时间的紧迫。要想完成年前的主要工作,必须加快进度!
吃亏就吃亏,因为我没有盖房子的经验,很多材料都不是提前订的。2017年上半年,提前下单可以省钱。2017年下半年,不可能提前下单。钢筋水泥红砖沙石一天定价,不能再订了,只好硬着头皮!
除基础混凝土自拌外,一、二层均采用商品搅拌。一楼现浇商户混340元,二楼商户混380元,总造价118平米,约4万元。这时候钢筋也涨到了4300元一吨,两层钢筋大概要4万左右。后来造墙用了325水泥,每吨360元左右,用了30吨。2016年325水泥200元出头。
上半年每块红砖不到0.5元。我盖房子的时候已经是0.57元,后来涨到0.67元。只是到了12月份价格才下降。整个房子用了5万多块红砖,每块平均价格超过0.6元,大概花了3.5万。
当时是12月中旬,两层楼现浇,气温已经降到了0度。不,用的是草帘。混凝土冬季施工时,保温措施一定要做好,不能马虎,否则会成为豆腐渣工程。
主要是10月份工期延误了,不然可以省很多钱。2017年上半年大家都在观望,因为材料成本比较高,2017年下半年盖房子的人都不耐烦了。原因是2018年以后更难批建,所以2018年建房的人比2017年多。
终于在2017年12月31日封顶,主体完工!
因为温度的原因,项目已经告一段落。直到温度上升到0度以上,我们才能继续工作。
到2018年正月初九,气温明显上升,内外墙开始粉刷。
下面继续说材料的价格。砂石价格维持在1800元每车,2016年700元每车6元左右。325水泥价格跌了一点,320元一吨左右,200元才2016年初。
钢筋已经从2017年的4400元左右降到2018年初的3700元左右,2015~2016年钢筋最便宜的时候还不到2000元。
砖石墙。
安装门窗。
外墙抹灰。
已经是春天了,树都发芽了。
内外墙刷了一个多月。
现在是2018年5月中旬,施工队今年住的比较多;我们家去隔壁家上班才接,只好等着。
大楼后面是老房子。这个老房子我家有四个房间,剩下的五个房间是邻居的。老房子建于1987年,见证了过去30年农村生活的变化。现在村里的路都硬化了,不再是以前的泥路了。
从老房子看新房子。
2018年,村里会有新的规划,在村的西侧再修一条路,以后去市区和县城会更方便。
建筑面积:主楼470平方米,副楼加车库约40平方米,总面积500多平方米。
人工费:人工费180元一平米(围墙门楼另算),人工费10万左右。
材料费:钢筋5.8万,商品混凝土4.5万,多孔砖3.5万,水泥2万,砂石2.5万。
基础打桩30000元,水泥砖5000元,回填土5000元(十年前填土50000元不算),门座钢筋预制板4000元,水电管道5000元,水电劳务3000元,瓷砖3000元,100大梁(落叶松)7000元。
木工、瓦工、螺纹钢工人有时需要自己做饭,要3000元。
这栋房子的总造价是35万,这只是一个空白。
2016年房子没建好的时候,我问了叔叔和叔叔一个预算。当时说28万或者9万就够了。但是材料成本暴涨,现在已经花了35万。可见农村建房还是要趁早!
不仅成本上升,连政策也一直在变。也许它不会在什么时候建成,你不觉得吗?
1.《农村5一7万盖房图片 晒家丨江苏杨先生亲述农村建房经历,晚1年盖房贵7万,35万才是毛坯价?》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《农村5一7万盖房图片 晒家丨江苏杨先生亲述农村建房经历,晚1年盖房贵7万,35万才是毛坯价?》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/keji/654157.html
