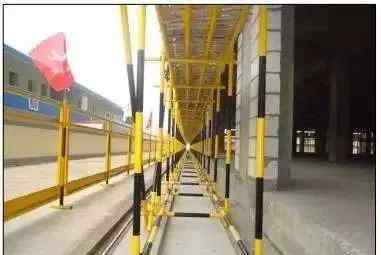

1.脚手架外观
踢脚板的标准化
这两个部分被折叠成各10毫米

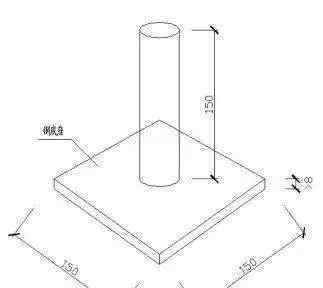

踢脚板定型三维效果图
2.手持件的选择(钢网、钢网和折叠钢板)
钢丝网
钢丝网
折叠钢板
3.外部框架安装的高度要求
施工单位应组织召开专家论证会,搭设高度50m及以上的落地式钢管脚手架、架体高度20m及以上的悬挑脚手架、提升高度150m及以上的附着式整体分段提升脚手架专项方案。实施施工总承包,由施工总承包单位组织召开专家论证会议。
4.落地脚架底部要求
1.脚手架基础应平整、夯实,混凝土应硬化,立杆应放置在金属底座上。
2.立杆基础外侧应设置一条横截面不小于200mmx200mm的排水沟。排水沟内侧与立杆的距离不应小于500mm,外侧800mm范围内采用混凝土硬化。
3、楼层脚手架必须设置纵向和横向扫地杆。纵向扫地杆应采用直角扣件固定在距基底上皮不大于200mm的立杆上,横向扫地杆也应采用直角扣件固定在靠近纵向扫地杆底部的立杆上。

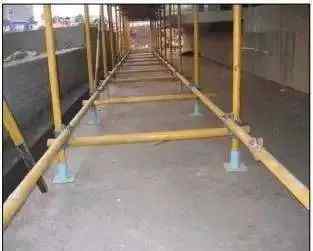

落地脚架底部
钢基法
落地脚架要求

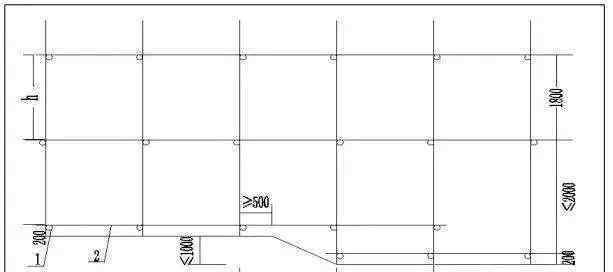

纵向和横向扫地杆结构
1-水平扫地杆;2-纵向扫地杆
当脚手架立杆基础不在同一高度时,高处的垂直扫地杆必须向低处延伸两跨,并用立杆固定,高度差不应小于1m。边坡上方立杆轴线至边坡的距离不应小于500mm。
5.悬臂架底部

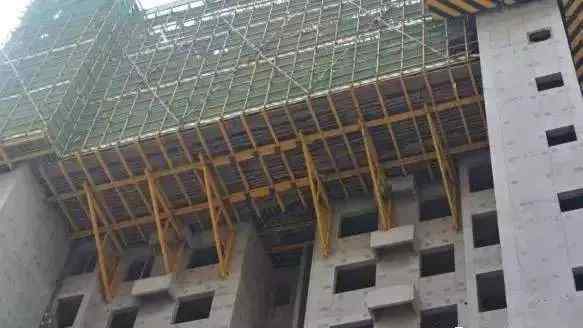

a、悬挑脚手架的挑梁应采用双向对称的型钢,钢梁的截面高度不应小于160 mm,型钢间距应均匀布置,延伸长度一致,悬挑外口应控制在同一水平。
建议使用钢板形密封设施进行底部密封。
美化底部:工字钢、钢管、方木、模板全部刷黄漆。

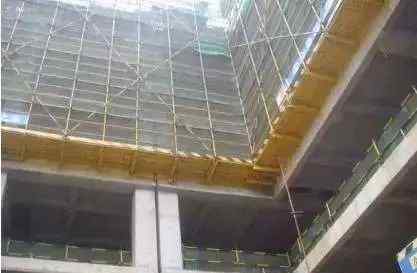

悬臂框架底部
b、建筑物的大转角、楼梯等特殊部位应设置型钢底座,禁止出现立杆吊空现象。
c、底部外侧隔离保护必须到位,封闭模板刷黄色和黑色油漆,工字钢刷黄色油漆。

d、悬挑脚手架悬挑过长,无法使用标准化三角支撑
6.优卡练习
注意:D是钢丝绳的直径
每根钢悬臂梁的外端设有钢丝绳和与建筑结构上层的斜结。钢丝绳夹不得少于3个,型号应与钢丝绳相匹配。鞍座面向主受力侧,U型圈在副受力绳侧,方向相同。(附绳卡布局)
7.可拆卸钢丝绳拉环

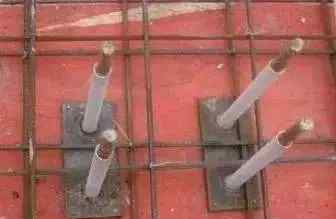

绑扎墙柱或梁时,在预定位置预埋聚氯乙烯套管。拆模后,用专用穿墙螺栓拉环穿过套管。外侧为钢圈,内层用钢板和双螺母固定,然后用卡环将钢丝绳与钢圈有效连接。
经济效益:穿墙螺栓拉环可重复使用,提高材料利用率,降低材料使用费。
安全分析:钢丝绳不与墙壁直接接触,避免摩擦造成安全隐患。
8.可拆卸工字钢压板
a、工字钢锚具采用螺栓焊接在地板上,螺栓直径≥18毫米或更高。
b、压板尺寸不小于100mm(宽)X10mm(厚),带两个螺栓;
c、预埋地板应刷脱模剂,螺丝用聚氯乙烯管和透明胶带固定,便于日后拆除。
声明:本文来源于EHS百科,版权归原作者所有。如有侵权,请联系删除!
1.《脚手架搭设 八条实用的脚手架搭设方法,值得一看!》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《脚手架搭设 八条实用的脚手架搭设方法,值得一看!》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/shehui/704456.html
