外墙保温所用的材料
(一)粘接剂
(二)苯板
(三)防火岩棉
防火隔离带采用A级防火岩棉。厚度同外墙保温厚度。
水平防火隔离带:60M~100M每层设置,24~60M每2层设置,0~24M每3层设置
(四)抹面胶浆、耐碱玻纤网格布
1、抹面砂浆
2、玻纤网格布采用160g/m2。

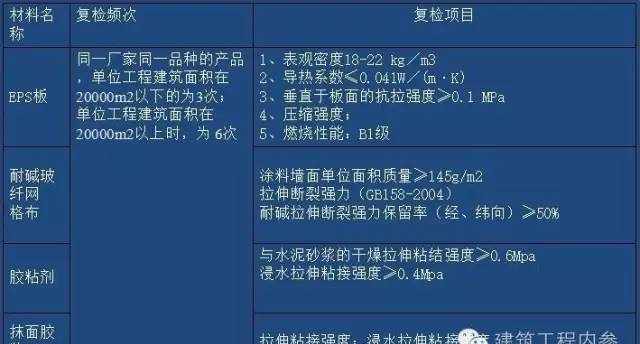

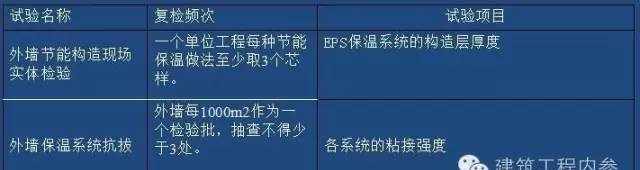

外墙保温所用的材料的现场复检及功能性试验
外墙保温施工工序
外墙保温施工作业前置工序
1. 外墙抹灰已完成并已干燥,养护时间为5~7天,并保证抹灰后的外墙面平整度和垂直度达到中级抹灰标准(4mm/2m)。不得产生开裂、空鼓、起砂等现象。

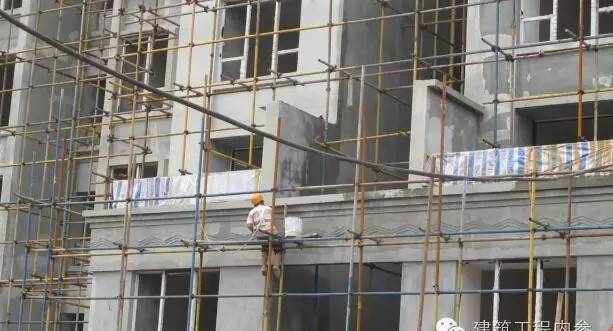

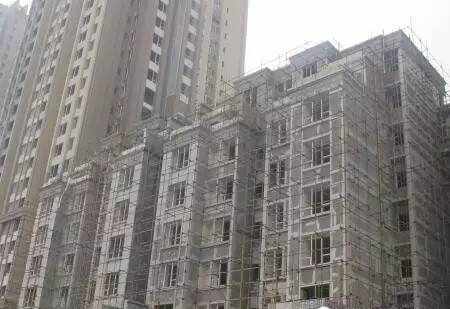

2.外墙脚手架必须全部到位,离墙距离宜控制在25~30cm范围内,将穿墙钢管改至门窗洞口处拉接。
3.所有防水防潮部位(露阳台下脚和外墙勒脚、外立面空调机位勒脚等)抹灰必须预留40公分以上的高度。

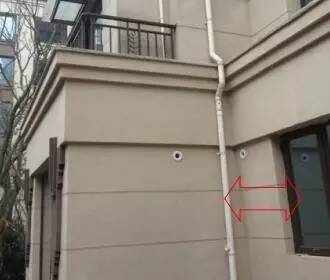

4.外墙面上的落水管、空调等支座必须先安装完成,并考虑外保温体系的厚度。
5.给排水管、天燃气管、空调进出管等需要预埋套管的,必须于外墙外保温施工前完成,且伸出墙面的长度应考虑外墙外保温体系及饰面层的厚度。对于结构阶段预留的套管,外抹灰必须套圈,保证套管处收口平顺,并由总包单位提供不同长度的PVC套管给保温单位,保温施工时,由保温单位接长套管。
6.门、窗等洞口抹灰必须完成,且同样应考虑外墙外保温体系及饰面层的厚度。

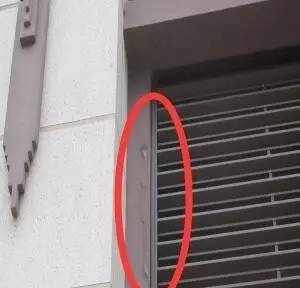

7.所有金属支架必须做防锈处理。

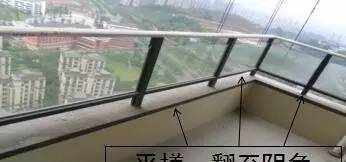

8、所有阳露台栏杆必须安装完成。
外墙保温施工前准备工作
外墙保温基面检查

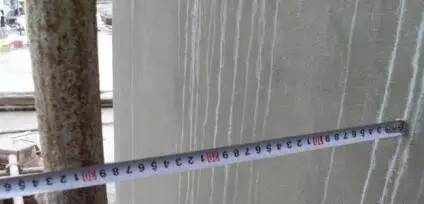

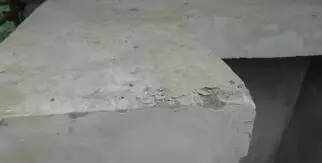

对于不平整的基面,偏差大于4mm时须请总包及土建单位进行配合进行整改且阴阳角垂直方正。

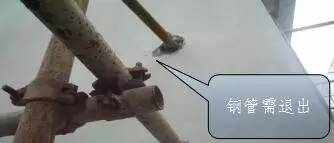

支架安装时请注意考虑保温的厚度。并且管道必须在保温施工完成后才能安装

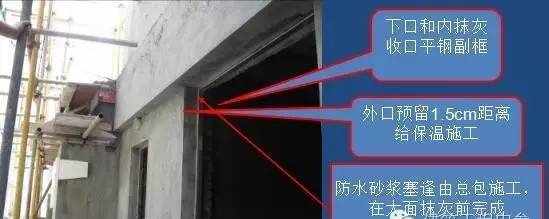

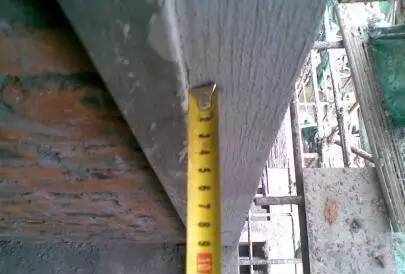

所有窗框(窗楣有挑檐的除外)外抹灰低于窗框1.5cm,
室内平钢附框。

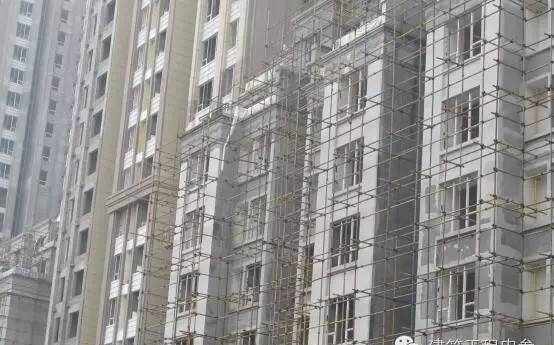

脚手架搭设时请尽量避免钢管穿墙,脚手架离墙控制在25~30cm内
工艺流程

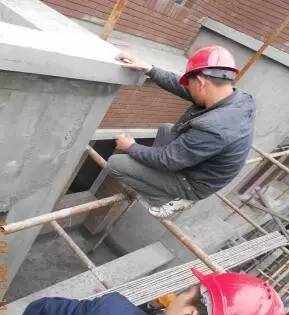

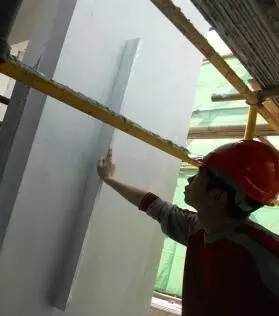

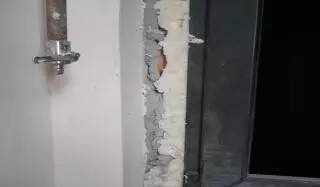

墙角EPS苯板应交错互锁,阳角交错苯板宜凸出墙面10mm,板错缝搭接长度为1/2板长,苯板粘贴牢固不得有空鼓和松动

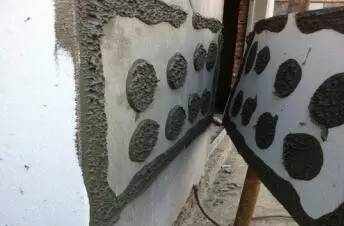

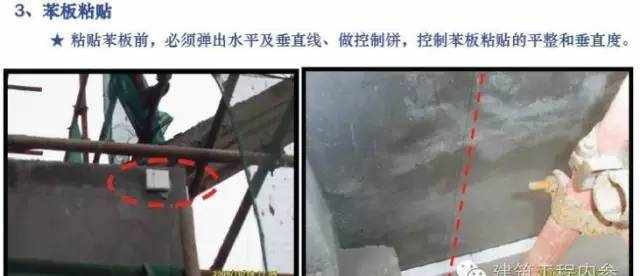

采用点粘法打胶,边框为满胶,宽度不小于5CM(留5CM间隙排气),中间均匀布置8个直径10CM圆饼,厚度不小于1CM。粘结有效面积大于40%
苯板之间的板缝宽度在6mm以上用苯板条勘填,2-6mm板缝用发泡剂填充,禁止用抹面胶浆填缝。
岩棉板施工

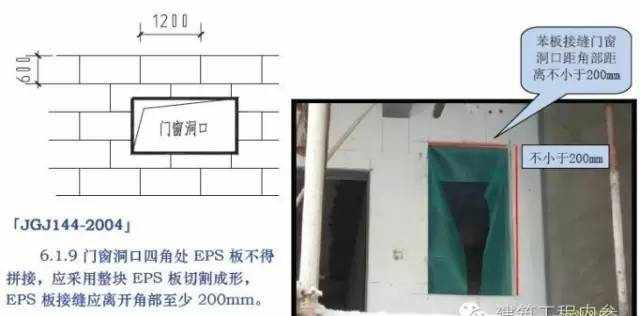

岩棉板安装:自下而上沿水平方向横向交错铺贴。从墙体拐角处开始垂直交错,保证拐角处顺直且垂直。阴、阳角处岩棉板交错互锁。门窗洞口四角处岩棉板不得拼接,应采用整块岩棉板切割成形切口与板面垂直,墙面的边角处应用同样的保温板粘贴固定。板上下应错缝排列,错开距离1/2板长。嵌填用窄条岩棉板宽度不得小于150mm。
锚栓固定:岩棉板锚固件入结构墙深度不小于25mm。锚固点紧固后应低于岩棉板表面1-2mm。锚固点的布置方式:在岩棉板四角及水平缝中间均设置锚固点。锚栓件的安装纵向间距300mm,横向间距400mm,梅花形布置,基层墙体转角处加密至间距200mm。 点这免费下载施工技术资料
门窗洞口周边及系统终端必须设翻包网格布

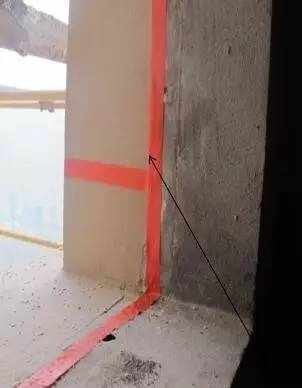

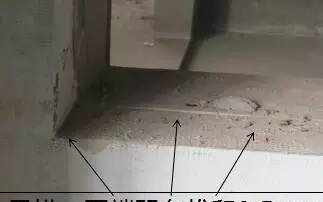

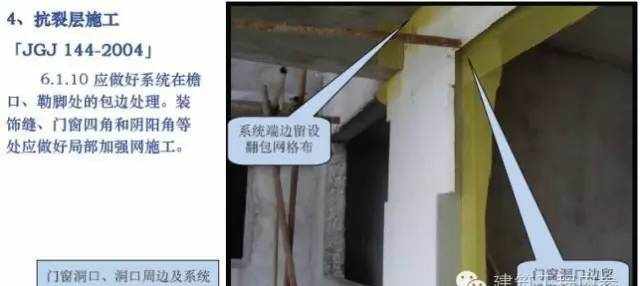

阴、阳角加强网 洞口斜向45°加强网

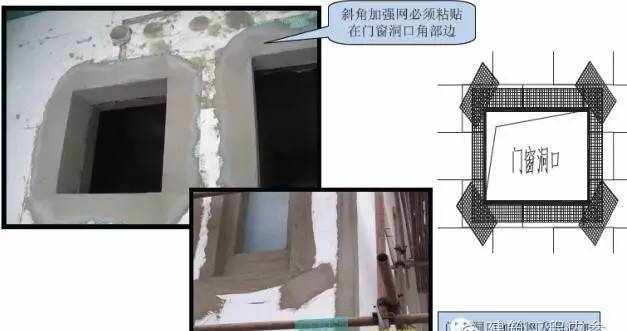

门窗洞口的加强,斜角加强网必须粘贴在门窗洞口角部边。

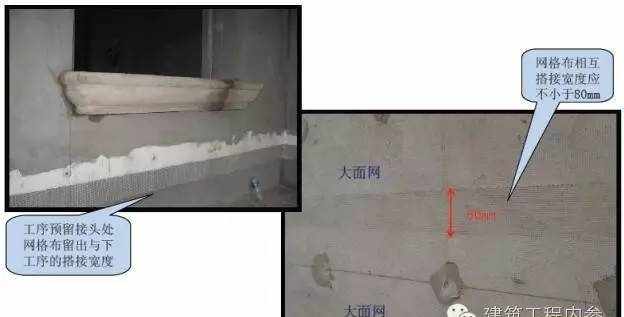

大面网搭接宽度不应小于80mm。

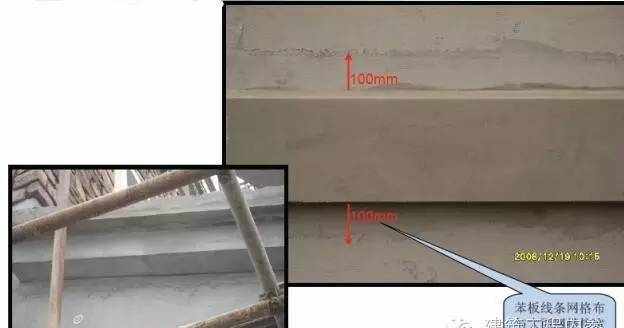

苯板线条网格布与大面网搭接宽度不小于100mm。

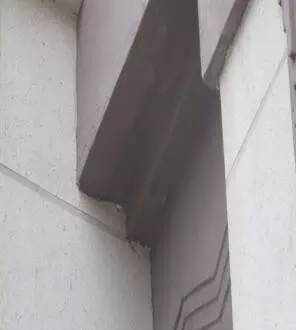

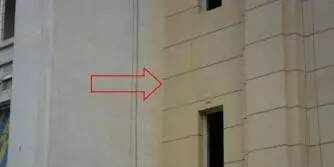

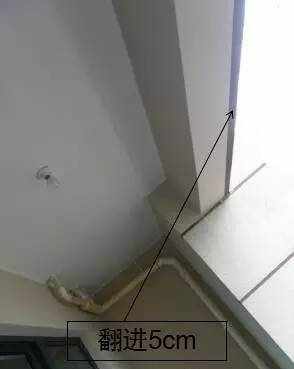

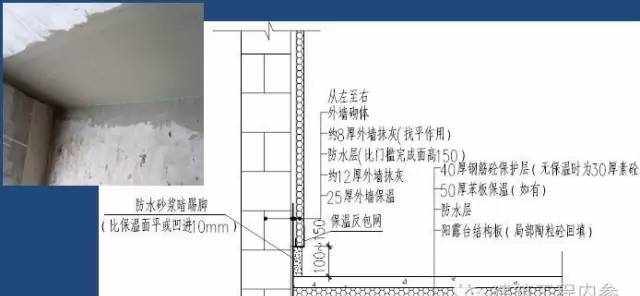

阳露台勒脚、散水沟勒脚均采用上图中的节点处理方式。下角预留10CM土建完成
露阳台防水高度保温预留400mm。

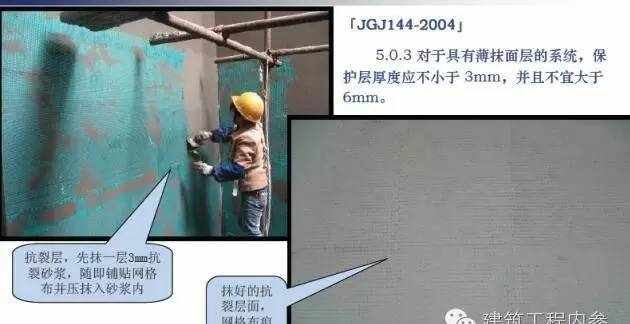

苯板饰面两次抗裂层面,且不显网格痕。第一层保护层厚度不小于3mm且不大于6mm,第二层抗裂砂浆厚度1mm左右
抹灰层内的给水套管、排烟管等套圈应完整、宽度一致,紧贴钢套管,

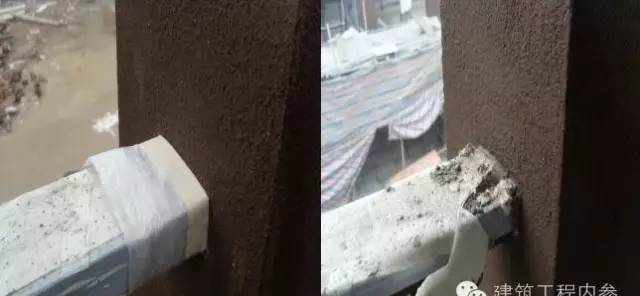

保温时套圈必须紧密续接此套管,并平保温面层。
PVC套圈与钢套管间隙不超过5mm.
保温大线条需保持顺直无大小头,管道洞口需收圆
外 墙 涂 料
基层检查(一)
1、墙面空鼓、开裂、露网情况已整改完善,门洞口、窗洞口已收口完善,阳台铁花栏杆、落水管支架、铝合金窗框、线条及各种管线等需要在墙面打洞的,已安装完成,并已补洞完成。玻璃安装则待外墙涂料完成再进行施工。
2、阳台、露台、屋面防水以施工完成,地坪砼已浇筑
3、外阳台及空调板(与雨水将直接接触部位)滴水及线条防流挂措施已到位。
4、线条顺直,无大小头。防流挂措施已处理到位。
5、墙面观感质量合格,无明显抹痕。
6、外墙面抹灰(或保温抗裂砂浆面层)施工必须 已完善,墙面基本干燥,含水率在10%以下,PH值小于10。
7、基层表面清洁,无杂物、油污、浮灰。
阳台、露台、斜屋面、空调机位防水层,基层抹灰收口完成,门窗洞口抹灰收口收边完善,涂料必须是在基层抹灰到位后,才能进行施工 。
基层检查片部分(二)
阳台、露台、斜屋面、空调机位防水层,基层抹灰收口完成,门窗洞口抹灰收口收边完善,涂料必须是在基层抹灰到位后,才能进行施工 。
基层检查部分图片(三)

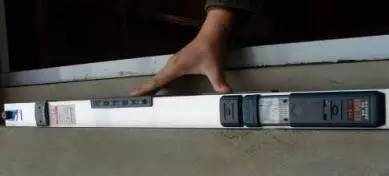

检查基面平整度、垂直度,必须保证达到中级抹灰要求
成品保护

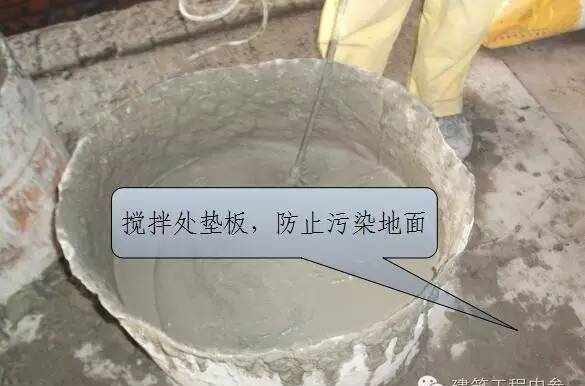

1、对楼地面的成品保护:涂料的堆放和搅拌处用彩条布垫底,避免涂料污染地面。
2、对室内的阳角、墙面做好保护:在材料运输过程中,对室内的阳角、墙面做好保护,避免碰撞,造成阳角缺角或破坏墙面。在喷涂到门窗洞口时,在洞口一侧需用挡板遮住,防止涂料从窗口进入室内,污染地面、墙面。不得在室内墙面、地面随便滚涂。
3、对门窗、栏杆的保护:在施工过程中,保护好门窗、栏杆的保护膜,不得破坏。一旦发现有破损的地方,及时修补。涂料施工时,要特别注意,防止造成污染。如一旦污染,必须马上用湿抹布擦拭干净。为防止损坏保护膜和损害栏杆、窗框,严禁在栏杆、窗口上防置竹跳板和杂物,人员不得踩踏栏杆和窗框。
4、对已完工的涂料成品做好保护,在后一种涂料施工时,容易污染部位用彩条布遮盖,避免形成交叉污染
5、对管道及支架的保护:在涂料施工时,不得损坏管道支架,不得将涂料污染到管道上。如一旦污染,要马上用湿抹布擦拭干净。
6、对已完工的涂料成品,在漆膜未完全成膜前,如果遇到雨天须用彩条布遮盖保护,防止形成雨痕和流挂,以造成污染和返工现象。

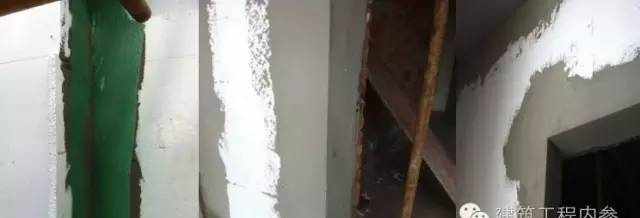

对落水管、栏杆保护
对栏杆端头保护
楼地面保护

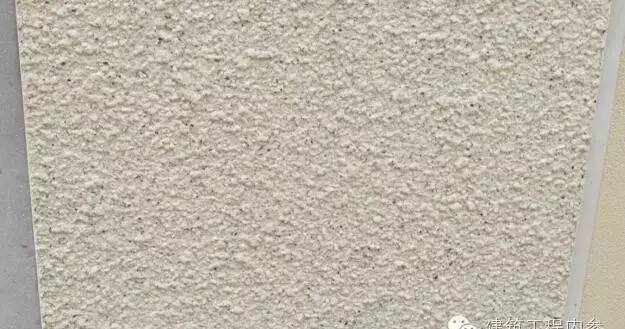

真石漆喷涂

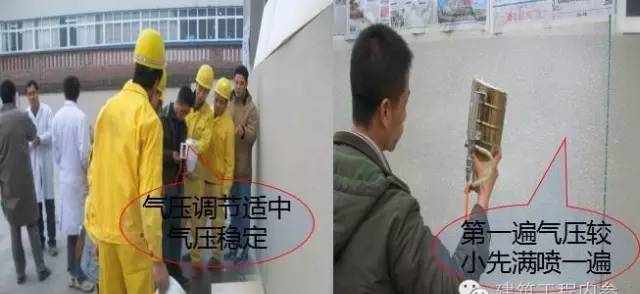

1、喷涂时浮点大小可用“枪塞”来调节控制,在 喷涂过程中,喷枪口中心线要始终与喷面垂直,喷枪斗与喷面距离为0.3-0.5m。按设计效果调节喷枪,使其气压和出料达到要求效果。
2、按分格为单位喷涂完整的工作面,收枪或中涂收工,必须喷涂完整的分格面,不允许喷涂一半就停工,避免造成接痕。

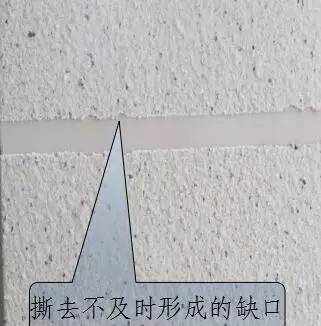

3、在真石漆未干时,用平滚筒滚压一遍。喷涂一格,在石漆未干燥时,及时揭掉分格粘胶带。

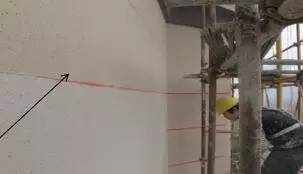

大面局部找平
接茬部位满刮消气
喷涂前试喷
分格缝施工
1、按照设计要求每条分隔 缝间隔为600mm呈水平分布,缝宽2cm。
2、根据现场实际情况,对窗口、线条部位的个别分隔缝进行微调,确保美观,并尽可能一致。
3、方法:刷分隔缝漆 弹水平线 贴2cm宽的美纹纸 喷真石漆 撤除美纹纸 。
4、控制要点:保分隔缝在一条水平上,修补时不能超过上下水平线。
脚手架洞的处理
1、如遇脚手架无法移动留下洞口,待基层处理到位后一整块一起修补。
2、预留600 ×600mm 的方框,用同批次材料进行修补,特别注意对接头的控制 。
细节处理-窗框部位
细节处理-阴角喷涂要点
1、阴角喷涂,从阴角同时往两边喷涂,减少阴角堆积。
2、待15-20分钟后,对阴角形成的毛刺用铁板轻压,使阴角保持顺直。

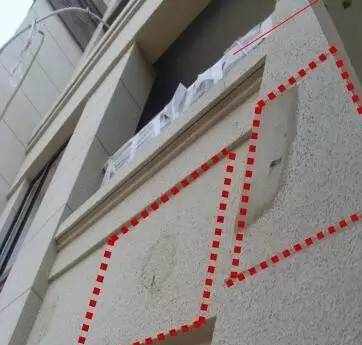

细节处理-后收口部位的处理
涂料施工要求一次性整遍成活,质量效果才有保证,切忌反复施工,土建收口未完成暂时不施工该部位,以阴角或阳角断开 。 待收口完成后单独进行施工。
细节处理-喷涂起始点
以分隔缝 为界

以纸胶带为界,作为施工的起始点:在喷涂收尾时在分隔缝处收枪,在开始时也要在分割缝处喷涂。

充分搅拌
细节处理-粘贴纸胶带

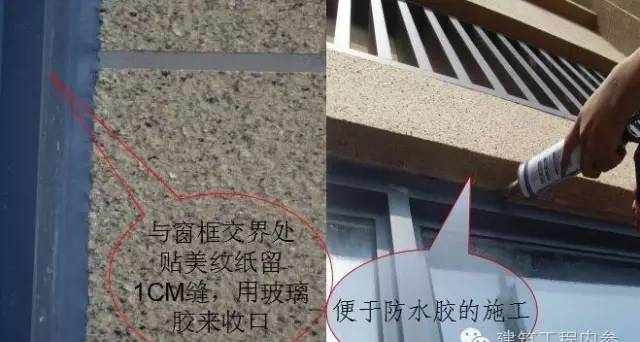

窗边粘贴1cm宽纸胶带

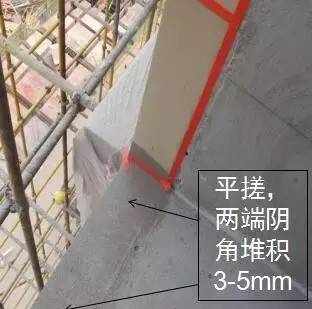

细节处理-平面平搓

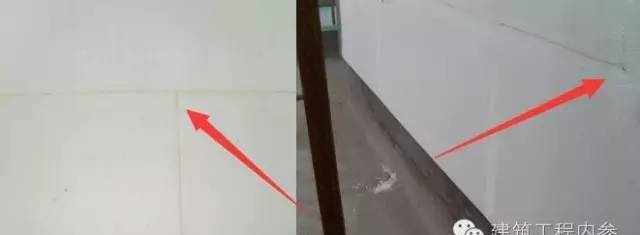

平搓部位:
阳台压顶、露台压顶、女儿墙压顶、窗台等平面容易积灰部位。

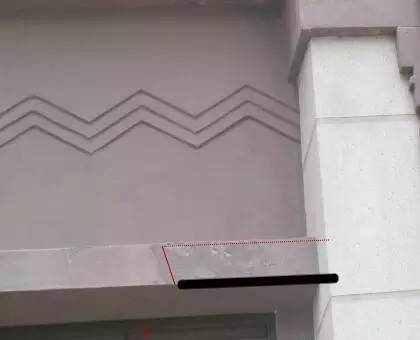

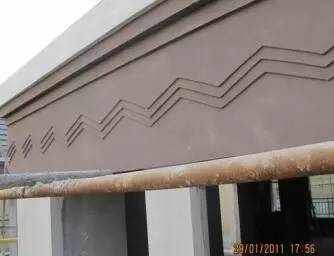

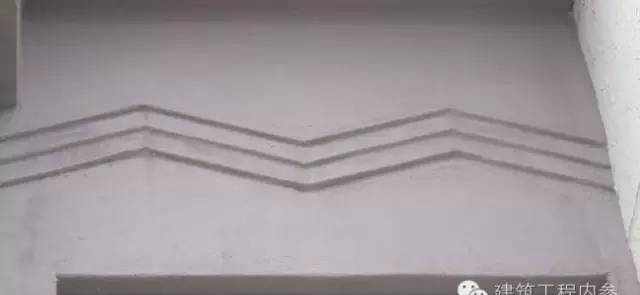

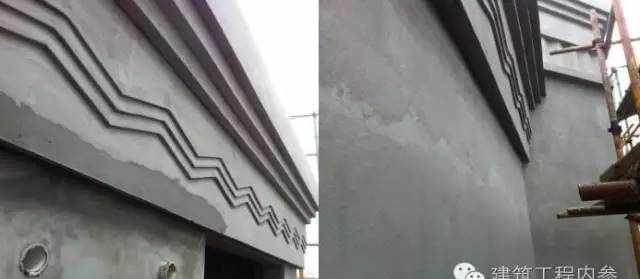

细节要求-水波线条
不透底,批刮均匀
细节处理-阳台部分
施工中容易出现的问题

一、面漆发花
形成原因:
1、基层不平
2、质感中涂批刮不均匀
3、面漆滚涂不均匀
4、漆膜未干雨水冲刷
二、 修补处疤痕
形成原因
1、基层接茬不到位
2、腻子修补消气不够
3、质感批刮接头未收平
4、外墙漆修补按照方框
三、分色界面不清晰
原因:未贴纸胶带
四、漆面起皮脱落
原因:
1、基层未干上面漆
2、封闭底漆滚涂不到位
五、 波纹线条阴阳角不清晰
喷涂不均匀
17717366069
1526927168
声明:
砂浆与保温发布、转载、摘编的文章来源于互联网,如涉及版权问题,请联系QQ:364935729
1.《超详细的外墙保温施工方案及流程!》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《超详细的外墙保温施工方案及流程!》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/yule/24508.html
