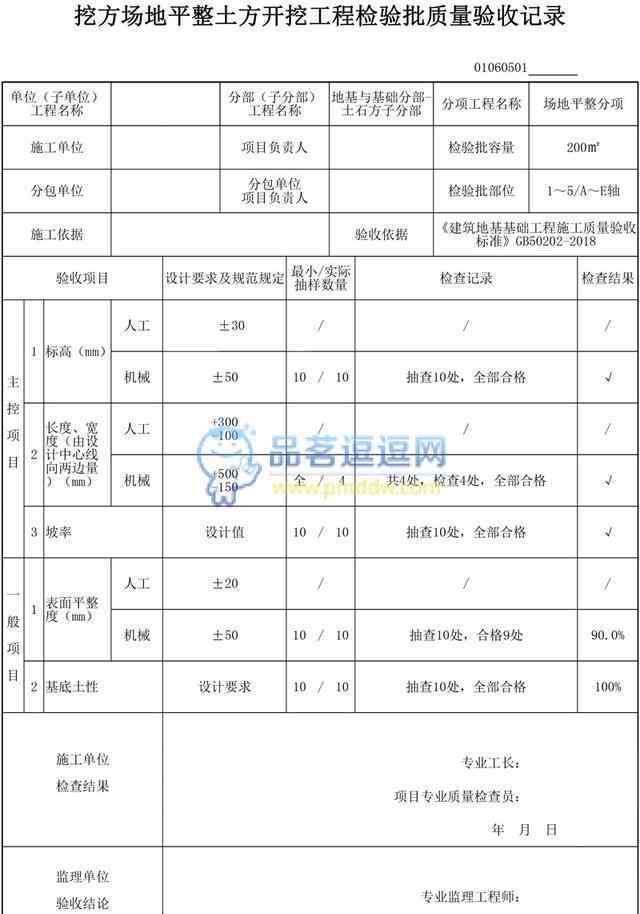

《开挖场地平整土方开挖检验批质量验收记录》填写示例(GB50202-2018):
《开挖场地平整岩土开挖工程检验批质量验收记录》(GB50202-2018)填写示例:

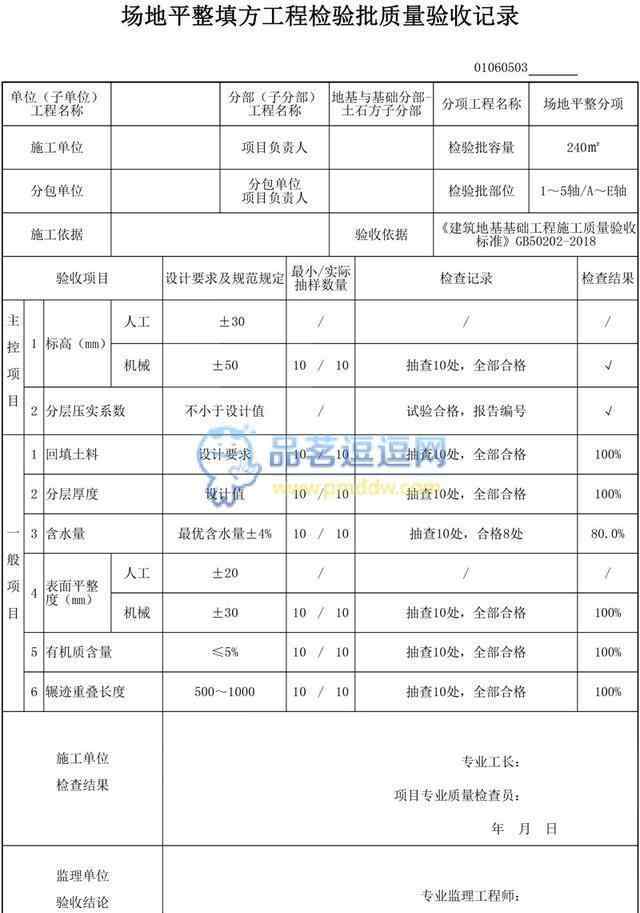

《场地平整及填方工程检验批质量验收记录》填写示例(GB50202-2018)
开挖场地平整土方开挖工程检验批质量验收记录(GB50202-2018):
9土方工程
9.1一般规定
9.1.1土方开挖前,应完成支护结构验收、地面排水、地下水控制、基坑及周边环境监测、施工条件验收和应急预案编制,合格后方可进行土方开挖。
9.1.2土方开挖时,应定期测量和检查设计平面位置、坡比和水平标高。平面控制桩和水准控制点应有可靠的保护措施,并应定期检查和复测。土方不应堆放在基坑影响范围内。
9.1.3土石方开挖的顺序和方法必须符合设计条件和施工方案,并遵循“先支后挖、分层开挖、不超挖”的原则。
9.1.4找平后,场地表面的坡度应符合设计要求。设计无要求时,沿排水沟方向的坡度不应小于2‰。找平后,应逐点检查场地表面。土方工程标高检查点为每100米1点,不应少于10点;
平面几何尺寸(长度、宽度等。)的土方工程应进行全面检查;土方边坡每20m取1点,每边不少于1点。土方工程表面粗糙度检查点为每100米1点,不应少于10点。
9.2土方开挖'
9.2.1施工前,检查周边影响范围内的支护结构质量、定位放线、排水和地下水控制系统、地下管线和建(构)筑物保护措施的落实情况,合理安排土方运输车辆和弃土场的行走路线。附近的
对于有重要防护设施的基坑,土方开挖前应通过预降水测试围护结构的止水性能。
9.2.2施工过程中,应检查平面位置、水平标高、坡比、压实度、排水系统、地下水控制系统、预留土墩、分层开挖厚度和支护结构的变形情况,并随时观察周围环境的变化。
9.2.3施工结束后,应检查平面几何尺寸、水平标高、坡比、表面粗糙度和基底土质。

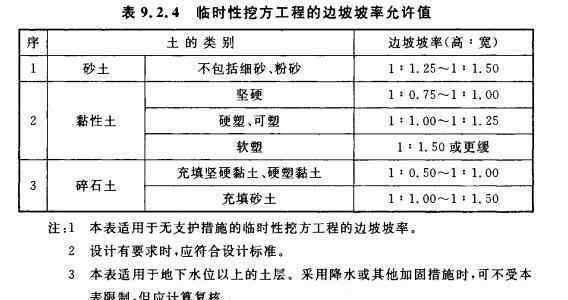

9.2.4临时开挖工程的坡率允许值应符合表9.2.4的规定或由设计计算确定。

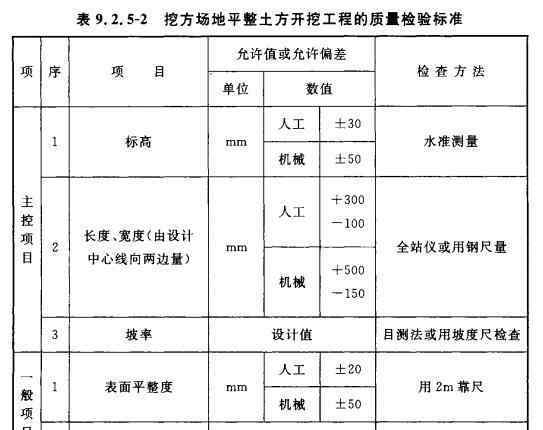

9.2.5土方开挖质量检验标准应符合表9.2.5-1 ~ 9.2.5-4的规定。
《开挖场地平整岩土开挖检验批质量验收记录》(GB50202-2018)填写说明:
9土方工程
9.1一般规定
9.1.1土方开挖前,应完成支护结构验收、地面排水、地下水控制、基坑及周边环境监测、施工条件验收和应急预案编制,合格后方可进行土方开挖。
9.1.2土方开挖时,应定期测量和检查设计平面位置、坡比和水平标高。平面控制桩和水准控制点应有可靠的保护措施,并应定期检查和复测。土方不应堆放在基坑影响范围内。
9.1.3土石方开挖的顺序和方法必须符合设计条件和施工方案,并遵循“先支后挖、分层开挖、不超挖”的原则。
9.1.4找平后,场地表面的坡度应符合设计要求。设计无要求时,沿排水沟方向的坡度不应小于2‰。找平后,应逐点检查场地表面。土方工程标高检查点为每100米1点,不应少于10点;
平面几何尺寸(长度、宽度等。)的土方工程应进行全面检查;土方边坡每20m取1点,每边不少于1点。土方工程表面粗糙度检查点为每100米1点,不应少于10点。
9.3岩石基坑开挖
9.3.1施工前,检查支撑结构质量、定位放线、爆破设备(采购、运输、储存和使用)、排水和地下水控制系统、起爆设备和探测器
表,以及对周围影响范围内的地下管线和建(构)筑物实施保护措施,并应合理安排土方运输车辆和弃土场的行走路线。
9.3.2施工时,检查平面位置、平面尺寸、水平标高、坡比、分层开挖厚度、排水系统、地下水控制系统、支护结构变形等。,和
随时观察和监测周围环境。采用爆破施工时,爆破前应检查爆破药量和爆破网路,并加强环境监测。
9.3.3施工后,应检查平面几何尺寸、水平标高、坡比、表面粗糙度、基底岩(土)质和承载力以及基底处理。岩体
如果对基坑基底处理没有设计要求,应符合下列要求:
1.岩层基底应清除岩石表面的松散砾石、淤泥和苔藓,凿出新鲜的岩石表面,表面应冲洗干净。倾斜岩层应凿平或成阶梯状,以满足施工组织设计的要求。
风化岩层基底应根据基本尺寸从风化表层岩层中凿除。基础砌筑时,应边砌边回填封闭,并符合施工组织设计的要求。
弹簧可以通过堵塞或排水来处理。

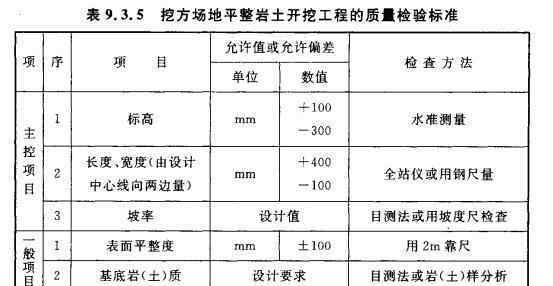

9.3.5开挖场地平整岩土开挖工程质量检验标准应符合表9.3.5的规定。
《场地平整及填方工程检验批质量验收记录填写说明》(GB50202-2018)
9土方工程
9.1一般规定
9.1.1土方开挖前,应完成支护结构验收、地面排水、地下水控制、基坑及周边环境监测、施工条件验收和应急预案编制,合格后方可进行土方开挖。
9.1.2土方开挖时,应定期测量和检查设计平面位置、坡比和水平标高。平面控制桩和水准控制点应有可靠的保护措施,并应定期检查和复测。土方不应堆放在基坑影响范围内。
9.1.3土石方开挖的顺序和方法必须符合设计条件和施工方案,并遵循“先支后挖、分层开挖、不超挖”的原则。
9.1.4找平后,场地表面的坡度应符合设计要求。设计无要求时,沿排水沟方向的坡度不应小于2‰。找平后,应逐点检查场地表面。土方工程标高检查点为每100米1点,不应少于10点;
平面几何尺寸(长度、宽度等。)的土方工程应进行全面检查;土方边坡每20m取1点,每边不少于1点。土方工程表面粗糙度检查点为每100米1点,不应少于10点。
9.5土方回填
9.5.1施工前,检查地下室垃圾、树根等杂物的清除情况,测量地下室标高和坡度,验收基础外墙防水层和保护层。回填应符合设计要求。
应确定含水量控制范围、土壤厚度和回填压实次数等施工参数。
9.5.2施工时,检查排水系统,如各层填土厚度、碾压痕迹重叠程度、含水量控制、回填土有机质含量、压实系数等。回填施工的压实系数应符合设计要求。

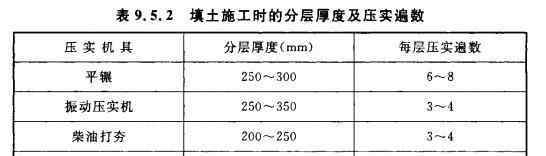

采用分层回填时,上层应在下层压实系数测试合格后进行施工。填筑厚度和压实次数应根据土质、压实系数和压实设备确定。如果没有试验依据,应符合表9.5.2的规定。
9.5.3施工结束后,应检查标高和压实系数。

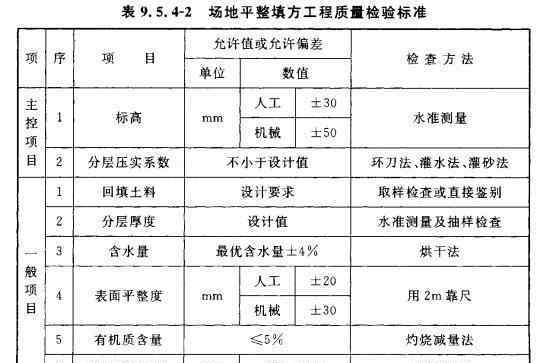

9.5.4填方工程的质量检验标准应符合表9.5的规定。4-1和表9.5.4-2。
1.《场地平整 2019最新场地平整填表范例及填表说明(手动收藏)》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《场地平整 2019最新场地平整填表范例及填表说明(手动收藏)》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/fangchan/1293353.html
