框架空光缆施工规范框架介绍空光缆施工步骤
(1)一般情况下,新杆路采用7x12及以上规格,穿越公路或厂区大门采用8x15或9x15及以上规格;

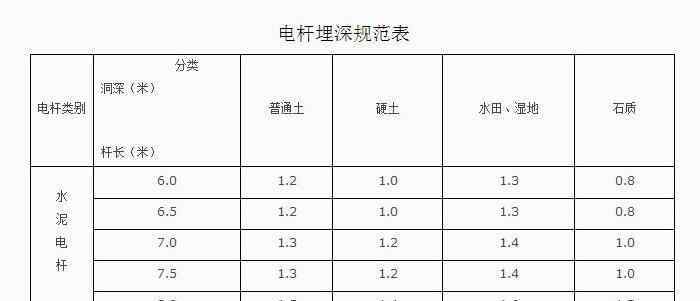

(2)市区两极距离40米左右,郊区50米左右;电杆埋深应符合设计规定,软土中应加底盘,有条件的地段应加墩保护;
(3)杆路与其他设施、树木和建筑物的水平和垂直距离应符合设计要求;
(4)电杆路必须涂上“中国移动”字样和电杆号。极点编号以基站名称的缩写命名。比如老陈家铺叫陈家铺XX,从远离基站的那一段数起;杆号喷在离地2米的位置;特殊敏感站的杆道不得喷字;
(5)架空光缆的吊线采用规格为7/2.2mm的镀锌钢绞线,第一根吊线设置在巷道的对侧或电杆道的建筑侧;框架空吊线端接在终端杆和角杆上,角深大于15m
(6)杆眼钉应与杆路方向垂直;架设第一根吊线应使用顶部钉孔,并应位于巷道的对面或建筑物一侧的电杆路上;用抱箍法固定吊线;架空光缆应在电杆路的同一侧,在远离道路的一侧或靠近建筑物的拐角处;
(7)一般情况下,拉线应统一使用7/2.6毫米规格的镀锌钢绞线。当角钢深度大于5米小于10米时,应采用4.0线双股与吊线绑扎。当角度深度大于10米小于15米时,吊线应增加辅助装置。吊线坡度变化大于5%且小于杆距的10%时,应使用杆上的吊线作为升降的辅助装置;
(8)长直架空光缆,每四根电杆应有一根双面拉线,每八根电杆应有一根方拉线,终端电杆应有一根单线拉线,转角电杆应有一根拉线;
(9)挂架空的光缆布置应均匀调整,光缆钩的夹持距离应为50厘米,允许偏差不超过±3厘米;电杆两侧第一钩距电杆25厘米,允许偏差不超过±2厘米;挂线上挂钩的搭扣方向应一致,挂钩托板应齐全;
(10)敷设的光缆应平直,无扭曲和机械损伤,光缆弯曲半径不小于外径的20倍。
(11)光缆与树木的接触部分应采用橡胶软管或蛇形管进行保护;
(12)避免机架空光缆与电源线直接接触。在跨越电力线的地方,光缆应采用专用的功率管进行保护,保护长度应超过非法长度;
(13)避雷线必须装在有拉线的电杆上,避雷线必须装在被雷击过的电杆上,避雷线必须装在与电力电缆交叉的线路两端的电杆上;避雷针用φ4.0毫米钢丝与拉线连接,并从杆顶伸出10-16厘米。对于只有一根或两根杆的框架空光缆,避雷针应沿杆接地。拉线的下侧应由子管保护,子管的外表面应涂有红白油漆;
(14)架空光缆每极做成U型伸缩弯头,光缆预留弯头用蛇皮管保护;弯头底部吊线水平电缆25-30cm;
(15)敷设完框架空光缆后,应按设计要求进行各种预留。穿越道路的光缆一般预留15米,平均每敷设400米光缆预留15米,本地端预留20米,接头两侧预留10米;架空光缆预留环应落在电杆旁0.5m左右,同时用三角架固定;
(16)架空光缆的接头盒应垂直固定在电杆上,并用扎线绑扎固定,预留光缆应放在两侧预留三角架上;如果使用水平接头盒,接头盒应固定在距电杆60厘米处,光缆应分别预留并固定在相邻的两根电杆上。
(17)光缆直埋部分在架空引杆处的埋深要求大于50cm,并用小钢管保护;如果特殊情况达不到要求的埋深,应采用铁管保护;
(18)电缆标志应挂在导线上和每个变速杆上;光缆标志也应悬挂在接头和转弯处;为保证光缆安全,过马路或主巷时悬挂大型安全警示牌;过街道路口时,悬挂小型安全警示标志;光缆警示牌大规格为45cm×25cm,小规格为30cm×20cm。警示标志应两排标有“注意通信光缆保护”字样,警示标志左上角应标有移动公司标志;人车流量大的地方的拉线要用子管保护,并喷涂红白漆作为明显的警示标志。
1.《架空光缆 架空光缆施工规范介绍 架空光缆施工步骤》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《架空光缆 架空光缆施工规范介绍 架空光缆施工步骤》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/fangchan/840308.html
