一、沉降观测的基本要求

1、设备、人员素质要求

根据沉降观测精度高的特点,为了准确反映建筑物在恒定荷载下的沉降,一般规定测量误差应小于变形值的1/10-1/20。因此,沉降观测应使用精密水准仪,也应使用受环境和温差影响较小的高精度铟合金水准尺。在没有铟合金水准尺的情况下,一般塔尺尽量使用第一尺。操作人员必须接受专业学习和技能培训,掌握仪器的操作规则,熟悉测量理论,根据不同的工程特点和具体情况采用不同的观测方法和程序,分析实施过程中出现问题的原因,正确运用误差理论进行平差计算,按时、快速、准确地完成各项观测任务。

2.观察时间要求

建筑物沉降观测对时间有严格的限制,特别是第一次观测必须按时进行,其他阶段的复测必须根据工程进度定期进行,不得遗漏或补充测量。这样才能得到准确的结算条件或规律。两个相邻的时间间隔称为一个观察期。高层建筑的沉降观测一般是根据一定时间段的观测周期,或者根据建筑物的受力情况的观测周期。无论采用何种方法,都必须按照测量方案中规定的观测周期按时进行。

3.观测点要求

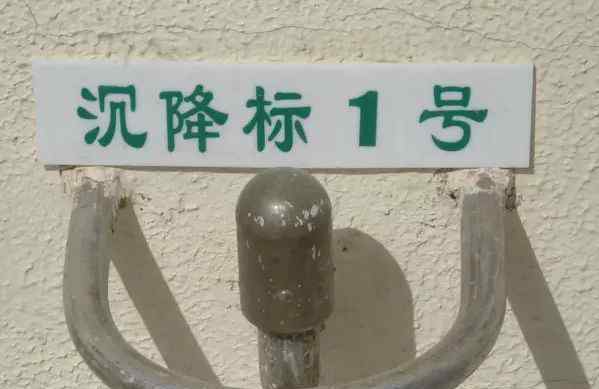

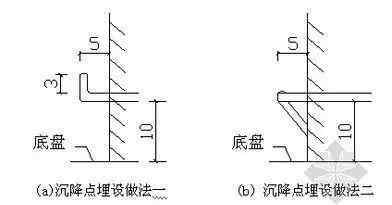

为了反映建筑物的准确沉降,沉降观测点应埋设在最能反映沉降特征、便于观测的位置。一般要求建筑物上设置的沉降观测点纵横对称,相邻点之间的距离为15-30m,并均匀分布在建筑物周围。通常情况下,建筑物的设计图纸上都有沉降观测点的特殊布置。此外,埋设的沉降观测点应满足各施工阶段的观测要求,特别是考虑到在装修阶段,观测点是否会被墙面或柱饰面施工破坏或覆盖,连续观测失败,观测意义会丧失。

4.沉降观测自始至终应遵循“五个定义”的原则

“五定”是指被观测对象的基准点、工作基点、沉降观测点,各点应稳定;使用的仪器设备应稳定;观察者要稳定;观测时的环境条件基本相同;观察路线、镜位、程序和方法应固定。上述措施尽可能客观地降低了观测误差的不确定性,使实测结果具有统一的趋势,保证每次复测的结果与第一次观测的结果更加一致,使观测沉降更加真实。

5.测量要求

仪器设备的操作方法和观察程序应熟悉并正确。第一次观察前,应对所用仪器的指示器进行检测和校正,如有必要,应由测量单位进行识别。连续使用3-6个月后,重新校准使用的仪器设备。

在观察过程中,操作人员应相互配合,协调工作,小心谨慎,逐级检查。

6、沉降观测精度要求

根据建筑物的特点和建设设计单位的要求,选择沉降观测精度等级。在没有特殊要求的情况下,二等水准测量的观测方法可以满足一般高层建筑沉降观测的要求。

7、沉降观测结果及计算要求

原始数据应真实可靠,记录计算应符合施工测量规范的要求。结果应按照依据正确、严谨有序、逐级检查、结果有效的原则进行整理和计算。

二、具体测试程序和步骤

1、建立液位控制网络

根据工程布置特点、现场环境条件,制定测量测量方案,建设单位提供的水准控制点应根据工程测量测量方案要求和网络布置原则建立水准控制网。要求:一般高层建筑周边应布置三个以上水准点,且间距不超过100米;在场地内任何地方架设仪器后,至少观测两个水准点,场地内每个水准点构成一个闭合图,进行闭合标定;各水准点应位于建筑物开挖、地面沉降、振动区域范围之外,水准点埋深应满足二级水准测量的要求。根据工程特点,应建立合理的水准控制网,水准点应与基准点一起测量,并通过平差计算各水准点的高程。

2.建立固定的观察路线

沉降观测点的位置由现场水准控制网根据沉降观测点的埋设要求或图纸设计的沉降观测点布置图确定。在控制点和沉降观测点之间建立一条固定的观测路线,并在架设仪器站和转弯处做好桩的标记,以保证所有观测遵循统一的路线。

3.沉降观测

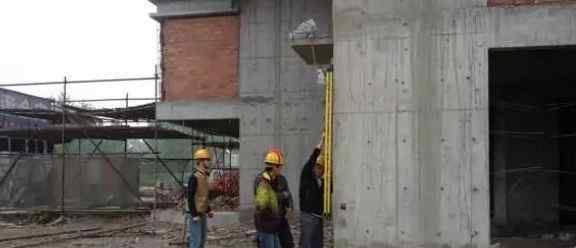

根据编制的工程测量方案和确定的观测周期,在观测点设置牢固后,及时进行第一次观测。一般高层建筑有一个或几个地下结构,第一次观测要从基础开始。沉降观测点应埋设在基础纵横轴上的设计位置,临时观测点稳定后进行第一次观测。第一次观测的沉降观测点高程值是后续观测对比的依据,其精度要求很高,一般采用N2或N3精密水准仪进行测量。要求每个观测点的第一个高程应在同期两次观测后确定。

随着结构每上升一层,临时观测点移至下一层,观测至10.00,然后按规定埋设永久观测点。然后,对每层施工进行复测,直至完工。

4.核对所有观测记录后,进行平差计算,计算各观测点的高程值,确定沉降量。

5.统计表摘要

根据各观测期的调整计算出的沉降量,进行统计和汇总。

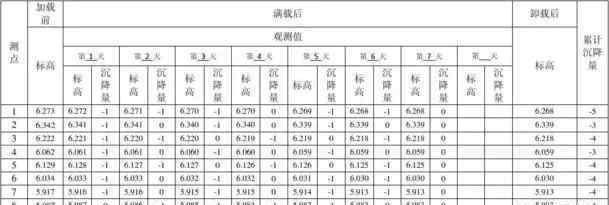

画出各观测点的下沉曲线。首先,建立沉降曲线坐标。横坐标为时间坐标,纵坐标上部为荷载值,下部为各沉降观测周期的沉降量。

在坐标中画出统计表中各观测点对应的观测周期内测得的沉降量,在坐标中画出对应的荷载值,将它们连接起来,得到荷载值对应的沉降曲线。

根据沉降统计和沉降曲线,可以预测建筑物的沉降趋势,及时将建筑物的沉降反馈给有关部门,正确指导施工。尤其是在沉降较大的地基上,观测重要建筑物的不均匀沉降更为重要。

通过对沉降观测结果的分析,可以找出影响同一地区类似结构建筑物沉降的主要因素,指导施工单位编制施工组织设计,正确指导施工,也为勘察设计单位设计更完善的施工图提供了宝贵的第一手资料。

6.观察中的注意事项

严格按照测量规范的要求进行测量;前后观察最好用同一水平;每次观测必须按照固定的观测路线进行;观察时避免阳光直射,观察环境基本相同;成像清晰稳定后再读;随时观察,随时检查计算,一次观察;雨季前后进行联合测量,检查水准点标高是否有变化;每次观测到的沉降量应及时反馈给相关部门。当每天建筑物连续沉降超过1mm时,应停止施工,并会同有关部门采取应急措施。

转自建设者,如有侵权,请联系删除

1.《沉降观测规范 建筑沉降观测规范要求小结~》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。

2.《沉降观测规范 建筑沉降观测规范要求小结~》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。

3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guonei/1768296.html
