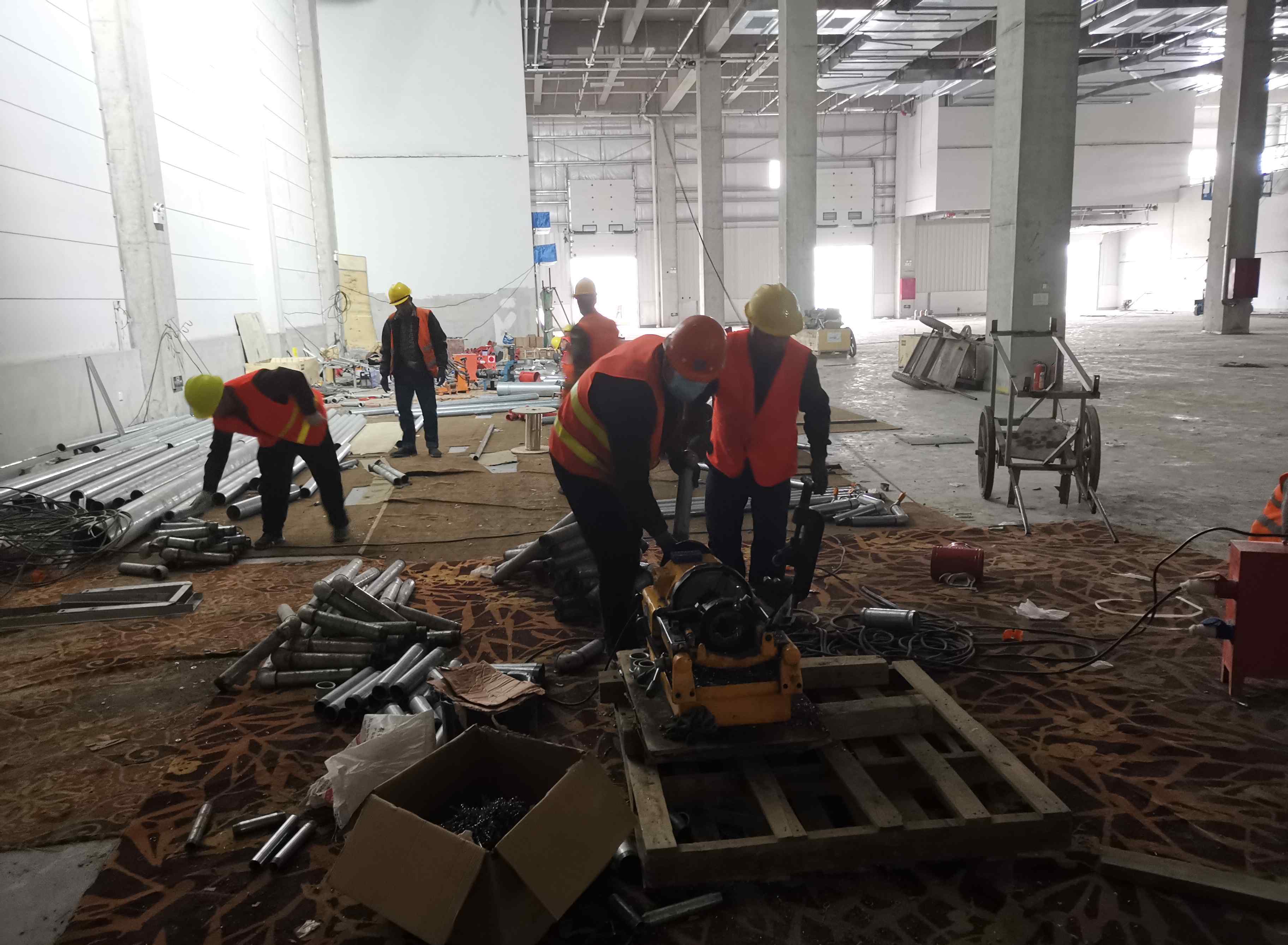

华池勇组18人,开50的机三孔102个,上50机三102个,上150主管32米,打150主管支架10个,150主管转弯4处,上50下支管27条,打吊杆支架27个。上50上支管32条,加工区套丝,焊支架。

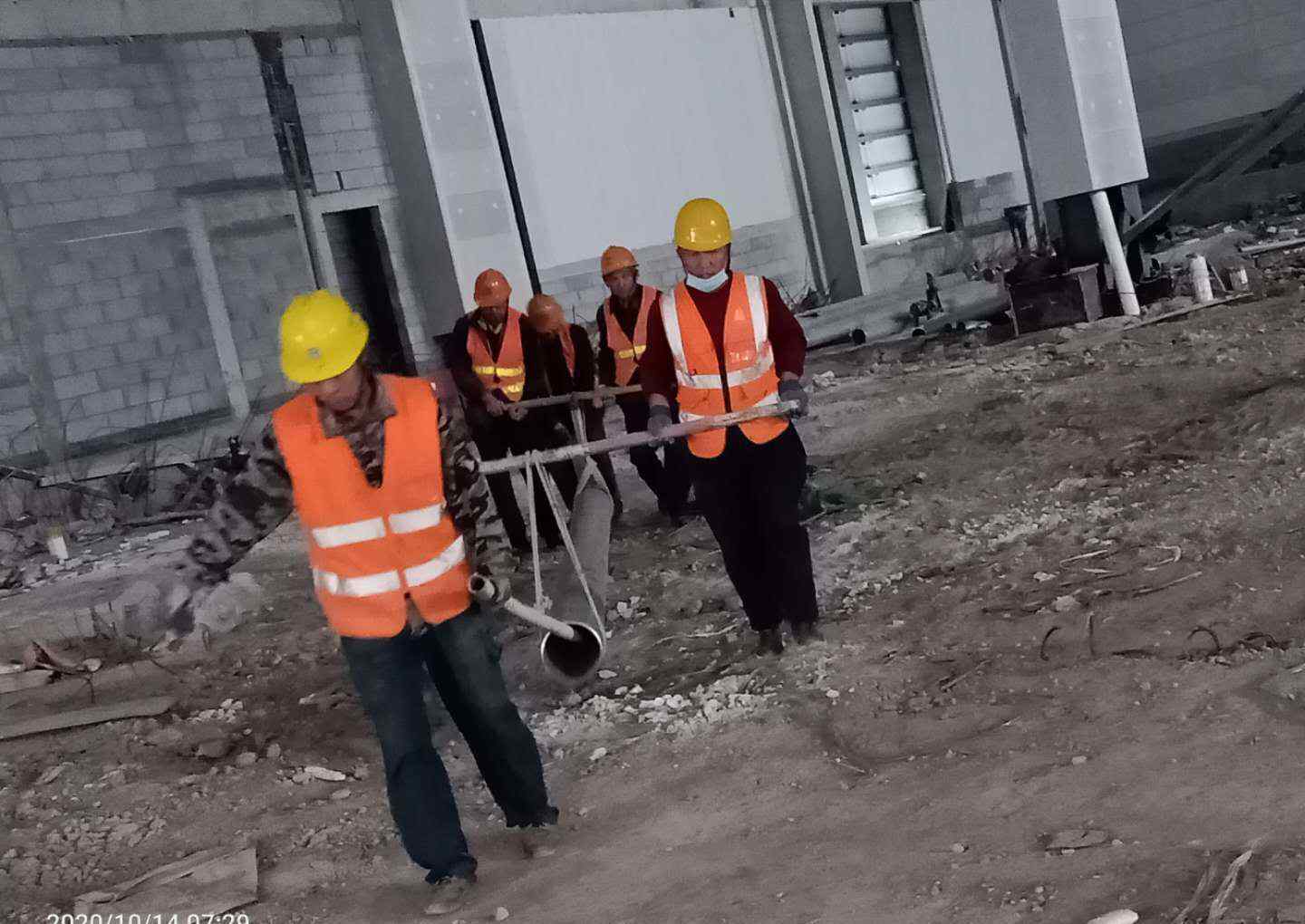

华池红3号高架库4人,25吨吊车配合安装200主管84米,由于雨天另配4人冒雨往3号库运管。
聂俊朝班组16人,安装吊丝60个,焊架子80个,换支架106个,套丝60节,二次换80管子19根。

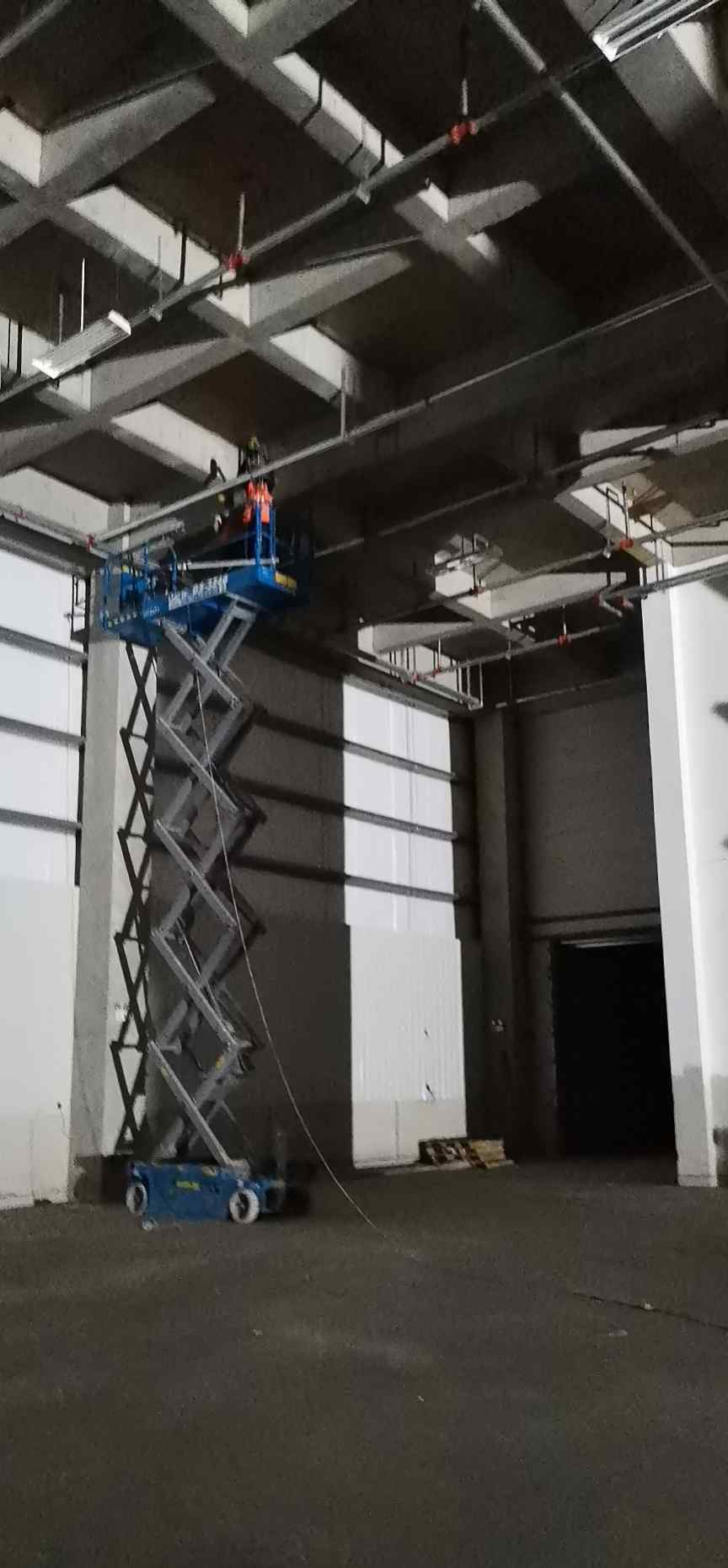

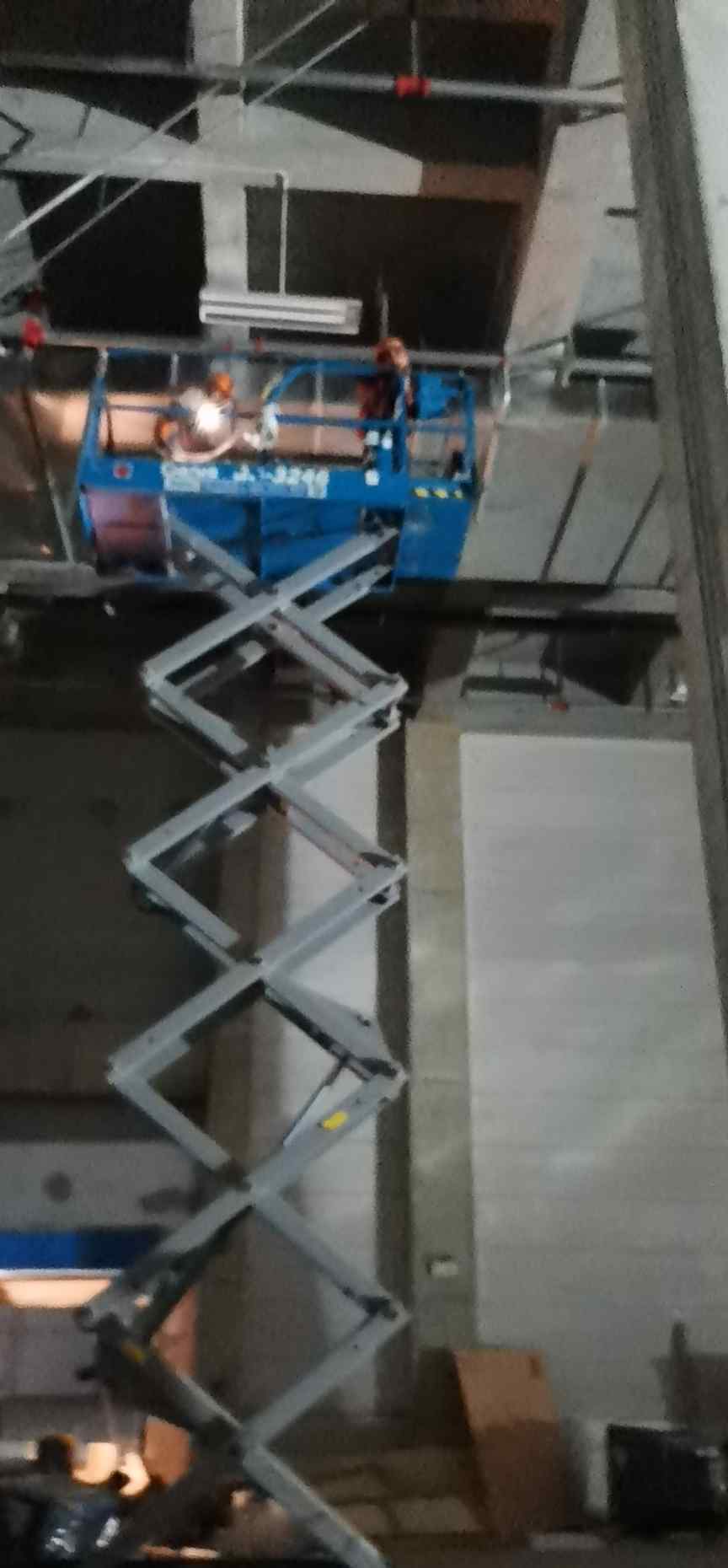

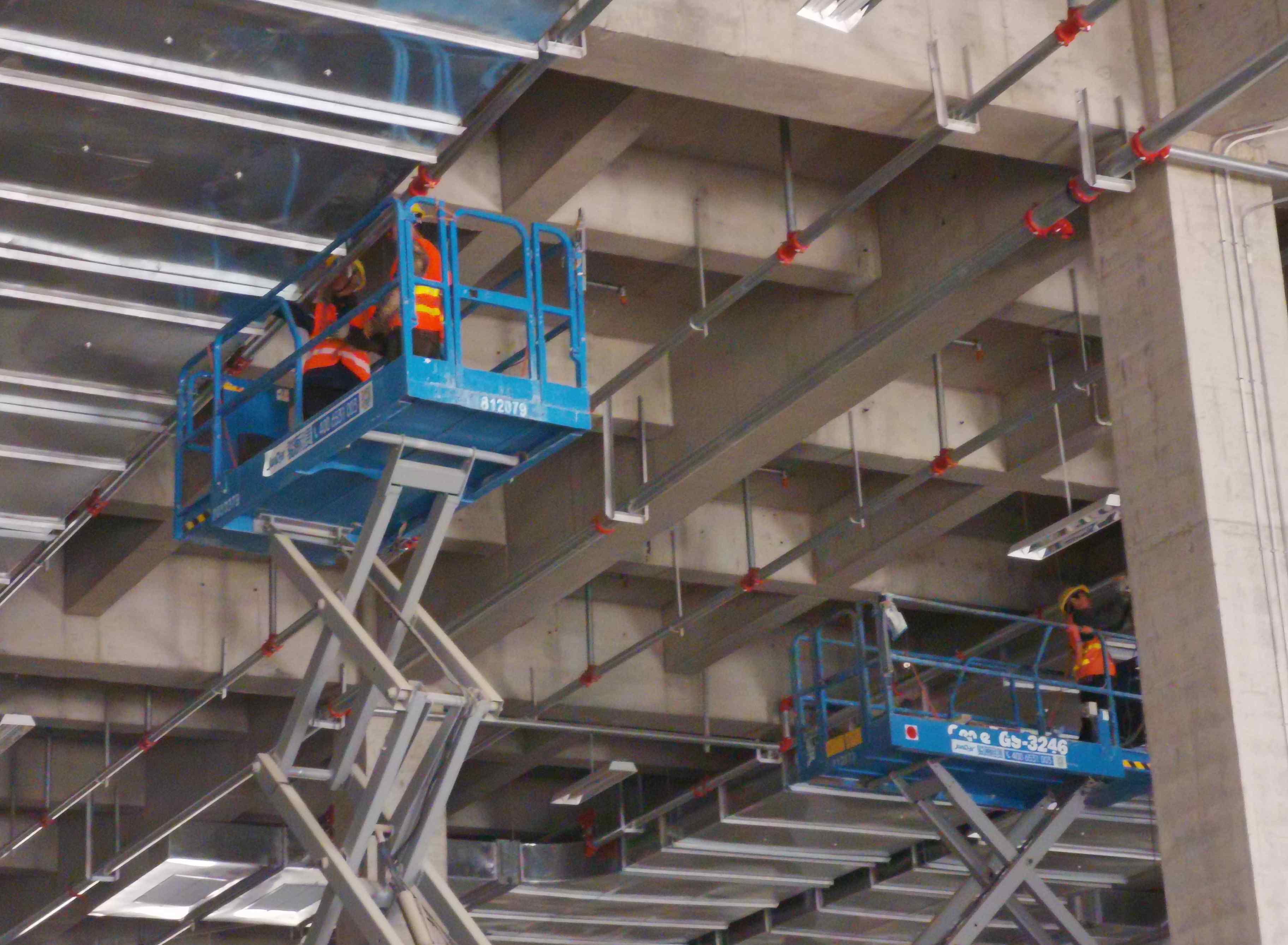

李成磊8人,上150主管4根,支架制作15个,支架安装15个,夹层打压预备工作,上阀门搭脚手架,50管子5根。32管12根,25管7根。
吕世龙消防电10人,穿线300米,固定消火栓底座60个,安装广播15个,配合强电走管45米。

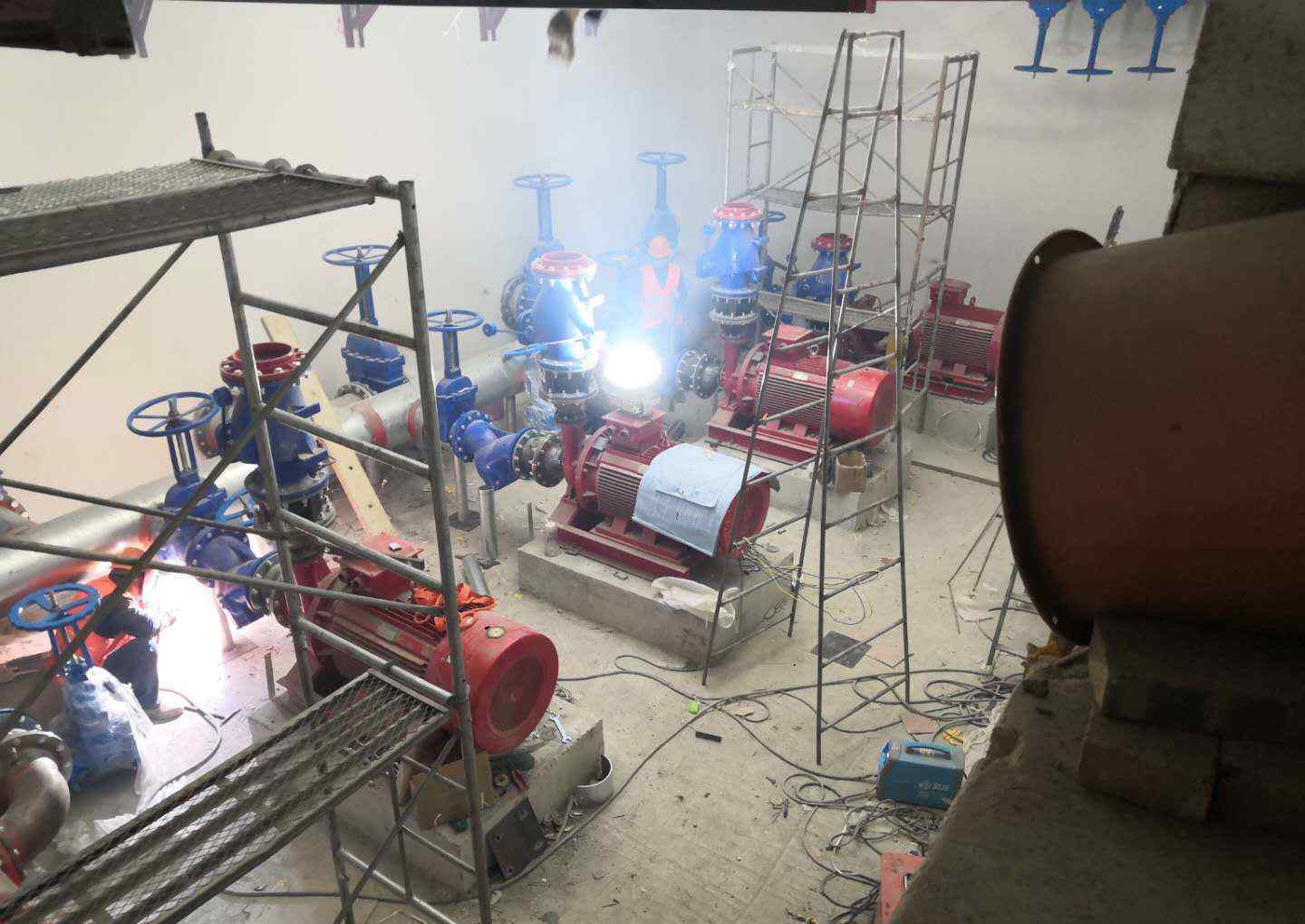

乔会波组5人,泵房施工5人,吸水部分除防锈漆基本完成。空中支架焊接完成,头遍防锈漆完成,明天割管机接好线开始下250管料(因为325割管机下午才买到影响了进度)。
今日因雨各班组自行喊话
三、库房情况
四、图纸变化:无
五、需公司解决的问题:消防电施工的电线电缆采购部能否与厂家沟通尽快发货。50弯头和50*20弯头需急采各300个,二库一层收尾施工急用
