马家岩停车场进展情况简报。
2、运用库:

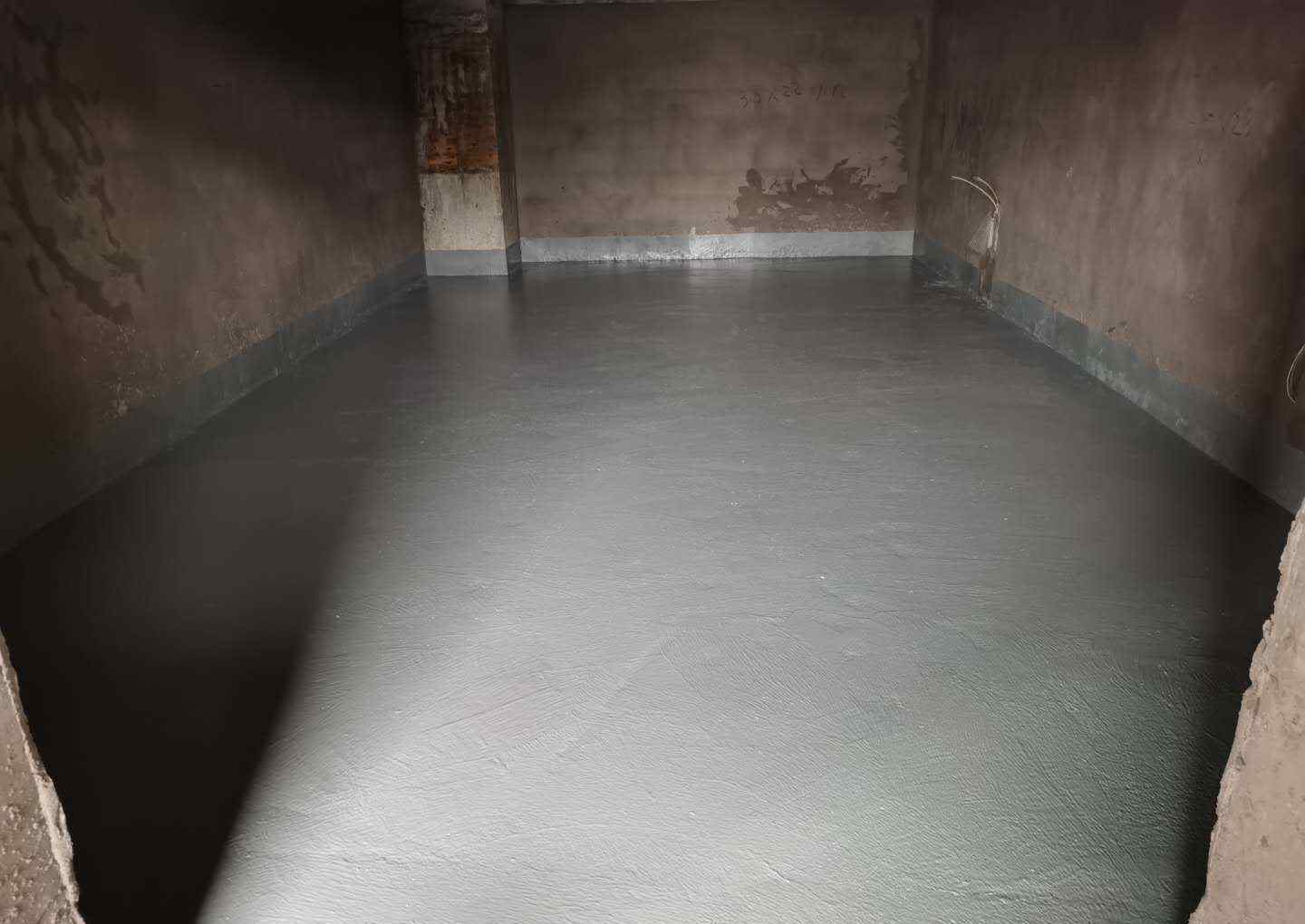

C区辅房二楼清理房间清洁、砌砖、关构造柱、浇构造柱,屋面材料清理、涂料。主体结构完成98%,砌体累计完成3400立米,完成58.5%;腻子涂料累计完成65750平米,完成68.1%。
3、列检库:

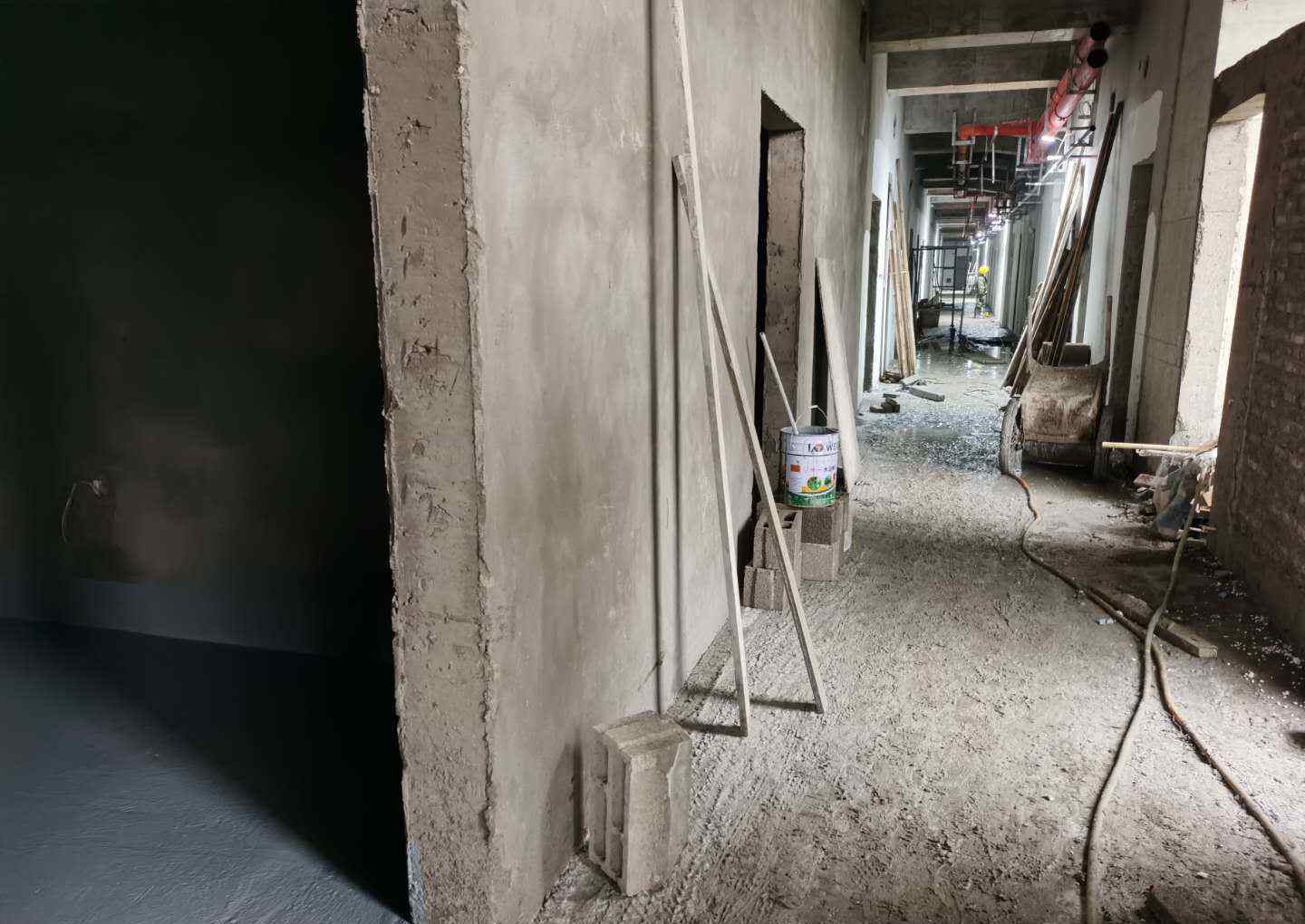

E区刮腻子,贴列检库2辅房外墙保温、,H、F区:二层腻子,四层腻子 。砌体累计完成7050立米,61.5%;腻子涂料累计106350平米,73.9%。
4、次出入口:
设计15根,累计完成11根,完成73.3%,锚索设计41根,完成19根,完成46.4%。
7、室外综合管网:
排水沟盖板安装、清沟石渣、检查井支模,综合管网B块路基及洗车线基础回填、坡道回填,设计7000米,累计完成1320米,完成18.6%。

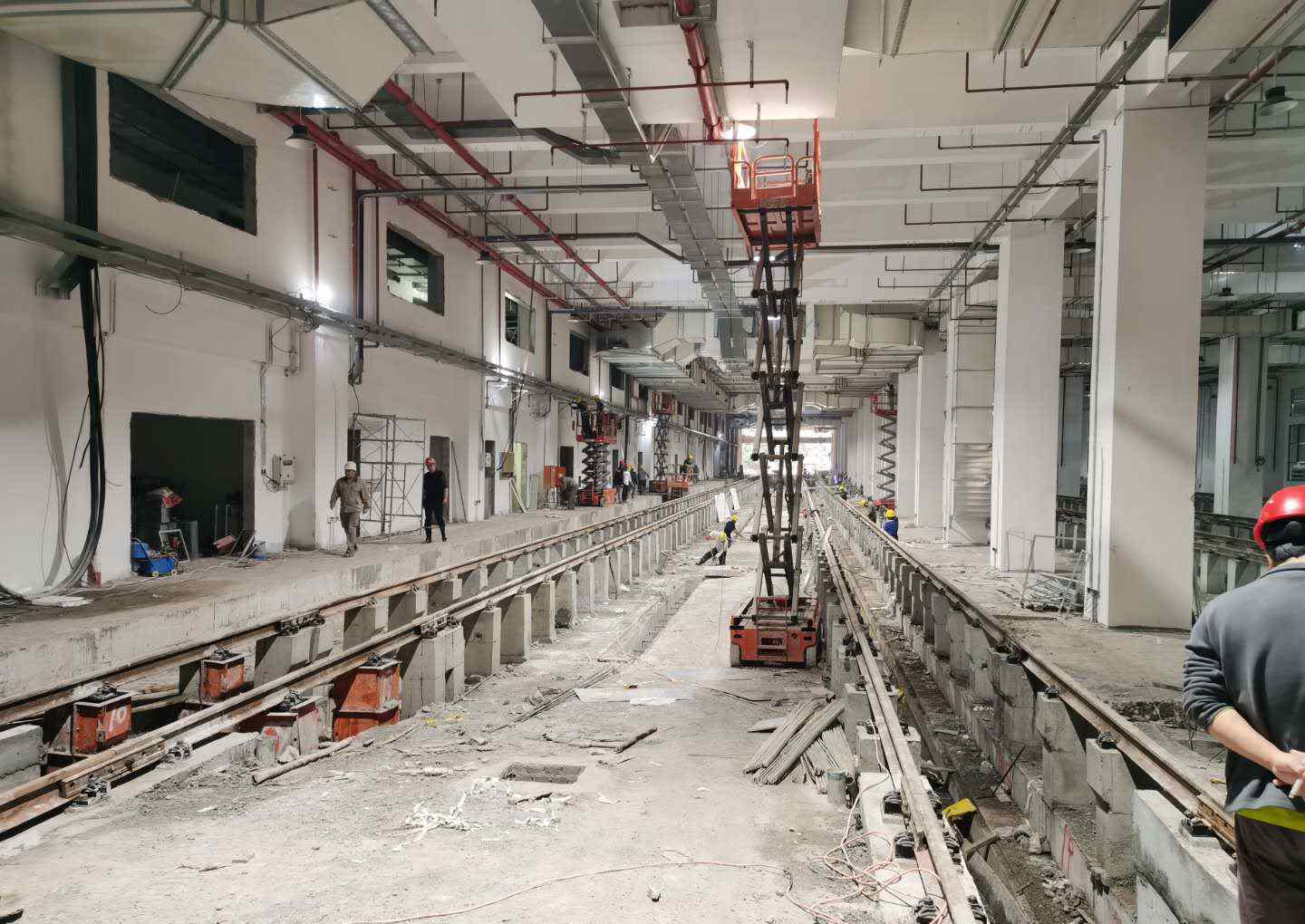

北区虹吸管道安装:风管设计18000㎡,累计完成17050㎡,完成93.1%;消防管、喷淋管设计30605m,累计29205m,完成959%;
2、列检库1辅房目前风管安装进度受吊顶高度原因滞后较多;
3、运用库及列检库辅房改防火窗大小设计单位暂未明确修改方案,已上报建设单位;
4、运用库涉及系统设备检修钢平台基础施工人员不足,要求建工加大人员投入力度,

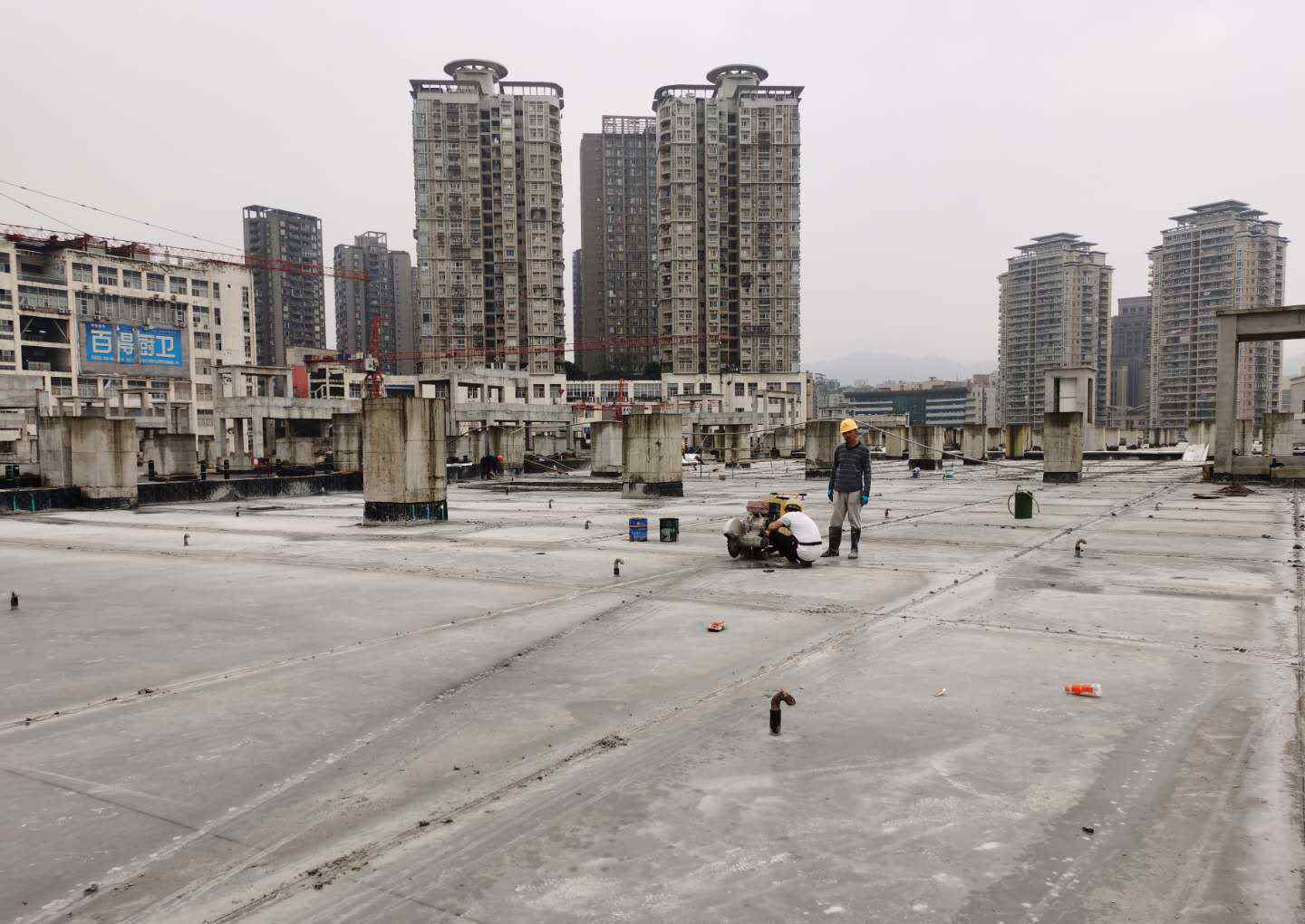

5、A区涉及运用库消防环道形成的2-9轴、18-22轴284.9m层结构施工进度滞后,要求施工单位加大人员投入综合考虑雨天施工措施加快施工进度;
6、辅房卫生间地砖装修材料仍未完成封样确认,将会影响后期施工进度;
7、运用库辅房风管外包保温材料未按既定时间到场,导致后续装饰工程施工滞后,保温材料到场时间为10月23日。
四、监理工作情况:
1、检查列检库二楼辅房施工进度,督促施工单位按期移交,进度正常;
2、对危大工程A区B1区E1区架体、基坑、平板车线挡护工程进行巡视检查;
3、对夜间施工情况进行检查,复核施工进度;
4、组织项目部进行安全、进度、质量周检巡查,下发巡检记录;
5、对材料棚旋挖桩进行成孔验收。
五、今日现场施工情况:
1.《重庆轨道交通环线 2020年10月14日中咨监理·重庆赛迪联合体重庆轨道交通环线一期第八驻地监理》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《重庆轨道交通环线 2020年10月14日中咨监理·重庆赛迪联合体重庆轨道交通环线一期第八驻地监理》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guonei/369870.html
