《建筑给水排水及采暖工程施工质量验收规范》是给水排水及采暖施工中应遵循的最基本的规范,是保证工程安全、使用功能、人体健康、环境效益和公共利益的标准。其中20条强制性条文是施工质量的底线,在施工中要明确理解,不能随意违反。
给排水及供热工程20项强制性条文解读
↓↓↓
0 1

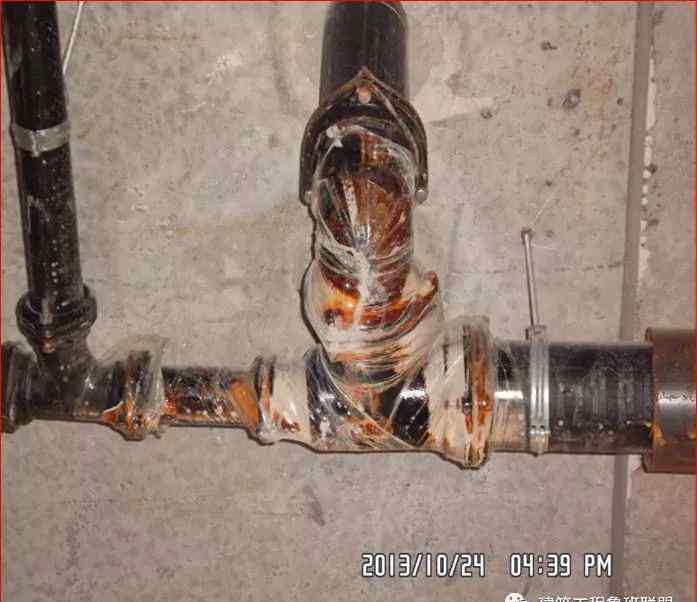

3.3.3有管道穿过地下室或地下结构外墙时,应采取防水措施。对于有严格防水要求的建筑,必须采用柔性防水套管。

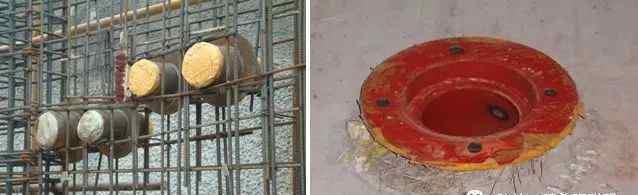

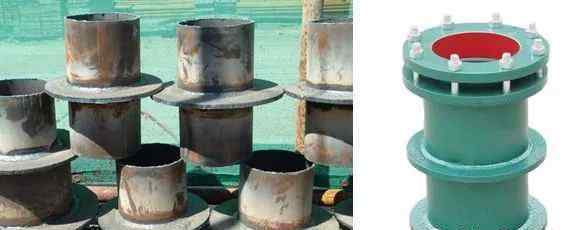

外墙防水套管安装
刚性和柔性防水外壳
防水套管安装要求:
1.防水套管结构可分为三种:柔性防水套管(A/B管式)、刚性防水套管(A/B/C式)和刚性防水翼环。
2.柔性防水套管适用于有抗震设防要求的地区,防水要求严格的结构(建筑)外墙易受管道穿墙振动和伸缩变形的影响。
3.穿墙管与泵或增压设备的进出口管连接时,接头处应设置柔性接头。
4.刚性防水套管适用于管道壁不承受管道振动和膨胀变形的结构(建筑物)。对于有抗震设防要求的地区,如果采用刚性防水套管,应在进入池壁或建筑物上壁的管道附近设置柔性连接。A型适用于钢管,B、C型适用于球墨铸铁管。

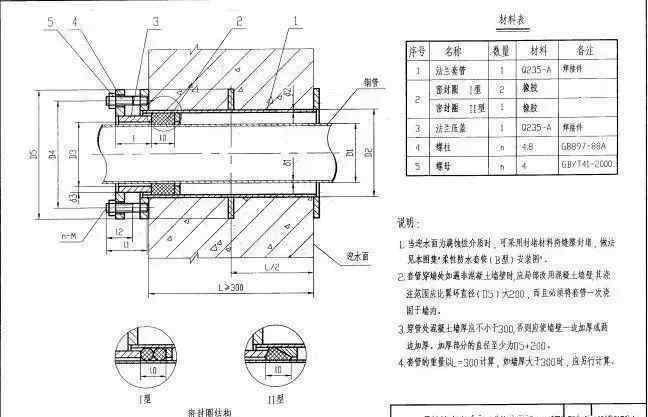

柔性套筒安装示意图
02
3.3.16各种承压管道系统和设备应进行水压试验,非承压管道系统和设备应进行灌水试验。
风机盘管进场试验
水压试验要求:
1、金属及复合管道系统在试验压力下观察10分钟,压降不大于0.02兆帕,然后降至工作压力进行检查,不应泄漏;塑料管供水系统应在试验压力下稳定1h,压降不超过0.05Mpa,然后在1.15倍的工作压力下稳定2h,压降不超过0.03mpa,同时检查所有接头不得泄漏。
2.喷水灭火系统水力强度试验的试验点应位于系统管网的最低点。向管网注水时,应将管网中的空气体排出,并缓慢升压。达到试验压力并稳压30分钟后,管网应无泄漏或变形,压降不应大于0.05兆帕,泄漏试验压力应为设计工作压力,稳压24小时无泄漏。
3.对于低辐射热管,在试验压力下压力稳定后1小时内,压降不得大于0.05兆帕,且不得有泄漏。
0 3
4.1.2供水管道必须安装管道,生活供水系统涉及的材料必须符合饮用水卫生标准。

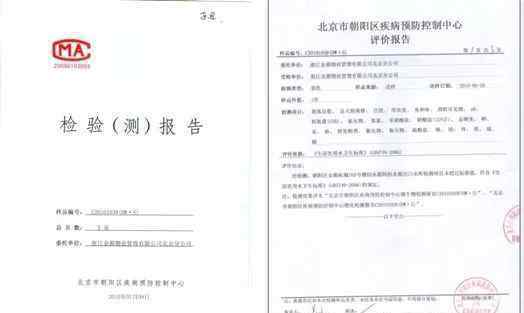

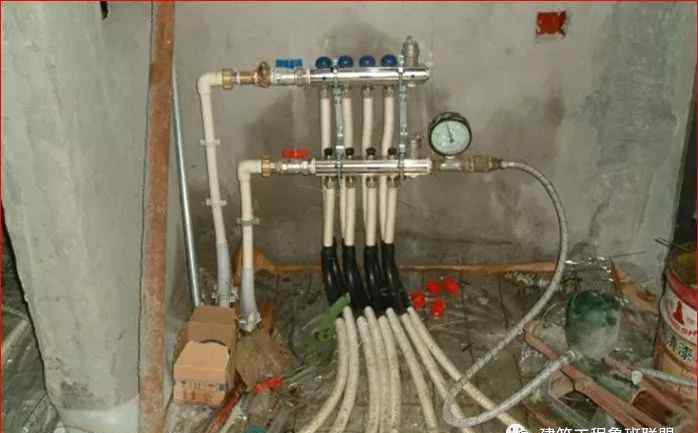

供水管道疾控中心测试报告
04
4.2.3生活给水系统的管道在交付使用前必须经过清洗和消毒,并经有关部门抽样检验符合国家饮用水标准后方可使用。
检验方法:查看相关部门提供的检验报告。区、县疾病预防控制中心应当进行现场抽样检查,并出具检查报告。

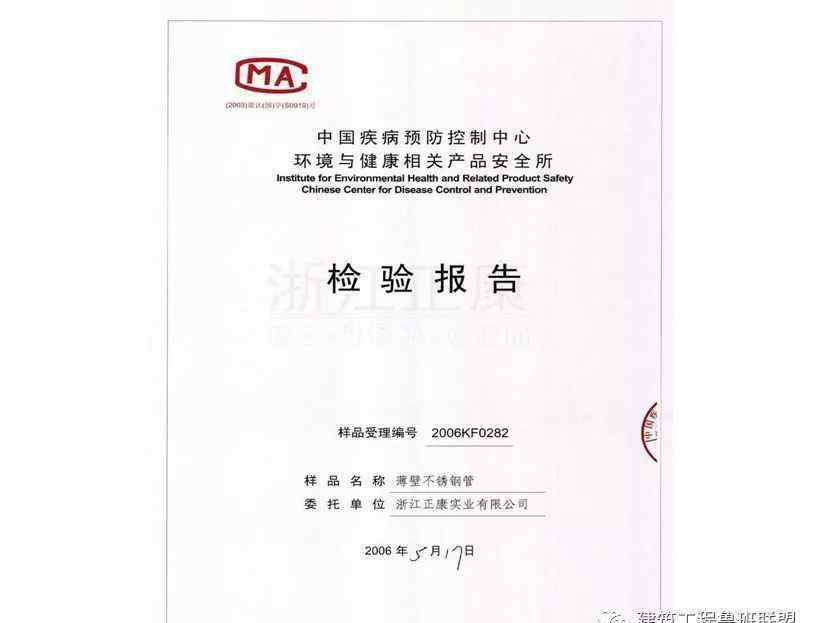

供水管网建成后,将出具水质检测报告
05
4.3.1室内消火栓系统安装完成后,应取屋顶层(或水箱间)的试验消火栓和一层的两个消火栓进行消防试验,符合设计要求的为合格。
检验方法:现场试验。

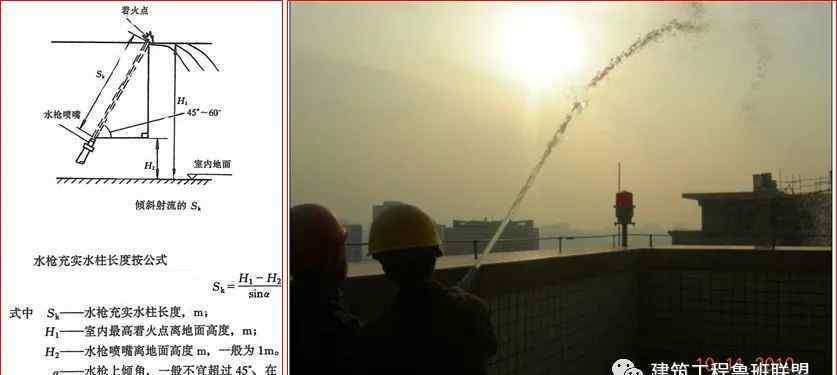

测试要求:测试仰角约为45° ~ 60°,100米以下建筑的浓缩水柱长度为10米,100米以上的浓缩水柱长度为13米。
浓缩水柱长度:从水枪喷嘴到90%水柱穿过直径为38厘米的圆的射流的喷射长度。
屋顶消火栓喷淋试验
0 3

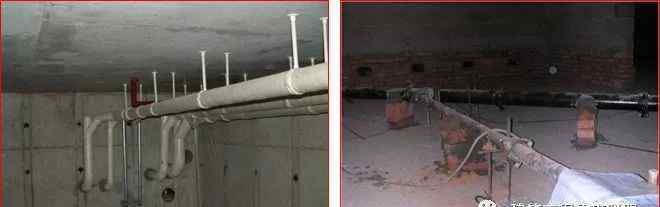

5.2.1隐蔽或埋地排水管在隐蔽前必须进行灌水试验,灌水高度不应低于底层卫生洁具的上缘或底层地面的高度。
免费在线制作微信朋友圈图片、强制图片、微信头像、朋友圈屏幕、搞笑网络证书、搞笑表情包。
排水管的灌溉要求:
1、水面不下降后充水15分钟,再充5分钟,液面不下降,管道和接口无渗漏为合格。
2.雨水管应灌至每根立管上部的雨水斗中1小时,不得渗漏。
雨水管和污水管灌溉试验

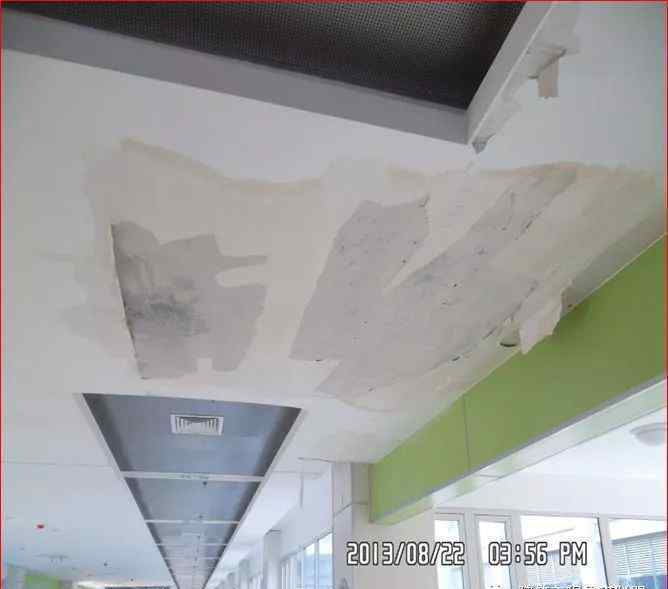

灌溉后排水管渗漏
吊顶后管道泄漏
07
8.2.1设计中未注明的管道安装坡度应符合下列要求:
(1)燃气和水同向流动的热水供热管道、蒸汽和水同向流动的蒸汽管道和冷凝液管道的坡度应为3‰,不小于2‰;
(2)燃气和水逆流的热水供热管道与蒸汽和水逆流的蒸汽管道的坡度不应小于5‰;
(3)散热器支管坡度为1%,坡度方向应利于排气和排水。
检查方法:观察、检查水平、拉线和直尺。
散热器安装,支管1%坡度
0 8

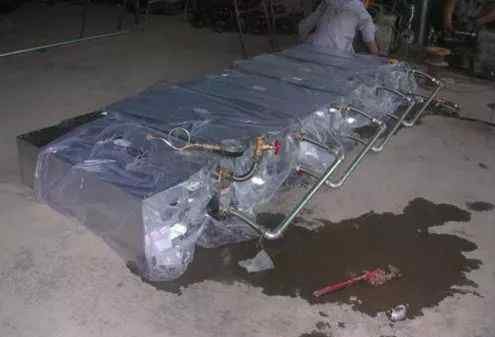

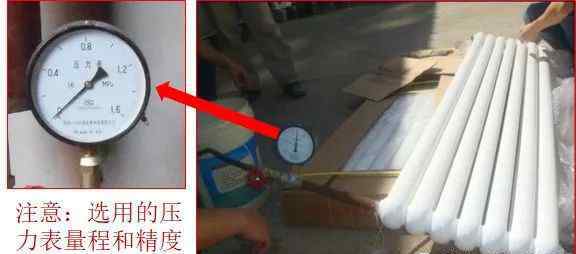

8.3.1散热器对准后,在整套散热器安装前,应进行水压试验。设计无要求时,试验压力应为工作压力的1.5倍,但不得低于0.6兆帕
检验方法:试验时间2~3min,压力不下降,无渗漏。
安装前对整个散热器进行水压试验
09

8.5.1埋在地下的盘管埋地部分不得有接头。
检查方法:隐蔽前现场检查。
线圈隐埋无接头

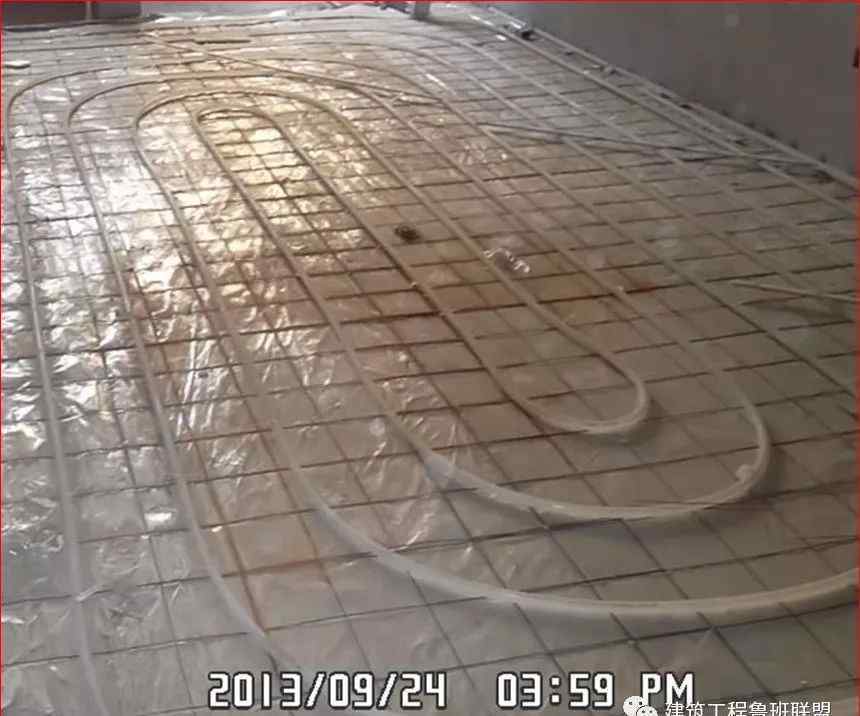

10
8.5.2线圈隐蔽前必须进行水压试验,试验压力为工作压力的1.5倍,但不小于0.6兆帕
试验方法:稳压后1h内压降不得大于0.05Mpa,且不得泄漏或漏失。
隐蔽前埋地线圈水压试验
11
8.6.1供热系统安装后,管道保温前应进行水压试验。试验压力应符合设计要求。当设计中没有规定时,应满足下列要求:
(1)对于蒸汽和热水供暖系统,水压试验应在系统顶点工作压力加0.1兆帕的条件下进行,系统顶点试验压力不应小于0.3兆帕..
(2)对于高温热水供暖系统,系统顶点工作压力的试验压力应为0.4兆帕。
(3)采用塑料管和复合管的热水供暖系统,水压试验应在系统顶点工作压力加0.2兆帕的条件下进行,系统顶点试验压力不应小于0.4兆帕
检验方法:采用钢管和复合管的供热系统,在试验压力下,10分钟内应具有不大于0.02兆帕的压降,并在降至工作压力后进行检查,无渗漏或泄漏;使用塑料管的加热系统在试验压力下1小时内的压降应不超过0.05兆帕,然后将压力降至工作压力的1.15倍,并保持压力2小时,压降不超过0.03兆帕。同时,所有接头都是不透水和无泄漏的。
12
8.6.3系统冲洗后,应注满水并加热进行试运行和调试。
检查方法:观察和测量的室温应符合设计要求。
13
9.2.7供水管道完工后,必须对管道进行冲洗,冲洗后的饮用水管道应进行消毒,达到饮用水卫生要求。
检查方法:观察冲洗水的浊度,查看相关部门提供的检查报告。
14
10.2.1排水管的坡度必须符合设计要求,严禁无坡度或倒坡。
检查方法:用水准仪、拉线和直尺检查
排水管坡度符合设计要求
15
11.3.3管道应用水冲洗并加热,以便试运行和调试。供热条件不具备时,应当延期。
检查方法:测量各建筑热入口处的供回水温度和压力。
16

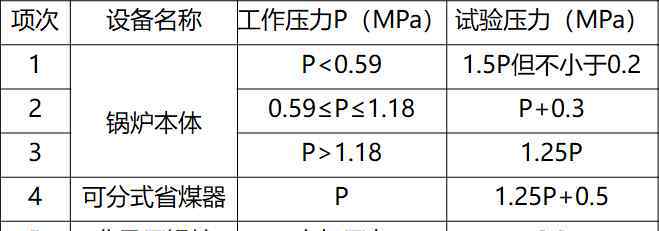

13.2.6锅炉汽水系统安装后,必须进行水压试验。水压试验的压力应符合下表的规定。
水压试验的压力调节
注意:
1)工作压力p指蒸汽锅炉的工作压力和热水锅炉的额定出口压力;
2)铸铁锅炉水压试验与热水锅炉相同;
3)无压锅炉水压试验压力为0.2兆帕,试验过程中压力保持不变。
测试方法:
1)压降不得超过0.02兆帕;在试验压力下10分钟内;然后降至工作压力进行检查,无压降、渗漏或泄漏;
2)观察检查,不得有残余变形,受压元件的金属壁和焊缝不得有水滴和水雾。
17

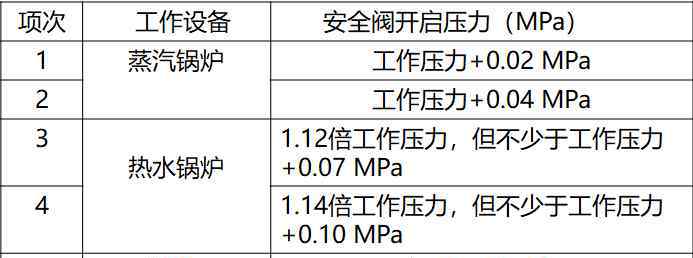

13.4.1锅炉和省煤器安全阀的恒压和调整应符合下表的规定。锅炉上安装两个安全阀时,一个按表中的高值固定,另一个按低值固定。安装安全阀时,压力应按照较低的值固定。
安全阀的恒压调节
检查方法:查看恒压证明。
18
13.4.4锅炉的高、低水位报警、超温、超压报警及联锁保护装置必须按设计要求安装齐全有效。
检验方法:开车和联动试验,并做好试验记录。
19
13.5.3锅炉通过烘炉和沸腾后,应连续带负荷试运行48小时,同时应进行安全阀热态的恒压检查和调整。
检验方法:检查烘烤、煮沸、试运行全过程。
20
13.6.1换热器应在1.5倍最大工作压力下进行水压试验,蒸汽部分不应低于供汽压力加0.3兆帕;;热水部分不得低于0.4兆帕
测试方法:在测试压力下,保持压力恒定10分钟。
【声明:本文的材料内容来自鲁班建筑工程工会,由黎齐消防局编辑整理。我们对文中观点持中立态度,转载的目的是交流学习。文章版权归原作者所有。如有侵权,请联系删除。原创不易,感谢作者的组织和分享]
【版权声明:凡注明黎齐火微信官方账号的文章均需要转载(文章来源/黎齐火微信官方账号hnqlxfsb119)欢迎转载,互相学习,谢谢关注】
1.《消防安全检查记录表 消防安全检查记录表 附系统年检表》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《消防安全检查记录表 消防安全检查记录表 附系统年检表》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/jiaoyu/1296698.html
