新年伊始,万象更新。元旦过后,威海天气零下。但整个施工队伍不畏严寒,抓住工期。在他们的不懈努力下,洲际和万国城项目的进度逐步推进,每个月都有新的成果,社区基础设施也在不断完善。
以下是洲际和万国城的最新项目进展。
万国城项目进展

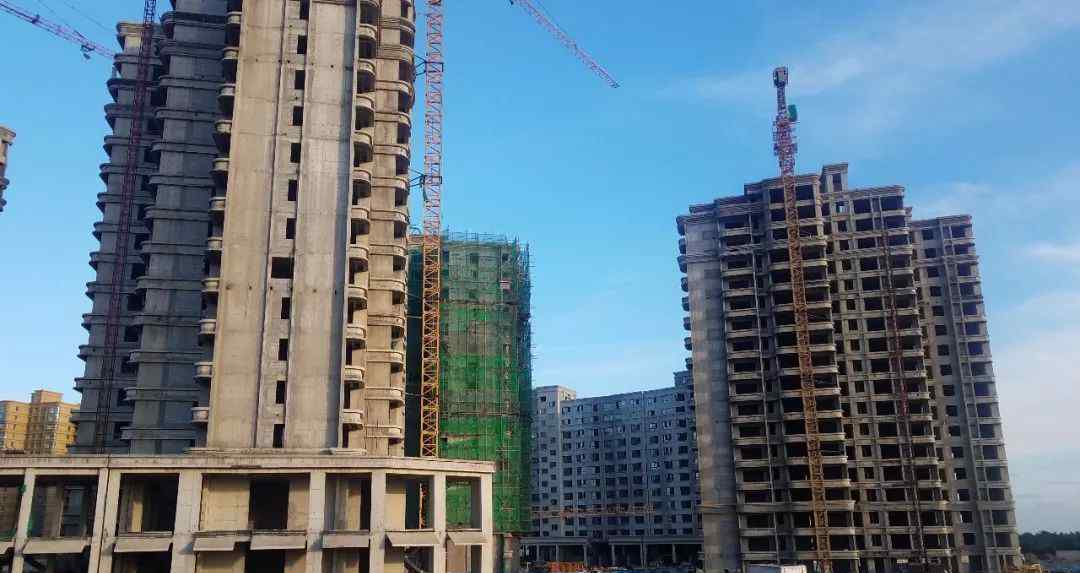

1、5#楼东单元第一层土方找平;35%的东单元墙砌筑完成,10%的东单元过梁构造柱完成。西区单元过梁构造柱完成90%。

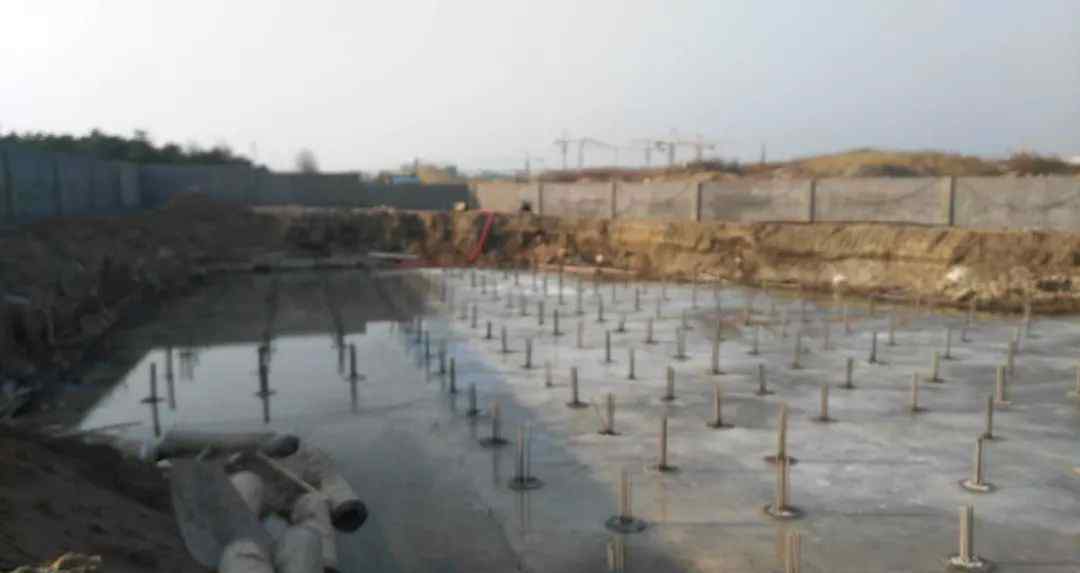

2、6#基础垫层施工完成;7#基础筏板模板施工完成。
3.9#楼和10#楼50%的电气二次管道已经完成。
4、18#楼电线及管道穿线完成10%。
5、20#楼电线及管道穿线完成50%。
洲际项目进展
2#楼
大堂及售楼处装修:大堂墙面85%石钢框,大堂50%轻钢龙骨,大堂桥40%电线管;一楼售楼处南侧多开了门,每层土建都完工清理了。

一楼售楼处墙面石材骨架完成85%,一楼售楼处轻钢龙骨完成50%。大堂和售楼处空空调风管90%保温,电气桥架和管道90%安装,智能桥架90%安装。
室外:
1.洲际积极打造项目标志性景观,打造大型景观群。现阶段,为配合2#周边道路的整改及安全电缆入地安装,2#酒店西墙已拆除。

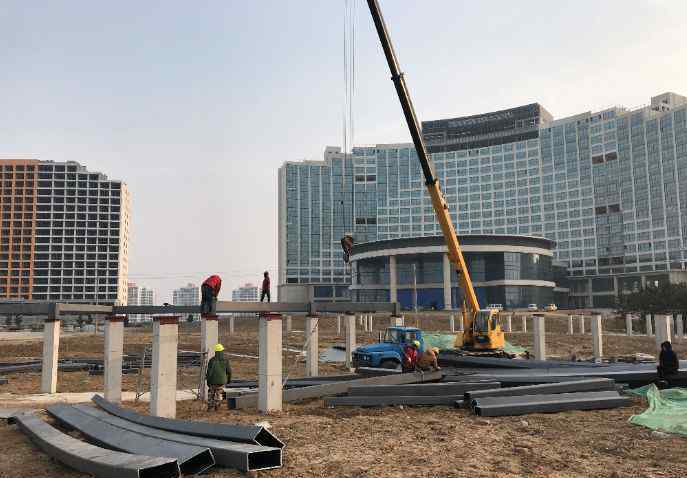

慧芝画廊基础100%混凝土浇筑完成,慧芝画廊是2#酒店前景观带的一部分;洲际悬索桥空栈桥钢结构桥梁已安装30%。
环湖改造工程:

1.完成2#南水箱承台和地梁的浇筑。楼下2#南侧健身步道表层已经倒了。2#建筑台阶浇筑完成60%。2#酒店楼下台阶花岗岩铺设40%。
2.完成89#楼下北侧亲水平台垫层混凝土浇筑和板壁浇筑。
3.完成14号楼木栈桥顶梁的浇筑。
4.在水中完成基础垫层、承台和箱梁地梁的浇筑。
3#楼热水施工
走廊热水管安装计划完成90%。
42~47#楼
1、43#~47#楼调整完成30%。
2、42#楼卫生间门安装完成100%;42号楼100%安装机柜;42号楼的橱柜台面全部安装完毕。
电力局居民电表箱室内外电缆敷设已完成。目前,电缆沟开挖和管道铺设计划完成75%
高压线
电缆沟开挖和管道铺设计划完成60%。

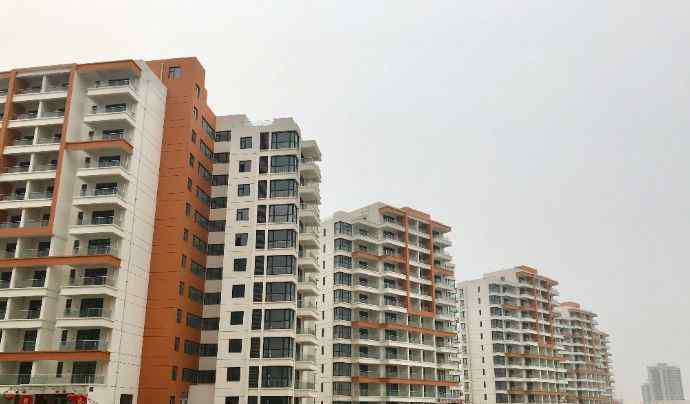

12月,洲际43#~47#成功交房,全国各地的业主像候鸟一样回到洲际,洲际海边社区因为更多的‘家庭’到来,变得更加和谐、包容、充满活力。
在新的一年里,随着项目的不断推进和项目各种基础设施的逐步完善,在不久的将来,越来越多的业主将获得新家的钥匙,过上多彩的海滨生活。
