前一篇文章大概讲了一种水中桩基施工的方法。桩基完成后,水中会有一个承台。水中承台如何才能完成?我们将介绍一种新的施工方法,钢套管施工。

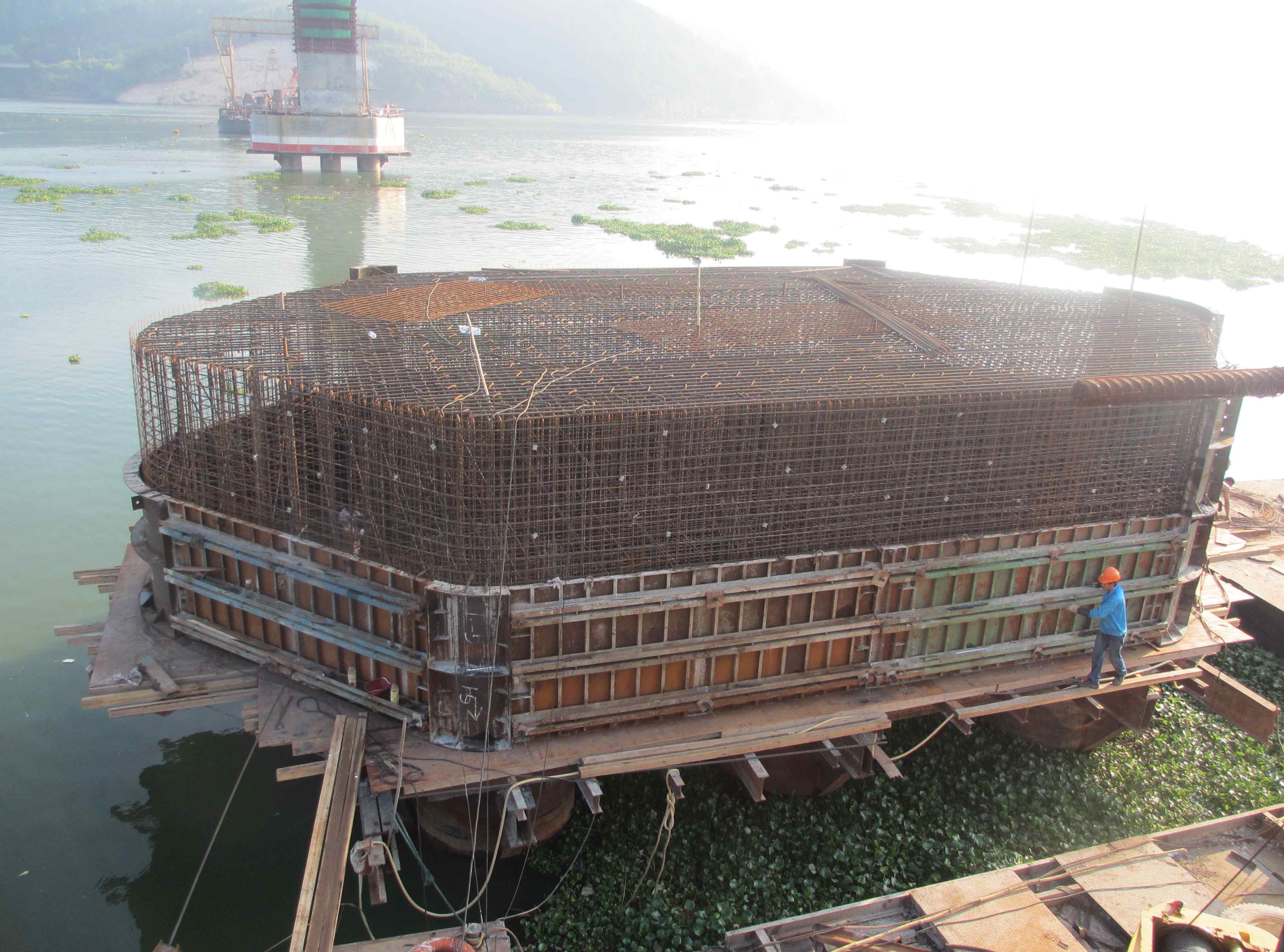

钢箱——按字面意思也可以理解为一两个,也就是一个大盒子,设置在桩基上进行施工。边肖曾有幸以这种方式参与水下承台的施工。承台底部设计标高比水面高很多怎么办?然后大家都会开心。焊接牛腿,制作支架,铺设模板,绑扎钢筋,装模,直接在钢衬上浇筑混凝土。一气呵成,如下图,俗称套路施工。
所以如果承台底部标高低于水面,那么我们就做一个钢盒子,后盖先把水隔开。桩承台底部和水面一样高怎么办?好了,“钢吊箱”出现了!你不需要封底就能省很多钱。这里有一个小系列告诉你这个钢吊箱是什么。
边肖毕业后的第一个工地在福建,负责三个主墩的施工技术。当时最后一个承台施工,不幸赶上雨季,河水暴涨。最初的计划是使用钢套管。结果,水位测量表明,承台底部正好在水面上,因此简化了施工方案,改为钢吊箱。

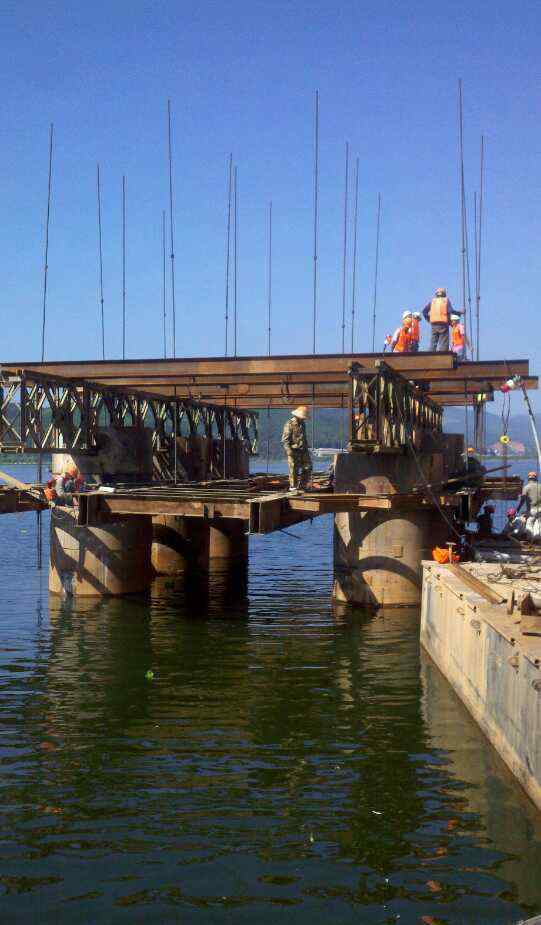

桩基检查完成后,将临时牛腿焊接在钢护筒上,先将承台底部的支架放在临时牛腿上。然后,在每根桩的顶部安装一个支撑钢架,用工字钢焊接。钢架顶部设有双拼接贝雷梁,贝雷梁之间安装有分配梁。分布梁上有孔,孔中穿插成品钢筋作为悬挂系统。受力后,切断临时支撑,用链滑车下放支架,待下放至设计标高后,拧紧成品钢筋的螺丝,使底部支架吊入/[/k0/】。稍加加固,一个施工平台就出来了。
底板安装在支架上。为了拆卸方便,底模采用木模板。工人们一刻也没闲着。雨下得很大,正在捆钢筋。深夜水位再次上升。我嘲笑他们是在踩水。为了抢进度,工人们也是三班倒。下一批工人将在这个过程完成后继续工作。这样,模板安装后,水已经溢出承台底部10厘米。还好不是很多。浇筑混凝土时,水从承台的一端向另一端推出。然后就是日夜浇筑混凝土。幸运的是,承台在水涨之前就被抢走了,否则工期延误,费用很大。
钢吊箱的建造也使边肖积累了大量的水上施工经验。别人问我的时候,我曾经很热情的说,我也是做过钢套管的人。其实不是完整的,是半成品。
如果你也是土木工程师,可以关注我。我想我们之间肯定有一些话题可以聊,但你我之间只有一个顾虑。
1.《承台是什么 水中承台怎么做?钢吊箱是什么?》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《承台是什么 水中承台怎么做?钢吊箱是什么?》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/junshi/1622626.html
