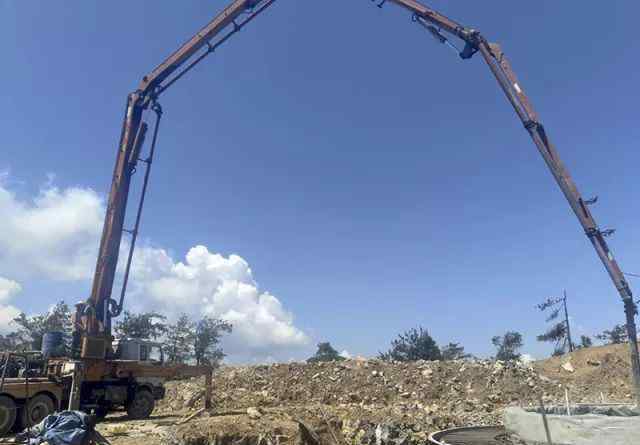

重庆奉节风电场工程已完成所有风机基础的浇筑
6月11日,重庆奉节风电场工程顺利完成了b标所有风机基础的混凝土浇筑。
该项目位于奉节县南部。计划建设55台永磁直驱风电机组,单机容量2 MW,总装机容量110 MW,总投资近10亿元。是重庆装机容量最大的风电场。项目建成后,年发电量可达2.3亿千瓦时。项目于2017年6月7日正式开工,计划2018年全部机组投产发电。我公司承担主体工程的建筑安装B段、38号至55号风机相关建筑安装工程、集电线路建筑安装工程、升压站建筑安装工程。
到目前为止,项目部已经完成了升压站的全部建设、整个场地的道路建设和所有风机的基础建设,集电线路的建设正在有序进行。下一步,项目部将继续加大施工力度,完成风机基础、箱变基础、风机吊装等降阻接地施工任务。,确保机组年内并网发电。
商洛安装项目部焊接接头突破3万大关

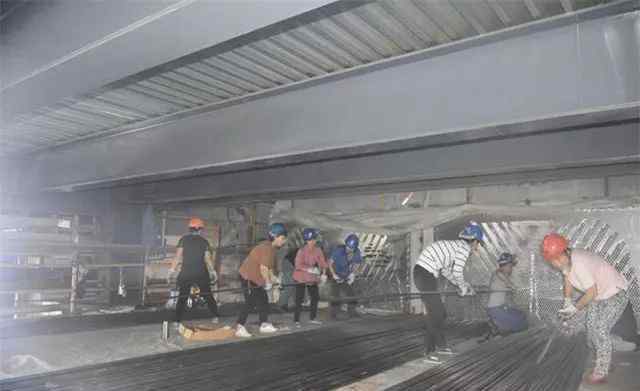

截至6月11日,山能商洛电厂2×660MW机组工程2号锅炉受热面共完成焊缝30068处,成功突破30000大关,监督焊接接头一次合格率99.45%,向锅炉水压试验节点目标迈出坚实一步。
为确保2号锅炉水压试验如期完成,项目部积极组织监理和各参建单位认真分析施工过程中的难点问题,制定并实施了各项措施,确保工程顺利进行。同时,项目部积极联系总承包商、业主和厂家,重新制定了受热面安装计划,合理调整了施工工艺和时间,确保了施工安全和进度。
在施工过程中,项目部在严格按照陕西能源集团精细化、清洁化要求指导施工的同时,高度重视焊接工艺质量,要求管理人员注重焊接工艺,加强对焊接人员的现场指导,坚持每天完成焊接接头的100%外观工艺检验,严格执行焊接检验和焊接质量验收制度,确保焊接接头质量水平的稳步提高。
洛阳万中工程2号机组凝汽器穿管成功完成

6月10日,洛阳万中工程2号机组凝汽器穿管成功完成。
项目部和专业施工现场积极做好凝汽器内部清理、磨管孔穿管、不锈钢管扩压平、扩焊试验和涡流试验准备,并与业主和监理共同对凝汽器进行全面检查,组织操作人员进行技术和安全交底。过程中,现场施工人员克服困难,层层检查安全质量控制,加班加点。经过10天的努力,穿管工作顺利完成,并通过了业主和监理的现场验收。
穿管的完成为下一步管束焊接创造了有利条件,对工程2号机组机房的建设起到了积极的推动作用。

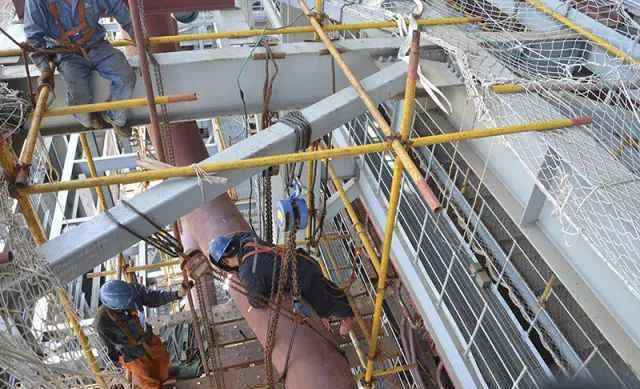

新疆中煤北二电厂工程4号机组发电机定子成功吊装就位

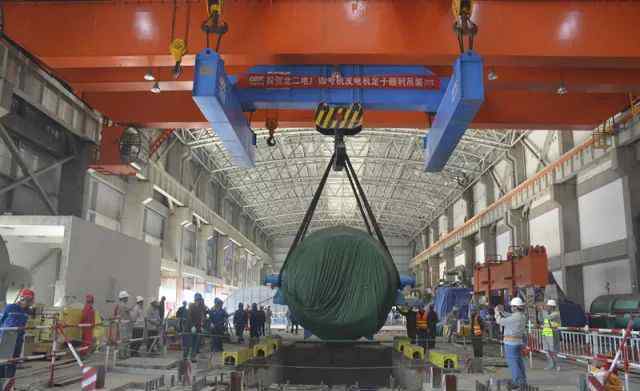

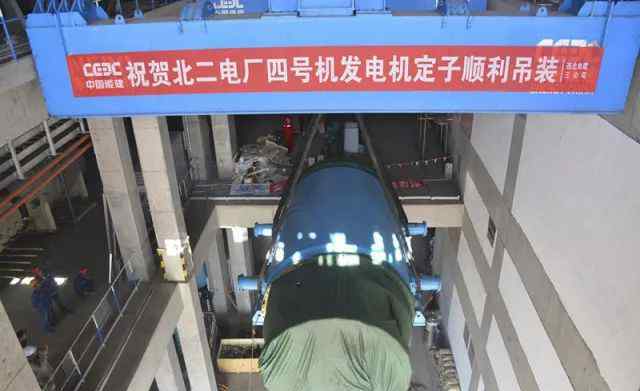

6月9日,新疆中煤北二电厂工程4号机组发电机定子成功吊装就位,标志着4号机组一个主要节点的顺利完成。
4号机组发电机定子于6月6日运抵北二工程工地。由于近期大风、风沙天气等因素,卸载工作一度推迟。发电机定子由东方电气厂提供,净重270吨,长9365毫米,高3910毫米,宽3820毫米..起重量320吨,超重,电气设备超限。
为了保证定子吊装顺利进行,项目部提前做好计划,从人员组织、施工保证、过程监控等方面入手。发电机定子吊装组织已专门成立,所有参与吊装的人员分工明确。制定了详细的发电机定子吊装方案,并对所有参与吊装的施工人员进行了详细的安全技术交底。6月7日晚21: 00,组织热机专业现场技术管理人员在项目部会议室召开发电机定子吊装方案会议,进一步优化细化吊装方案,反复论证讨论发电机定子吊装方案。
林游项目部汽轮机高中压缸模块吊装成功就位

6月8日,林友项目部2号机组高、中压缸模块成功吊装就位。
2号机组汽轮机高中压缸模块由上海汽轮机厂整体供货,净重225吨。高、中压缸模块尺寸为6360 mm × 3872 mm × 4600 mm,根据上海汽轮机厂提供的技术要求,林友项目部高度重视,精心策划吊装前的各项准备工作,提前制定周密的吊装方案,积极与热机、机械、电力等各专业施工现场沟通协调,优化吊装方案。为确保吊装工作万无一失,工程部对施工人员资质、操作机械、工具、仪器、中间工序交接等进行了全面细致的安排。,而且提前,
吊装过程中,全体人员精诚合作,分工明确,齐心协力,确保安全、优质、高效地完成整个吊装作业。
