实例工程展示外墙EPS保温板施工,全面解读其施工流程:外墙抹灰→安装工程穿插施工→保温板粘贴→抗裂砂浆施工,值得借鉴!
1.外墙抹灰

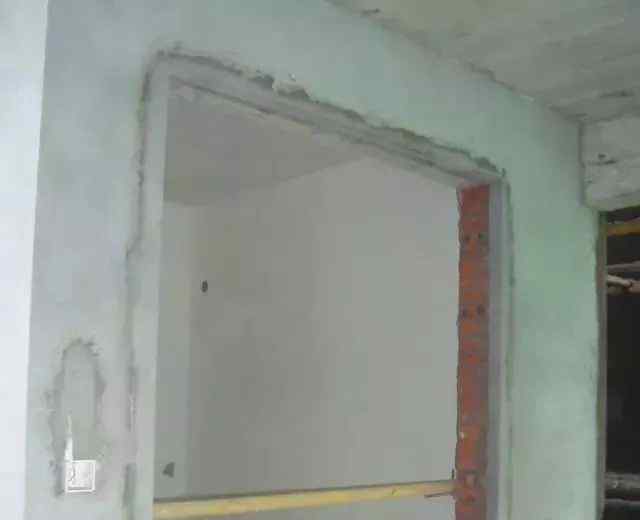

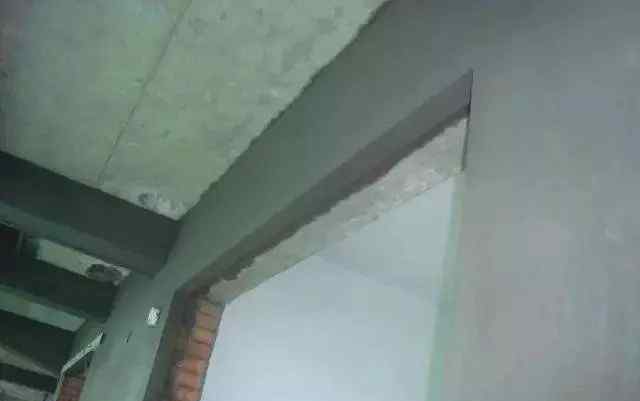

外墙门窗洞收细洞

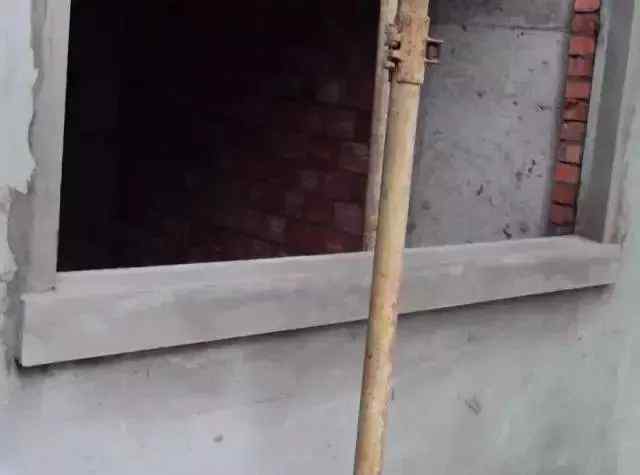

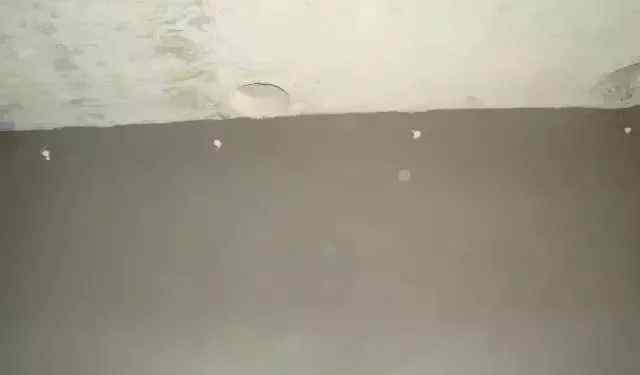

窗台顶部收口凸出墙的厚度满足保温施工的要求
所有电箱应在外墙表面施工前预埋到位
2.将安装项目插入到结构中

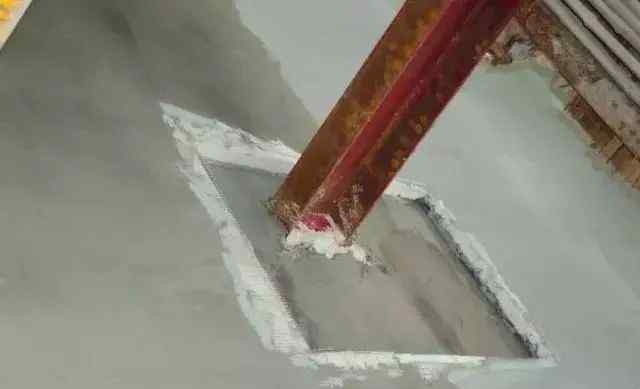

安装大型墙体立管,在内角安装立管支架,保温施工完成后安装立管(以免影响保温施工)
保温施工前安装生活阳台供水管支架

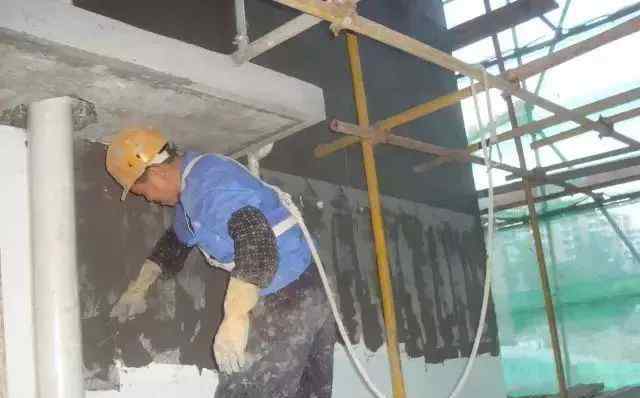

3、保温板粘贴

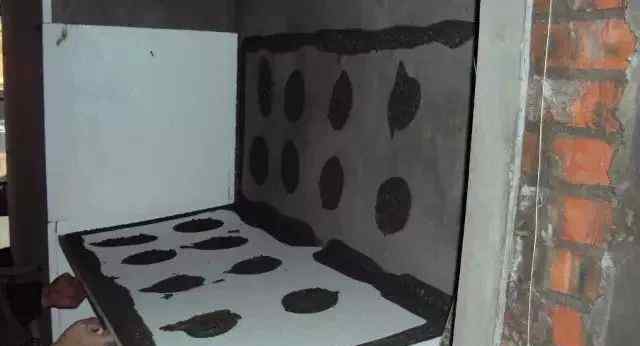

EPS板长1200mm,宽600mm,周围胶粘剂宽度控制在50 ~ 80 mm范围内,板内设8个圆形粘结点,直径控制在100 ~ 140mm之间,保证粘结面积不小于笨板面积的40%。
发泡聚苯乙烯板周围的胶粘剂处留有通气孔,用于排出发泡聚苯乙烯板粘贴时产生的空气体和胶粘剂固化时产生的气体。

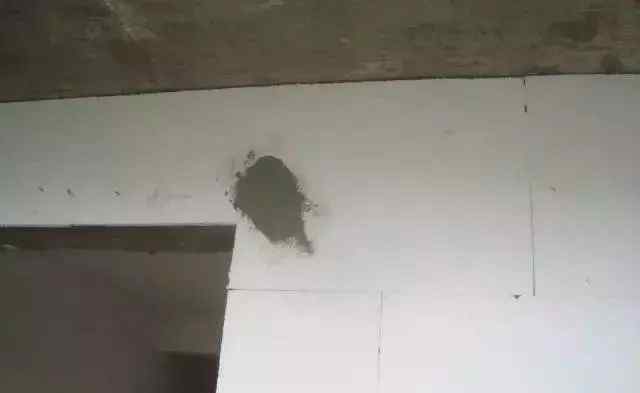

粘合面积不小于蠢板面积的40%

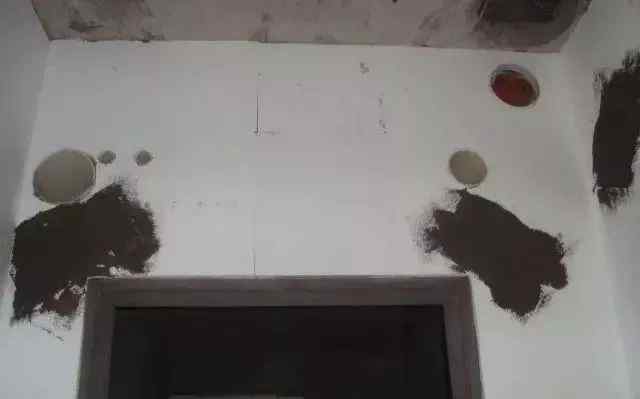

胶粘剂周围留有通气孔,胶粘剂的宽度控制在50 ~ 80毫米;板中圆形结合点的直径控制在100到140毫米之间
EPS板应自下而上水平铺设,保证连续粘结,上下两排EPS板应错开1/2板长。
在墙的拐角处,应先布置好尺寸,并切割聚苯板,使其垂直交错连接,并保证拐角的垂直度。

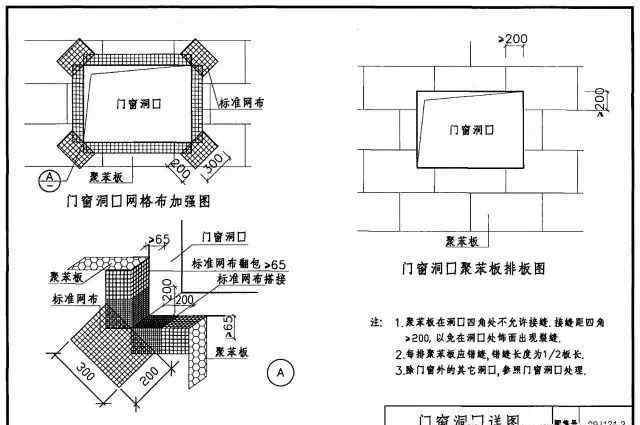

门窗洞口四角的EPS板是将整块EPS板切割成“l”形铺设,不得拼接。离孔角的接缝距离不应小于200毫米..
阳角和孔板布置方法

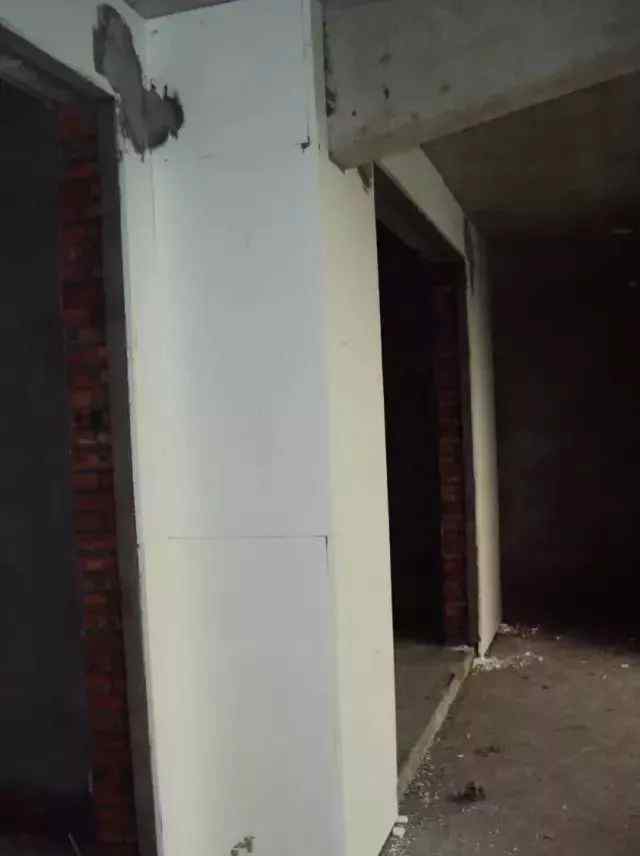

外墙保温板从阳角向阴角方向粘贴,阳角挂线,保证阳角的垂直度;外角两侧笨板交错拼接

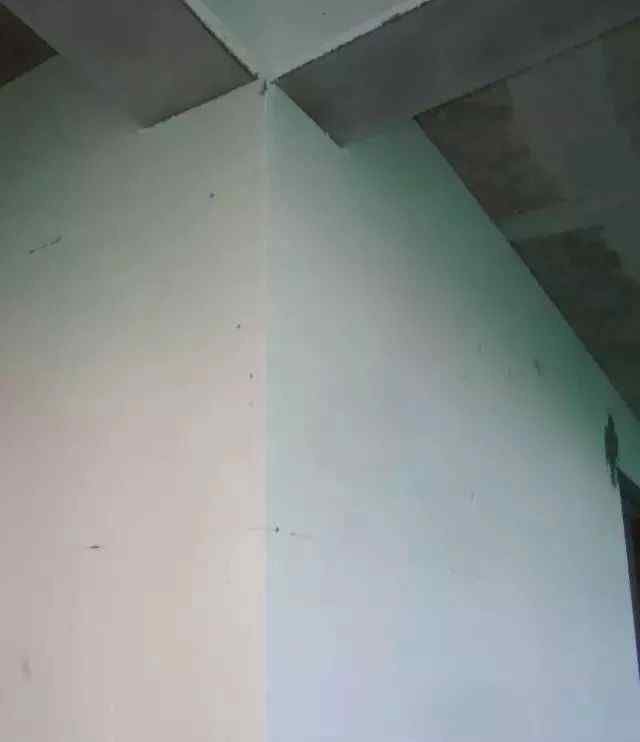

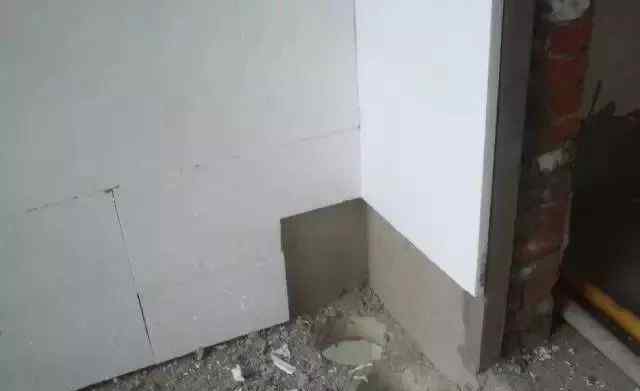

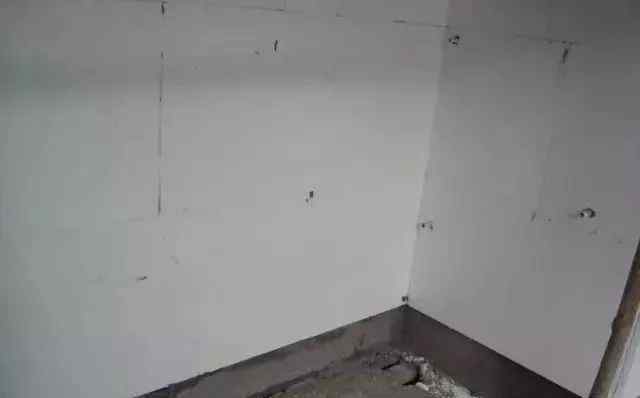

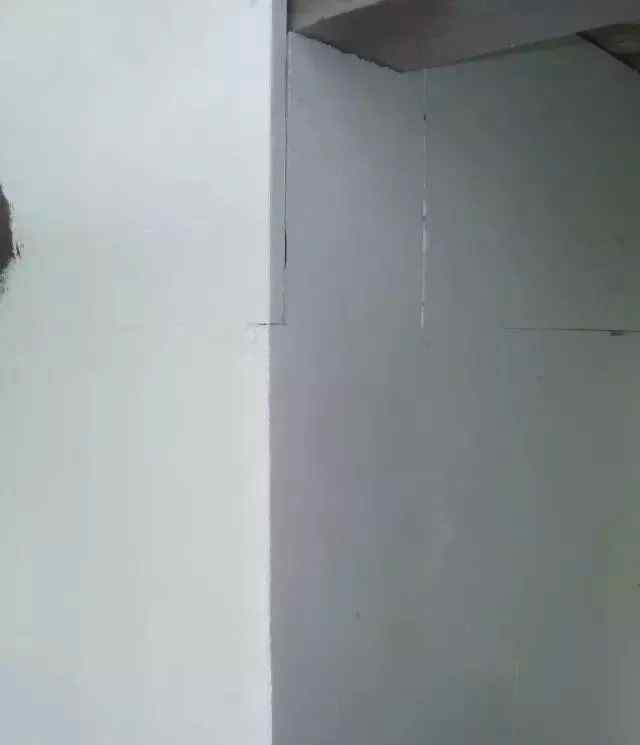

内角笨板交错拼接

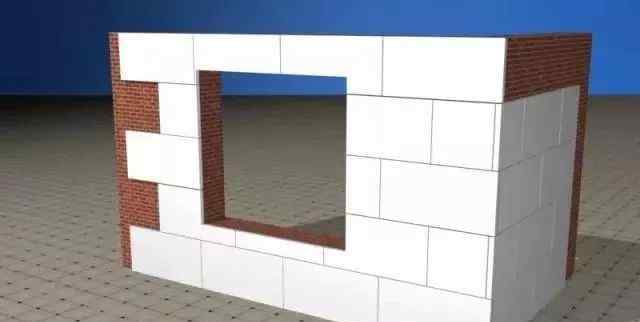

门窗洞口粘贴l形聚苯板

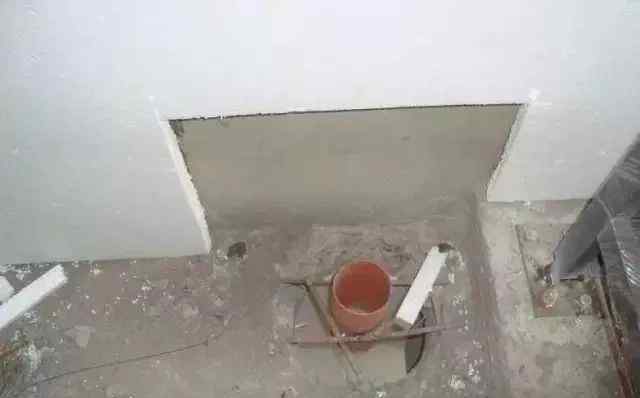

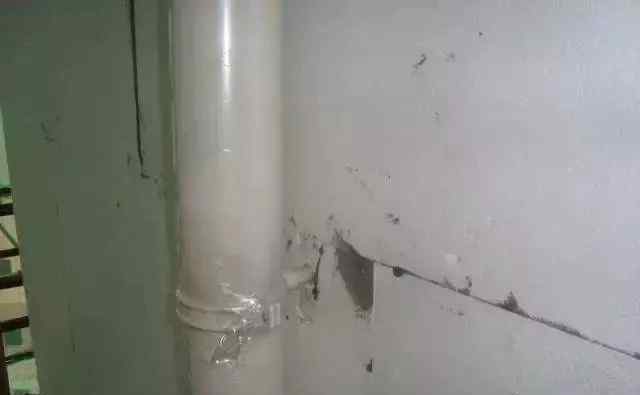

排水立管支架处保温板施工密实

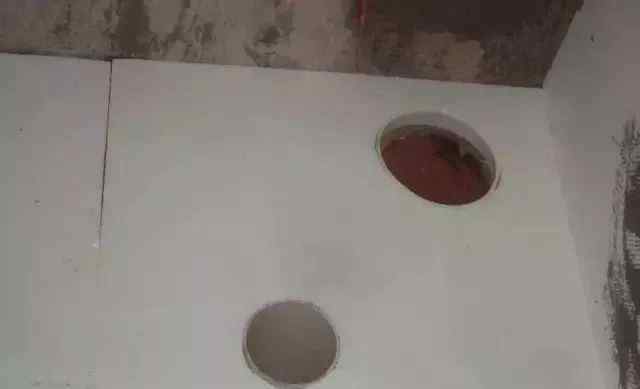

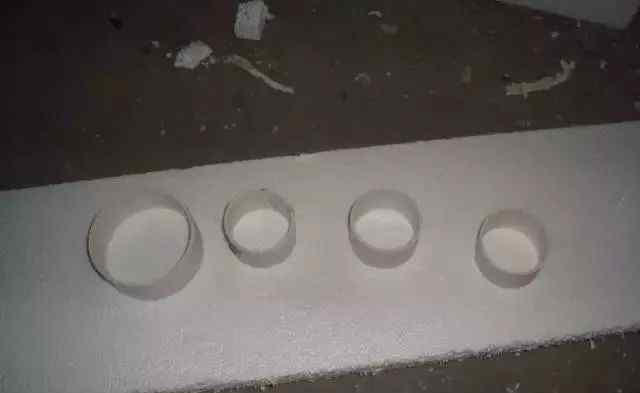

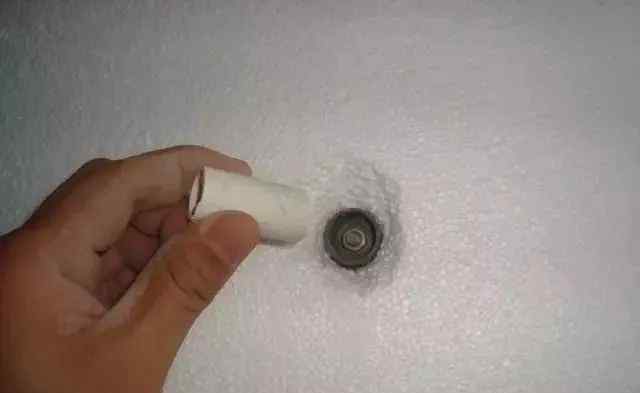

在保温板厚度范围内设置聚氯乙烯管

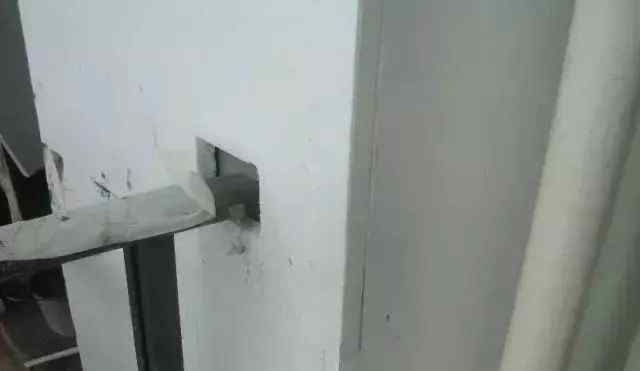

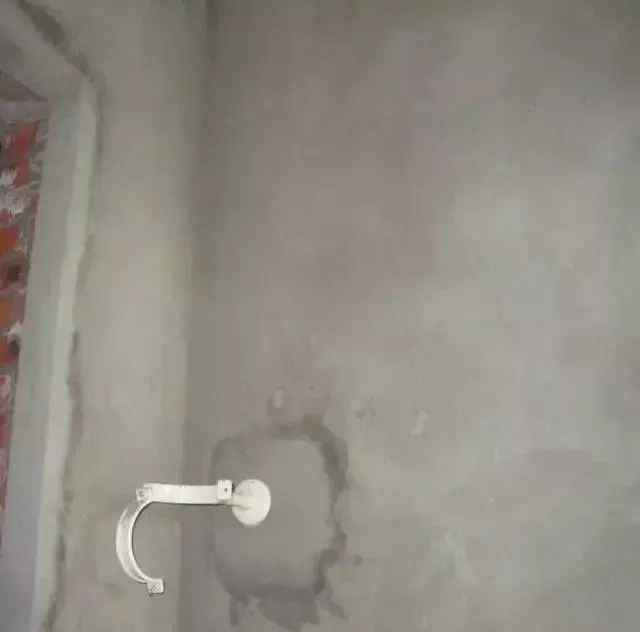

保温板施工完成后,供水管支架状况良好
保温或涂层施工完成后,严禁埋设接线盒

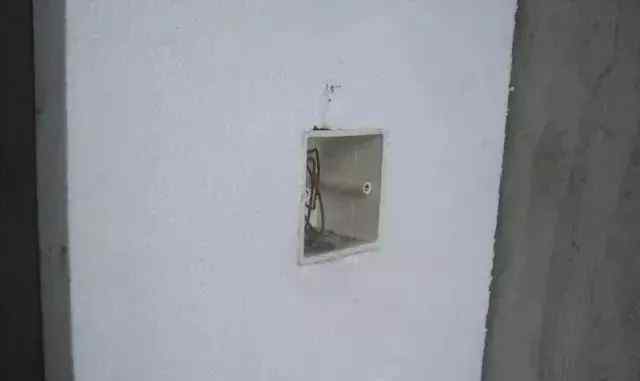

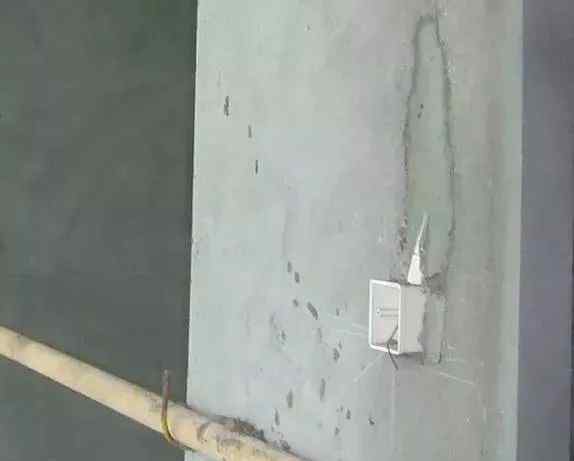

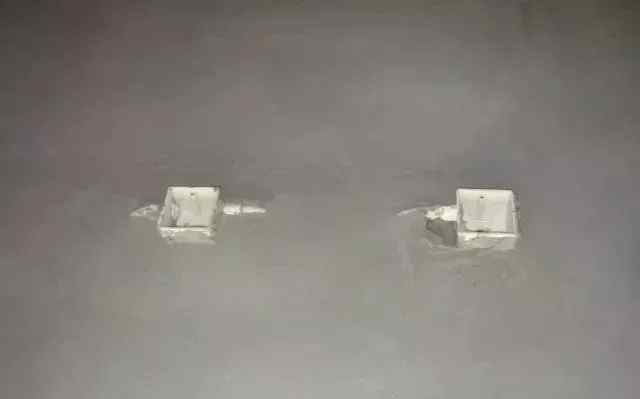

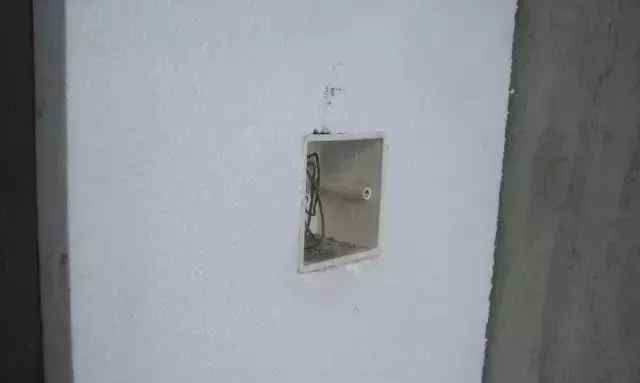

箱预埋时,保持保温板施工厚度,确保箱在保温板板面上平整

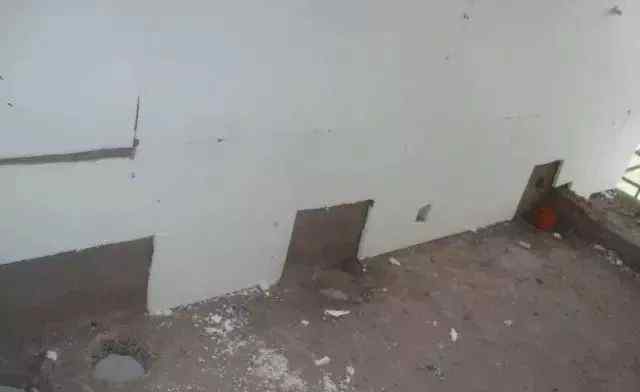

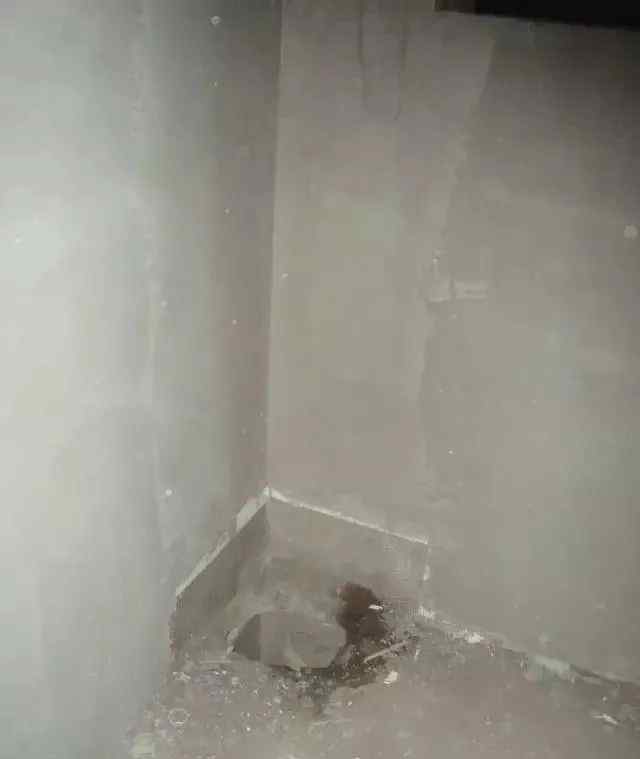

有防水要求的位置将预留给保温层施工

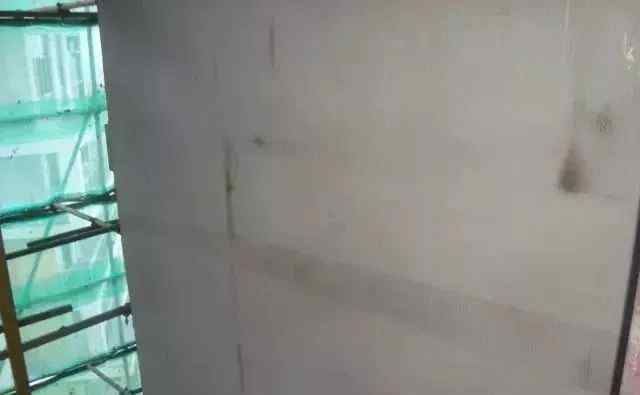

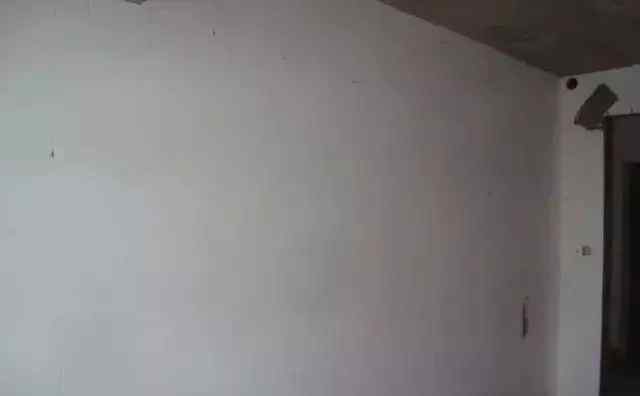

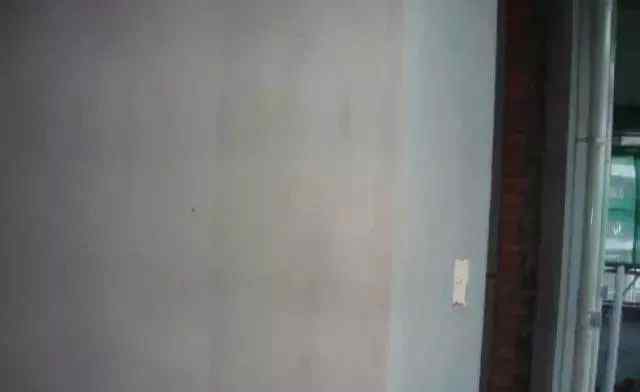

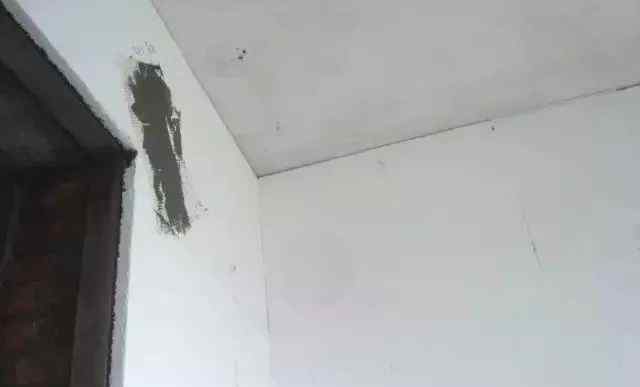

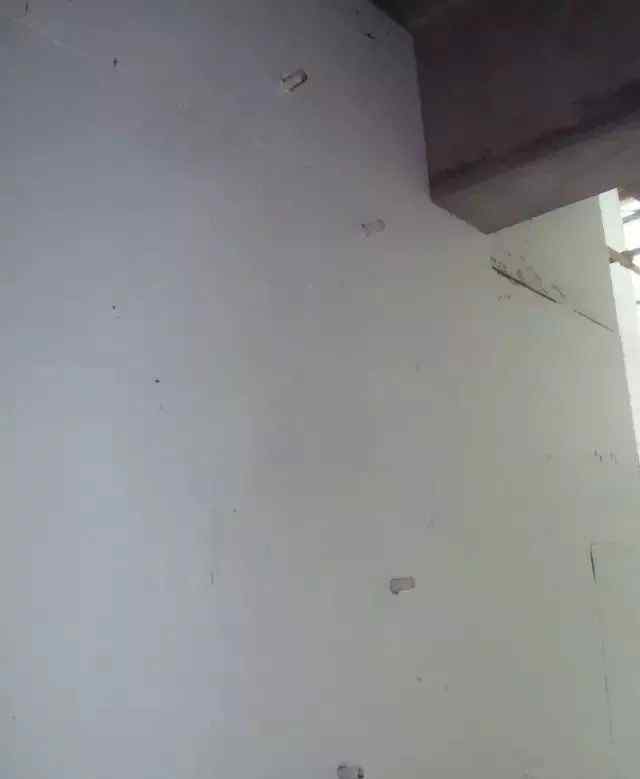

保温层施工的视觉质量

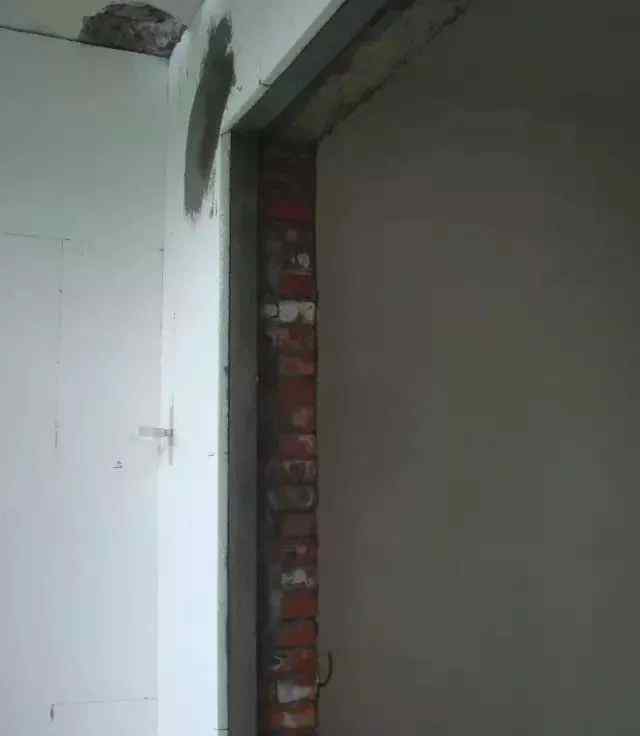

,门窗洞口边缘成型质量
4、抗裂砂浆施工
在门窗洞口四角沿45°方向铺一层钢筋网,规格为200mm×300mm。
在聚苯板表面抹第一遍抹灰砂浆,厚度约2mm。

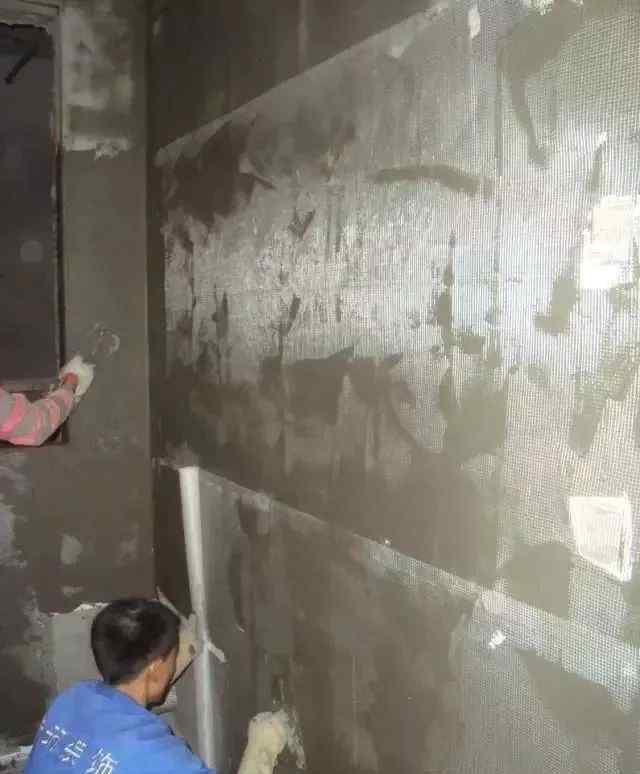

铺网格布:将网格布拉紧,贴在底层抹灰砂浆上。用抹子将网格布从中间向四周压入砂浆表面。应整平压实。禁止折叠网格布。网格布不应压得太深,网格布基本可以压入砂浆中。单格布长度不应超过6m。摊铺时如有重叠,必须满足水平方向100毫米和垂直方向100毫米的重叠长度。
抹第二遍抹灰砂浆:在第一遍抹灰砂浆凝结后,再抹一遍1 ~ 2mm厚的抹灰砂浆,使网格布完全覆盖,略见网格布轮廓。
在门窗洞口周围粘贴加强网格布(长300毫米,宽200毫米)

根据墙的长度,提前裁好网格布

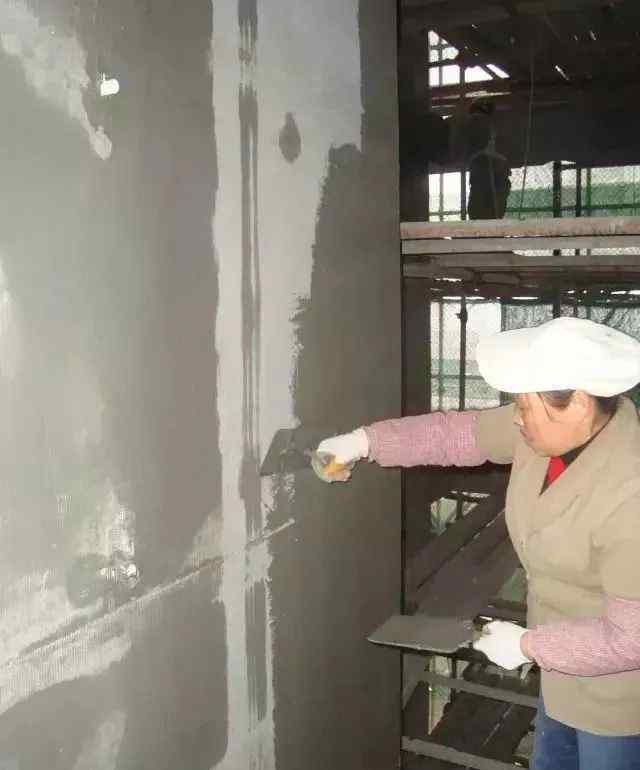

抹2mm厚的抗裂砂浆,压入网格布
用抹子将网格布从中间向四周压入抗裂砂浆中
,第一遍抗裂砂浆成活后的效果
第一道抗裂砂浆凝结后,抹灰层上的抗裂砂浆厚度为1 ~ 2 mm,以完全覆盖网格布并略见网格布轮廓为宜;表面的砂浆不应连续摩擦,以免形成空鼓
,抗裂砂浆成活后的第二遍效果
,抗裂砂浆成活后的第二遍效果
过程关键点控制
1、做好穿插过程,保证保温板的正常施工。
内角排水立管应在保温施工完成后安装
2.严格控制粘结面积不小于EPS板面积的40%。
3.保温施工预留位置应准确、规则,便于事后维修。

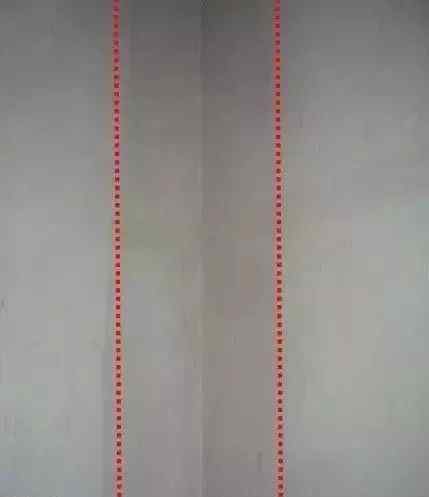

4.阴阳角交错拼接,紧密美观。
5.准确安装接线盒和穿墙套管。
6.阴阳角度加强网格布。
阴阳角网应做150mm厚的搭接钢筋
【声明:本文的材料内容来自鲁班建筑工程工会,由黎齐消防局编辑整理。我们对文中观点持中立态度,转载的目的是交流学习。文章版权归原作者所有。如有侵权,请联系删除。原创不易,感谢作者的组织和分享]
【版权声明:凡注明黎齐火微信官方账号的文章均需要转载(文章来源/黎齐火微信官方账号hnqlxfsb119)欢迎转载,互相学习,谢谢关注】
1.《外墙保温板 外墙保温板施工工艺的实例分享》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《外墙保温板 外墙保温板施工工艺的实例分享》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/tiyu/1203586.html
