知名房地产公司在国家标准和企业标准的基础上对砌体施工有明确的质量控制要求,也值得借鉴。
一、根据砌体的代表性部位的砌筑方法,有以下规定:

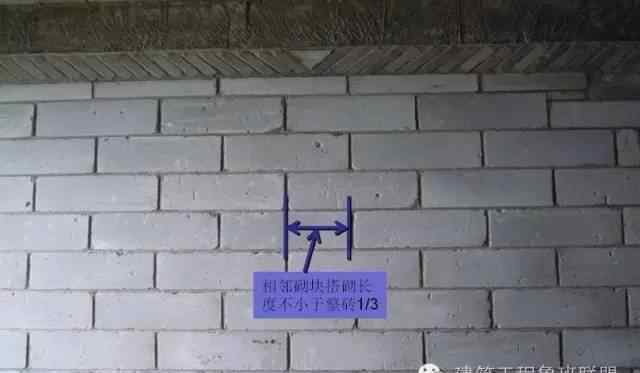

规范【GB50203第5.1.11条】规定纵横缝砂浆饱满,勾缝均匀,无透明缝、盲缝、假缝,防止抹灰层开裂、渗漏。

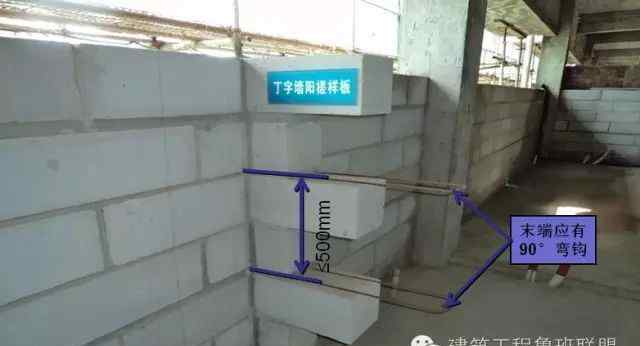

规范【GB50203,第5.2.4条】规定:对于非抗震设防、抗震设防烈度为6度和7度地区的临时间断点,当不能留斜缝时,除转角外,可留直缝,但直缝必须做成凸缝。留直槎处应加设拉结筋,拉结筋的数量为每120mm墙厚放置1根φ6拉结筋(大于120mm墙厚放置2根φ6拉结筋),沿墙高间距不应超过500mm;埋置长度从其离开的地方算起,每边不小于500mm,且不小于1000mm在抗震设防烈度为6度和7度的地区。末端应该有一个90°的挂钩。保证墙面的整体性和稳定性,防止抹灰层开裂。点击此处免费下载施工技术资料

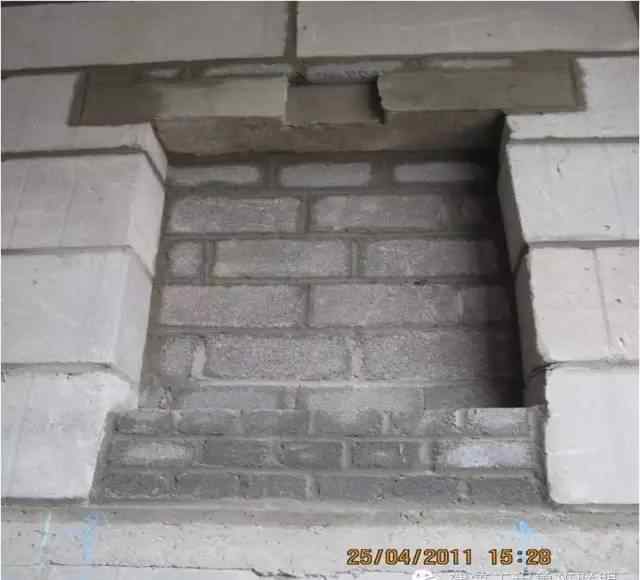

规范【GB50203第3.0.4条】规定,施工洞口边至交接处墙面的距离不得小于500mm,洞口净宽不得超过1m。施工洞口填堵后,应按规范要求设置过梁、搓条和拉杆,以保证墙面的完整性和稳定性,防止抹灰层开裂。
规范【GB50210第5.3.3条】规定金属门窗框和辅助框必须牢固。预埋件的数量、位置、埋设方法及与框架的连接必须符合设计要求。建议采用预制混凝土块修补缺陷,以便于门窗的安装固定,保证门窗的稳定性。
二、对于代表性门和窗洞口的处理,有以下规定:

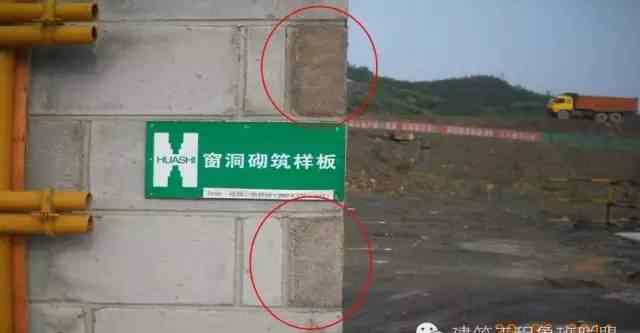

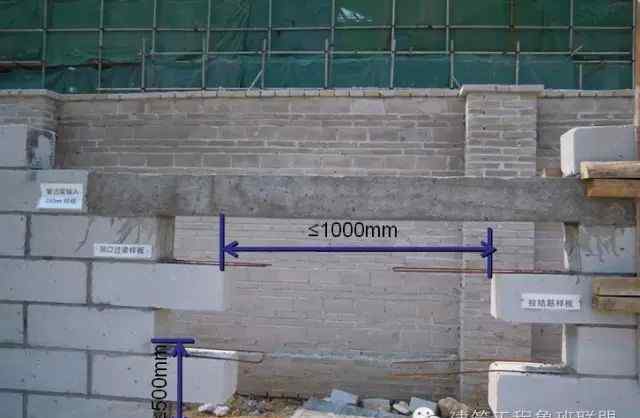

摘自碧桂园《防渗漏防裂重点控制》:过梁设置、截面、配筋均符合设计要求。两端搁置长度:壁厚≤24cm时,为37cm;壁厚≥37cm时为24cm。门窗过梁必须按设计要求设置。

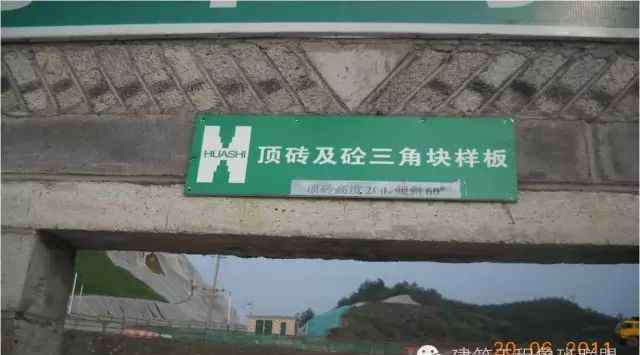

摘自《碧桂园防漏防裂重点控制》:填充墙靠近梁板底部铺设时,应留有一定的空空隙。填充墙间隔至少7天后,应进行加固和压实。顶砖的高度应为200毫米,倾角应在45°至60°之间。顶砖应倒图砌筑,并用三角混凝土预制块封闭,以保证顶砖砂浆饱满,防止梁底出现长裂缝。
四、对于构造柱、圈梁和过梁的处理,有以下规定:
规范【GB50203第3.0.7条】规定,宽度超过300mm的洞口上部应设置过梁。防止上壁负荷施加到电气箱上,导致电气箱变形。

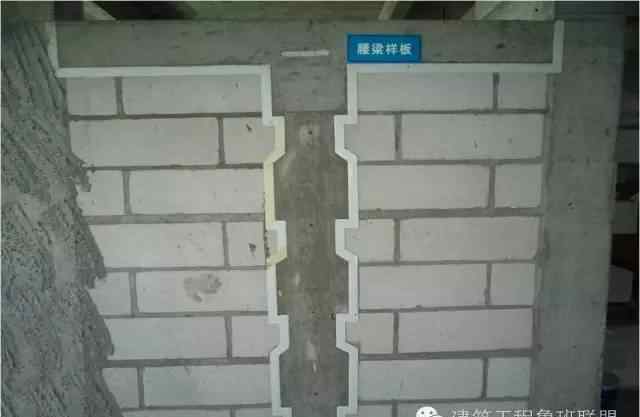

摘自碧桂园《防渗漏防开裂重点控制》:1。当填充墙高度大于4m时,应设置水平系梁。系梁应位于墙体高度的一半,并应与门窗过梁结合设置;2、高度不应小于18㎝,保证墙面的完整性,防止墙面开裂。点击此处免费下载施工技术资料

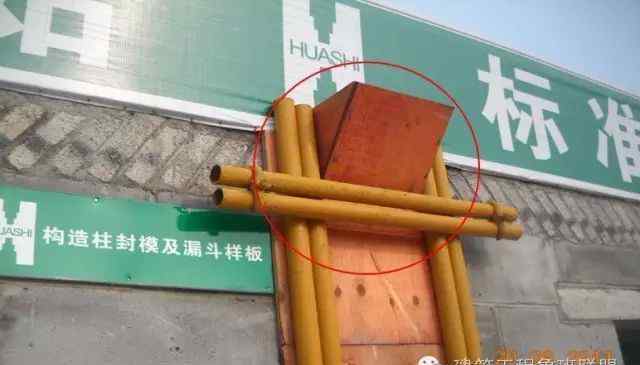

规范【GB50203第8.1.2条】规定:为保证构造柱混凝土的强度和二次浇筑时结合面的密实度和完整性,浇筑时一般采用漏斗形模板,浇筑前对砌体和模板的摩擦部位进行润湿,有利于构造柱的成型质量。

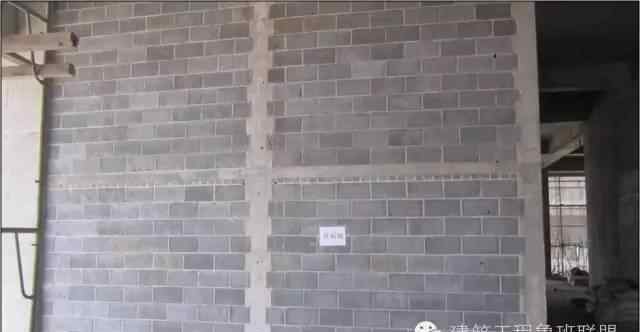

规范【GB50203第8.2.3条】规定,构造柱与墙体的连接处应做成马牙搓,并按要求施工,沿墙体高度每500mm设置两根φ6拉杆。构造柱的钢筋应符合设计要求。保证墙面的整体性和稳定性,防止抹灰层开裂。

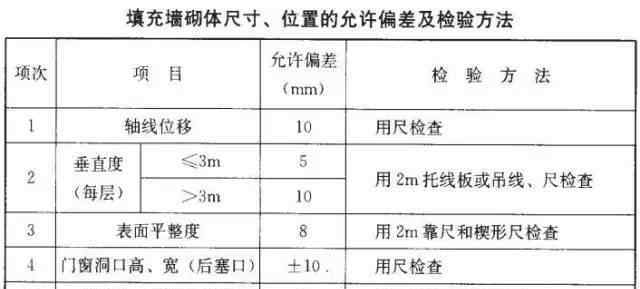

规范【03ZG003结构构件图集第37页】规定:砌体填充墙净高>:设置拉梁4.0m砌体填充墙长度>:构造柱设置在2H,砌体填充墙长度> 5m,也可在增设构造柱中间使用。
身份证:sghyzj
ID:gczlkt
好消息
ID:gcz BP
ID:jzjyswx
ID:jzgrlm
ID:jzgcnc
ID:szgcglwx
1.《砌体规范 砌筑规范(干货)》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《砌体规范 砌筑规范(干货)》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/yule/748944.html
