在建房过程中,粘土多孔砖墙体应满足满浆、横平竖直、上下错缝、内外砌筑等最基本的墙体砌筑要求,以保证墙体的强度、稳定性和固定性。砖墙的砌筑方法有哪些?今天,边肖将介绍一些砖墙砌筑的基本方法。
一、砖墙群砌法

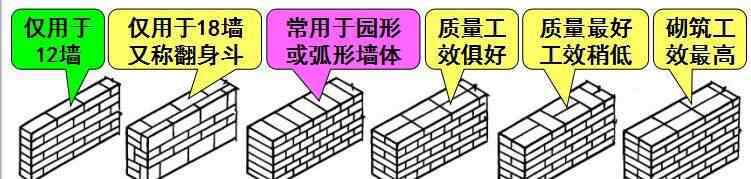

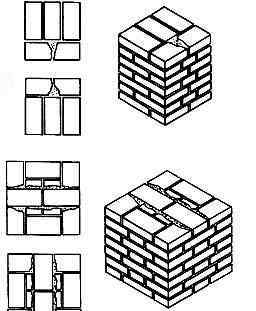

为了提高砌体的整体性、稳定性和承载力,砖的布置应遵循自上而下错缝的原则,避免出现竖缝。错缝或砌缝长度一般不小于60毫米。建造实心墙的方法包括“一宜一宜”、“三宜一宜”和“梅花一宜”。
(1)合适的一丁砌法
一皮中所有合适的砖和一皮中所有的小砖间隔铺设,上下皮之间的竖缝错开1/4砖长。
(2)三顺一丁砌筑法
三皮中的所有砖都是与一皮中的所有小砖间隔放置的。上下蒙皮之间的竖缝错开1/4砖长,上下蒙皮之间的竖缝错开1/2砖长。
(3)梅花丁砌法
在每层皮中,小砖与合适的砖分开,而上皮小砖位于下皮合适的砖中,上下皮之间的垂直接缝错开1/4砖长。
二、总则
(1)砖的品种和强度等级必须符合设计要求,砖应提前一天浇水湿润,以免砂浆中水分过多吸收,影响粘结力。烧结普通砖、空芯砖含水率为10-15%,灰砂砖、粉煤灰砖含水率为5-8%(现场采用“碎砖法”检查,砖段周围浸泡深度为15-22)
⑵在有冻胀环境和条件的地区,不应在地面或防潮层以下使用多孔砖。
(3)墙体上应留有临时洞口,其边距交接处墙面不小于500mm,洞口宽度不超过1m。
(4)不准离开脚手眼墙或部位:
(1) 120 mm厚的墙和独立柱;
(2)窗墙之间宽度小于1m;
(3)洞口两侧200mm和转角范围内450mm的门窗;
(4)梁下或梁垫及其周围500mm以内;
⑤过梁上与过梁成600°角的三角形,高度为过梁净跨度的1/2。

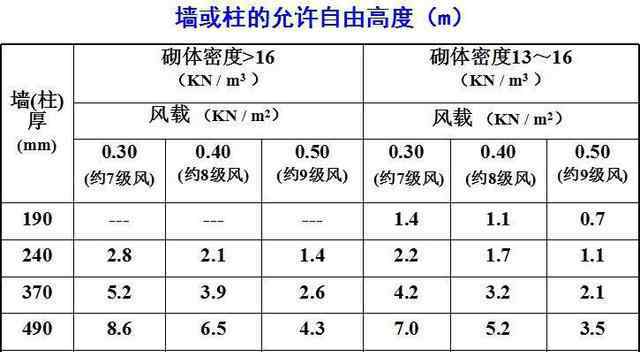

5]对于尚未施工的楼板或屋顶的墙或柱,当可能遇到强风时,其允许自由高度见下表。当超过表中限值时,应采取临时支护等有效措施。
[6]240mm厚承重墙的每层顶皮砖、砖台阶的上水平面和挑层均采用整砖;
预制梁板砌体顶面一次安装时应找平并重新灌浆;
⑻多孔砖孔洞应垂直于受压面砌筑;
⑼墙厚370毫米及以上的砌体应挂在两侧;
⑽垂直灰缝不得有透明缝、盲缝和假缝。

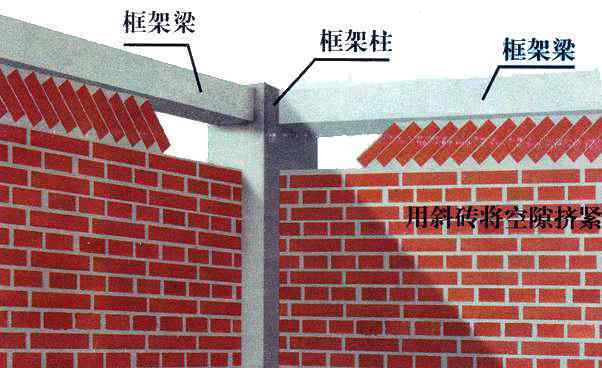

⑾框架梁填充墙至梁底应预留18 ~ 20 cm,一周左右后用实心砖压制,砂浆饱满。一周的间隔是让新建砌体完成墙体自沉,倾斜砌体可以减少灰缝收缩,防止梁底因墙体下沉而开裂。
三、质量要求
砌体工程质量的基本要求是:
横平竖直,砂浆饱满,灰缝均匀,上下接缝交错,内外砌槎牢固。
横平竖直,砂浆饱满度——指灰缝应横平竖直,实心砖砌体水平灰缝的砂浆饱满度不应小于80%。水平缝的厚度和垂直缝的宽度应为10毫米±2毫米。
上下错缝——指砖砌体上下皮砖之间的垂直缝应错开,避免上下贯通缝。
“接缝”——指相邻砌体不能同时砌筑时设置的临时间断,可以方便第一次砌筑和后续砌筑的接缝。
(1)水平灰缝的砂浆饱满度不小于80%,砖底与砂浆的粘结痕迹面积用百格检查。每个检验批随机抽取不少于5处,每处检验3件,取平均值;

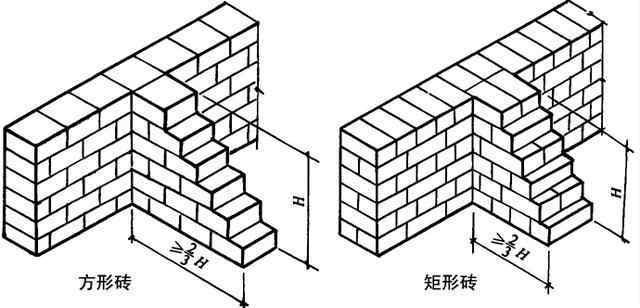

2砖砌体转角处和纵横墙交接处应同时砌筑,严禁无可靠措施的内外墙砌施工,不能同时砌筑且必须留置的临时间断处应砌筑成斜缝,斜缝的水平投影长度不应小于高度的三分之二。
(3)非抗震设防、抗震设防烈度为6度或7度地区的临时间断处,当不能留斜缝时,除转角处外,可留直缝,但直缝必须做成凸缝,并加拉结筋。

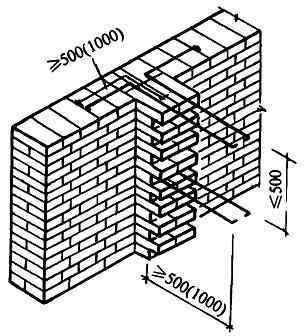

沿墙高每500mm设1根拉结筋,数量为每120mm墙厚设1根φ6拉结筋(120mm墙厚设2φ 6)。每边埋置长度不小于500mm,不小于1000mm抗震设防烈度为6度或7度的地区。末端应该有900个挂钩。
(4)砖砌体轴线位置偏移不得大于10mm;砖砌体垂直度允许偏差为每层5毫米,当建筑物总高度小于等于10米时为10毫米,20毫米;当总高度大于10 m时;
⑸砖砌体施工方法应上下错开,内外砌筑,砖柱不宜采用“包芯施工法”。要求干墙和窗间墙不设贯通缝,每间混水墙大于等于300mm的房间不超过3个贯通缝,且不得位于同一面墙上;
【6】砖砌体的灰缝应横平竖直,厚度均匀,水平灰缝厚度为10毫米,但不小于8毫米,不大于12毫米。一步砌砖,每20m抽查一处,用直尺测量10皮砖砌体的高度。
四、砖墙砌筑方法及工艺
(1)流程:
砂浆搅拌→浇砖→砌砖
(2)砂浆搅拌:砂浆的比例应为重量比,水泥的计量精度为2%,砂和抹灰应控制在5%以内。应采用机械搅拌,搅拌时间不应少于1.5分钟
(3)浇砖:粘土砖必须在砌筑前一天浇水湿润。一般以砖四面浸水1.5cm为宜,含水量10% ~ 15%。常温施工时不得在墙上使用干砖;雨季不得使用饱和含水率的砖墙;冬季很难浇水,需要适当增加砂浆的稠度。
(4)砖墙:
1、砌法:
砌筑一般采用一顺丁一(满族、满族)、梅花丁或三顺丁一的方法。填充墙填筑四周后,不得采用盖芯法砌筑砖柱。
2、砖堆底(干摆砖):
一般外墙第一层砖砌在底部时,两山墙衬砖,前后檐、纵墙衬砖。根据弹好的门窗洞口位置线,仔细检查窗墙、垛的尺寸,其长度是否符合砖模,如果不符合砖模,可以左右移动门窗的位置。如遇碎工,应在窗户中间布置七个劈头或小砖,并附墙垛或其他不显眼的部位。移动门窗位置时,应注意暖竖管的安装和门窗的开启。另外,在排砖的时候也要考虑到门窗中间边缘的砖墙在关闭的时候不会破碎。所以砌砖的时候一定要统筹考虑。在前后檐壁上砌第一皮砖时,要考虑抛窗后砌,七扇单独的窗就好。
3.砖块选择:
建造干墙应选用棱角整齐、无弯曲和裂缝、颜色均匀、规格和基础一致的砖。敲门时声音很大,烧过的砖变色。变形砖可以用在不影响外观的基础和内壁上。
4.板角度:
砌砖前应先取板角,每块板角不应超过五层,新板的大角,要及时挂、靠。如有偏差,应及时修整。设置角度时,要仔细控制砖层和皮杆标高,控制灰缝大小,使水平灰缝均匀。大角度板完成后,再次检查。平板和立板完全符合要求后,挂线,重新砌墙。
5.挂线:砌砖半墙时,两边都要挂线。长墙几个人用一根公用线的话,中间要有几个分支点,小线要收紧,每层砖都要穿线看上去平整,这样横缝均匀,顺直;砌筑砖厚的混水墙时,宜用外手挂线,这样可以照顾到砖墙两边的平整,为下一道工序控制抹灰厚度打下基础。
6.砌砖:

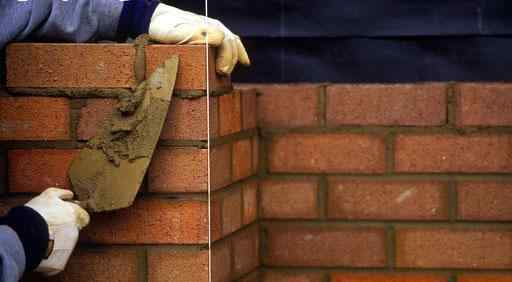

砌砖应采用铲灰、砌砖、揉搓的“三合一”砌砖方法,即全铺全挤作业法。砌砖时要把砖砌平。手高了,墙就开了;低手,墙会回来。砌砖一定要遵循“上线、下缘、左右邻居要平”的路线。水平灰缝的厚度和垂直灰缝的宽度一般为10毫米,但不应小于8毫米,也不应大于12毫米。为了保证清水墙的主缝垂直,不需要走缝。当一步砌筑后框架较高时,宜每隔2m水平间距弹两条竖向垂直线,以控制分段走缝。在操作过程中,应认真进行自检。如有偏差,应随时纠正。事后严禁撞墙。干墙不允许一分为三,上部不允许任意改动或折断。砌筑砂浆应在搅拌下使用。水泥砂浆一般在3h内用完,水泥混合砂浆在4h内用完。不得使用隔夜砂浆。砌干墙时,应缝深8 ~ 10 mm,深度一致,墙面干净。混合水墙应该在你建造的时候刮掉舌头灰。
7、离开如果:
外墙转角处应同时砌筑。内外墙交接处必须留有斜缝。接缝长度不应小于墙高的2/3,接缝必须平直光滑。分段位置应在变形缝或门窗的转角处。当隔墙与墙或柱不同时砌筑时,可留阳槎预埋拉结筋。根据设计要求,沿墙每50cm预埋2根ф6钢筋,预埋长度从留墙处开始计算,一般每边不少于50cm,末端加90个弯钩。施工洞口应按上述要求预留水平拉杆。隔墙顶部应用立砖压制。
南京哀牢加固工程有限公司(),建筑抗震加固、混凝土切割、古建筑修缮专业企业,转载请注明出处。
本文内容来自土木工程网,版权归原作者所有。如果原作者不同意,请联系我们。
1.《砖砌体 砖墙砌筑基本方法》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《砖砌体 砖墙砌筑基本方法》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/junshi/1636691.html
