一、铝模具材料介绍

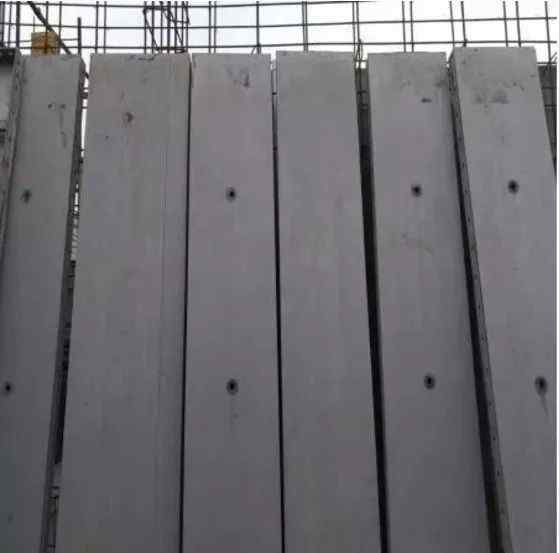

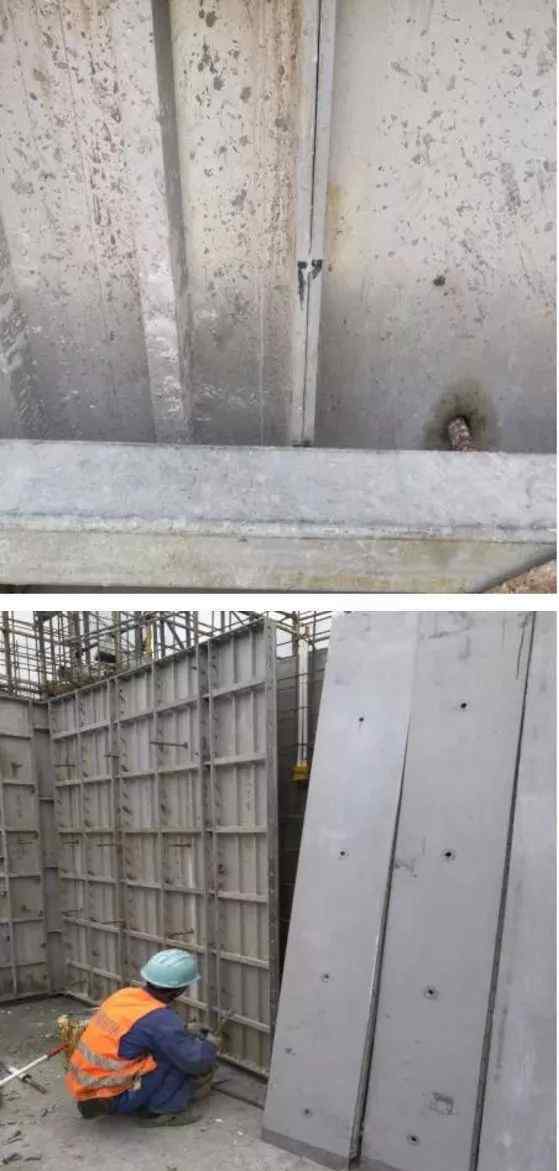

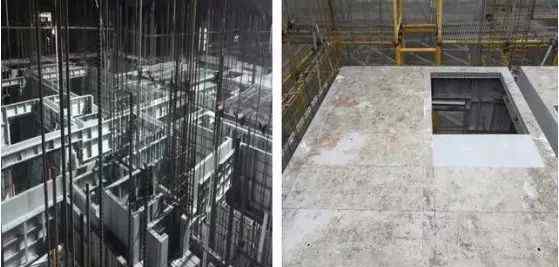

1.1、墙板、屋顶、异形件、k板等大件
墙板(标准规格2600mm高100mm~400mm宽)墙板(标准规格1200mm长400mm宽)
1.2、墙板、屋顶、异形件、k板等大件
k板,在楼层标高周围设置一圈,用螺丝眼800 mm
转角异形部位(梁板接口、墙梁接口、墙内角、线内角等。)

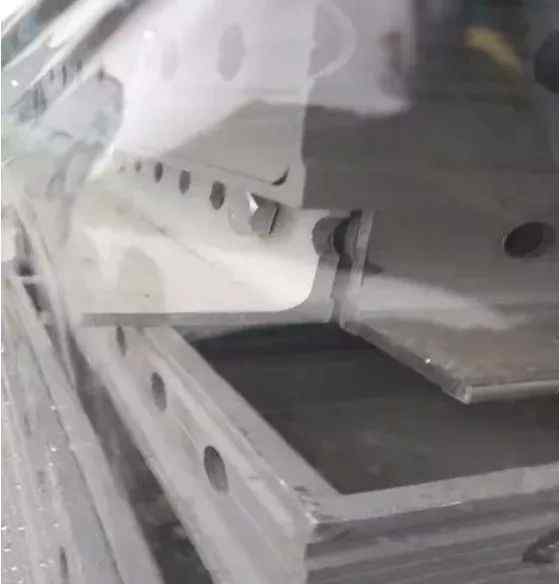

1.3、角钢、铝板、龙骨及支撑

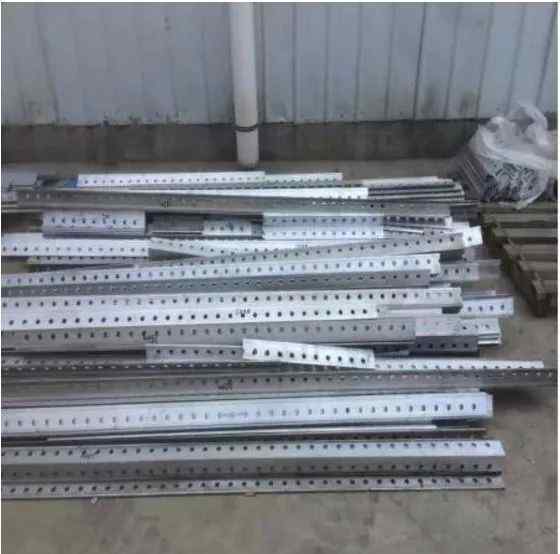

角铝(双向连接,用于加强所有角连接,以防止泥浆泄漏)
下角铁,单侧连接,用于墙板所有下角(高度20毫米~ 80毫米)龙骨,是板面主要受力支撑构件,俗称铝模板面骨架
梁底支撑铝模板和可调支撑组合,梁底支撑铝模板构件
1.4、加固部位

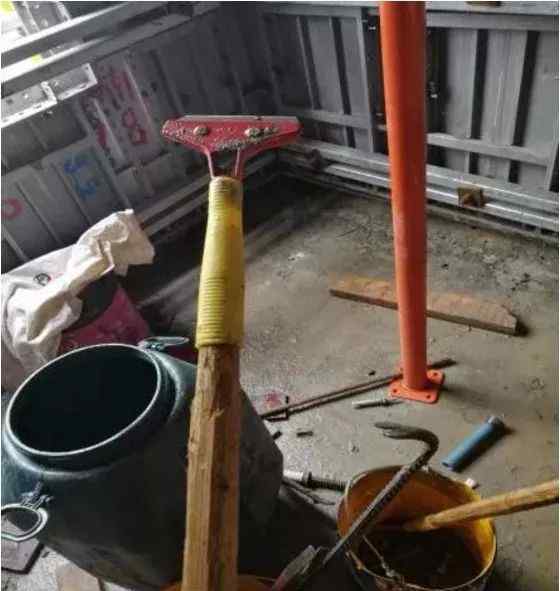

二、操作工具

锤子、撬棍、扳手等。
红外线水平仪、数字笔和数字涂料
建筑铝模板浮浆清理铲(精密铲)
铝模板浮浆清理铲(粗铲)
三、施工技术

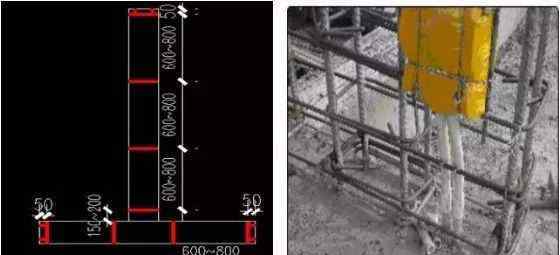

3.1.定位肋的设置
设置要求:必须设置阴阳角,600~800mm等间距,定位杆直径应为12mm或14 mm。
3.2、材料整理
物料从物料口转移到上一层(每个单元都有一个物料转移口,后期被铝模组堵住)
转移到上层建筑的材料必须分类堆放

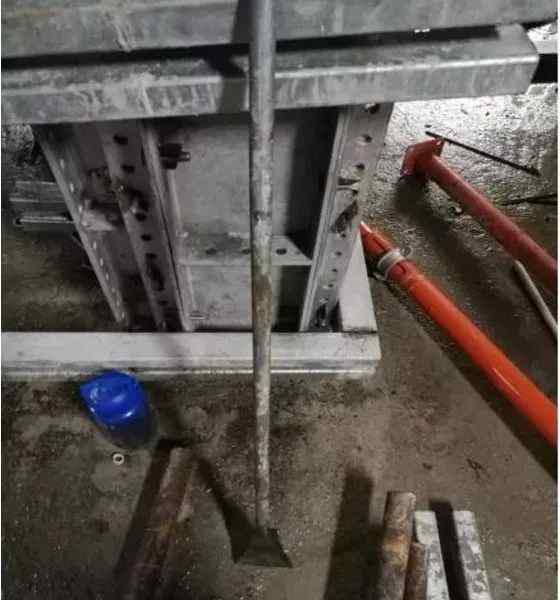

3.3、下吵架铁检查
墙柱上墙前,要检查下角的铁螺栓螺母,如有松动或缺失,要及时拧紧补充;螺栓螺母缺图,单块墙板下口螺栓必须设置两个以上
3.4墙板模板安装前的清洁及要求

模板放在墙上之前,必须用铲子在地板上清理干净,然后分类堆放
此图有误,组装墙体后严禁清理
3.4.1墙板模板安装前的清理及要求

拼接前清理墙板非常重要,模板表面必须无浮灰和浮浆

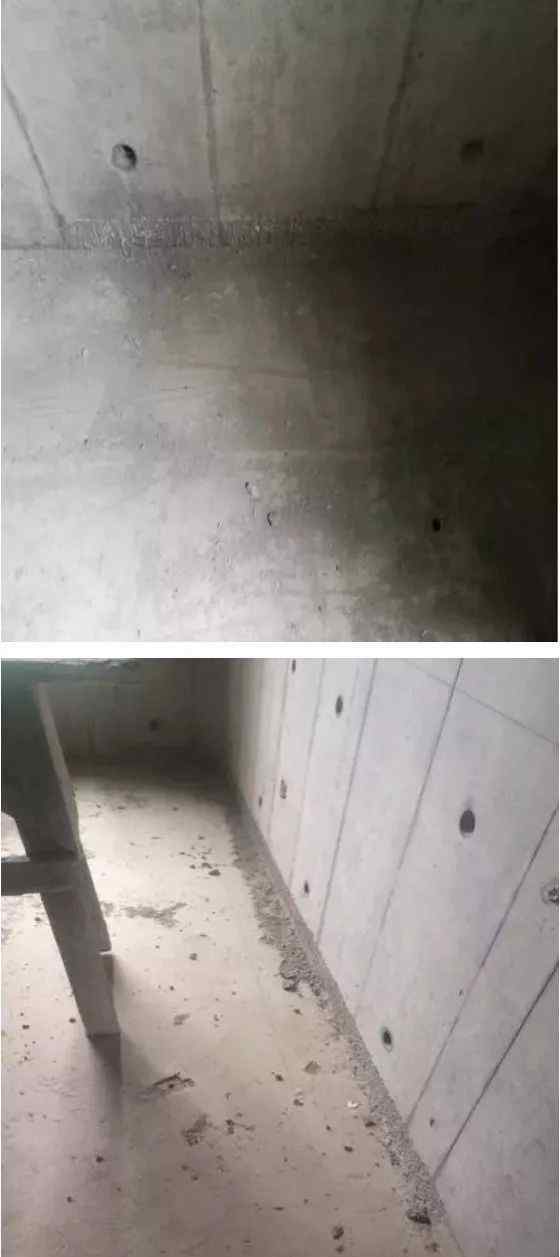

泥浆和浮灰清理不到位,模板表面有大量浮浆

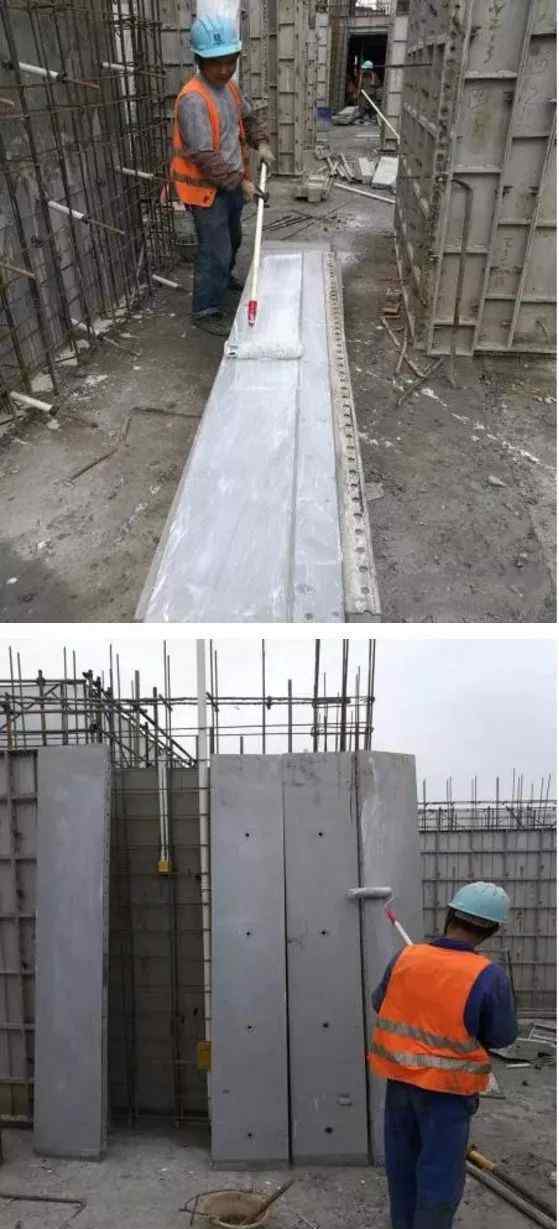

3.5、建筑墙板模型脱模前涂油要求
涂脱模油,必须涂满(前两层必须使用油性脱模剂,后面每层都要涂水性脱模剂)
3.6套筒橡胶杯等的清洁、堆放和检查。
套管等材料应进行检查,并用桩进行更换,不符合现场要求的套管胶杯应及时更换

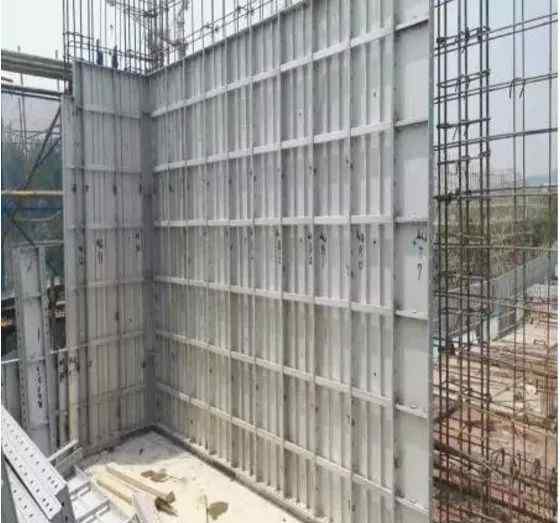

3.7、墙板组装要求

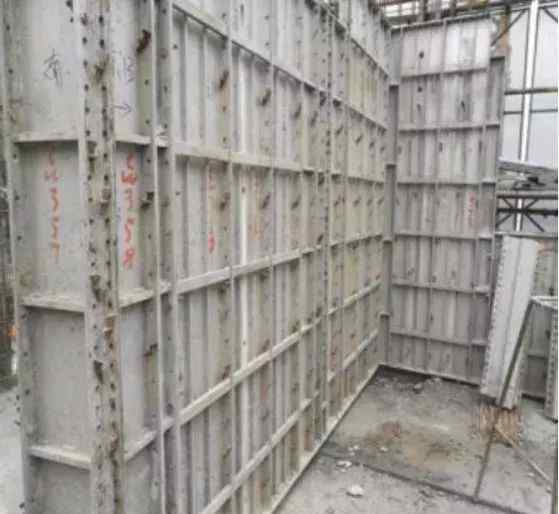

装配

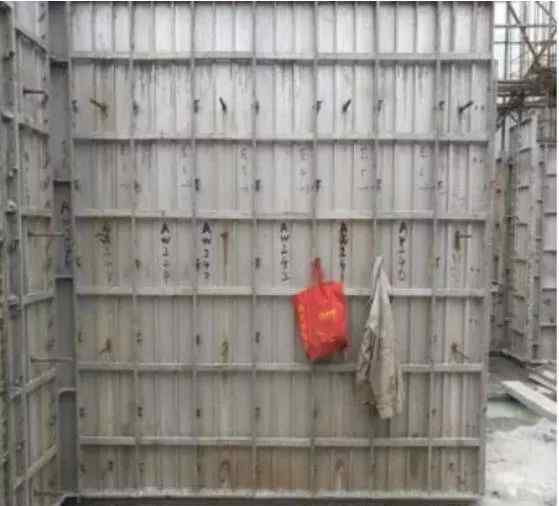

建筑墙板组装高度应根据铝模板1m标高控制点进行调整,以避免后期屋面大面组装完成后进行调整

3.7.1、墙板组装要求螺孔密封螺母紧固检查
3.7.2、墙板组装销销片设置
下口必须设置在200毫米以内,上面按300毫米等分,在组装墙板过程中按标准设置,避免后期填充造成漏景

销的销片之间的间距应恒定且排列整齐
3.7.2、墙板组装销销片设置
在某些部位,建筑铝模有许多平缝,平面度爆炸的概率很大。许多平缝中的针片需要以250毫米的间距加密。
建筑的浮窗是爆点集中区,异形部位的平缝越来越细,外角之间的单侧需要栓接。铝模板的角必须配有销,销要加密到150 mm以内。

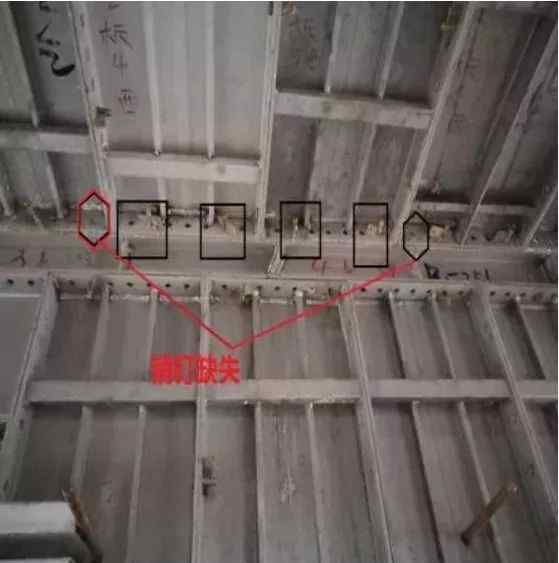

窗台以下部分为爆点集中区,窗台以下部分的销距为200 mm,销距必须从第二回至窗台设置。

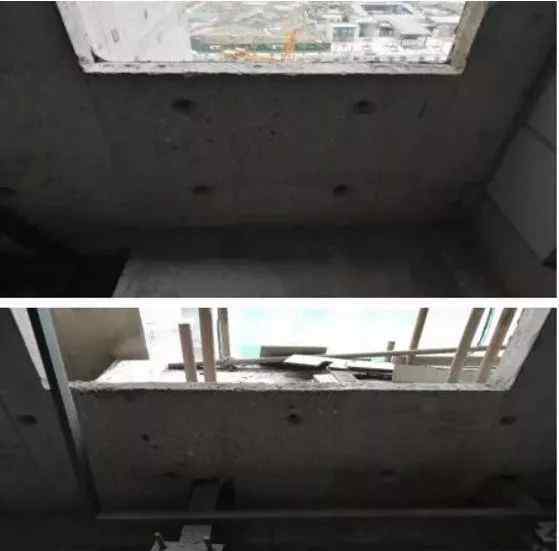

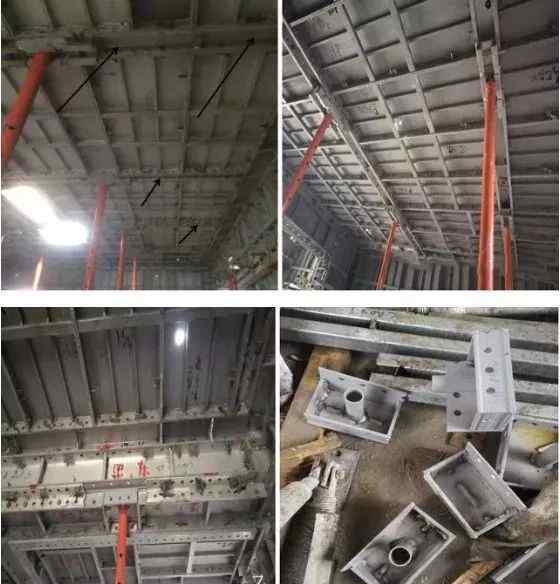

建筑物窗台下现场爆炸点照片(原因:引脚数量不足)

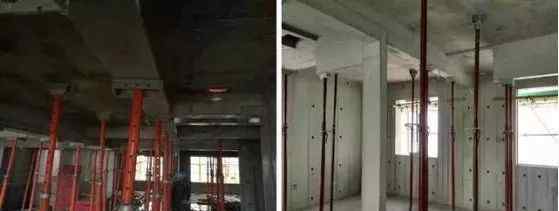

3.8、梁底支撑杆设置及梁模板组装
梁底模板组装必须根据水电工种标记成组装,以免模板拼错或旋转360度造成梁底多点启动的现象。

3.9、板龙骨支撑设置及大板模块安装加固要求

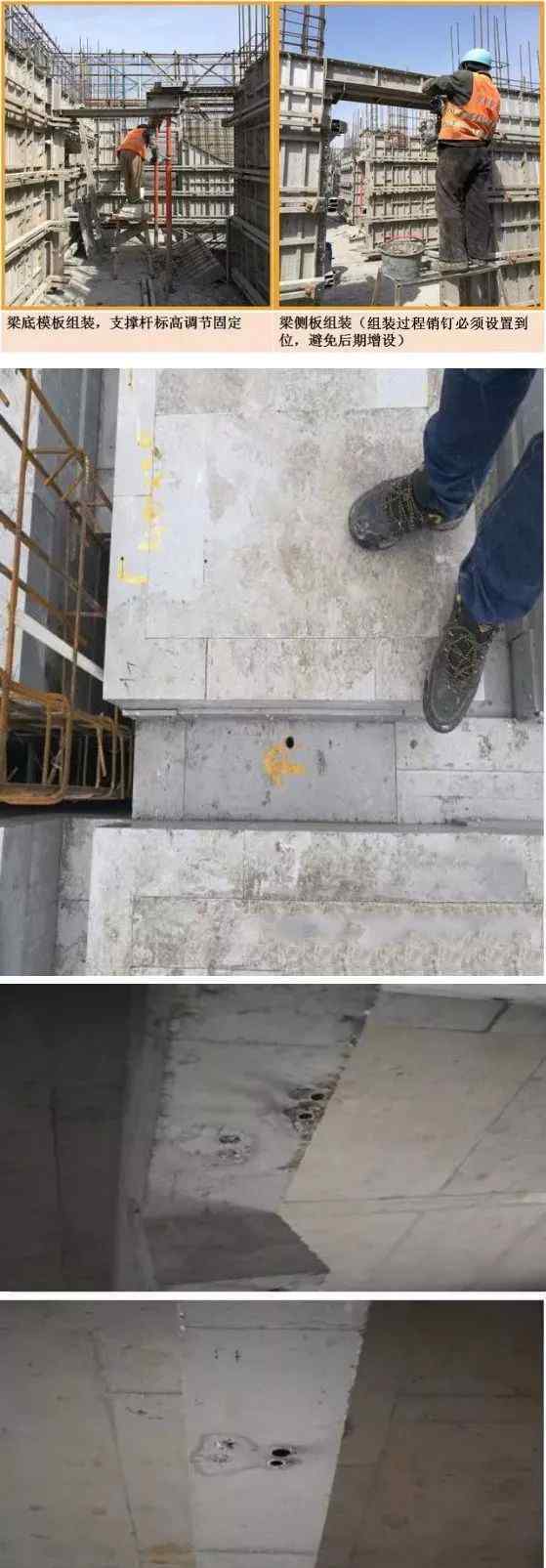

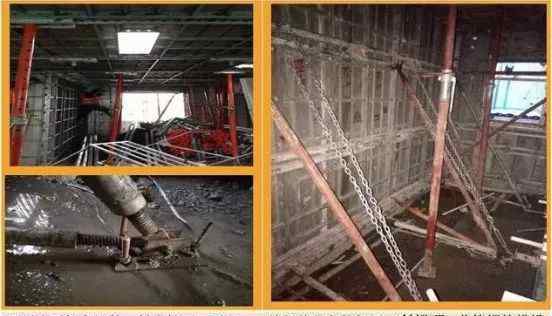

梁底、面板龙骨组装、支撑杆标高调整及固定、面板大板组装
3.9、板龙骨支撑设置及大板模块安装加固要求

铝模板表面大板的长边必须保证有三个以上的销钉,两端分开设置,中间设置一个以上的销钉
必须在铝板模板表面的大板和单个模板的短边上设置两个销钉,盒子处设置正确,多边形处缺少销钉

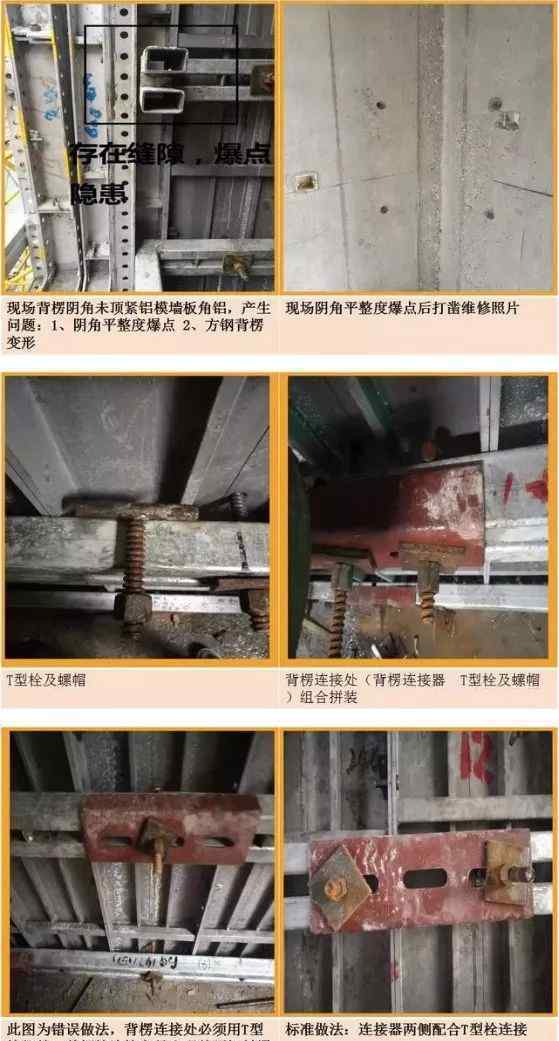

3.10、背楞组装钢筋及要求

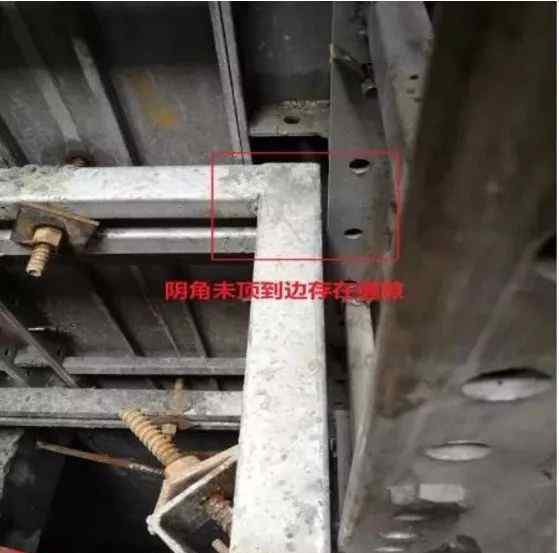

背楞的组装要求:墙上的背楞必须以阴阳角为标准点,阴阳角必须靠阴阳角的铝压后用螺钉加固

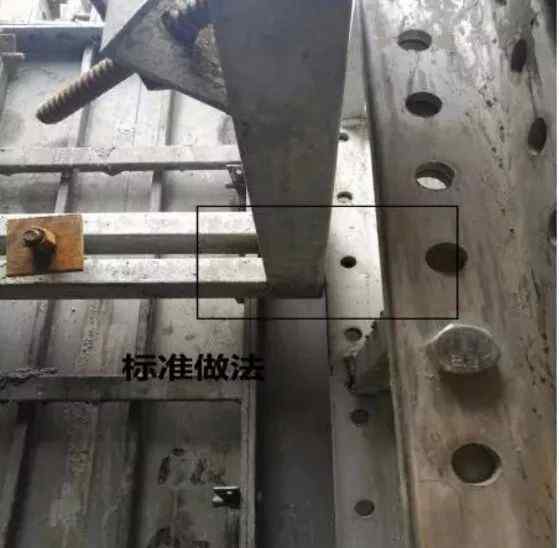

此图为标准做法:铝模板面板的转角铝必须在阴阳角的直角处压紧
3.11、墙板、屋面校正复核及加固

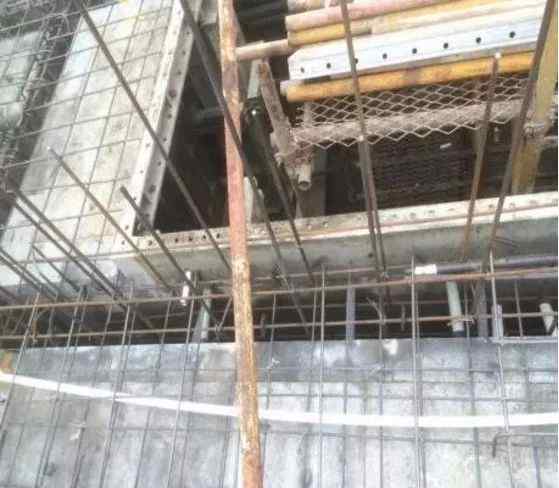

3.12.K板锁脚定位螺钉和下降板定位方钢的要求
锁定螺钉安装在地板接口的K板上,K板上的螺钉应加水泥撑条,以保证接口的垂直度

建筑楼板模板采用多节组合制作,定位支点和承重支点焊接,间距≤1000mm。
当吊模需要安装在前一楼层时,应将其拆除,以免过早损坏下降板的外角。安装方钢前,应使用铲子清理泥浆并涂抹脱模剂。
3.13、混凝土浇筑要求

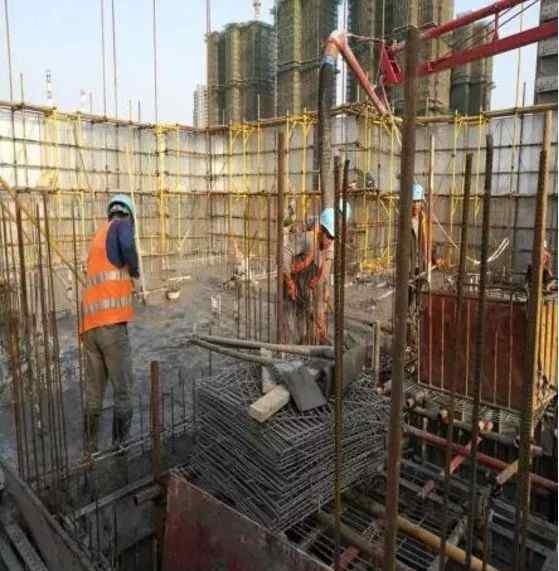

混凝土浇筑(浇筑过程中,铝模板施工人员必须全程跟随,确保浇筑过程中钢筋构件不松动)
混凝土浇筑(浇筑过程中,铝模板施工人员必须全程跟随,确保浇筑过程中钢筋构件不松动)
模板拆除:一般在混凝土浇筑完成12小时后即可拆除墙柱模板。首先拆除斜撑,然后松开穿墙螺栓并拆除。拆下穿墙螺栓时,用扳手松开螺母,拆下垫片,拆下下背,轻敲螺栓一端,直到螺栓将混凝土推出。
拆除铝模板连接件的销件,用撬棍撬开模板的下口,使模板与墙体分离。拆除模板时,注意防止损坏结构的棱角。
3.14、顶板拆除要求
在建筑铝模板的早期拆除系统中,顶模只有在混凝土浇筑达到设计强度的50%后才能拆除,一般48小时后才能拆除。拆顶模从梁板支撑杆的连接位置开始,然后拆下梁板支撑杆的销和销,再拆下相邻梁板的销和销。拆模时,先依次拆下梁侧模板和梁底板,然后拆下楼板龙骨,再拆下标准模板。拆除顶模时,确保支撑杆完好无损,不能松动。
3.15、顶板拆除要求

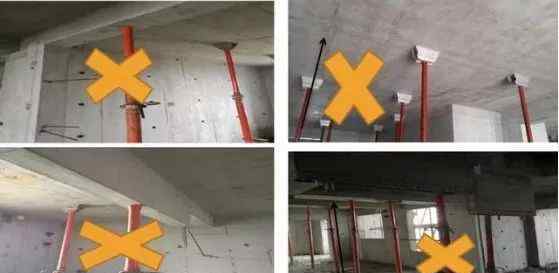

顶板拆除过程中严禁出现顶撑和冒顶现象
版权归原作者所有。如有侵权,请联系删除。我们会尽快处理好中摩川美@163.com
1.《建筑铝模板 吐血整理,新型建筑铝模施工全过程》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《建筑铝模板 吐血整理,新型建筑铝模施工全过程》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/caijing/650383.html
