1.土木工事

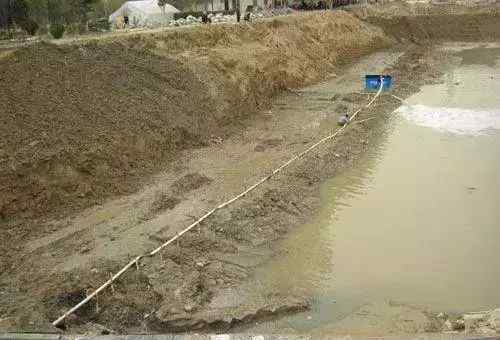

1.土方招标时未考虑地下水。如果在开挖中看到渗水,可以证明地下水位的高度。挖湿土的价格比挖干土高,挖淤泥更高。如果有地下障碍物就要认证,清理地下障碍物的费用也不便宜。此外,如果渗水量较大,可编制施工方案,申请排水降水措施和边坡支护措施。
2.如果在场地狭窄或边坡不稳定的情况下,现场无法堆放足够的回填土,应检查土方量和运输距离。因为大部分招标都是考虑现场堆土,多余的土只会运出去。挖出的土运走回填,不签字不算费用。
3.运土距离自然是看是否有利。如果没有超出清单,超出清单就要签距离。大家都知道现在油价这么贵。
4.基础施工中,为响应甲方要求抢进度或考虑边坡不稳定,尽快回填,采用砖模。如果标书中没有要求,也可以办理签证,砖模板价格比模板支架高。
5.在基础施工过程中,如因下雨或甲方原因造成工期延误,排水和降水费用可根据机组签证进行审批。当然,如果长时间停工,需要记录停工期,在签证签发前切记不要延误施工,这也是长期签证的原则。否则长期以来甲方主管无法考核,以后补签字会比较麻烦。
6.施工单位负责现场三通一平。如果乙方也参与这项工作,可以与甲方协商..
2.桩基础
1.桩基除了做好隐蔽工程记录外,还要注意地下障碍物的签证。如果遇到岩石,应及时标明岩石的进入深度。
2.隐蔽记录要尽量详细,也就是说至少有:孔深、桩长、钢筋笼长度、空节长、桩径、入岩深度。
3、砌体部分
砌体最常见的发生是拆除,拆墙没问题。但是签证一定要注明砖的破损程度(否则审核会直接给你减料)。损坏不严重的可以签砖损耗率,二次使用可以清除灰疤和渣。
4.模板部分
1.现在很多项目都是按清单计价,有些清单措施罗列不清,给后续结算带来麻烦,模板可以一次性解决。所以模板添加的签证就显得尤为重要。如果没有说明,可能会直接给你切。虽然可以争辩,但是先做事总是好的。
2.赶工加的模板,这是赶工光明正大的成本,其实大家都不要。根据法定时限或投标时限,因甲方要求提速将增加多少套模板。里面的计算比较复杂,建议参考相关出版物了解更多。这也提醒我们:
1)投标时,如果甲方未能就进度达成一致,或者协议不够详细,可以尽可能推迟工作,以赢得对其有利的索赔。
2)施工中只要有工期,就要先算。如果够签证的话,养成习惯就好了。
3)在施工过程中,甲方无权增加几天不能封顶的条款,如果有延迟一天的违约金,合同中有要求要提到,并支付额外的要求。
5.屋顶
屋面经常被甲方换,掌握了诀窍,投标时可以低价切入。当这些喜欢改来改去的领导发明了新的屋面做法,重新计算单价就好了。计算单价时要注意,不要忘记保温层的排气管和管件,以及表面保护层的油浸木丝板和油膏密封。
6.降水和排水
1.定额中的排水仅为地表水和少量清水。如果进行了大量的引流或流沙处理,可以申请签证。注意井点,看有没有足够的条件,不要用小集水坑糊弄,注意穿帮。得不到井点就争取水泵降水,事后查不出来,签多少给多少。
2.如果基础施工停止或延期,应签发签证。泵机组不便宜,泵型号要写下来。
7.垂直运输
这类似于模板部分。唯一需要注意的是,加班会增加机械作业工资等一系列成本降低。
8.合作费
没想到用合作费拿到签证了吧?合作费只是你为其他分包商提供水、电、脚手架、垂直运输等合作来完成他们的流程(注意水电费用不包括在合作费内,看合同怎么规定)。然而,如果分包商损坏或污染了你的东西,他们会毫不客气地向他索要。如果协商不成,可以找甲方签证,扣发工程款。
9、成品保护
成品保护不是天生的。不是说你在铺大理石的时候有成品保护,而是你认真的有成品保护。虽然钱不多,但是被砍了不划算。即使你用竹篙条围着工地,用破麻袋摊,也要尽快证明。有些事情审计是不合理的。
【肯定】文章来源:公众微信,作者无法追查,版权归作者所有,不代表此微信观点。如有侵权,请及时联系我们删除。
1.《工程类型 工程中常见九大类型签证》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《工程类型 工程中常见九大类型签证》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guonei/1159817.html
