一、环氧地坪施工准备
二、地板表面处理
1.新完成的工业地面必须在施工前维护约28天。
2.清除表面的水泥浮浆、旧漆和附着的垃圾。
3.彻底清除表面油污,用王清洗剂处理。
4.清除积水,彻底干燥潮汐区。
5.用无尘清扫器和大型真空吸尘器清洁表面。
6.平表面允许空间隙2 ~ 2.5 mm,含水量6%以下,PH值6 ~ 8。

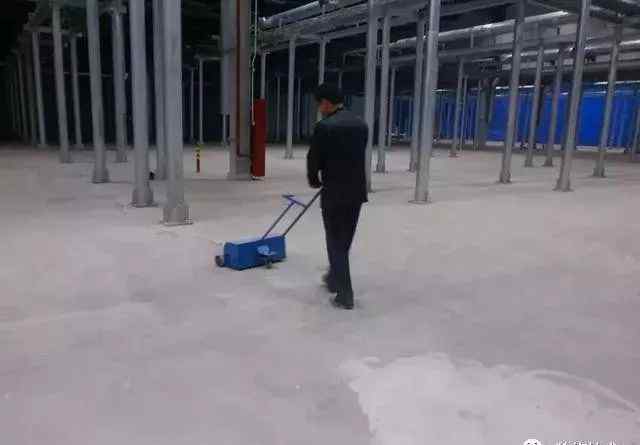

7.地板表面的粗糙化应由无尘研磨机完成,并用真空吸尘器彻底清洁。
8.地板表面的孔洞和明显凹陷处应用腻子填补批刮,完工后打磨、吸尘。

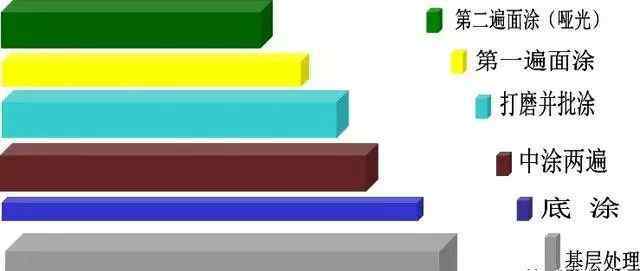

三、环氧地坪施工技术
第四,完成强渗透性密封涂层

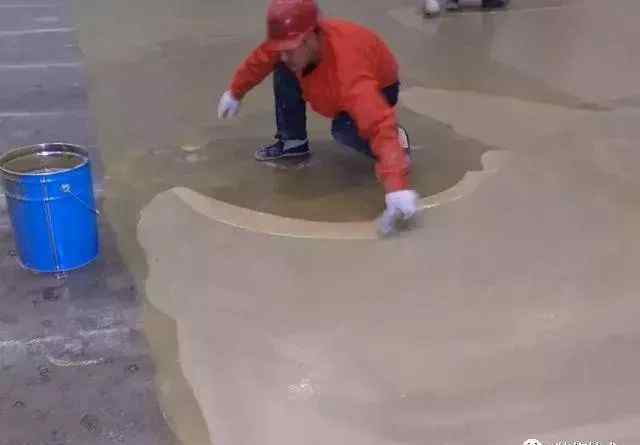

1.在处理干净平整的混凝土表面时,采用高压无气喷涂或滚涂,并密封一层环氧底漆。
2.环氧封闭漆渗透性强,涂刷底漆时应加入一定量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层与基层的附着力。其涂布必须连续不间断,涂布量以刚刚饱和的表面为准。
3.部分漏涂可以用刷子补涂,表面多余的底漆必须打磨后才能进行下道工序。
第五,批刮和批刮
实际工作(25℃,约4小时)后,底漆表面应涂上两批腻子,以保证地板的耐磨、耐压、耐碰撞、耐水、耐矿物油、耐酸碱溶液等性能,并调整地板的平整度。

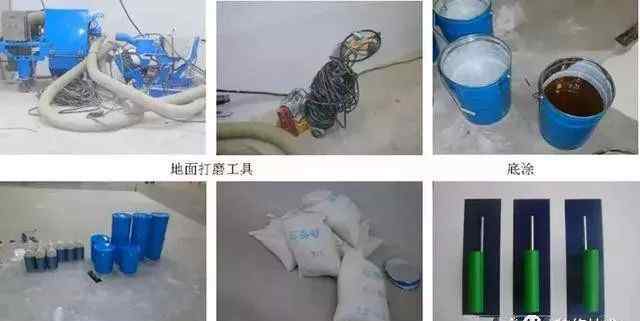

1.用70 ~ 140目石英砂和无溶剂环氧批料作为第一道腻子刮平,充分搅拌刮平。这条路主要用来增强地面的耐磨性和抗压能力。
2.用砂袋无尘滚压砂光机打磨第一道腻子,抽真空清洗。
3.刮料以200 ~ 700目石英砂和无溶剂环氧树脂为第二道腻子,应充分搅拌均匀,以增强地面的耐磨性和平整度。
4.用沙袋式无尘轧机研磨第三层腻子,真空清洗。
5.两次腻子工作后,如果有坑和裂缝,先修补,然后用平板打磨机打磨光滑,用真空吸尘器清理。
6.所用石英砂的数量应由现场工程师根据具体的地面条件确定。
不及物动词涂在露台的中间层
将中间层涂在打磨干净的腻子表面(20℃,24小时)。

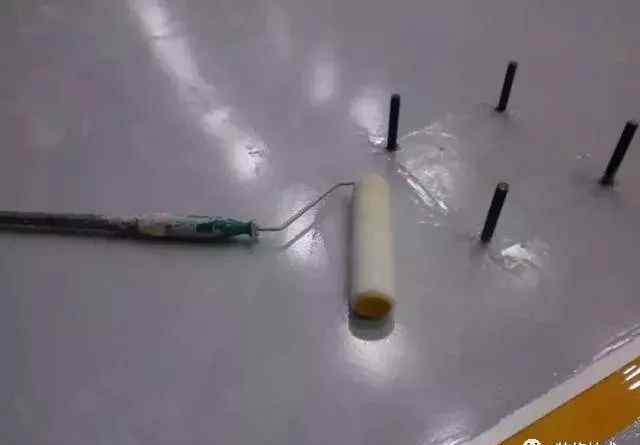

1.涂饰方法可以是刷涂、批刮、无空气体高压喷涂,大面积施工最好的方法是无空气体高压喷涂。(喷淋压力20 ~ 25mpa)。
2.这一次可以将地面整平,更容易发现地面仍然存在的缺陷,使面层在施工时可以整平。
3.也方便甲方安排设备安装。
七、修整地板表面
1.中间层投入使用后(20℃,7天),进行环氧无溶剂地面涂料。涂覆方法是无空气体的批刮和高压喷涂,但优选无空气体的高压喷涂。
2.涂装前,中层应打磨,用沙袋式无尘滚压砂光机吸尘。

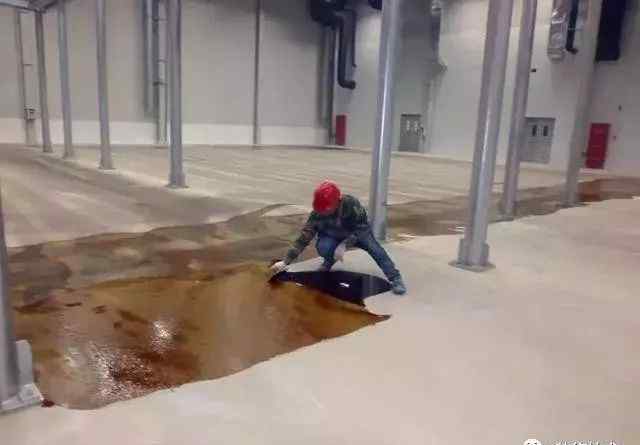

3.如果甲方在中间层做了实际工作后,先进行设备安装调试,导致地面出现新的缺陷,则应进行整平,分批刮光,抽真空,清理干净。
4.喷完面层后,如果有气泡,要用消泡辊在地板上来回滚动,最后自己找平。
八、施工注意事项
1.施工现场的环境温度应高于5℃,相对湿度应小于85%。
2.施工方应记录施工地点、时间、温度、相对湿度、地板表面处理和实际材料,以备将来参考。
3.涂层施工后,应立即清理相关设备和工具。
九.使用和维护
1.涂装完成后,维修期间不要使用,加强通风设备和防火措施。
2.地板使用,生产人员不允许穿带钉子的皮鞋在上面行走。
3.所有工作仪器必须用固定的特殊框架放置。严禁锐角金属零件等物体与地面碰撞,造成地面涂层损坏。
4.要求起重机械在车间内安装设备等重要物件时,接触地面的支撑点应垫上厚橡胶等软件材料。严禁使用铁管等金属在地面上捡拾和拖拉设备。
5.在车间内进行焊接等高温作业时,焊接火花飞溅的地方应使用石棉布等耐火材料铺垫,以防油漆燃尽。
6.一旦地板损坏,要及时用油漆修补,以免油污通过损坏的区域渗入水泥,造成大面积油漆脱落。
7.在车间大面积清洁地板时,不要使用强溶剂(甲苯、香蕉油等)。),一般用洗涤剂、皂液、清水等。,并使用清洗机。在没有清洗机的情况下,可以撒上锯末,然后清洗。
8.冬季施工时,如果环境温度低于5℃,可采用冬季使用的无溶剂环氧工业地坪涂料。
加入装饰工程分包集团
▼
1.《环氧地坪漆施工工艺 技术分享 | 环氧地坪漆施工工艺详细操作方法》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《环氧地坪漆施工工艺 技术分享 | 环氧地坪漆施工工艺详细操作方法》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guonei/1393315.html
