浅埋暗挖法是近地表各种类型地下洞室的地下开挖方法。结合中国特色和水文地质体系,创造了小导管超前支护技术、8字形网状钢拱设计制造技术、正台阶圆形开挖挡芯土施工技术和位移反分析计算方法,提出了“管超前、严注浆、短进尺、强支护、早封闭、勤量测”的18字方针,突出了时间空效应在防塌中的重要作用,形成了浅埋暗挖法,适合软弱地层的地下工程设计和施工方法

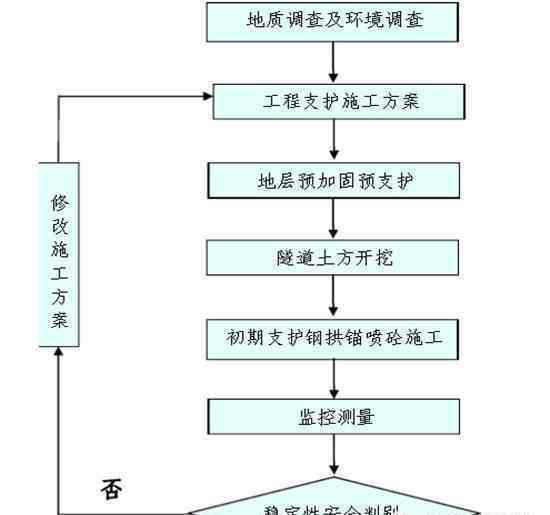

工艺流程图

适用条件

1、浅埋暗挖法不允许带水作业。开挖面的稳定性总是受到水的威胁,甚至会发生滑坡。对于大型淤泥质软土、粉细砂层、降水困难或不经济的地层,不宜采用浅埋暗挖法。

2.浅埋暗挖法要求开挖面具有一定的自立性和稳定性。1997年,日本学会提出开挖面土体稳定性的量化标准:土体中的细颗粒

2.隧道开挖和初期支护强调“遵循开挖和支护”的基本原则,选择合适的开挖方法,利用土壤有限的自撑时间进行开挖和支护,使开挖后的土壤暴露时间尽可能短,初期支护能尽快闭合成环。

开挖方法:短台阶法、带临时仰拱的长台阶法、中间隔墙法、交叉隔墙法、边墙导洞法、弧形导洞留芯土等。

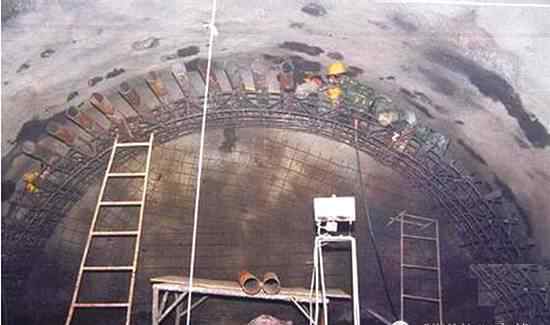

初期支护:具有足够的强度和刚度,主要采用钢筋网,主要原因如下:钢筋网可以与喷射混凝土紧密结合;钢筋网格组装成环后,具有一定的强度和刚度。在喷射混凝土有足够的强度之前,钢筋网可以单独承受来自土层的部分荷载。

3.二次衬砌作用:既要提高初期支护的强度和刚度,增强初期支护的安全储备,又要支撑中间的防水隔离层,承受水压。

4.监测项目:地表位移、拱顶下沉、隧道周围收敛、土压力、土体位移和支护应力。

隧道稳定判据:当测点位移-时间曲线变化率呈现明显收敛趋势时,隧道水平收敛变化率小于0.2mm/d,拱顶下沉变化率小于0.1 mm/d,实测位移值大于预测总位移值的80%。

施工技术

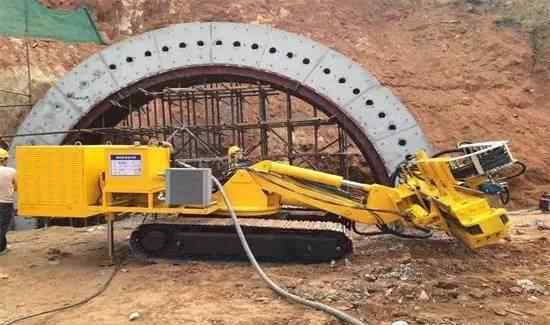

1.超前大管棚施工隧道拱采用超前大管棚注浆加固。主要施工程序是:

围护桩施工、基坑开挖、管棚导管埋设、大型管棚施工。

按设计从管棚导管中钻进,采用间隔钻进,先两侧后中间。

放置钢筋笼。

管棚钢管内灌浆,从下往上依次进行,全孔可采用一次灌浆。

2.超前小导管及侧墙注浆管施工

灌浆施工程序包括:关闭工作面、钻孔、安装小导管、灌浆、效果检查等。小导管用手持凿岩机钻孔。插管时用气动锤振动,用注浆泵注浆。侧墙注浆管的施工方法与先进的小导管基本相同。

3.全断面灌浆施工

注浆采用全断面超前注浆管进行。灌浆前,用喷射混凝土封闭工作面。水泥浆采用水泥-硅酸钠水泥浆。灌浆顺序首先在隧道周围,然后在中间,间隔交替灌浆。灌浆方法为砂层渗透灌浆和土层劈裂灌浆。

4.隧道施工

超前大管棚施工完成后,即可进行正常的隧道施工。

点击下面的“阅读原文”查看更多内容

1.《浅埋暗挖法 隧道浅埋暗挖法》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。

2.《浅埋暗挖法 隧道浅埋暗挖法》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。

3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/guonei/1737359.html
