球磨机是选矿厂不可缺少的设备,也是整个选矿厂建设的关键设备,因此保证球磨机的稳定运行至关重要。但是在投入运行之前,球磨机的调试是非常重要的一步,不能有偏差,否则球磨机产品的粒度达不到要求,甚至会降低金属回收率。那么球磨机怎么调试呢?我们来看看新海球磨机在调试的时候是怎么做到的
球磨机的调试应通过确认是否满足调试条件、空车辆运行和负荷运行,以及检查设备状态的各个方面来进行。
1.检查球磨机是否满足以下调试条件
球磨机设备是否完全按照图纸安装,并确保设备各部分位置正确。要求有完整的安装过程记录并通过验收;
设备基础混凝土和二次灌浆混凝土的强度应符合设计要求。
球磨机的PLC控制系统、温度计、压力表能投入可靠运行;

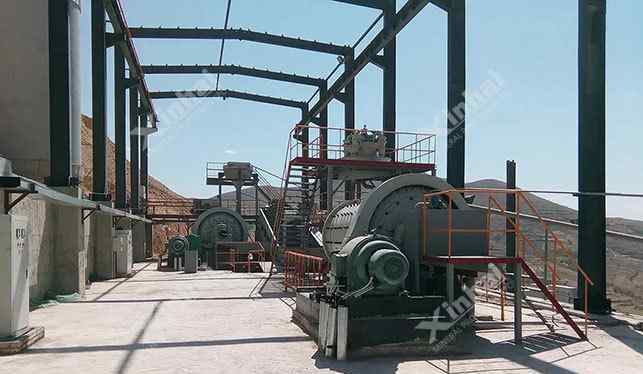

球磨机设备安装完毕,研磨车间系统齐全;
设备周围环境无垃圾杂物,脚手架已拆除;
确保完整的液压、电气和通讯设施;
保证通道畅通,方便操作人员顺利通过;
确保周围环境无易引发安全事故的易燃易爆物品,并配备相应的消防设施,防止事故发生;
确保球磨机运行中使用的润滑剂数量充足;
2.球磨机调试前的检查
检查工作需要小心谨慎,以保持设备处于良好状态。具体如下:
下轴承座的扇形块和轴瓦应与中心线校准;大齿轮和小齿轮应按规范校准。
下轴承座扇形块、小齿轮底板、主齿轮底架和电机底架灌浆充分,灌浆强度符合设计强度要求。
主齿轮的所有地脚螺栓、连接螺栓和压紧螺栓均应拧紧。大齿轮的固定螺栓应按规定的扭矩拧紧。
轴瓦应根据球磨机的旋转方向安装在轴承座的扇形块上;轴瓦应根据轴向导向环进行校准;轴承座密封安装正确,接头用密封胶密封。
球磨机的所有润滑点应根据润滑要求给予足够的润滑;润滑油站、轴承、减速器和电机照明良好。
管道和软管的安装顺序应正确,并符合装配说明,所有管道应无堵塞;入口和出口料斗接头密封良好。
温度传感器安装在轴瓦内,并已进行电气调试。传感器头与金属接触良好。

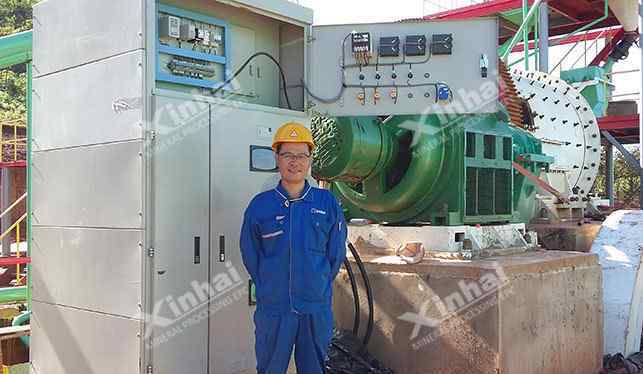

确保监控设备连接良好;设置流量监视器;压力开关和温度传感器。油压表、温度计、紧急按钮和联锁装置指示可靠。
提前准备好必要的工具:温度计、测振仪、听音棒、对讲机、试运行记录表。
3.球磨机在运转
电机应在球磨机空的负荷下运行2小时,在此期间,电机应按正确的方向旋转,紧急按钮应正常可靠地工作,以确保安全。
当空旋转时,如果电机运转正常,则用减速器空旋转2小时。

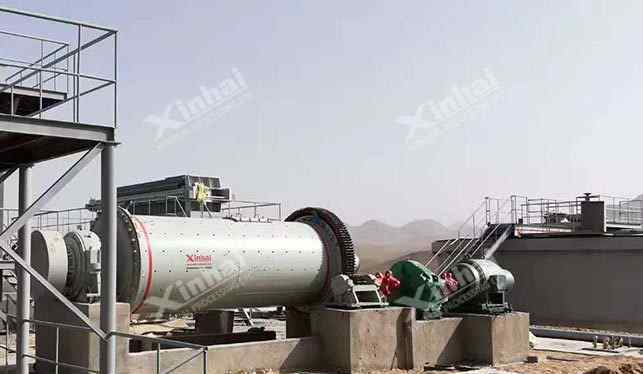

连接减速器和小齿轮联轴器,安装防护罩,启动润滑油系统和冷却水系统。打开球磨机的电源,正常转动后按下紧急按钮停机,检查主轴承、电机、大小齿轮的情况,判断球磨机的转动方向是否正确。如果没有异常情况,启动球磨机运行8小时。
试运行时,应检查球磨机轴承密封的加热情况、润滑油的油温和压力,温度应控制在40-50℃之间。如有异常,立即停止冷却;运转后,检查大小齿轮间的力分布,应大于70%。
空车辆行驶时,如果润滑油系统工作正常无漏油,球磨机运转平稳无明显噪音,主轴承、电机、小齿轮振动值小于0.1mm,各部件无明显损伤或烫伤,则空车辆运行正常。
4.球磨机带负荷试运转

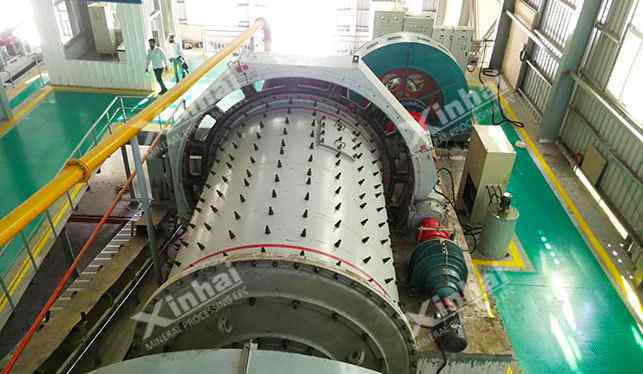

根据球磨机的比例,在球磨机的筒体中加入一定量的钢球,分批加入钢球。运行时,测量各部位轴承温度、电流和振动强度。球磨机安装完成后,开始带负荷运行,加入规定负荷70%的研磨材料,连续运行10小时以上。在此过程中,需要拧紧球磨机衬板的螺纹接头,并经常检查螺纹接头,以防松动。
球磨机带负荷运行时,应满足以下要求:各部分振动不得超过0.1毫米,电机电流不得异常波动,运行过程应平稳,噪音应低,连接螺栓应拧紧,气缸应密封良好。
以上是整个球磨机的安装调试过程。为了保证设备安装的正确和良好,新海矿业设备成立了安装、调试、运行和管理服务中心。鑫海始终坚持以专业态度换取客户信任的服务理念,帮助客户真正解决实际问题,让客户全程无忧。
图片来自:新海矿业设备,转载请注明出处!
