当前位置:首页 > 体育

泥工 【装修】史上最全泥工施工教程,教你牢牢把握施工节奏!

泥瓦工程属于装修中的饰面工程。砖石铺贴和地面石材铺贴都是家庭装修中的技术工程。粘土砖工程的施工质量直接影响到家居装饰的整体效果,关系到家居装饰效果是否更加美观。因此,业主要想把自己的家装修得精致,一定不能忽视泥瓦工程的施工环节,一定要在泥瓦工程验收中把握好细节。泥瓦工程的一般内容包括以下几项:铺瓦、装修防水、泥瓦工程验收。今天,我将带您仔细了解这些项目。

最正确的砌砖施工顺序

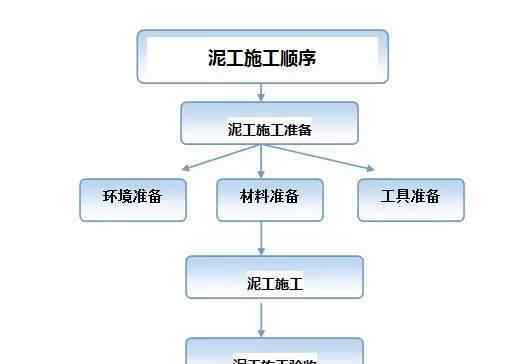

砌筑施工顺序1:砌筑施工前的准备

施工环境准备:

1.砌砖工施工前,应逐个检测地面的水平度、墙体的垂直度和原房屋的阴阳角的方正度。如发现影响施工质量的地方,应立即报告项目经理,讨论解决办法。否则一切后果由瓦工班长负责。

2.贴墙砖前,询问液压工和电工,看水路是否铺设和试压,电工的开关和插座位置是否设置好。否则会出现返工。贴墙砖前,必须经过瓦工和管道工的验收。

建筑材料的准备:

瓦工施工过程中需要的材料包括墙砖、地砖、仿古砖等主材,以及水泥、沙子、红砖等辅料。施工前,检查施工现场的材料。

1、首先是主材的检验,应看其品种、规格、颜色是否符合设计要求。检查墙砖和地砖是否损坏,将两块砖捡起来面对面放在一起,看表面平整度是否相差太大,用直尺测量宽度、宽度和对角线长度差,形状是否平整、方正,有无棱角、开裂剥离、凹凸扭曲、渗水程度等。

2.其次检查砖家的红砖、水泥、沙子等辅料。比如红砖规格240mm×120mm×60mm,硬度强;通常使用32.5#水泥,颜色为黑色和灰色。详见水泥纸袋标签。沙子分为粗、中、细砂三种,中砂用于家居装饰。需要观察含泥量是否超标,是否干净。

施工工具的准备:

泥木施工使用的工具主要有:挂线、导向尺、找平尺、找正尺、方尺、切割机、铲子、灰斗、刷子、锤子、石工刀等。

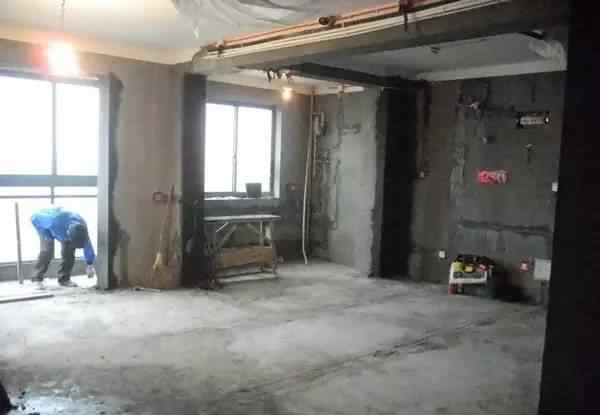

砌体施工顺序2:砌体施工

1、铺贴卫生间墙砖(门盖安装前)

2.铺设阳台地砖

3.铺设厨房墙砖(在安装门盖和橱柜之前)

4.浴缸基础砌筑

5、卫生间、厨房地板防水层

6.浴室地板

7.厨房地板

砌砖施工注意事项:

五忌:1。不要损坏承重结构。2、不准破坏墙面。3、不允许破坏防水层。4、不允许增加楼层静荷载。5、不准埋在煤矿瓦斯管道的内壁。

6.不利:1。卧室不应该铺大理石。2.厨房和卫生间不要铺抛光砖,要铺防滑地砖。3.卫生间地面不能任意高。4.地漏不应垂直安装。5.腰线不宜高于1.2米,低于0.9米。6.隔墙不应是四分之一墙,即侧砖墙。

砌体施工顺序3:砌体施工验收

1.表面光滑

2.卫生间地面坡度2.5‰

3.墙地砖无空鼓

4.阴阳角方而直

5、砌体表面无污染,无缝隙

6、工程量的确认,项目的增减

砌体施工要点分析

砌砖工的施工要点包括施工后的成品保护、进场材料的验收和试用、施工前后的垃圾清理工作。那么混凝土瓦工施工的要点是什么呢?书下面给大家分析一下。

1.砌体施工点的拆除和封闭

1.水泥在交货日期后三个月内不能使用。不同品种和等级的水泥不能混用。黄沙应为河沙和中粗砂。

2.封管采用1: 1水泥砂浆,比墙面低8-10 mm,以利后续腻子处理(表面用水泥砂浆粉化,并贴布防止开裂。密封管道时,为热水管预留膨胀空)。砌墙采用1: 2水泥砂浆,砖应交错排列,墙体应垂直,表面应平整。抹灰用1: 1水泥砂浆,基层应充分湿润,厚度8-10毫米,表面应平整但不泛光。

3.维修口应预留给切割门处的立管。

4.贴墙砖时,水管的进水口要与墙面垂直,不要歪斜。贴完墙砖后,使墙砖与水管口在同一水平面上。

5.用灰泥填充墙上的洞(不要用水泥)。

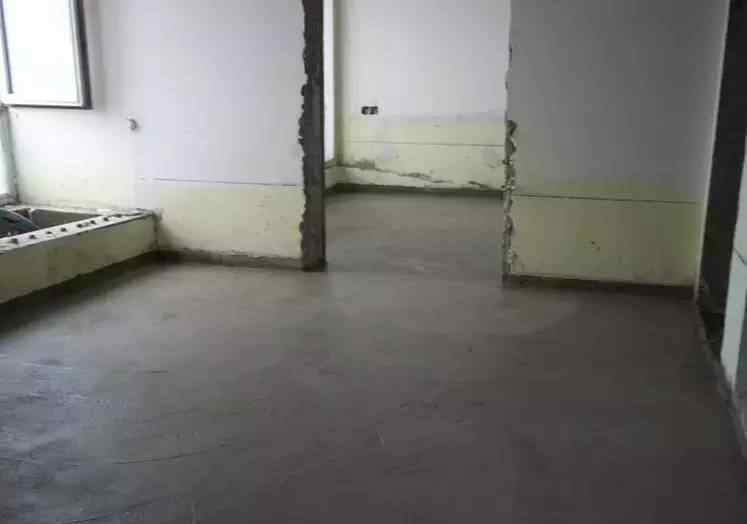

6.地面找平:所有地面(包括有地面的房间)均应铺水泥层并找平。

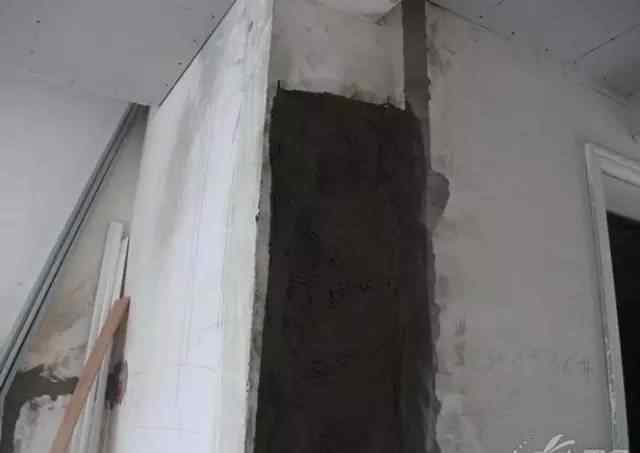

二、瓦工施工分墙面找平

墙面找平包括内角、柱头、屋梁,应平直(一只眼闭一只眼侧看,无波纹)。

1.如果地面铺大理石,石材背面要防水。

2.排气管应在贴瓷砖前完成。(并在墙上画一幅画或标记,供橱柜公司根据需要在橱柜上开孔)

3.安装煤气报警器,预约煤气点火。

4.烟道阀门装回前,必须擦拭干净,确保阀门能自由开关,最大限度地打开,否则会影响油烟机的排烟效果。厨房里的铝扣板和油烟机上面的两块都要在开孔后安装。

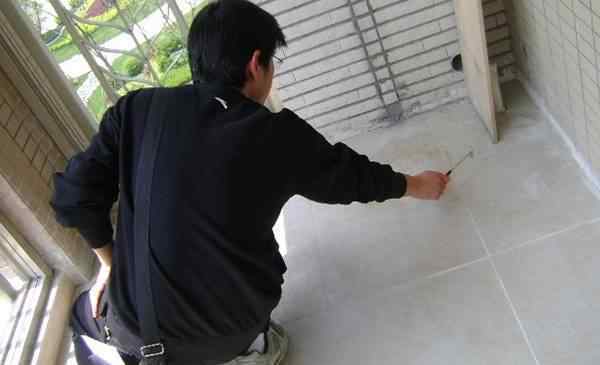

三、瓦工防水施工要点

1.水电箱密封后必须做“防水”(防水时业主应在场)。

2.防水材料应为丙烯酸酯材料(无聚氨酯材料)。

3.卫生间防水到顶,厨房防水到1米高。在离地面和墙面30 cm以下做两次,30 cm以上再做一次。门套处防水应覆盖门,阴阳角做成圆弧形。

4、防水施工方法

(1)基层处理:首先将墙面和地面平整、清理干净,做到墙面和地面必须平整、压实、收料;表面牢固、干净且无清水。

(2)三遍涂刷:待墙面和地面干燥干净后,用滚筒和刮刀涂刷,按底层-中间层-面层的顺序逐层完成。每层之间的间隔应以先前的涂膜干燥且不粘为准。涂层厚度应保证在1.5毫米以上,均匀,无局部沉积,涂层与基层结合紧密,无气泡。

涂层硬化后,应立即固化,以保持湿润,防止粉化。固化时应小心,涂层不应损坏。固化需要2 ~ 3天。保养方法:保护层。

(3)做保护层:防水层固化后,立即做2厘米水泥砂浆找平层作为保护层,终凝后洒水养护,避免失水粉化。(卫生间最后一层防水层施工固化后,用1: 2水泥砂浆做保护层并养护)

5.防水完成并干燥后,进行闭水试验:堵住地漏,放入不少于2厘米的水24小时。24小时后到下一层。如果天花上没有湿痕,可以通过;否则,必须重做防水层。(最容易漏水的地方是“地漏”,要加强)。不做闭水实验是贴不了砖的。

四、瓦工施工分砖、泡水

1.基层治疗

墙地砖铺贴前,先将基层切割,然后将基层清理干净,并将砂浆皮、污垢、灰尘清理干净。

2.拉线的定位

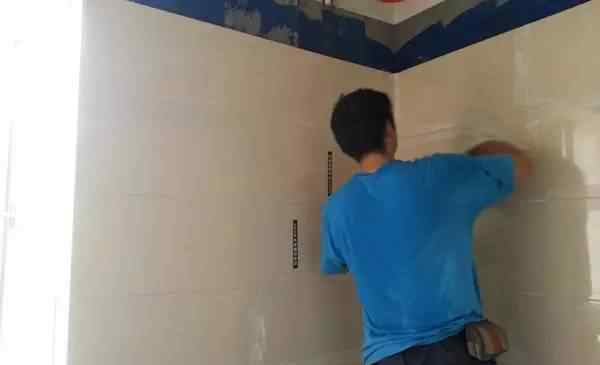

砌砖前要拉好线,摆好位置。放好水平标记线定位,把垂直线挂在墙砖上,把之字形线拉在地砖上。在地面上弹出与大门交叉成直角的基准线,将基准线平移到房间的角落并画出连接线,在连接线的端点做垂直线,保证边线为正方形。弹线要从门口开始,让入口全是砖。

并设计残砖的位置(残砖应排在家具的下部或内角,一面墙上不应有两排残砖)。砌砖时,从中间向两边铺,使中间满是砖。有些不完美的瓷砖要贴在看不见的位置(水槽后面,镜子等)。),但以上位置不宜粘贴花砖、腰砖。

3.连接处理

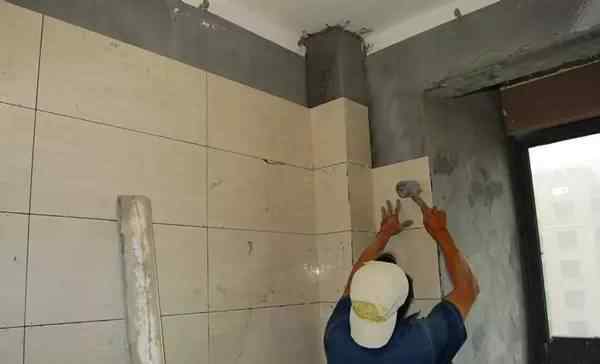

阳角应切为45度。墙地砖应由墙地砖压紧。砖遇到管口,要以套筒的形式切割,这样看起来还是一整块砖。

4、瓦工施工浸水要点

墙砖在摊铺前应在水中浸泡不少于2小时,并在摊铺前阴干。

5.干货店和湿货店

墙砖应采用2: 1水泥砂浆湿抹灰工艺,不允许纯水泥抹灰墙砖。(厨房烟道、卫生间风道、厨房卫生间管道贴瓷砖时,水泥砂浆必须加108胶,增加附着力)。地砖采用1: 3干水泥砂浆,采用干铺工艺。

笔记本提醒:现在一般是墙砖湿铺,地砖干铺。干铺可以比湿铺降低空的鼓率,但干铺的成本比湿铺高(主要涉及一个砂石比的问题)。工人常说墙砖不能干铺,但如果工人提出地板砖要湿铺,你要慎重,提出抗议。

五、泥瓦施工分空鼓、直、勾缝地漏等。

1.空鼓泥瓦施工要点

瓷砖不能有整空鼓(局部空鼓不能超过整块砖的20%)。如果有整砖空鼓,需要返工。墙面砖每100块允许有一个空鼓,地砖允许有两个空鼓,但必须返工,返工的主要材料由业主负责。超过此范围,主要材料由施工方负责。(检查空桶,两三个小时后逐个敲,特别注意砖块的四角。)

2.泥瓦施工关键点的平直度

地砖的水平度允许有2mm的误差,但间隙必须一致,地砖的对角应平整(允许有0.5mm的误差)。厨房和浴室墙壁的瓷砖和对角应平整、水平(允许误差1毫米)和垂直(允许误差2毫米),否则需要返工。砖块之间的间隙不得超过1.5毫米..每条线铺好后,拉线修剪接缝,用水调整每块砖的高度。

3.泥砖结构的接合

墙地砖粘贴后12小时内,接缝处应用湿水泥浆填补,接缝应密实,线条平直,表面洁净。(严禁用白水泥勾缝,否则将全部返工)

4.用于泥瓦施工的地漏

厨卫阳台的地砖应沿排水口方向铺成2%左右的坡度,使地漏在最低处,贴瓷砖前应先将坡度收好(地漏应在整块砖的一侧,不要在砖的中间)。地板砖贴好后,在干燥前测量水平。如果最低点不是地漏,立即返工。地漏安装好后,用东西塞住,防止掉进水泥块里。

5.泥瓦施工要点的保护

瓷砖铺好后,15分钟内用毛巾把表面的水泥污渍擦干净,不要等以后再擦(尤其不要用钢珠擦)。铺完地砖后,用纸板等覆盖。,并在至少24小时后行走。

雨季装修瓦工应注意的事项

1.梅雨季节装修时注意水泥结块

在瓦工施工中,黄梅季节空的气体比较潮湿。如果水泥结块,说明已经受潮失效,不能侥幸使用。失效的水泥粘结力差,容易断裂和脱落。为了省下几个小钱,以后造成墙体开裂或坍塌,不划算。

2、梅雨季节装修注意瓷砖泡水

瓷砖和地砖在铺设过程中,瓷砖铺设前要浸泡,时间可以比非梅雨季节略少,只要浸泡一至一个半小时,浸泡太多就是浪费时间。

3.梅雨季节装修要注意批量埋设工作

瓷砖或地砖的批嵌,建议在雨季天气连续晴朗的情况下操作,否则勾缝会变黄。

4、梅雨季节装修先铺砖找平

雨季装修砌砖时,需要平整地面或墙面。由于季节潮湿,水泥凝结干燥慢,所以如果墙面或地面不平,容易造成渗漏。

5.梅雨季节装修要注意水泥砂浆的配比

水泥砂浆是一种冷凝物,有人为了节约成本,降低水泥在砂浆中的比例。但由于砂多水泥少,砂浆的粘结强度会减弱,装饰材料不稳定时会脱落开裂。

本文来源网:奥斯装饰头条整理,如有侵权,请联系删除。

1.《泥工 【装修】史上最全泥工施工教程,教你牢牢把握施工节奏!》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。

2.《泥工 【装修】史上最全泥工施工教程,教你牢牢把握施工节奏!》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。

3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/tiyu/1589734.html

上一篇

南昌旅游必去景点 南昌旅游必须去的景点,不去等于白来!

下一篇

辘轳女人和狗 饰演《篱笆女人和狗》的茂源老汉,已经93岁,初定演员不是田成仁

干了的水泥怎么快速去除

干了的水泥怎么快速去除

水泥应在干燥前清除。如果是干的,很难擦掉。可以选择用水砂纸或稀盐酸轻轻擦拭,然后用清水清洗。如果水泥污染不严重,可以试试亮石粉。亮石粉是一种常规的石材表面清洁产品,可以去除石材表面的各种污渍和油渍。如果家里被水泥污染了,这个时候可以试试,效果可能不错。水泥是碱性物质,可以用一些盐酸溶液清洗。如果盐酸溶液清洗不彻底...

轻质隔墙板价格 水泥轻质隔墙板多少钱一平方米?

轻质隔墙板价格 水泥轻质隔墙板多少钱一平方米?

水泥轻质隔墙板作为一种新型建筑材料,广泛应用于各种建筑工程中。随着水泥轻质隔墙板的广泛应用,其价格已成为建筑商选择板材的重要因素。目前水泥轻质隔墙板常用规格为2.44m*0.61m,厚度在75-150mm之间。板材厚度不同,原材料不同,价格也会有差异。比如75mm厚板55元/m2,90mm...

深度黄鳝养殖 黄鳝养殖:水泥池饲养的好处及其修建

  • 深度黄鳝养殖 黄鳝养殖:水泥池饲养的好处及其修建
  • 深度黄鳝养殖 黄鳝养殖:水泥池饲养的好处及其修建
  • 深度黄鳝养殖 黄鳝养殖:水泥池饲养的好处及其修建

水泥管价格 水泥管价格大全

  • 水泥管价格 水泥管价格大全
  • 水泥管价格 水泥管价格大全
  • 水泥管价格 水泥管价格大全

砂浆试块尺寸 砂浆试块制作方法,及小技巧

  • 砂浆试块尺寸 砂浆试块制作方法,及小技巧
  • 砂浆试块尺寸 砂浆试块制作方法,及小技巧
  • 砂浆试块尺寸 砂浆试块制作方法,及小技巧
混凝土价格表 百年建筑网:水泥、混凝土、钢材价格表(内含语音播报)

混凝土价格表 百年建筑网:水泥、混凝土、钢材价格表(内含语音播报)

▼马上加星标,每天看好文字▼  3月4日全国主要城市水泥(散装P.O42.5)价格一览表省市品牌价格(元/吨)涨跌幅上海海螺530-北京盾石505-广州润丰530-深圳海螺515-苏州金峰425-南京海螺495-天津盾...

钢筋价格表 百年建筑网:水泥、混凝土、钢材价格表(内含语音播报)

钢筋价格表 百年建筑网:水泥、混凝土、钢材价格表(内含语音播报)

▼马上加星标,每天看好文字▼  3月4日全国主要城市水泥(散装P.O42.5)价格一览表省市品牌价格(元/吨)涨跌幅上海海螺530-北京盾石505-广州润丰530-深圳海螺515-苏州金峰425-南京海螺495-天津盾...

钢材价格表 百年建筑网:水泥、混凝土、钢材价格表(内含语音播报)

钢材价格表 百年建筑网:水泥、混凝土、钢材价格表(内含语音播报)

▼马上加星标,每天看好文字▼  3月4日全国主要城市水泥(散装P.O42.5)价格一览表省市品牌价格(元/吨)涨跌幅上海海螺530-北京盾石505-广州润丰530-深圳海螺515-苏州金峰425-南京海螺495-天津盾...
