建筑工程质量验收统一标准
GB 50300-2013
重点难点解读
本期小智为大家详细讲解一下
《地下防水工程质量验收规范》GB50208-2011
重点和难点内容
引导阅读
一个
地下防水工程中,哪种检验批需要全面检验?
2
墙体水平施工缝怎么做标准?
三
水平施工缝和垂直施工缝的处理方法不同。你知道这种省钱的方法吗?
四
看止水带遇水膨胀的关键是什么?
五
外贴止水带的十字配件和直角配件有哪些?
六
什么是可拆卸止水带?
七

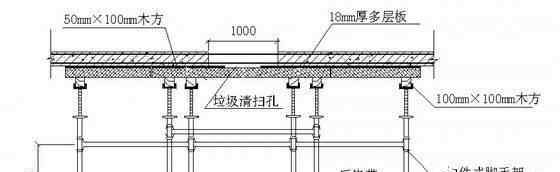

基础底板后浇带最容易做,最难做。
八
屋顶后浇带很难清理,关键在哪里?
九
最简单的防水套管,你做的可能不对,这个可能你不知道。
10
工具螺栓是什么样子的?
11
桩头防水三大要点,你做的对吗?
推荐阅读:
一个
3.0.13地下防水工程分项工程的检验批和抽检数量应符合下列要求:
1、主体结构防水工程和细部结构防水工程应按结构层、变形缝或后浇带施工段划分检验批;
2、特殊施工方法结构防水工程应按隧道断面、变形缝等施工段划分检验批;
3、排水工程和灌浆工程应为一个检验批;
4.每一检验批的抽样检验数量:细部构造应全部检验,其他应符合本规范的规定。
肖智解读
在地下防水工程中,有一种检验批是需要全面检验的,那就是细部构造!
具体结构包括:施工缝、变形缝、后浇带、穿墙管、预埋件、预留槽缝、桩头、孔口、坑、池等。
2
5.1.3墙体的水平施工缝应设置在高出地面不少于300毫米的墙体上。拱、板、墙结合处的水平施工缝应留在拱、板、墙结合处以下150 mm ~ 300 mm处;竖向施工缝应避开地下水和裂隙水较多的地区,并应与变形缝相结合。
检查方法:观察检查隐蔽工程验收记录。
肖智解读

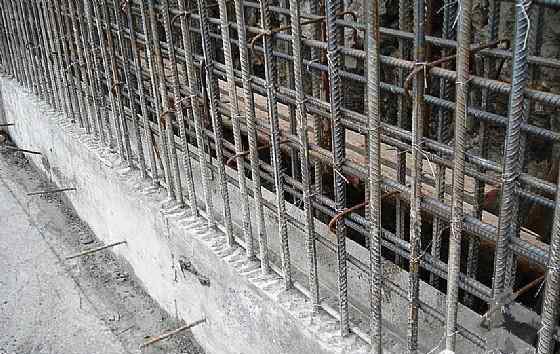

墙体水平施工缝位于高出底板面不低于300mm的墙体上,也就是说模板必须悬空!

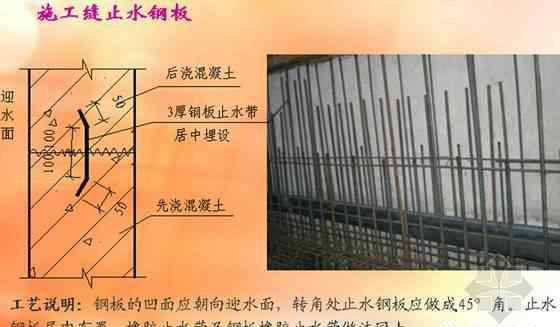

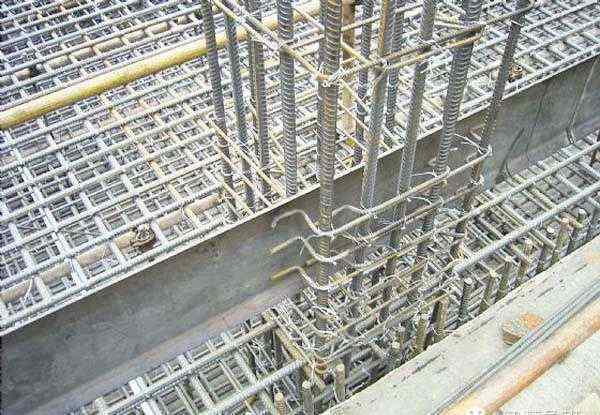

施工缝一般采用钢板止水带:
这是具体的做法。
注意:以下方法不对!

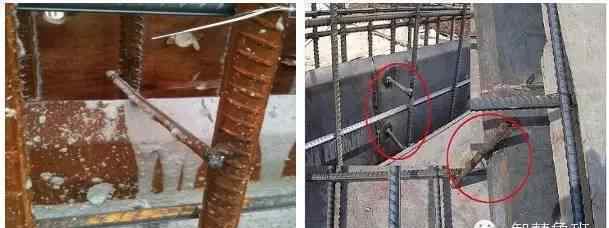

固定钢筋穿透墙板,容易渗水。
这才是正道。

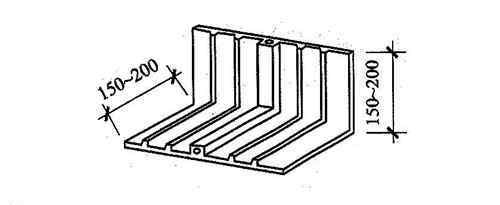

马镫应该这样做:
三

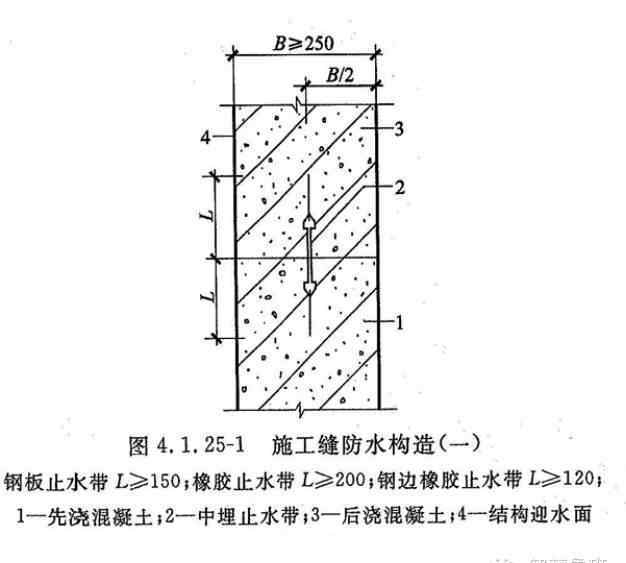

5.1.5在水平施工缝上浇筑混凝土前,应清除表面浮浆和杂物,然后铺设净浆,涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,再铺设30 mm ~ 50 mm厚的1: 1水泥砂浆,并及时浇筑混凝土。
检查方法:观察检查隐蔽工程验收记录。
5.1.6在竖向施工缝处浇筑混凝土前,先清理表面,然后涂上混凝土界面处理剂或水泥基渗透结晶型防水涂料,并及时浇筑混凝土。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
注意水平施工缝和垂直施工缝的处理方法,不同!

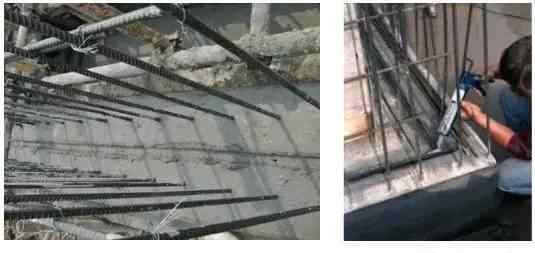

水平施工缝好凿,垂直施工缝不好凿。涂水泥基渗透结晶型防水涂料,可以省力,效果好!
这是凿平施工缝的方法。
四
5.1.8遇水膨胀的止水带应有缓慢膨胀性能;止水片应紧贴施工缝的底面,中间不得有空鼓或分隔。止水片应牢固地安装在接缝面或预埋凹槽上;止水带搭接时,搭接宽度不得小于30毫米。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
遇水膨胀止水带效果好不好,取决于止水带的慢膨胀性能。规范规定,选用的遇水膨胀止水带(胶)应具有缓膨胀性能,7d净膨胀率不应大于最终膨胀率的60%,最终膨胀率应大于220%。
五
5.2.6外贴止水带的变形缝和施工缝交叉处应采用十字接头。外贴止水带变形缝转角处应采用直角配件。止水带的埋设位置应准确,并应固定牢固,与止水带固定的基层紧密贴合,不得有空鼓、翘边等现象。
检查方法:观察检查隐蔽工程验收记录。
肖智解读

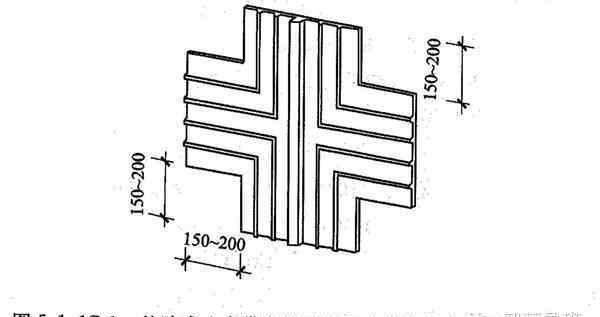

下面两张图告诉你外部止水带的十字配件和直角配件是什么样子的:
六
5.2.7安装在结构内部的可拆卸止水带所需的附件应一次性完成,转角应做成450°的斜角,并增加紧固件的数量。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
什么是可拆卸止水带?

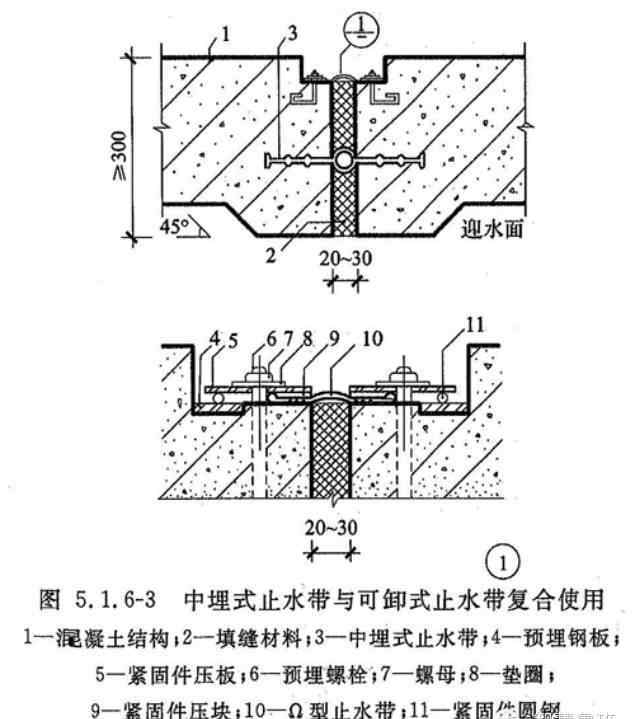

看图:
七
5.3.3后浇带的防水结构必须符合设计要求。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
这样的后浇带怎么施工?
你可以查查以往智慧鲁班的精彩文章:高级止水、后浇带技术交底。

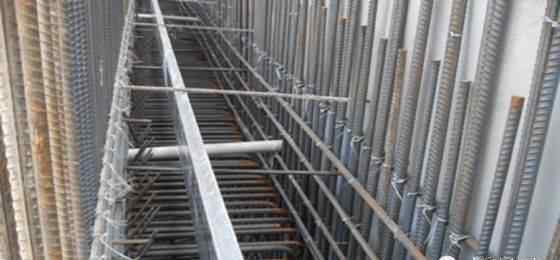

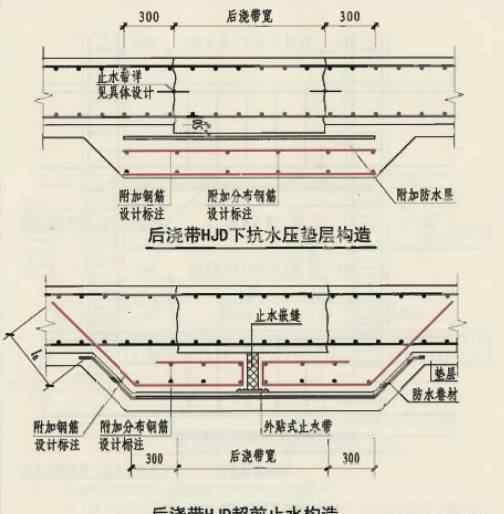

止水钢板的安装方法及安装请参考下图:

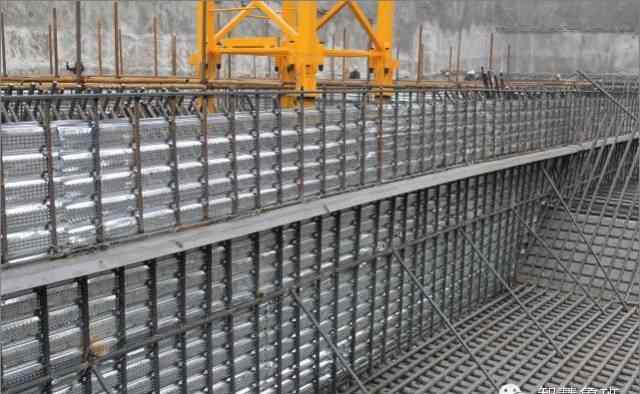

本文介绍了一种先进的施工方法——快速易收网法:

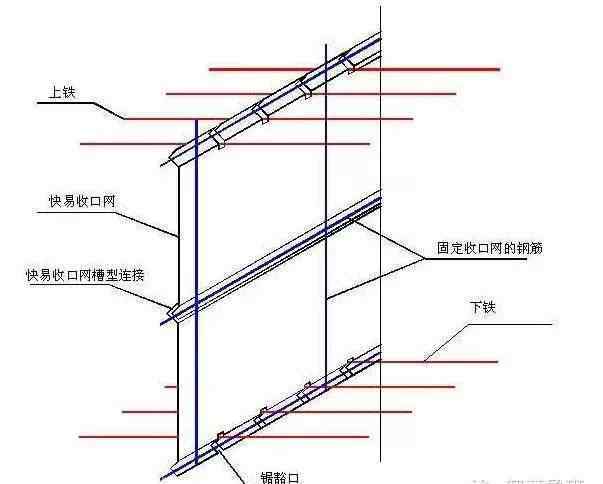

固定方法:
示例图片:
混凝土浇筑完成后,几乎没有漏浆:
效果惊人!
八
5.3.6后浇带两侧的结合面应先清理干净,然后涂上混凝土界面处理剂或水泥基渗透结晶型防水涂料;浇筑混凝土后的浇筑时间应符合设计要求。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
清洁,清洁口腔是必不可少的:
上部应及时覆盖:
九

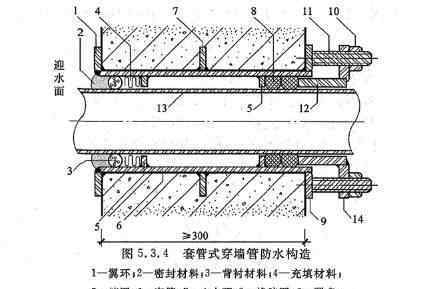

5.4.4套管式穿墙管的套管、O型环和翼环应连续全焊,并做防腐处理;套管内表面应清理干净,穿墙管与套管之间应用密封材料和橡胶密封圈,并用法兰和螺栓固定。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
很多管道需要套管才能进入地下室!需要法兰和螺栓固定!

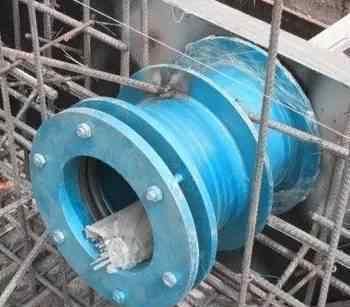

如果你还是不明白,下图可以告诉你:
但是,亲爱的,为什么洞口没有钢筋?(这个不用学)
10

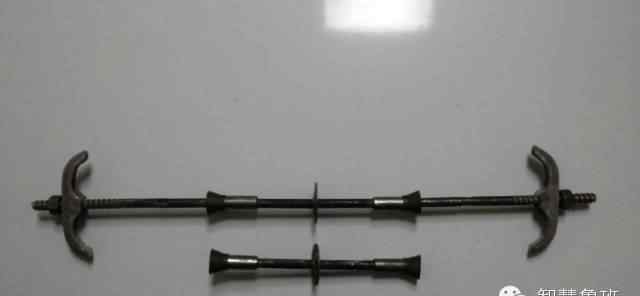

5.5.6当用于固定模板的螺栓必须穿过混凝土结构时,可以使用工具螺栓或带塞子的螺栓,螺栓上应焊接密封圈。拆模后留下的沟槽应用密封材料密封,并用聚合物水泥砂浆找平。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
简单,上图:
11
5.7.4桩头顶面和侧面外露部分涂水泥基渗透结晶型防水涂料,延伸至结构底板垫层150mm在桩头周围300mm范围内,应铺设聚合物水泥防水砂浆过渡层。
检查方法:观察检查隐蔽工程验收记录。
5.7.5结构底板防水层应制作在聚合物水泥防水砂浆的过渡层上,并延伸至桩头侧壁,其与桩头侧壁的接缝应填充密封材料
检查方法:观察检查隐蔽工程验收记录。
5.7.6桩头受力钢筋根部应为止水条或遇水膨胀的止水胶,并采取保护措施。
检查方法:观察检查隐蔽工程验收记录。
肖智解读
这里有三点需要注意:
1、涂刷水泥基渗透结晶型防水涂料,并延伸至结构底层垫层150mm也就是说桩头首先要防水,然后大面积防水。
2.在桩头周围300mm范围内,应铺设聚合物水泥防水砂浆过渡层,并做好桩的侧壁,侧壁接缝处应填充密封材料

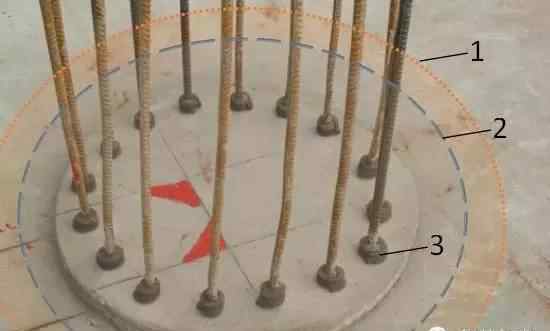

3.桩头受力钢筋根部应采用遇水膨胀的止水片。
聚合物水泥防水砂浆应在图纸1: 300 mm范围内使用
2.水泥基渗透结晶型防水涂料延伸至结构底板垫层150毫米
3.遇水膨胀的止水带也可以是这样的:
标签
《地下防水工程质量验收规范》GB50208-2011
小智已经介绍了难点。你准备好谈谈工地上的技术课程了吗?还不如:
转发是一门技术课
作者是肖智
1.《gb50208 《地下防水工程质量验收规范》GB50208-2011 难点条文解读》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《gb50208 《地下防水工程质量验收规范》GB50208-2011 难点条文解读》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/shehui/833720.html
