长乐电厂工程10k ⅴ a输煤段电气化一次成功
400伏交流电一段水通电一次成功
这意味着离实现化水生产和工厂电气化不远了!
甘肃电头昌乐电厂
4×1000兆瓦调峰火电项目
建工二周年!
回顾

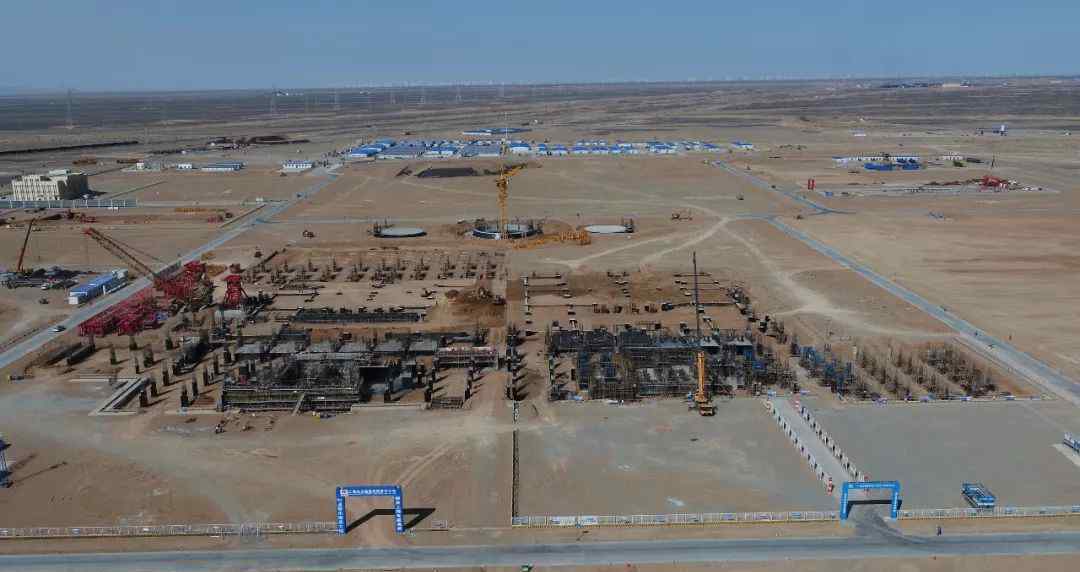

2017年9月8日,令人鼓舞的一天,长乐电厂在酒泉市瓜州县柳沟工业园施工现场召开了盛大的动员会。第一盆混凝土的浇筑,标志着西北首个百万千瓦调峰火电项目正式进入全面建设阶段。▼
标记
准确的

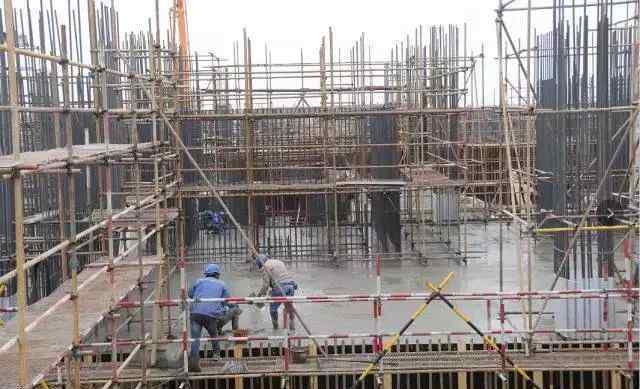

2017年10月24日,1、2号机组汽轮机底板浇筑完毕,一次性高标准通过监理验收。▼
精炼的
薄的

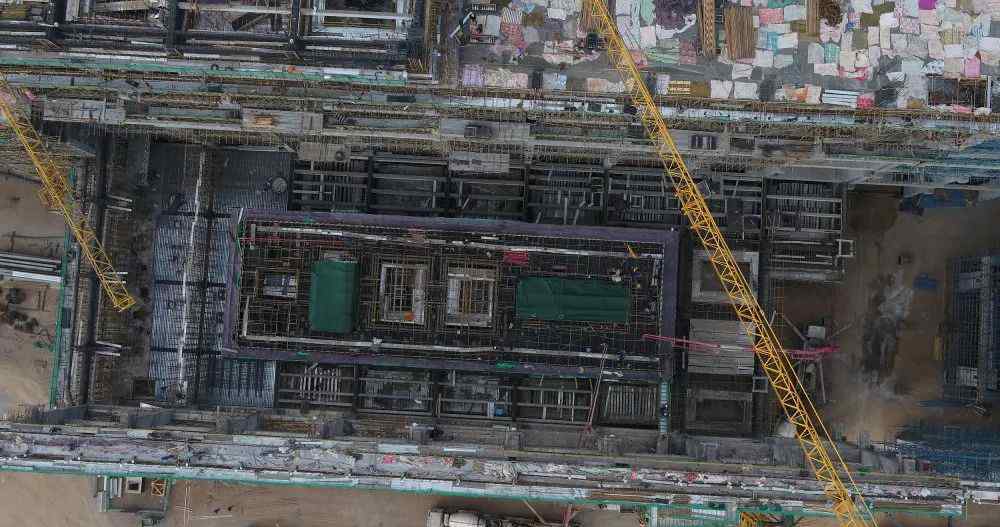

2018年4月9日,长乐电厂工程破0米。▼
特殊的
工作

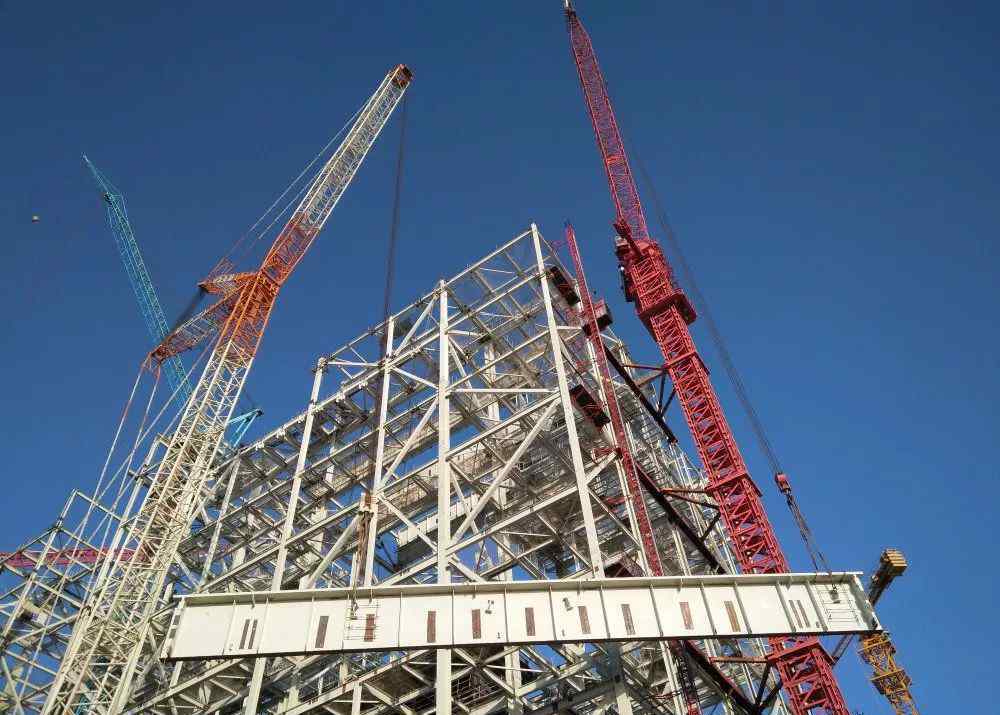

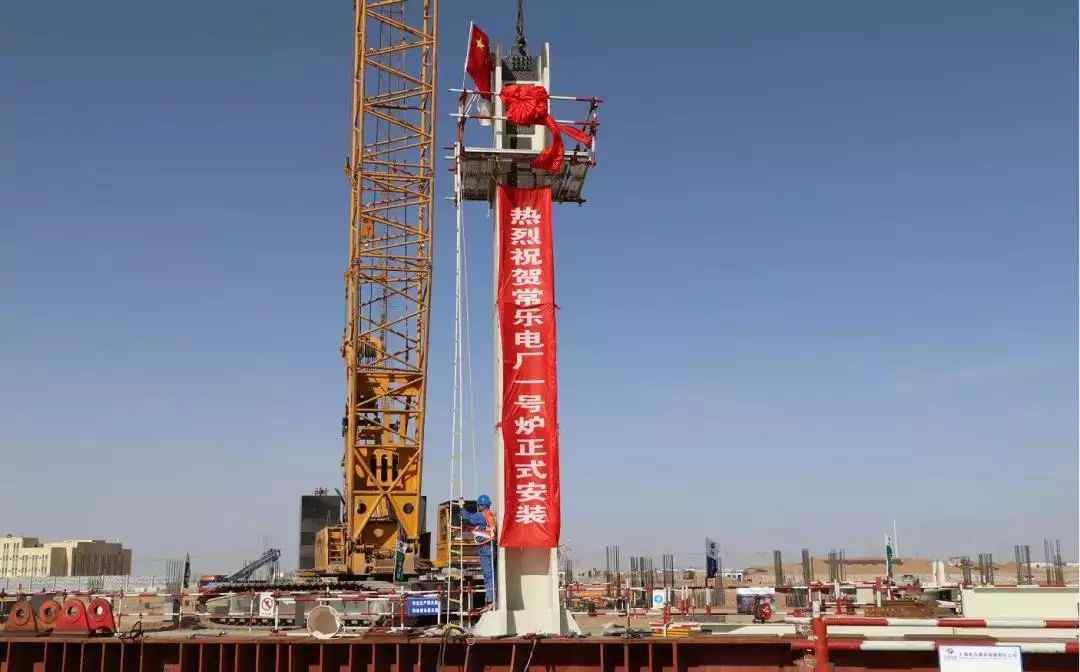

2018年5月3日,长乐电厂工程1号锅炉钢架第一根钢柱正式吊装就位,标志着1号锅炉安装工程顺利启动。▼
智慧
有智力的

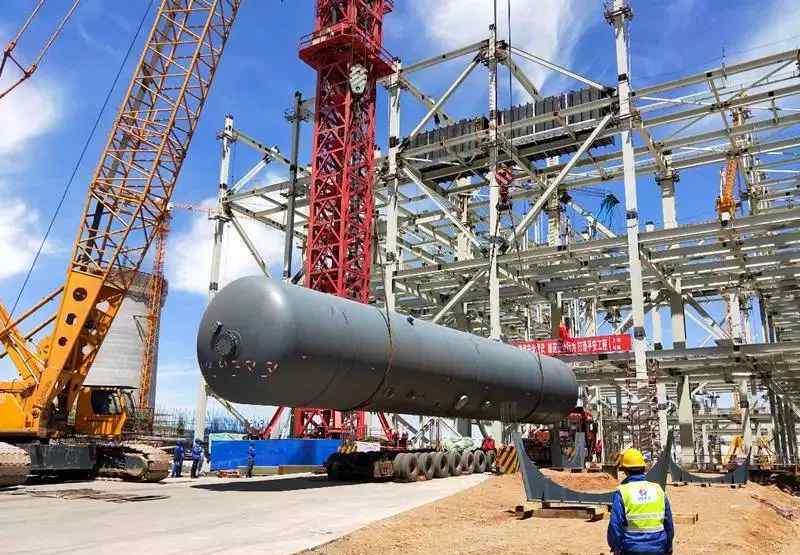

2018年7月12日,长乐电厂项目首台大型运输设备1号机组除氧器设备顺利运抵厂区。▼
人
写作

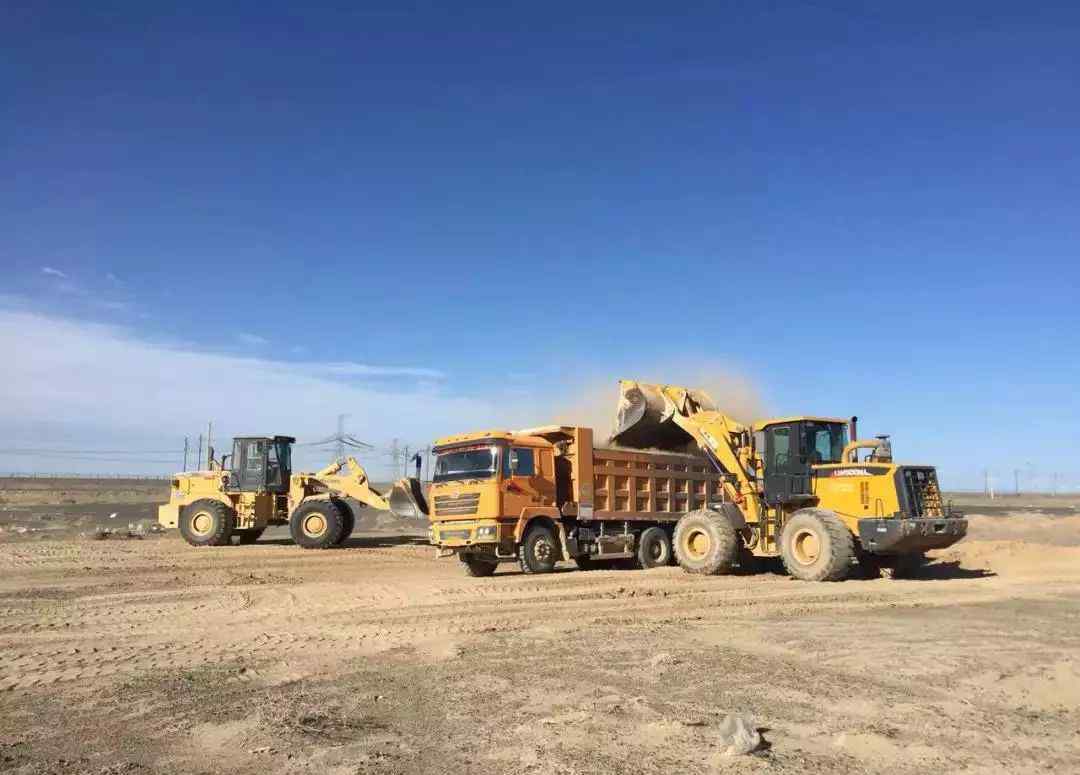

2018年9月6日,随着第一铲沙子的开挖,长乐电厂项目铁路专用线正式开工建设!铁路专用线作为长乐电厂的生命线,将大大降低煤炭运输成本,提高经济效益,促进电厂的跨越式发展!▼
标记
准确的

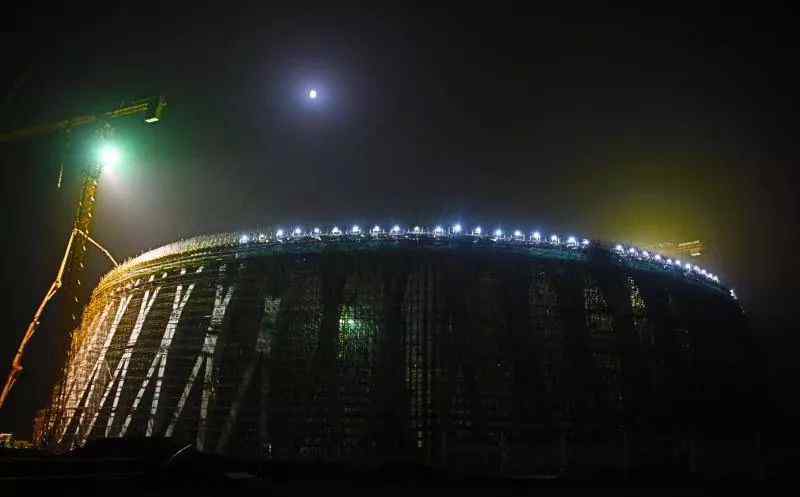

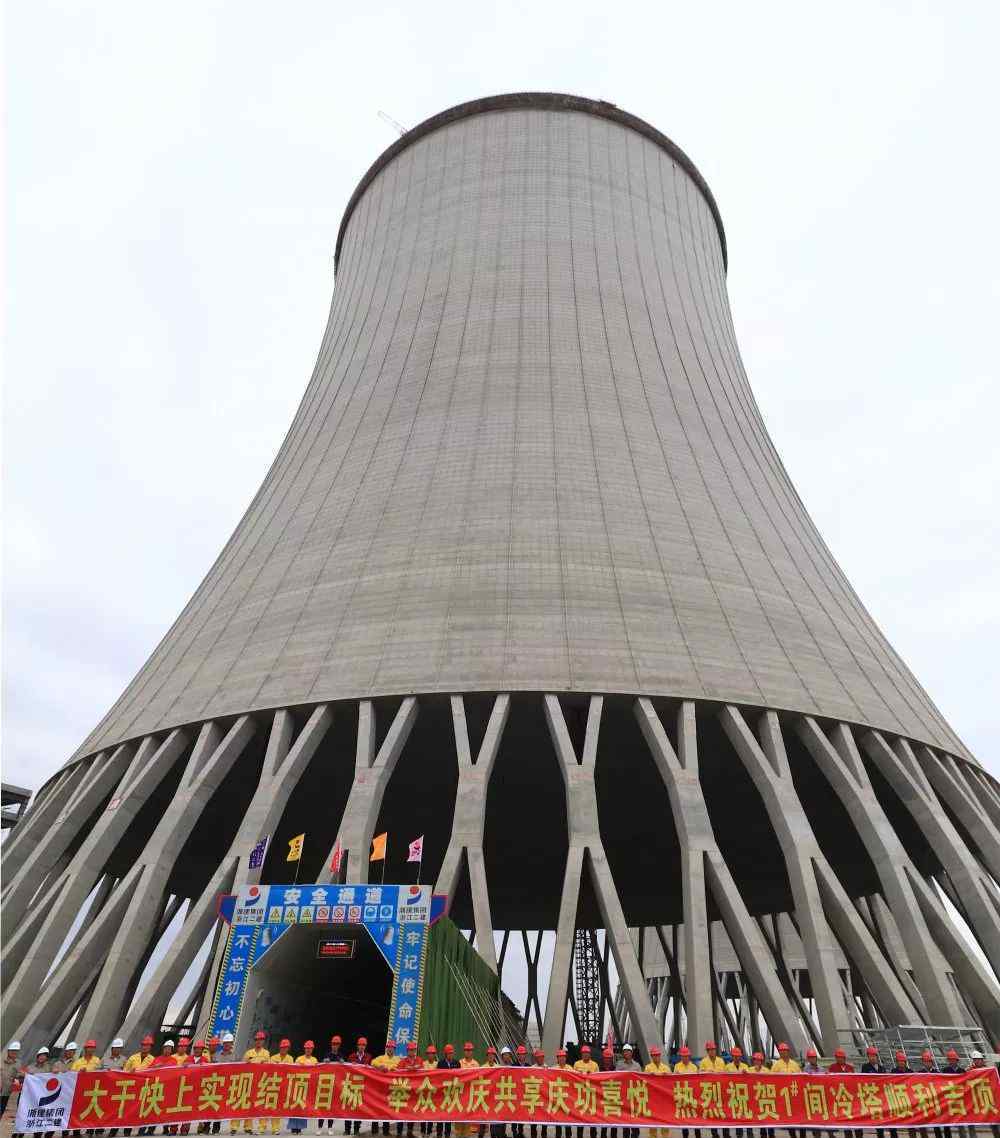

2018年10月14日12时47分,长乐电厂工程重要工程节点之一的#2冷塔下环梁成功浇筑28小时,共浇筑混凝土814立方米。▼
精炼的
薄的

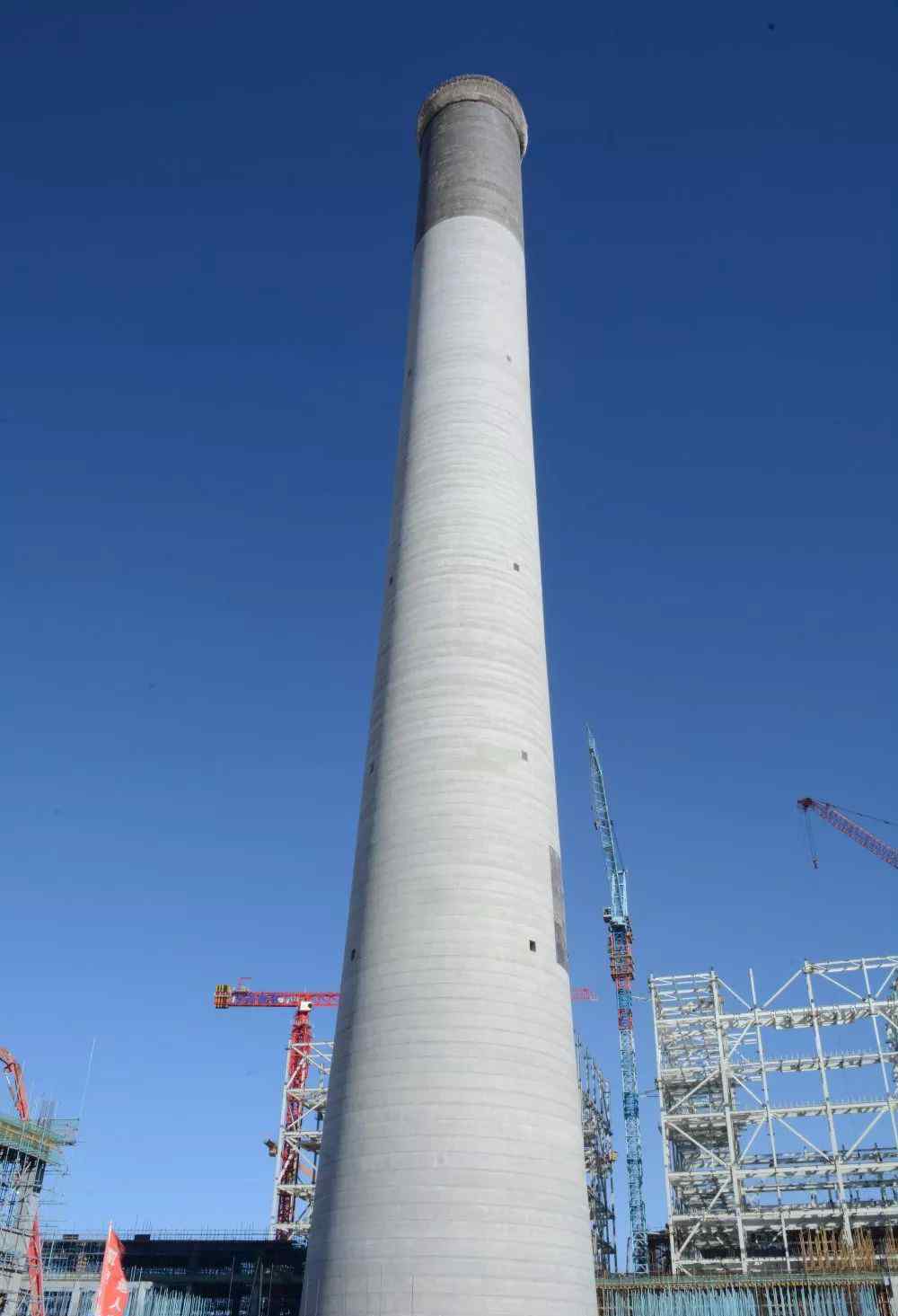

2018年10月28日,在欢呼声中,长乐电厂项目外烟囱顺利登顶。233米烟囱壁美观、干净、美观,模板缝平直,内实外亮,颜色一致,成为长乐电厂标志性结构之一。烟囱墙施工持续了179天!▼
特殊的
工作
2018年11月11日17时28分,经过施工人员近30个小时的连续奋战,长乐电厂工程2号汽轮发电机基座混凝土浇筑顺利完成,共浇筑混凝土1545立方米。到目前为止,公司1号、2号汽轮发电机的基础全部浇筑完毕,为下一步浇筑涡轮平台、关闭厂房打下基础!▼
智慧
有智力的

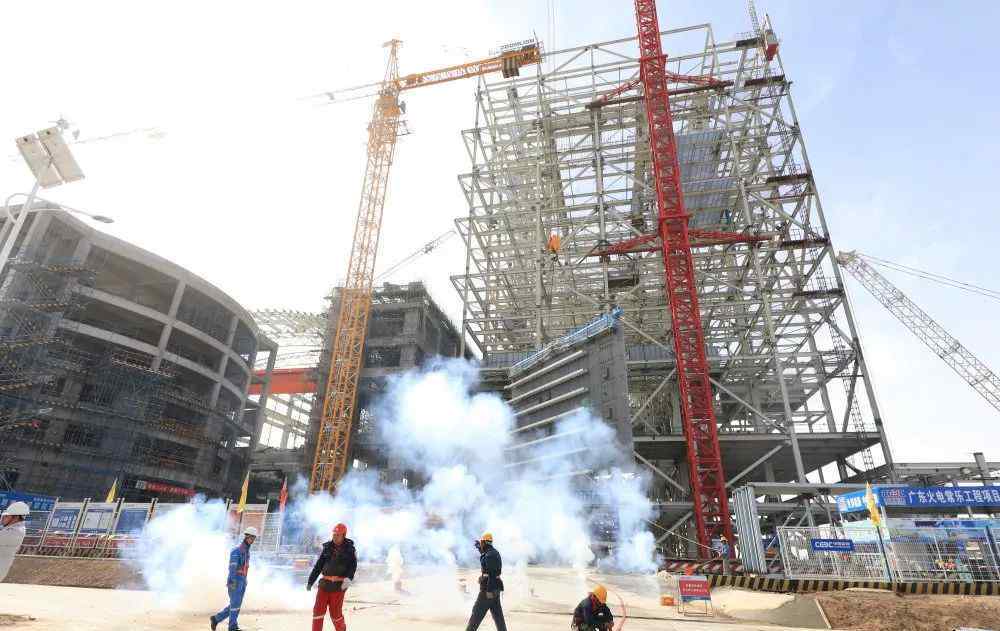

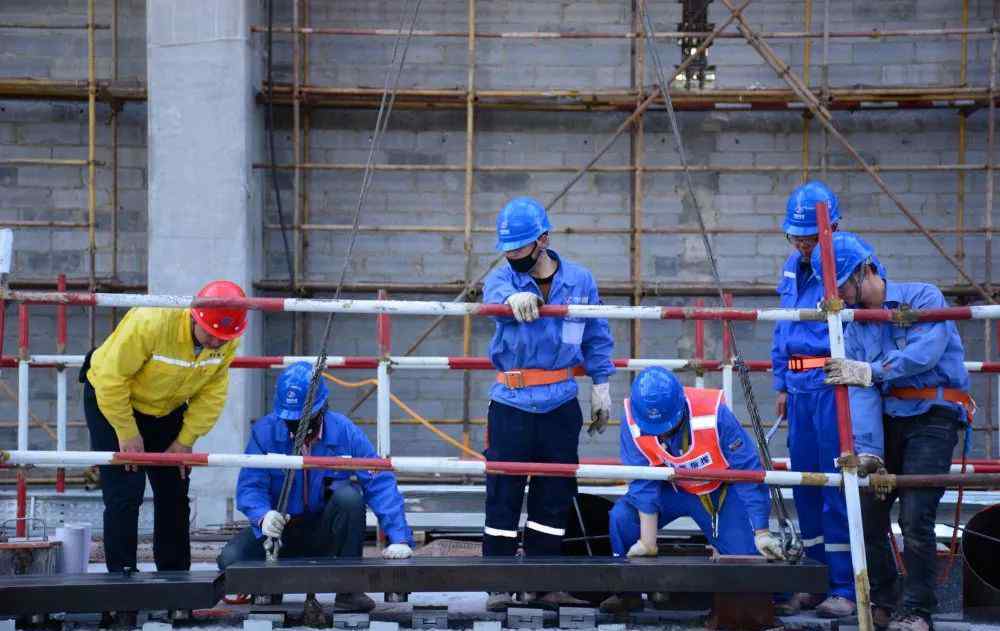

2018年12月9日19时05分,长乐电厂工程1号锅炉第一根大板梁成功吊装就位,标志着1号锅炉大板梁吊装工作正式开始,为下一步锅炉受热面安装创造了有利条件!▼
人
写作
2019年3月25日11时18分,继1号锅炉首个受热面吊装成功后,长乐电厂工程2号锅炉首个受热面成功吊装一次!意味着长乐电厂项目2019年第一个里程碑节点已成功实现,并迈出了实现水压试验、酸洗点火等节点的关键一步。▼
标记
准确的
2019年4月29日,正当第129个“五一”国际劳动节临近之际,长乐电厂项目工地传来一个好消息。下午3时55分,1号机组汽轮发电机台板顺利就位,里程碑计划节点提前一天完成,为下一步发电机定子安放和汽机本体设备安装提供了必要条件。▼
精炼的
薄的

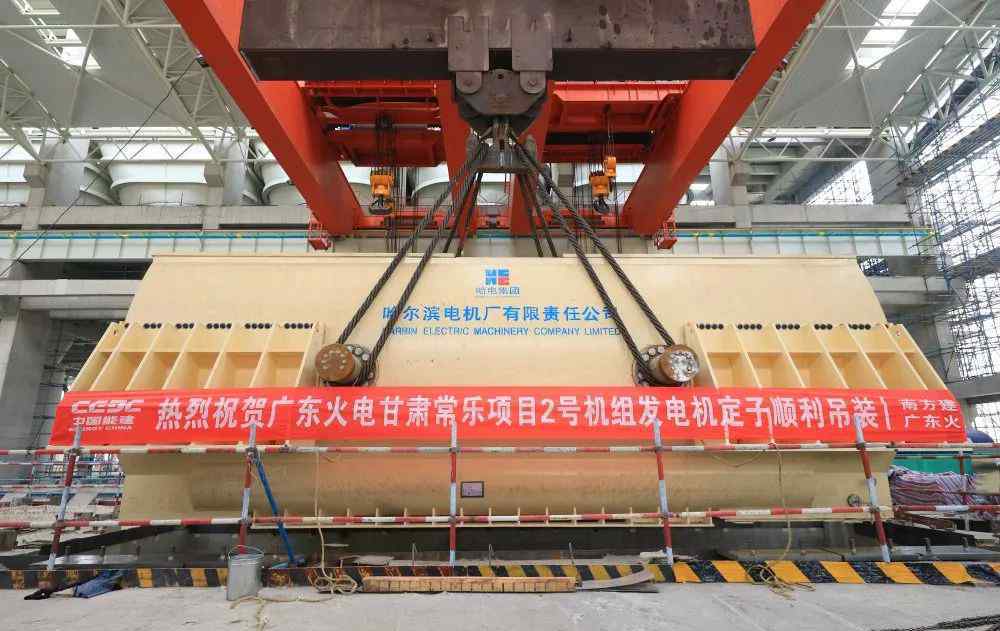

2019年6月10日,位于河西走廊西端戈壁深处的甘肃省首个百万千瓦火力发电集团项目——长乐电厂项目,收到喜讯!经过项目施工人员80多个小时的连续作业,1号、2号发电机定子吊装成功一次,成功实现2019年又一重大节点,标志着该项目1号、2号汽轮发电机主设备全面安装。▼
特殊的
工作
经过全体施工人员近700天的不懈努力,8月14日和20日,甘肃省首个百万千瓦火电项目——长乐电厂1号、2号工程分别完成最后一次混凝土浇筑,顺利登顶,又一个重要里程碑节点顺利实现,展现电力投资形象,体现长乐效益,成为酒泉瓜州新地标!▼
智慧
有智力的

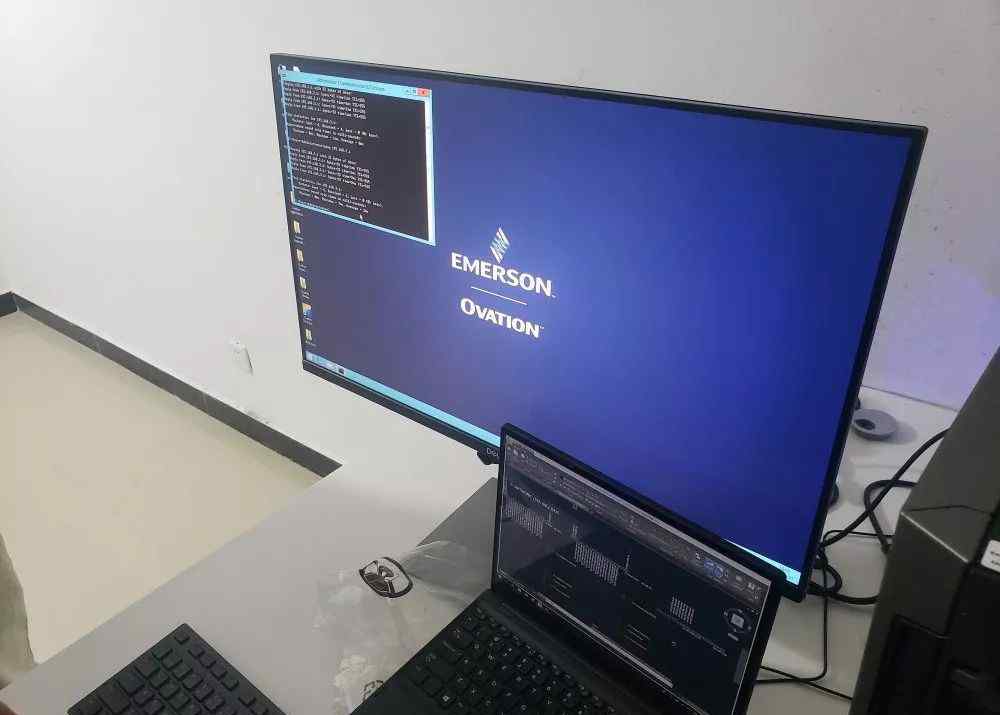

2019年8月31日15时50分,昌乐电厂工程#1机组及共用部分DCS系统一次成功带电,为下一步辅助带电、设备单机试车、系统分步试运行、系统联调创造了有利条件。
人
写作
2019年9月8日,甘肃电力投资有限公司长乐电厂4×1000MW调峰火电项目开工两周年!
两年前的昨天,我们在这片贫瘠的土地上奠基,开始建设这个光荣而艰巨的工程。经过700多天的努力,项目建设取得了丰硕的成果,现在已经进入设备安装、冲刺锅炉水压试验和机组试运行的高峰期。回顾过去,从立项到审批,从无到有,从小到大,长乐电厂从成立到现在,经历了十年波澜壮阔的奋斗。昌乐人亲自描述了“拓荒者”的艰辛,留下了创业、创造、创新的足迹。下一步,永远快乐的人会继续用精神激励,承担责任,用智慧创造,用行动证明。
项目介绍
甘肃电力投资有限公司长乐电厂4×1000MW调峰火电项目成立于2008年,前期工作持续8年。经过无数次争论和波折,于2016年4月获得国家能源局批准,同意项目建设规模为4×1000MW,并于2016年8月获得甘肃省发改委正式批准。在电力监管总院、西北院、各参建单位、甘肃电力投资集团公司、昌乐发电公司的共同努力下,2017年9月8日正式开工建设,计划2020年竣工投产。
甘肃省电力投资有限公司昌乐电厂调峰火电项目是甘肃省“十三五”期间的重大项目,是甘肃省第一个百万千瓦级调峰火电项目。是甘肃省乃至西北地区总装机容量最大、设备和技术最先进的4×1000MW超超临界燃煤发电机组。本项目为酒泉-湖南+800kv特高压直流输电工程配套调峰火电项目,同时建设脱硫脱硝设施,满足环保和超低排放要求。工厂位于酒泉市瓜州县布龙集乡,总投资118亿元。
锅炉采用高效超超临界参数变压直流炉、一次再热、平衡通风、严密密封、固体排渣、反向双切向燃烧、全钢架悬挂结构π型锅炉;汽轮机采用一次中间再热、四缸四排汽、单轴、双背压、间接冷凝式汽轮机的高效超超临界汽轮机,发电机采用水、氢、氢冷却方式的静态励磁发电机。新技术、高效环保、产值集中,建成后将是西北地区最大的火力发电项目,能够从根本上解决酒泉地区新能源的弃风弃光问题,有效促进河西走廊清洁能源的开发利用,对于保障750千伏供电线路的安全运行,促进酒泉市新能源等产业的整合升级和地方经济的健康可持续发展具有重要意义。
1.《常乐 热血担使命 戈壁铸丰碑——甘肃电投常乐电厂4×1000MW调峰火电项目开工两周年!》援引自互联网,旨在传递更多网络信息知识,仅代表作者本人观点,与本网站无关,侵删请联系页脚下方联系方式。
2.《常乐 热血担使命 戈壁铸丰碑——甘肃电投常乐电厂4×1000MW调峰火电项目开工两周年!》仅供读者参考,本网站未对该内容进行证实,对其原创性、真实性、完整性、及时性不作任何保证。
3.文章转载时请保留本站内容来源地址,https://www.lu-xu.com/junshi/1239103.html
